展台天棚搭建的安全十分重要,展台搭建过程中出现的人身安全事故往往发生在天棚的搭建上。现场搭建时要严格按操作规程施工,不能有丝毫的松懈。下面以立柱天棚和悬挂天棚为例,讲述天棚的搭建。
1.立柱天棚的搭建

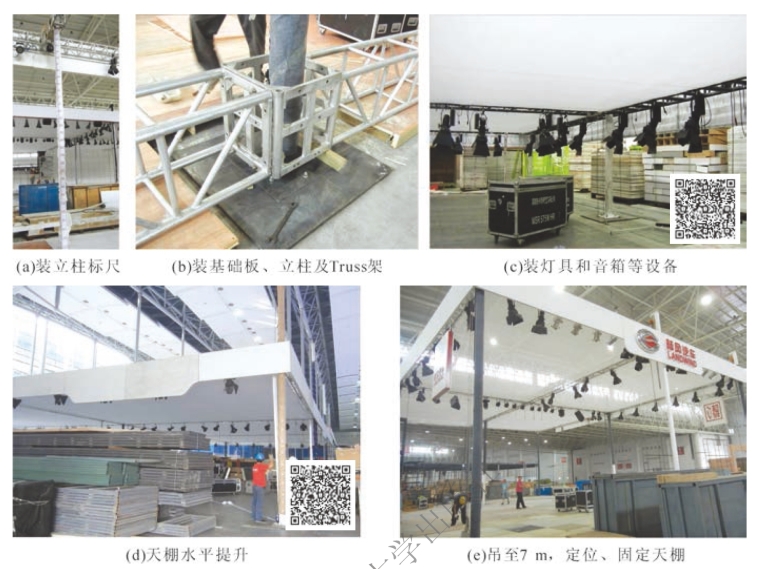

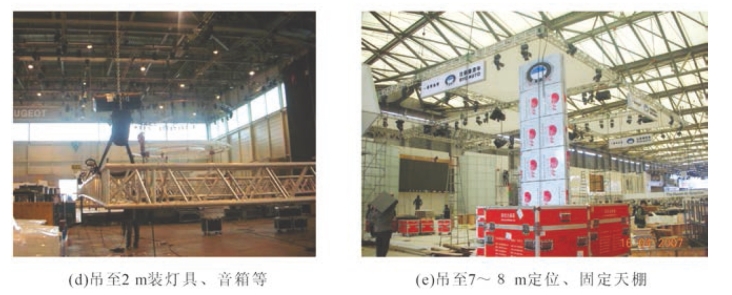

立柱天棚的搭建以悬挂立柱天棚为例,搭建过程:装立柱标尺→装基础板→装立柱→装Truss架→装葫芦→提升2 m左右→装灯具、音箱等→提升到7~8 m高度,定位、固定(也可进行三次提升以安装其他构件),如图4-115~图4-119所示。吊装时最重要的是各立柱吊点要同步提升,千万不能倾斜。

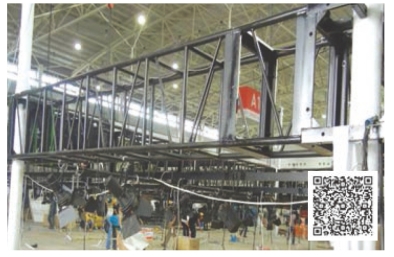

图4-115 悬挂立柱天棚搭建过程

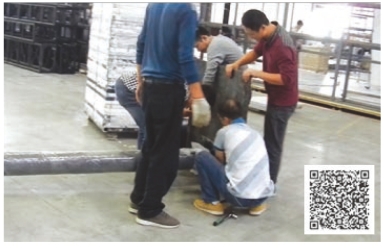

图4-116 天棚立柱结构

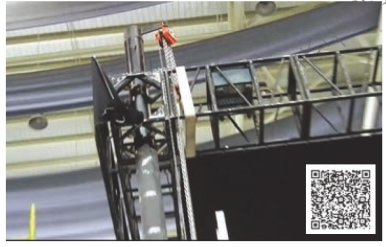

图4-117 天棚立柱与基础板连接
图4-118 天棚立柱基础分布
图4-119 天棚提升至2 m位置准备吊装
2.悬挂天棚的搭建

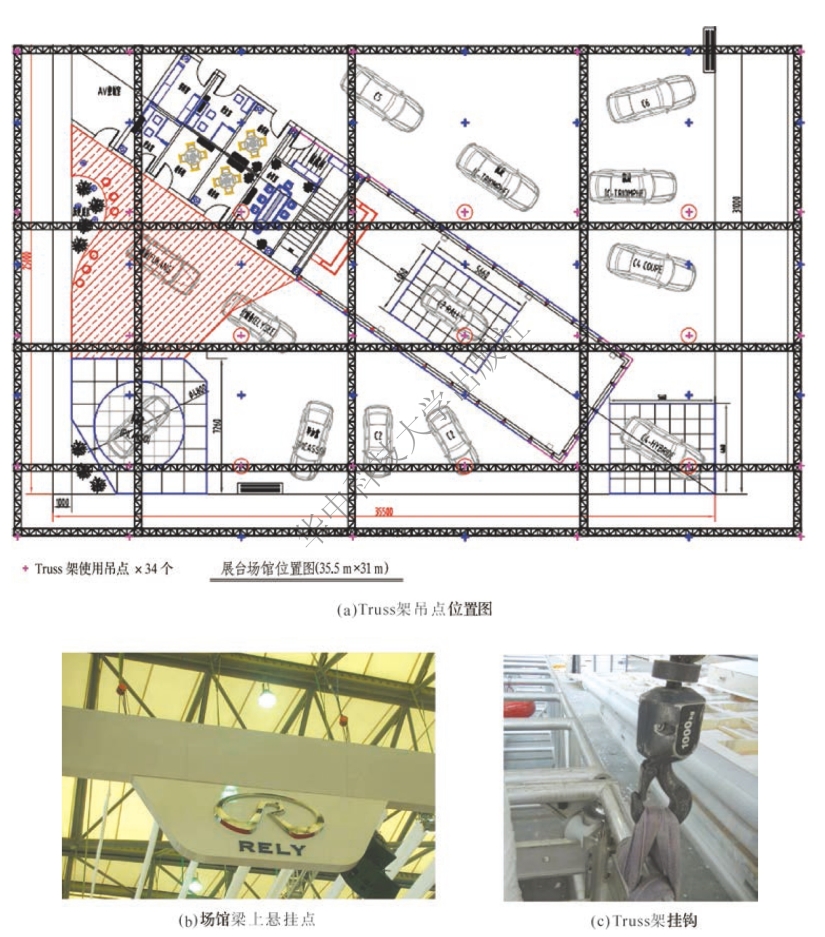

悬挂天棚的搭建首先在梁上选择悬挂点,然后挂葫芦→在地面上装Truss架→提升2 m左右→装灯具、音箱等→提升到7~8 m高度,定位、固定(也可进行三次提升以安装其他构件),如图4-120所示。搭建悬挂天棚,选择悬挂点和分配承重很重要,上下悬挂点尽可能垂直,各承重点的承重绝对不能超过展馆规定值。
图4-120 悬挂天棚的搭建
