一、本章定额包括压力钢管的制作、安装、运输共3节。
二、本章定额适用于水利水电暗设或明设的压力管道。
三、本章定额以重量“t”为计量单位,按钢管内径和壁厚选用子目。钢管重量包括钢管本体和加劲环、支承环等全部构件的重量。
四、本章定额包括施工脚手架摊销费和安装过程中所需临时支承及固定钢管的临时拉筋制作、安装。
五、本章定额不包括钢管热处理和喷锌。
六、未计价材料:钢管本体、加劲环、支承环等。
七、主要工作内容
(一)钢管制作
1.钢板场内运输、划线、割切坡口、修边、卷板、修弧对圆、焊接、焊缝扣铲、透视检验处理及钢管场内搬运、堆放等。
2.钢管内外除锈、刷漆、涂浆。
3.加劲环制作、对装、焊接及拉筋制作。
4.灌浆孔丝堵和补强板制作及开灌浆孔、焊铺补强板等。
5.钢管内临时钢支撑制作及安装(包括本身材料价值)。
6.支架制作。
(二)钢管安装
1.场地清理、测量、安装点线等准备和结束工作。
2.对接、环缝焊接、透视检查处理等。
3.支架及拉筋安装。
4.支撑及施工脚手架拆除运出。
5.灌浆孔封堵。
6.焊疤铲除。
7.清扫、刷漆。
八、钢管运输
1.本节定额适用于钢管安装现场和工地运输。
2.工地运输,指隧洞或坝体压力钢管管道以外的工地运输,运距应从钢管成品堆放场至隧洞或坝体钢管道口之间的距离计算。定额基本运距为1km,不足1km按1km计算,超过的以每增运1km累计。
3.现场运输指隧洞、坝体内管道运输,运输按钢管管道的平均长度计算。本节定额的基本运距为200m,不足200m不减,超过的以每增运50m累计。
4.倒运,指运输过程中,需要变更运输工具或运输方式而增加的装卸工作或转换机械的费用。
5.本节定额三种运输,按洞内、洞外、钢管斜度、运输方式和运输工具等综合考虑,使用时不作调整。
九、本章定额以直管拟定,其他形状的钢管分别乘以表10-1中的系数。
十、本章定额使用说明
1.安装斜度<15°时,直接采用本章定额;安装斜度≥15°时按不同斜度分别乘以表10-1中的系数。
2.闷头安装可套用压力钢管同直径同厚度直管安装定额。

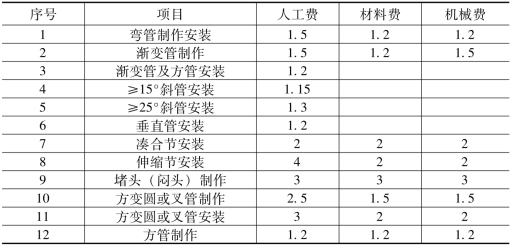

表10-1
