说明
一、本章定额包括电缆管敷设、电力电缆敷设、电缆头制作安装、电缆支架制作安装、电缆桥架安装共5节。
二、电缆管敷设
工作内容包括领料、煨管配制、安装固定、接地、临时封堵、刷漆等。
三、电力电缆敷设
1.本节定额适用于常用的10kV以下电力电缆和控制电缆敷设。敷设方式分一般电缆和竖直通道电缆。
2.竖直通道电缆,主要适用于高层建筑、高塔等电缆工程。井深超过15m时,定额人工乘以系数1.2。
3.工作内容包括搬运、外表及绝缘检查、放电缆、锯断、临时封头、固定、整理、油漆、挂牌等。穿管敷设还包括管子清扫。
4.电缆敷设均按铝芯电缆拟定,如铜芯电缆敷设按相应截面定额的人工和机械乘以系数1.4。
5.电缆敷设按“延长米”计算工程量。定额中均未考虑波形增加长度及预留等富余长度,该长度按下列表规定计入工程量之内。
6.对于站(厂)外电缆(包括进厂部分)敷设,另计工地运输。
7.本节定额不包括电缆的防火工程,应另行计算。
四、电缆敷设、电缆管敷设是按不同地点、位置及各种敷设方法综合拟定,使用时(除另有注明外)均不作调整。
五、电缆头制作安装
1.电缆头制作安装,包括10kV及以下电力电缆和控制电缆终端接头及中间接头制作安装。电缆头分电力电缆、控制电缆、电压等级、户内、户外、制作方式等拟定。
2.电缆头以“个”为计量单位,按电缆单芯截面选用定额。控制电缆头按电缆芯数选用定额。
3.工作内容,包括定位、量尺寸、锯断、剥切、焊接地线、包缠绝缘层、压接线柱、装外壳(终端盒或手套)、封铅等或连接盒、配料浇注、上抱箍、固定电缆头等工作。
4.电缆头制作安装均按铝芯电缆拟定,如铜芯电缆头制作安装按相应定额乘以系数1.2。
5.未计价材料,包括电缆终端盒和中间接头连接盒等。
六、电缆支架制作安装,包括平直、划线、下料、钻孔、组对、焊接、油漆、安装、补漆。
七、电缆桥架安装,按成品组对安装固定的以桥架宽度加高度,选用定额。本节仅列钢制和铝合金槽式桥架安装定额。电缆敷设的附加长度见表17-1。

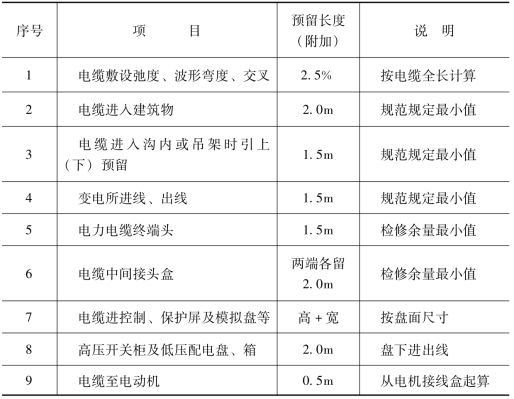

表17-1 电缆敷设的附加长度
续表
注 电缆附加及预留长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
