说明

说明

一、本章定额包括线路工程配套项目、金属结构无损探伤检验、设备工地运输共3节。

二、线路工程配套项目

(一)本节定额包括:土石方工程、附属工程、线路工程主材工地运输。

(二)土石方工程适用于电杆坑、拉线坑、电缆沟的开挖及回填,接地槽开挖及回填。

(三)本节定额的土石方性质分类如下:

1.普通土,指种植土、粘砂土、黄土和盐碱土等,主要用锹,铲即能挖掘的土质。

2.坚土,指土质坚硬难的红土、板状粘土、重块土、高岭土,必须用镐、锄挖松,再用锹、铲挖出的土质。

3.松砂石,指碎石、卵石和土的混合体,各种不坚实的砾岩、页岩、风化岩,节理和裂缝较多岩石等,需用镐、撬棍、大锤、楔子等工具配合才能挖掘的。

4.岩石,指不能用一般挖掘工具进行开挖的各类岩石,必须采用打眼、爆破或打凿才能开挖。

5.泥水,指坑周围经常积水、土质松散,如淤泥和沼泽地等。挖掘时因水渗入和浸润而成泥浆、容易坍塌,需用挡土板和适量排水才能施工的。

6.流砂,指坑的土质为砂质或分层砂质,挖掘过程中砂层有上涌现象。并容易坍塌的土质,挖掘时需排水和采用挡土板才能施工的。

(四)各类土、石性质按设计地质资料确定,但不作分层计算。凡同一坑、槽、沟内出现两种或两种以上不同土(石)性质时,则选用含量较大的一种确定其类别。出现流砂层时,不论其上层土质占多少,均按流砂坑计算。

(五)开挖过程中因少量坍塌而多挖的,或石方爆破过程中因人力不易控制而多爆破的土石方工作量已包括在定额内。

(六)回填土均按原挖原填和余土就地平整考虑,不包括100m以上的取(换)土回填和余土外运。需要时可按设计规定的换土比例和平均运距、套用相关定额。

(七)淤泥、流砂坑的挖填方,已分别考虑了必要的排水和挡土板的装拆工作量,套用定额时不再另计。

(八)附属工程包括:土沟直埋电缆铺砂盖砂(保护板),电缆沟移动盖板,电缆保护管敷设,底盘、卡盘、拉盘安装。

(九)附属工程工作内容:

1.土沟直埋电缆铺砂盖砖(保护板)包括调整电缆间距、铺砂、盖砖或保护板。

2.电缆沟移动盖板(揭和盖电缆沟盖板),又揭又盖按两次计算。

3.电缆保护管敷设包括:沟底夯实、锯管、接口、敷设,刷漆、堵管口。

4.底盘、卡盘、拉线盘安装包括:基坑整理、盘体移动安装、操平找正,卡盘螺栓紧固,工器具转移。

(十)工地运输,仅列线路工程常用的人力运输和汽车运输。其工作范围为将线路器材(主材)自工地仓库(或集放点)运至指定地点。其工作内容包括:线路器材外观检查,绑扎及抬运装车、支垫、固定、运输、卸车及返回。

(十一)主要材料运输重量的计算按表21-1规定执行。

三、金属结构无损探伤检验

1.适用于各种压力容器的板面、焊缝无损探伤检验。

2.工作内容:

(1)X光透视,包括准备、机具搬运安装、焊缝除锈、固定清洗、拍片、暗室处理、鉴定、技术报告等。

(2)超声波探伤,包括准备、机具搬运、焊道打磨、配制磁粉、涂料、浇涂磁粉液、观察磁粉反应、探伤报告等。

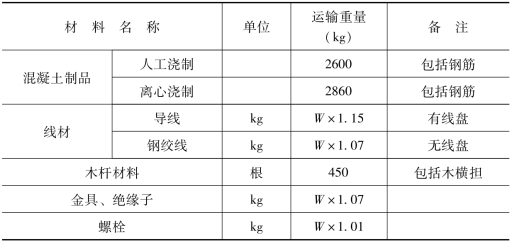

表21-1 主要材料运输重量的计算规定

注 1.W为理论重量。
2.未列入者均按净重计算。

(3)着色检查,包括准备、机具搬运、焊道表面除锈、配制涂药液、观察渗透、记录、清洗药液等。

3.本节定额不包括探伤固定支架制作及被检工件的退磁。

4.探伤的操作高度,已综合考虑在定额内,使用时不作调整。

四、设备工地运输

(一)本节定额包括机械运输、卷扬机轱辘滚杠运输及人力绞磨轱辘滚杠运输。

(二)本节定额适用于水利水电工程机电设备及金属结构设备,自工地设备库(或堆放现场)至安装地点的运输。

(三)本节定额机械运输系综合拟定,使用时不论采用何种机械运输,均不作调整。

(四)工作内容:

1.机械运输包括工具准备及搬运、设备绑扎、仓库内的托运、装车、固定、运输、卸车及空回。

2.轱辘滚杠运输包括工具准备及搬运、设备绑扎、上伐子。铺道木和滚杠、打地桩或挖拖拉坑、绞运、下伐子、工具回收。

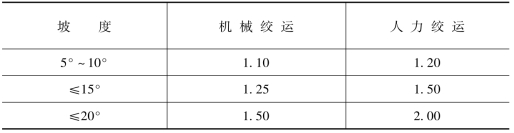

3.本节定额轱辘滚杠绞运系按水平或下坡绞运(其中已考虑转弯)拟定,如为上坡绞运时乘表21-2中的系数。

表21-2 为上坡绞运时的系数
