4.3.6 超前锚杆支护
2025年09月26日
4.3.6 超前锚杆支护
4.3.6.1 一般要求
1.超前锚杆搭接长度应大于1m,锚杆插入孔内的长度不得小于设计长度。
2.超前锚杆宜和钢架支撑配合使用,外插角宜为5°~20°。锚杆长度宜为3~5m,并大于循环尺度的2倍。
3.锚杆材料符合要求。
4.3.6.2 施工工序

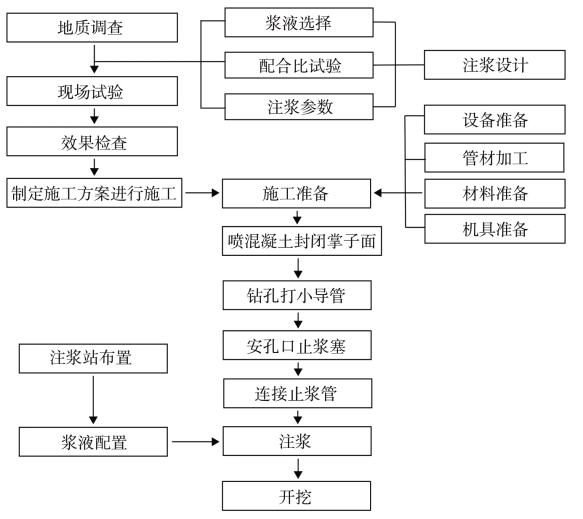

超前锚杆施工工序如图4-43所示。
图4-43 超前锚杆施工工序图
4.3.6.3 施工要点
1.测量开挖面中线、高程,画出开挖轮廓线,并点出锚杆孔位,孔位允许偏差为±20mm。
2.钻孔台车或凿岩机就位,对正孔位钻孔,达到设计要求后,用吹管、掏勺将孔内碎渣和水排出。
3.超前锚杆安装。
注浆或填塞锚固药卷:将早强锚固剂药卷放在水中,泡至软而不散时取出,再人工持炮棍将药卷塞满至孔深1/3~1/2处。注浆施工按规定执行。
安装锚杆:用人工持铁锤将锚杆打入,以锚杆达孔底且孔口有浆液流出为止。
4.将锚杆的尾部和系统锚杆的环向钢筋或钢架焊连,以增强共同支护作用。
5.锚杆沿开挖轮廓线周边均匀布置,尾端与钢架焊接牢固,锚杆入孔长度符合要求。
