施工组织总设计编制程序及概述

更新时间:2025-08-15 理论教育 版权反馈
【摘要】:图8.1 施工组织总设计编制程序

1.施工组织总设计的概念

施工组织总设计是以一个建设项目或建筑群为对象,根据初步设计或扩大初步设计图纸及其他有关资料和现场施工条件编制,用以指导整个施工现场各项施工准备和组织施工活动的技术经济文件。

一般由建设总承包单位或工程项目经理部的总工程师编制。施工组织总设计的主要作用:

(1)为建设项目或建筑群的施工工作出全局性的战略部署;

(2)为施工准备工作、保证资源供应提供依据;

(3)为建设单位编制工程建设计划提供依据;

(4)为施工单位编制施工组织设计和单位工程施工组织设计提供依据;

(5)为组织整个施工作业提供科学方案和实施步骤;

(6)为确定设计方案的施工可行性和经济合理性提供依据。

2.施工组织总设计编制内容

根据工程性质,规模,建筑结构的特点,施工的复杂程度,工期要求及施工条件不同而不同。通常包括下列内容:

(1)建设项目的工程概况。

主要包括项目总工程基本信息、合同描述、特点、建设地点特征和施工条件等内容。

(2)施工部署及主要建筑物或构筑物的施工方案。

施工部署包括施工阶段的区划安排、施工流程(顺序)、进度计划,工力(种)、材料、机械设备、运输计划。施工方案是建设项目主要的建筑物或构筑物的实施方案

(3)全场性施工准备工作计划。

包括现场测量情况,土地征用与拆迁情况,施工场地基本生活生产建设情况,材料、成品、半成品和构件的采购计划,技术培训准备情况,冬雨季施工准备等。

(4)施工总进度计划。

通过对各单项工程的分部、分项工程的计算,明确工程量,进而计算出劳动力、主要材料、施工技术装备的需要量,定出各建筑物、设备、技术装备的开工顺序和施工期,建筑与安装衔接时间,用进度表反映出来,作为控制施工进度的指导性文件之一。其主要内容包括:单项工程(尚可细分为分部分项工程)、建筑安装工程内容、总劳动量(即工日)、年、季、月度计划。

(5)各项资源需要量计划。

主要包括劳动力、施工机具、主要材料、预制构件等的需要量计划。

(6)全场性施工总平面图设计。

包括各个单位工程的施工平面图和施工总平面图,主要包括起重运输机械位置的确定,搅拌站、加工棚、仓库及材料堆放场地的布置,运输道路的布置,临时设施及供水、供电管线的布置,还要包括施工办公场地,生活区布置等内容。

(7)主要技术组织措施。

(8)各项技术经济指标。

主要包括工期指标、质量和安全指标、降低成本和节约材料指标等。

(9)结束语。

3.施工组织总设计编制依据

1)建设项目基础文件

(1)建设项目可行性研究报告及其批准文件。

(2)建设项目规划红线范围和用地批准文件。(https://www.daowen.com)

(3)建设项目勘察设计任务书、图纸和说明书。

(4)建设项目初步设计或技术设计批准文件,以及设计图纸和说明书。

(5)建设项目总概算、修正总概算或设计总概算。

(6)建设项目施工招标文件和工程承包合同文件。

2)工程建设政策、法规和规范资料

(1)关于工程建设报建程序有关规定。

(2)关于动迁工作有关规定。

(3)关于工程项目实行建设监理有关规定。

(4)关于工程建设管理机构资质管理有关规定。

(5)关于工程造价管理有关规定。

(6)关于工程设计、施工和验收有关规定。

3)建设地区原始调查资料

(1)地区气象资料。

(2)工程地形、工程地质和水文地质资料。

(3)地区交通运输能力和价格资料。

(4)地区建筑材料、构配件和半成品供应状况资料。

(5)地区进口设备和材料到货口岸及其转运方式资料。

(6)地区供水、供电、电讯和供热能力和价格资料。

(7)地区土建和安装施工企业状况资料。

4)类似施工项目经验资料

(1)类似施工项目成本控制资料。

(2)类似施工项目工期控制资料。

(3)类似施工项目质量控制资料。

(4)类似施工项目安全、环保控制资料。

(5)类似施工项目技术新成果资料。

(6)类似施工项目管理新经验资料。

4.施工组织总设计编制程序

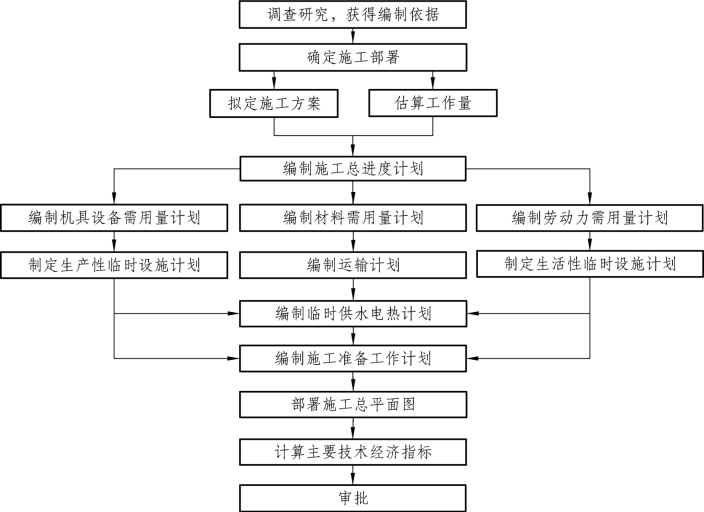

施工组织总设计编制程序,如下图8.1所示。

图8.1 施工组织总设计编制程序
