【摘要】:盘、柜安装在振动场所,应按设计要求采取防振措施。盘、柜及盘、柜内设备与各构件间的连接应牢固。表9-4盘、柜安装的允许偏差模拟母线应对齐,其误差不应超过视差范围,并应完整,安装牢固。安装的位置应便于检查;成列安装时,应排列整齐。成套柜应装有供检修用的接地装置。仪表完好,指示正确。手车式柜的安装尚应符合下列要求:1)检查防止电气误操作的“五防”装置齐全,且动作灵活可靠。

仪表盘和柜的安装要求详解

(1)基础型钢的安装应符合下列要求:

1)允许偏差应符合表9-3的规定。

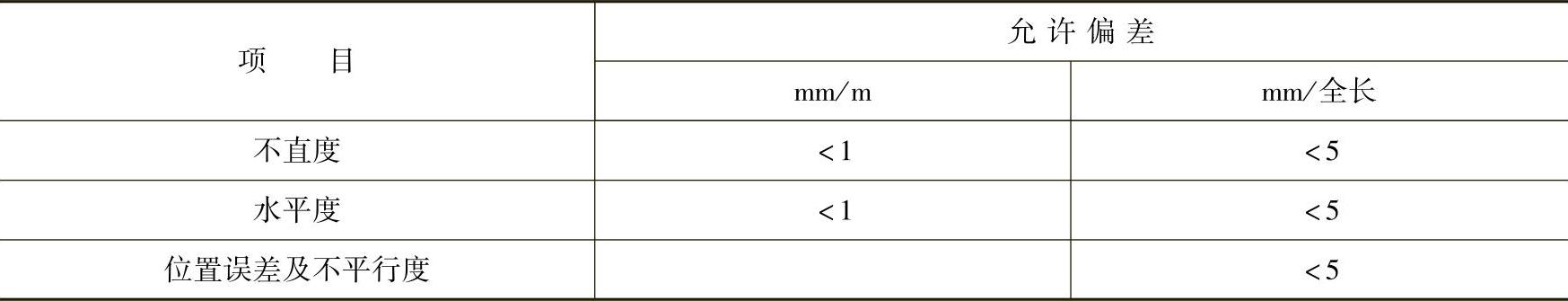

表9-3基础型钢安装的允许偏差


注:环形布置按设计要求。

2)基础型钢安装后,其顶部宜高出抹平地面10mm;手车式成套柜按产品技术要求执行。基础型钢应有明显的可靠接地。

(2)盘、柜安装在振动场所,应按设计要求采取防振措施。

(3)盘、柜及盘、柜内设备与各构件间的连接应牢固。主控制盘、继电保护盘和自动装置盘等不宜与基础型钢焊死。

(4)盘、柜单独或成列安装时,其垂直度、水平偏差以及盘、柜面偏差和盘、柜间接缝的允许偏差应符合表9-4的规定。

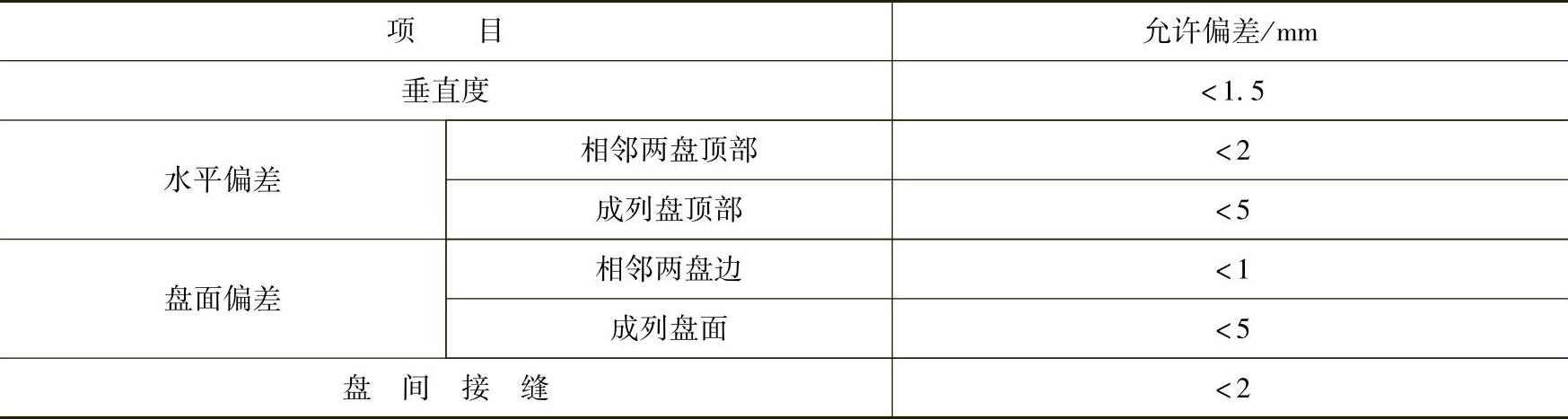

表9-4盘、柜安装的允许偏差


模拟母线应对齐,其误差不应超过视差范围,并应完整,安装牢固。

(5)端子箱安装应牢固,封闭良好,并应能防潮、防尘。安装的位置应便于检查;成列安装时,应排列整齐。

(6)盘、柜、台、箱的接地应牢固良好。装有电器和仪表的可开启的门,应以裸铜软线与接地的金属构架可靠地连接。

成套柜应装有供检修用的接地装置。

(7)成套柜的安装应符合下列要求:

1)机械闭锁、电气闭锁应动作准确、可靠。仪表完好,指示正确。

2)动触头与静触头的中心线应一致,触头接触紧密。(www.daowen.com)

3)二次回路辅助开关的切换触点应动作准确,接触可靠。

4)柜内照明齐全。

(8)抽屉配电柜的安装尚应符合下列要求:

1)抽屉推拉应灵活轻便、无卡阻、碰撞现象,抽屉应能互换。仪表完好,指示正确。

2)抽屉的机械联锁或电气联锁装置应动作正确可靠,断路器分闸后,隔离触头才能分开。

3)抽屉与柜体间的二次回路连接插件应接触良好。

4)抽屉与柜体间的接触及柜体、框架的接地应良好。

(9)手车式柜的安装尚应符合下列要求:

1)检查防止电气误操作的“五防”装置齐全,且动作灵活可靠。仪表完好,指示正确。

2)手车推拉应灵活轻便,无卡阻、碰撞现象,相同型号的手车应能互换。

3)手车推入工作位置后,动触头顶部与静触头底部的间隙应符合产品要求。

4)手车和柜体间的二次回路连接插件应接触良好。

5)安全隔离板应开启灵活,随手车的进出而相应动作。

6)柜内控制电缆的位置不应妨碍手车的进出,并应牢固。

7)手车与柜体间的接地触头应接触紧密,当手车推入柜内时,其接地触头应比主触头先接触,拉出时接地触头比主触头后断开。

(10)盘、柜的漆层应完整,无损伤。固定电器的支架等应刷漆。安装于同一室内且经常监视的盘、柜,其盘面颜色宜和谐一致。
