点评:在施工技术部分,2025年版教材与2025年版教材相比,在“地基与基础工程施工技术”新增了“基坑验槽”知识点,在“主体结构工程施工技术”中对“钢管桩、钻孔压浆桩、钢结构工程施工”进行了修订,增加了“填充墙砌体工程、商品混凝土搅拌站”内容。考生在复习这部分内容时,应特别注意教材中新增加和有变化的内容。
知识要点集成

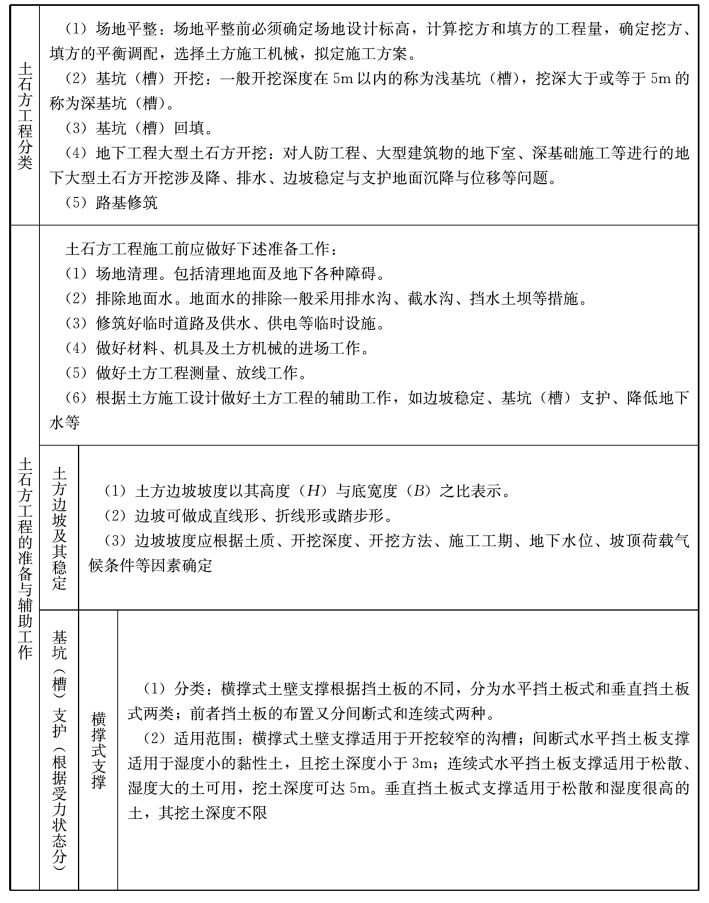

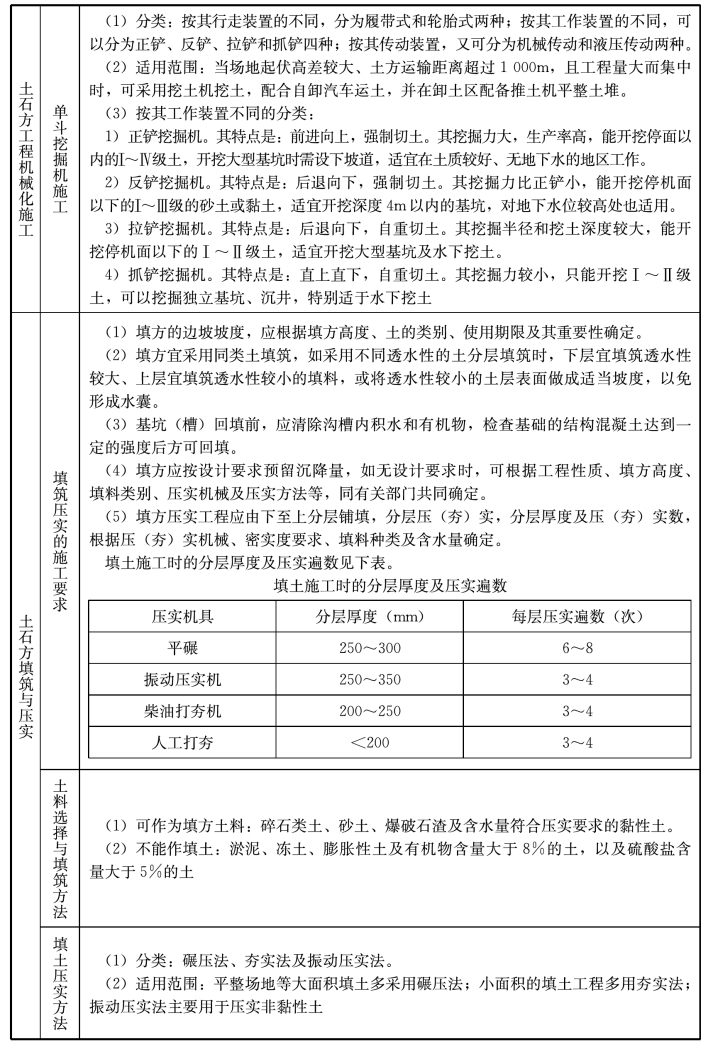

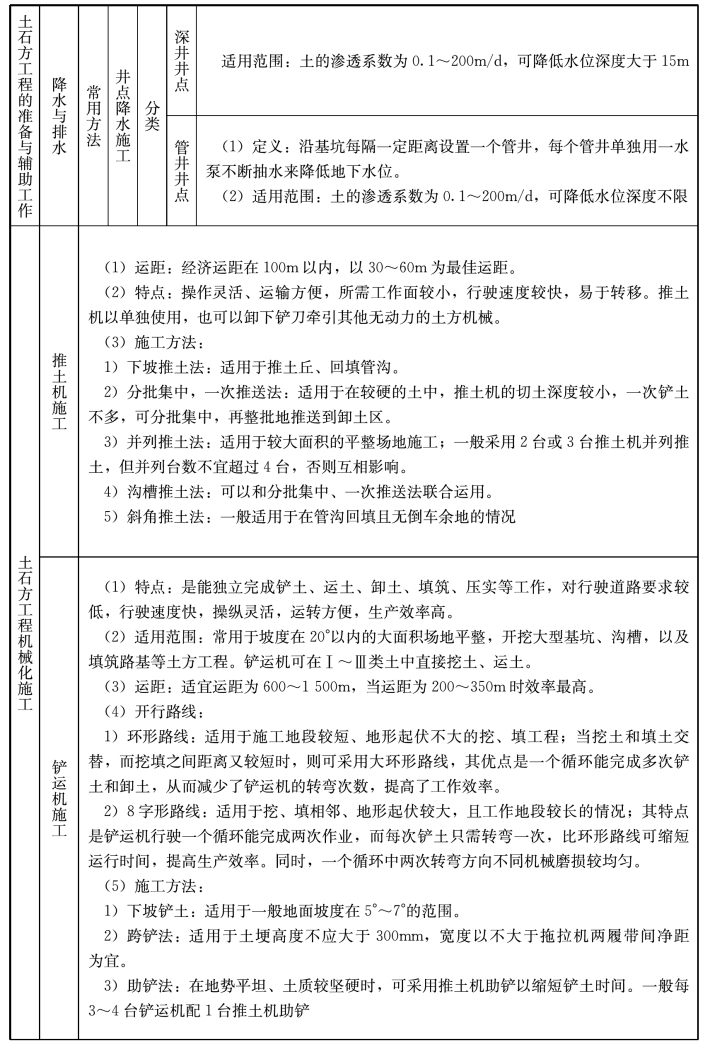

一、土石方工程施工
表4-1 土石方工程施工
续表4-1
续表4-1
续表4-1
续表4-1

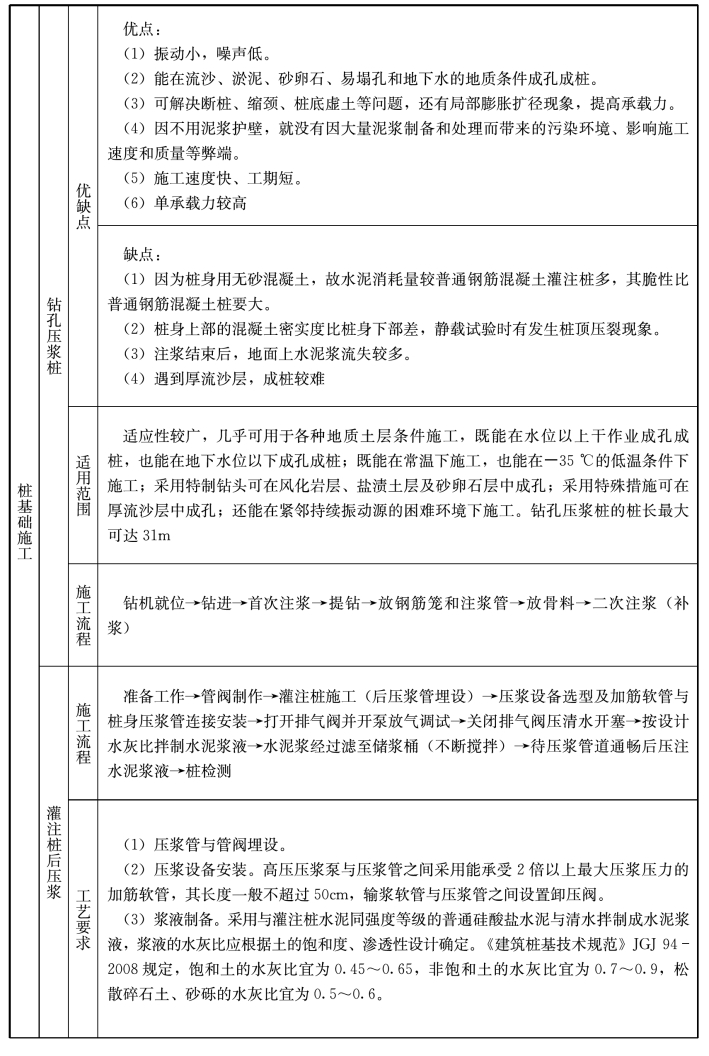

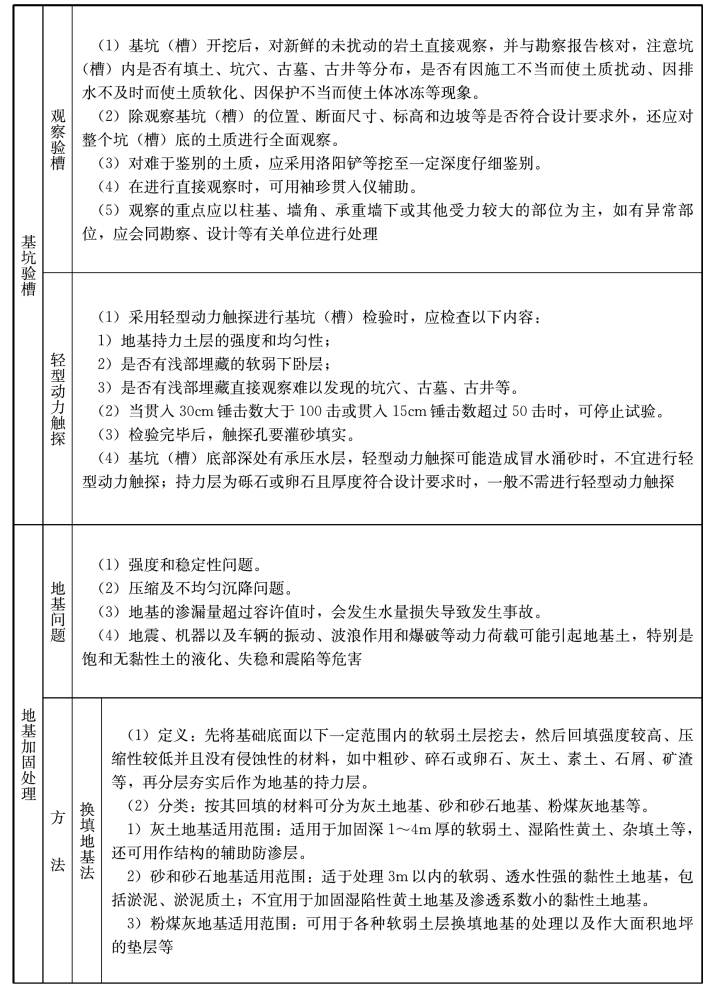

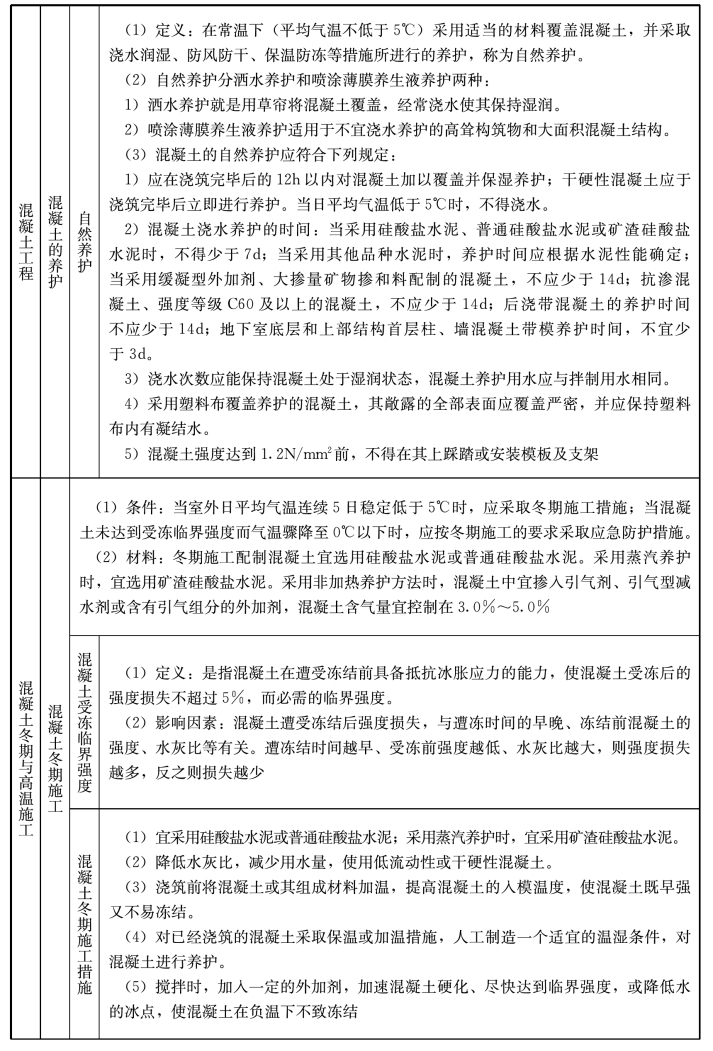

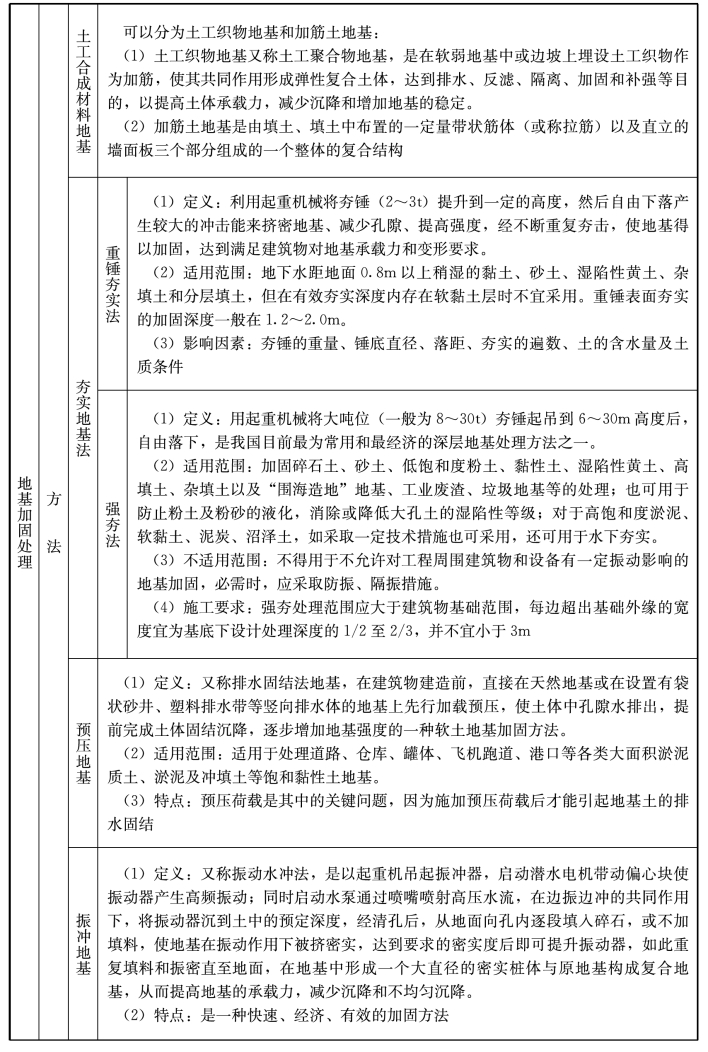

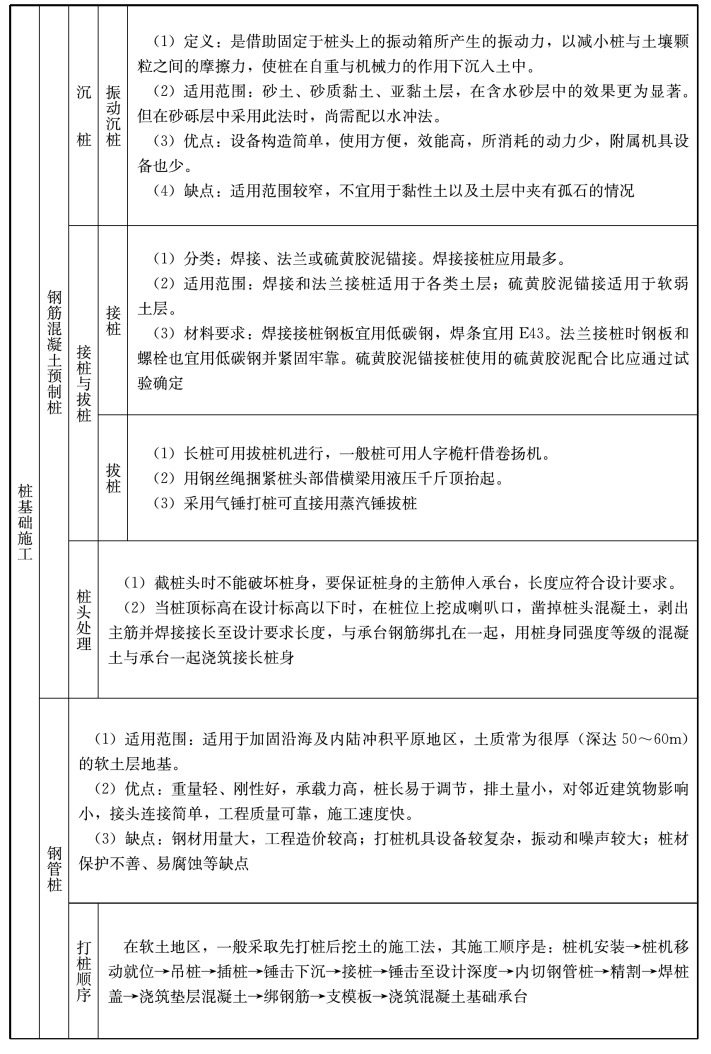

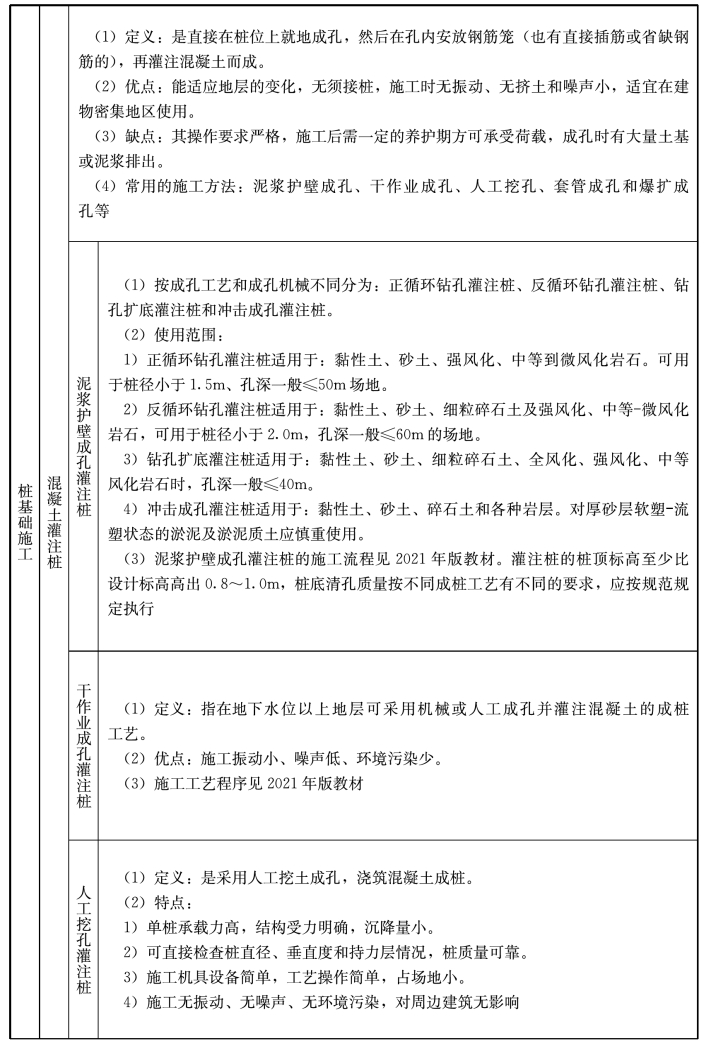

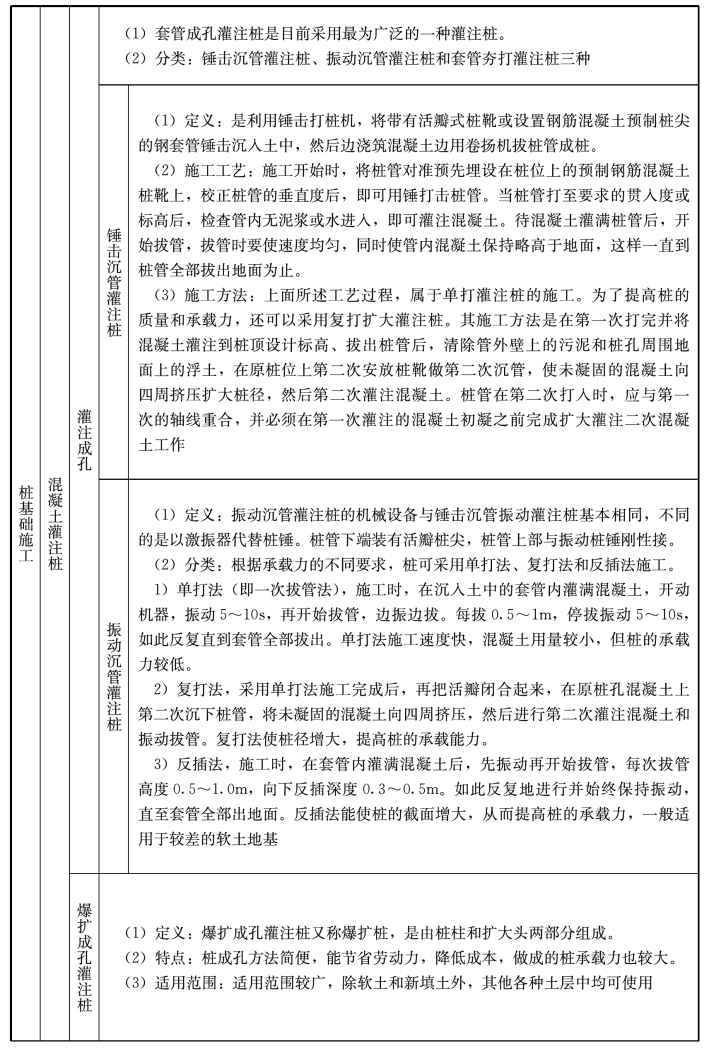

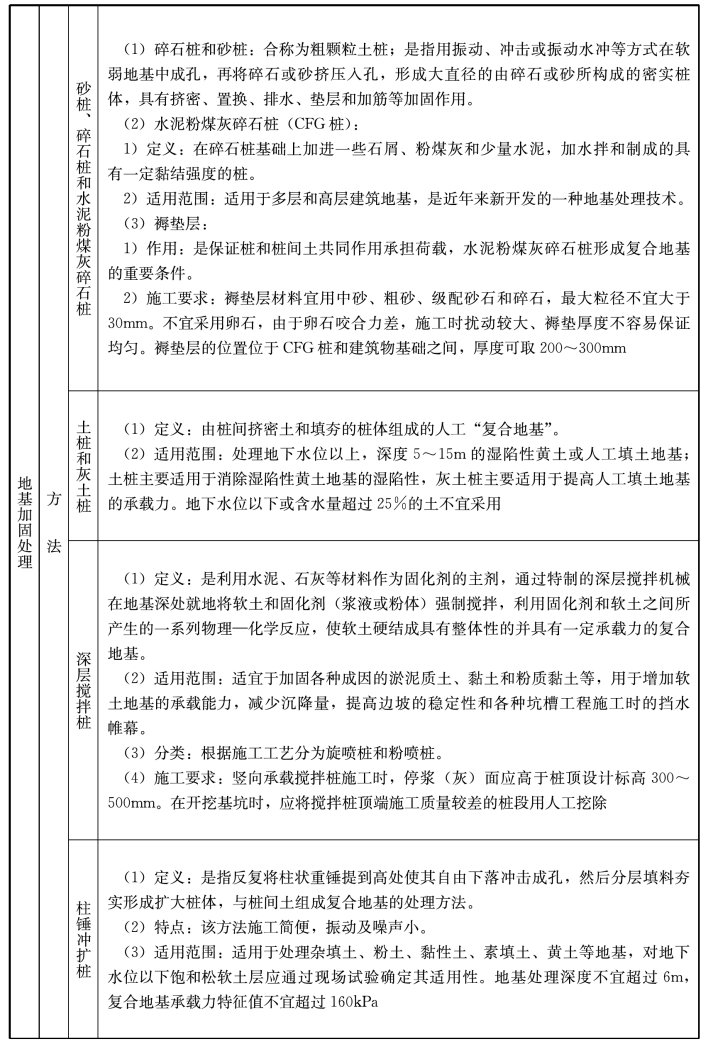

二、地基与基础工程施工
表4-2 地基与基础工程施工
续表4-2
续表4-2
续表4-2
续表4-2
续表4-2
续表4-2
续表4-2
续表4-2
续表4-2

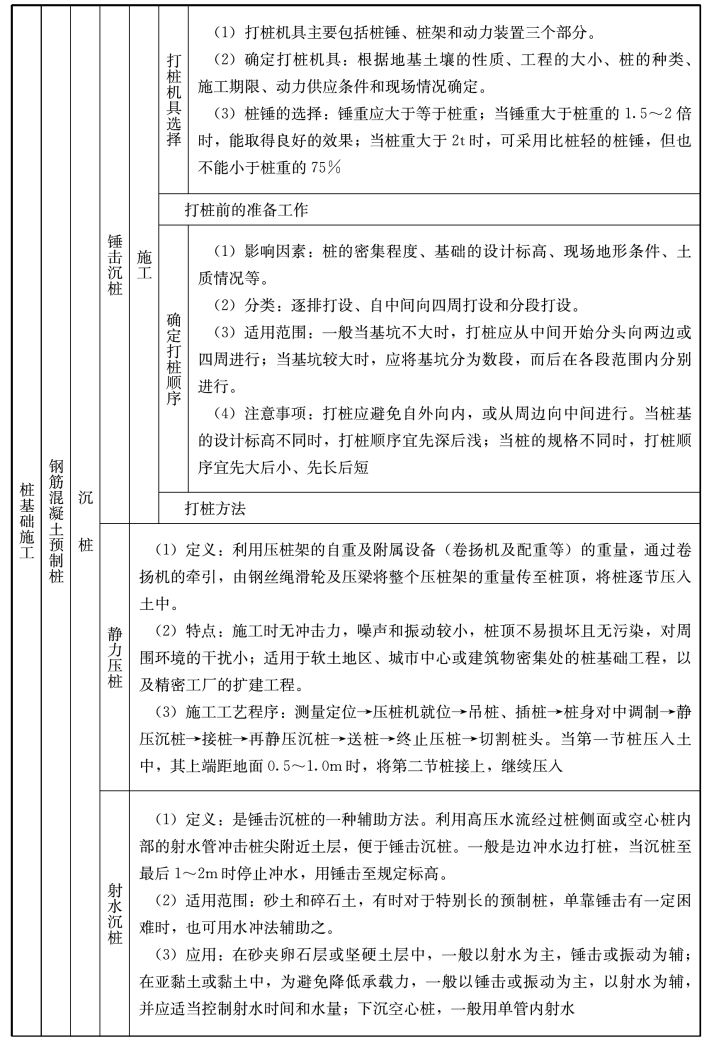

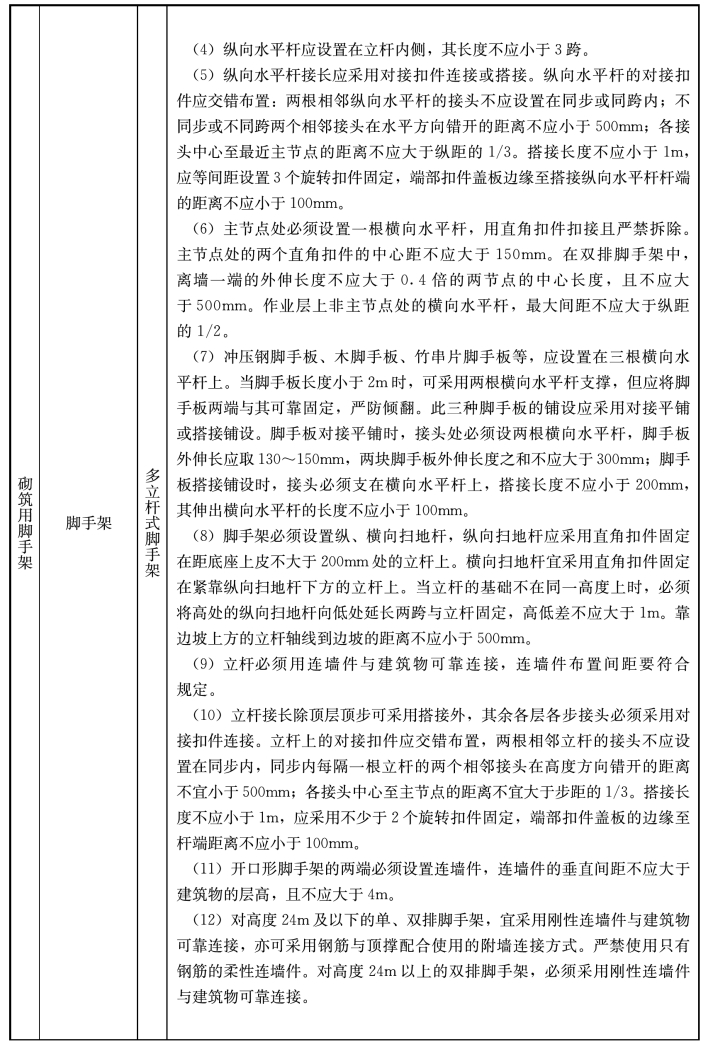

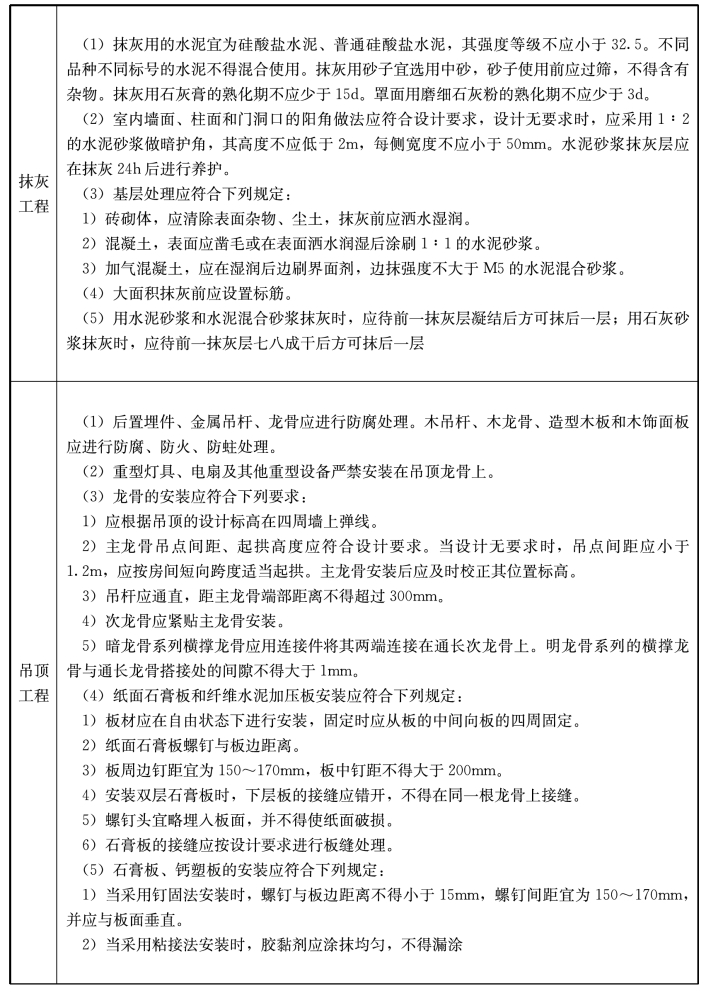

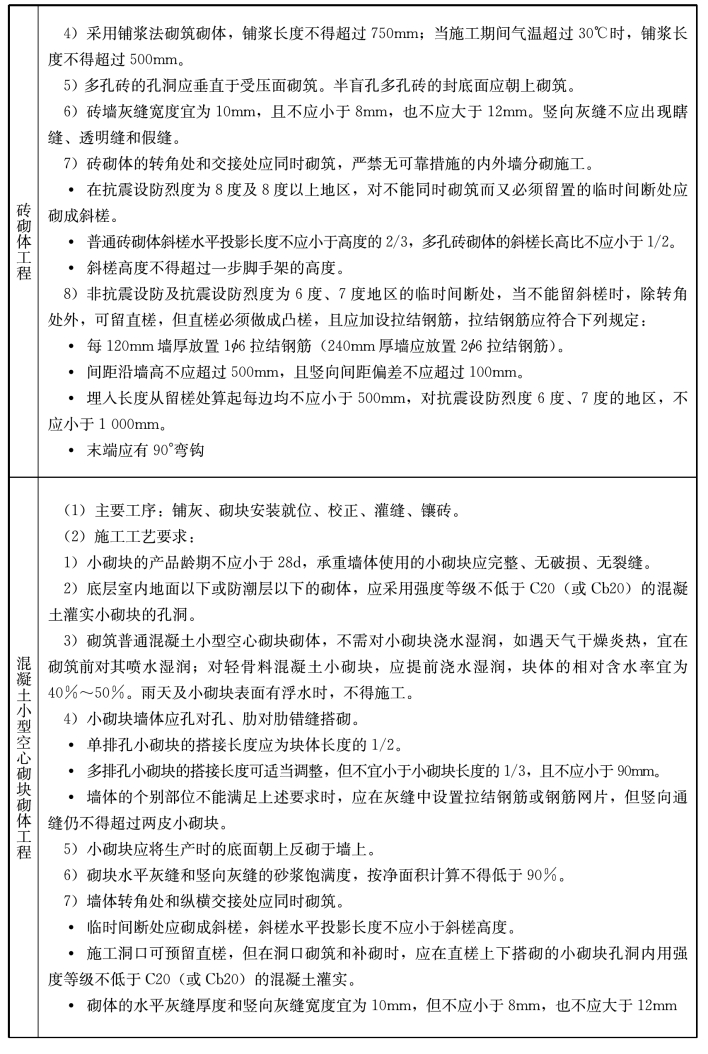

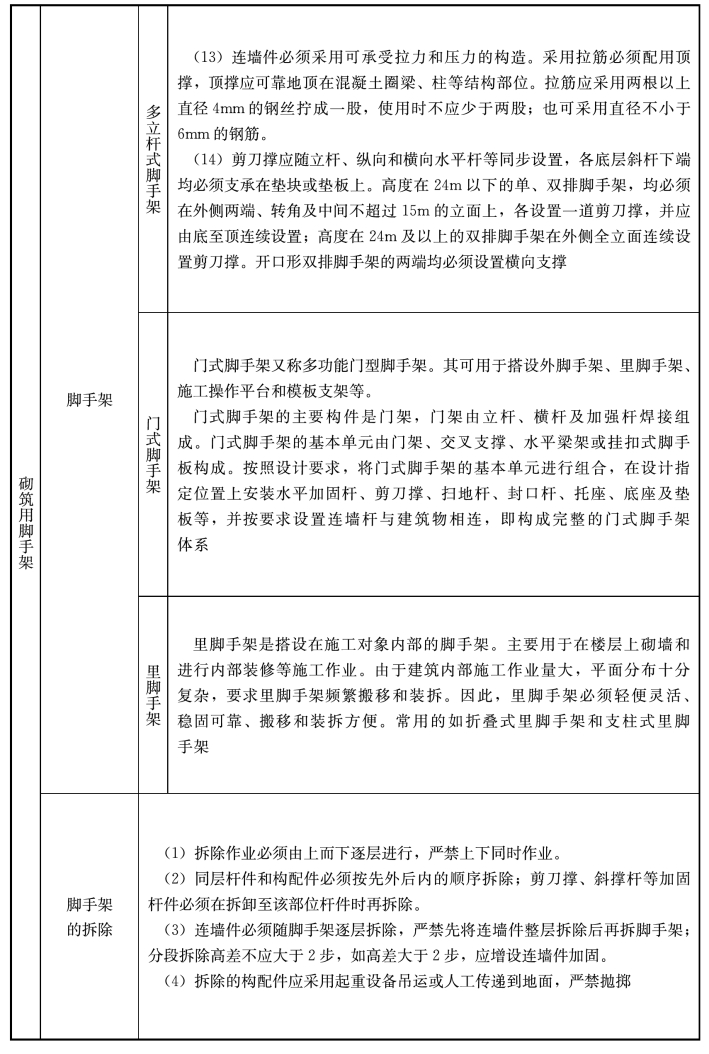

三、砌筑工程施工
表4-3 砌筑工程施工
续表4-3
续表4-3
续表4-3
续表4-3
续表4-3

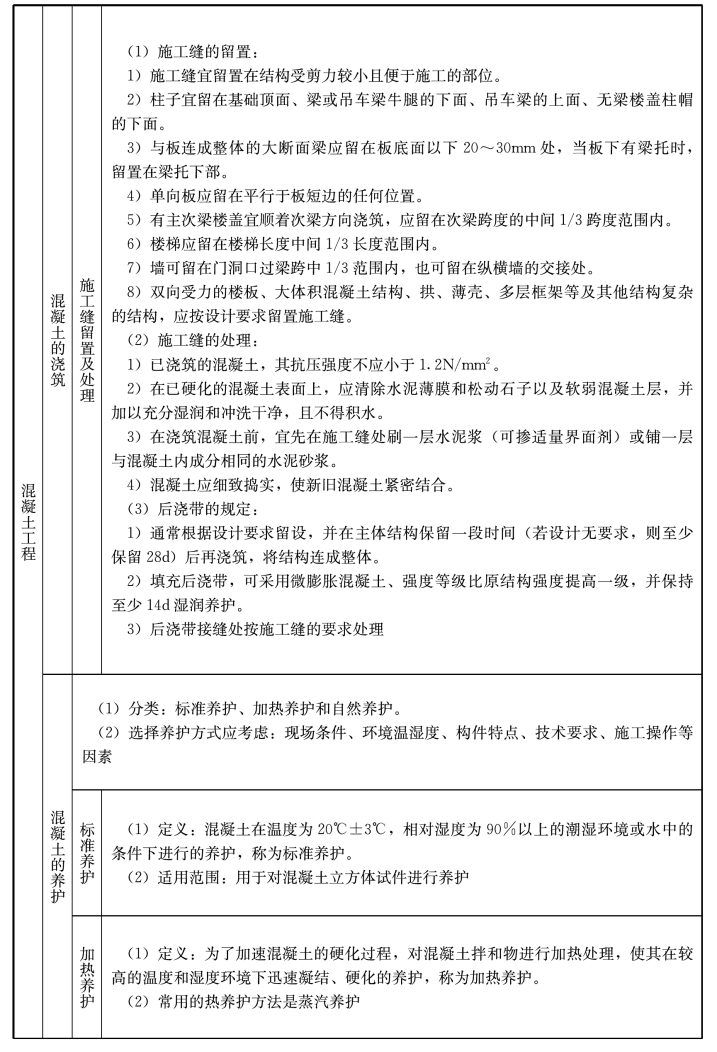

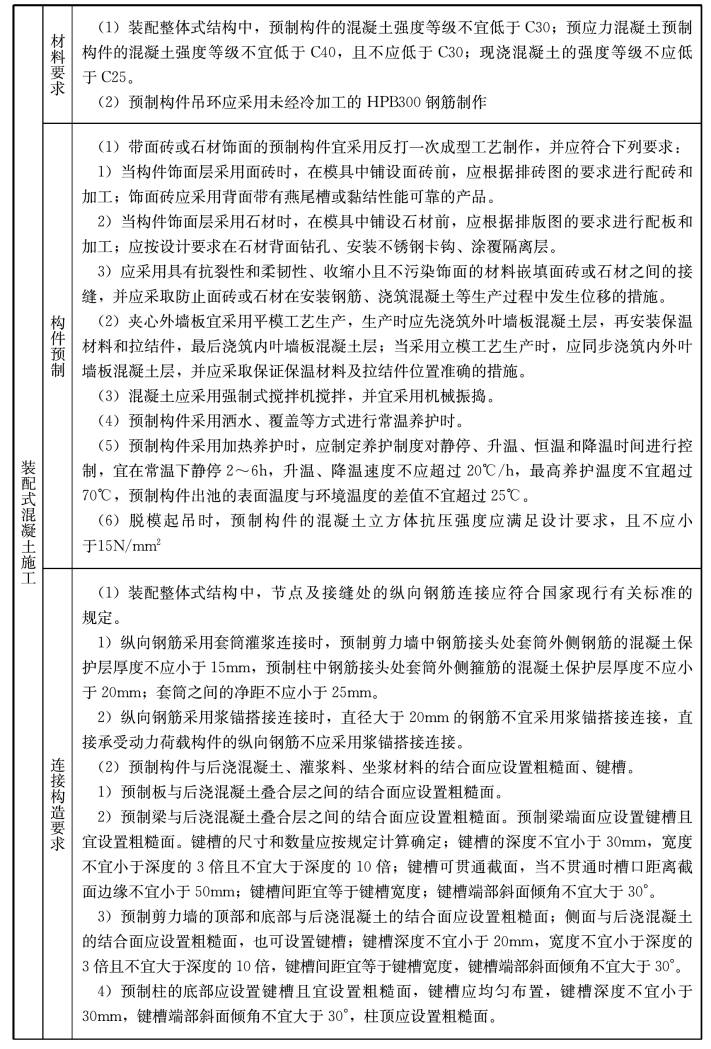

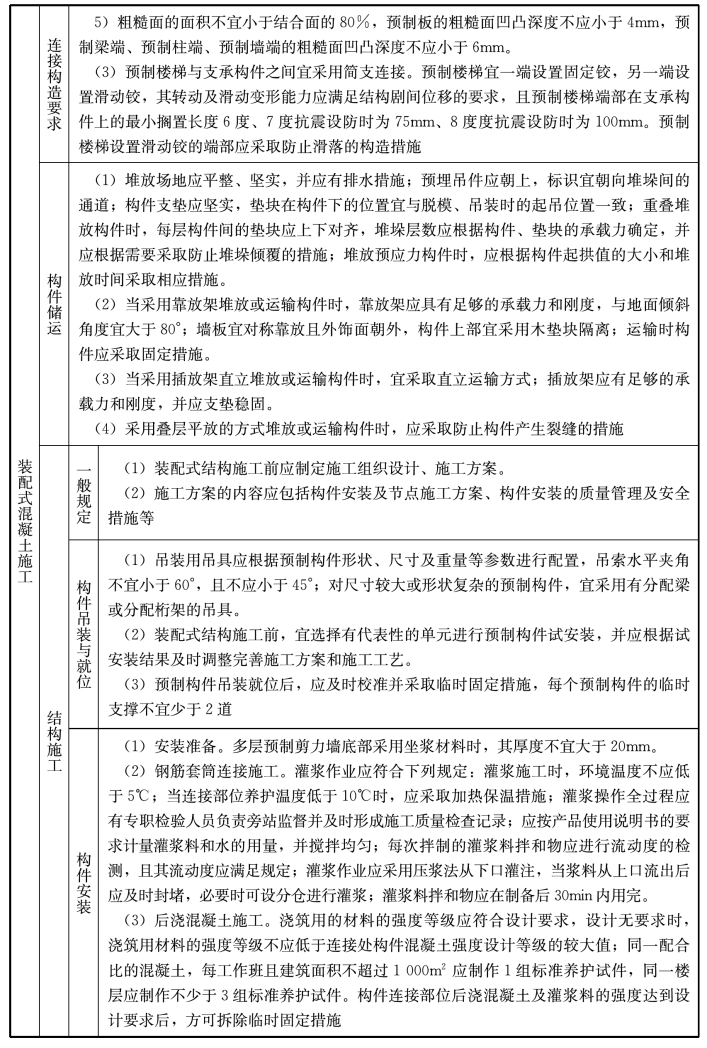

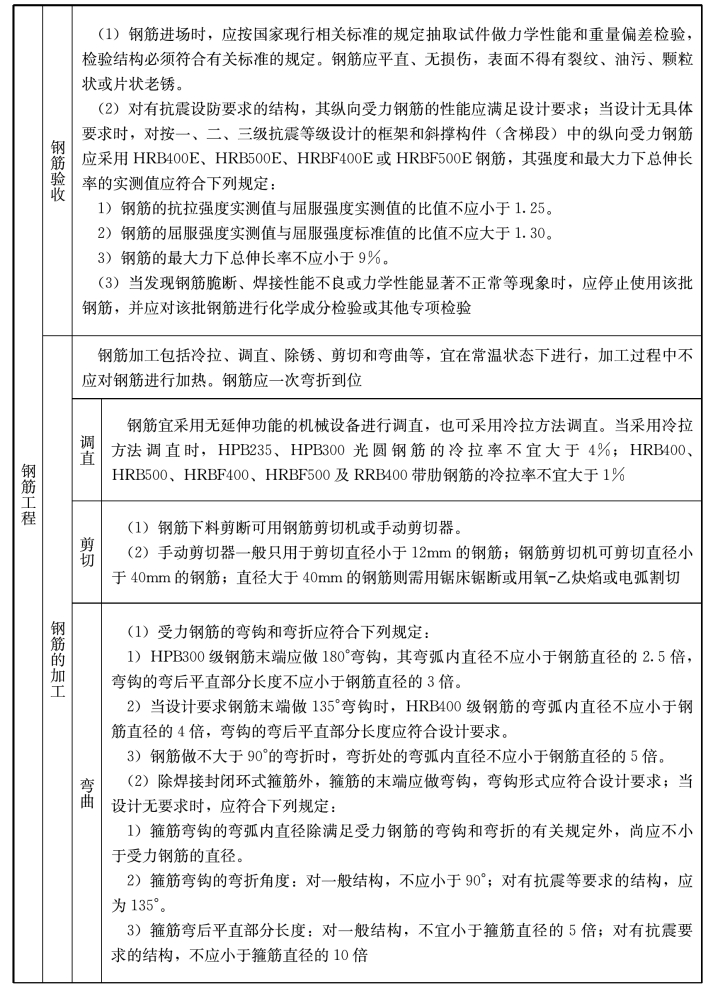

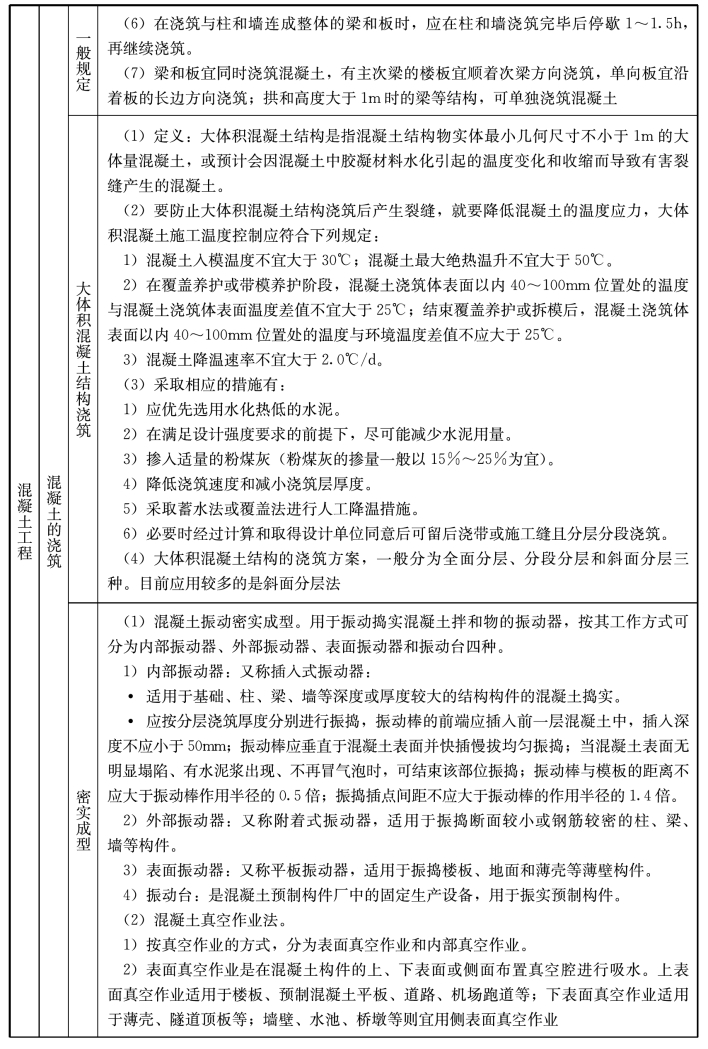

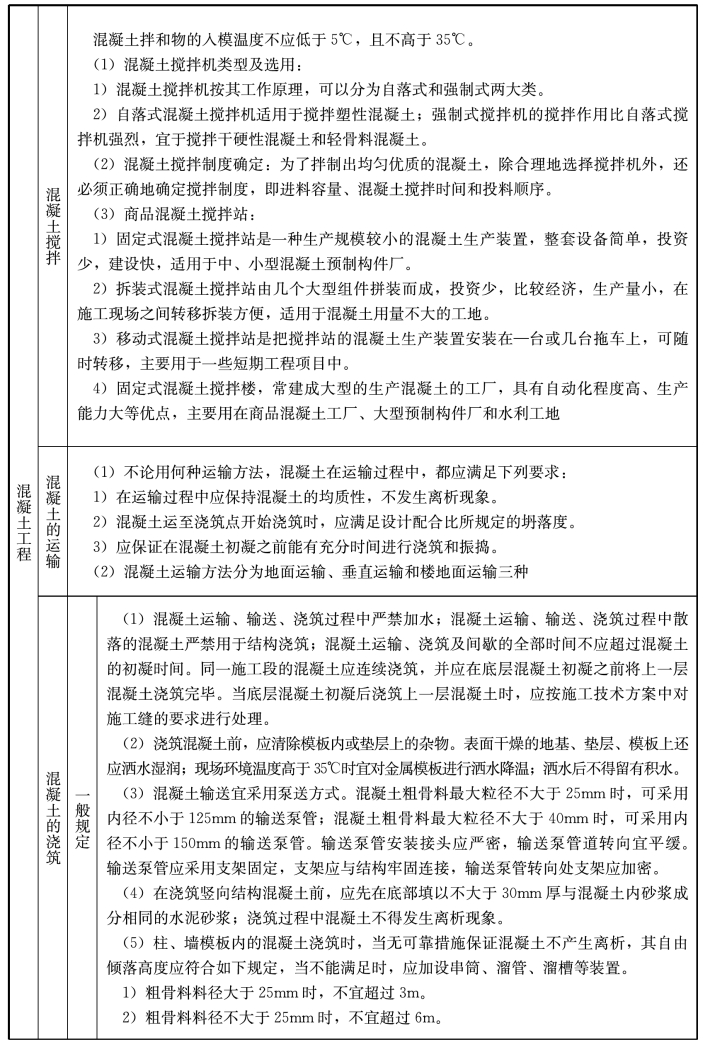

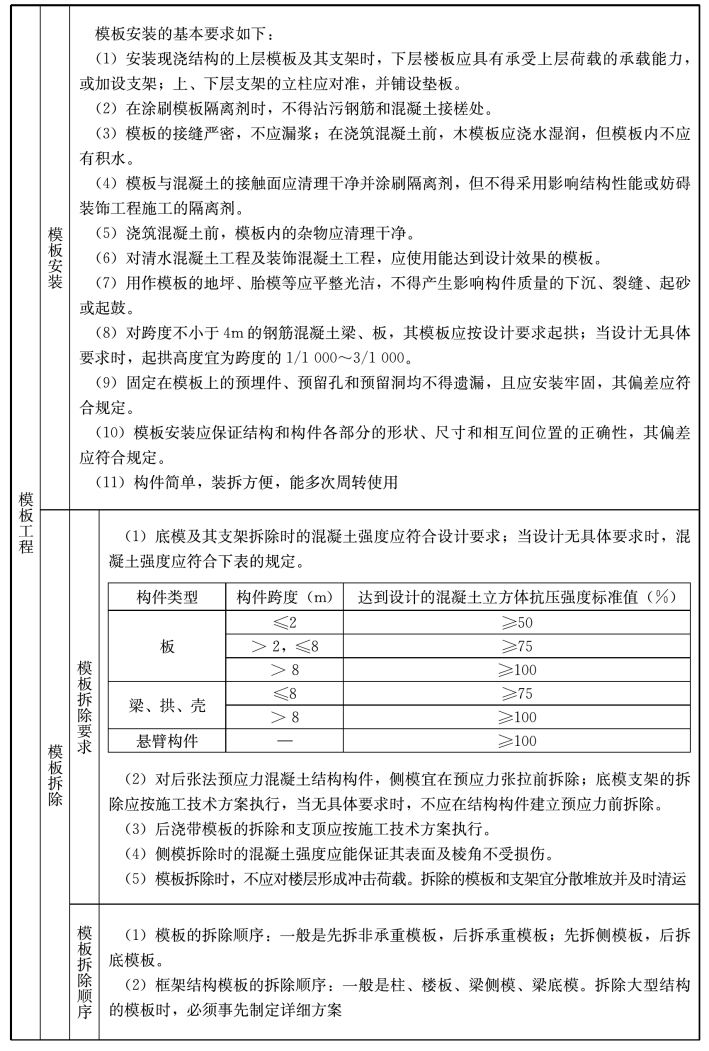

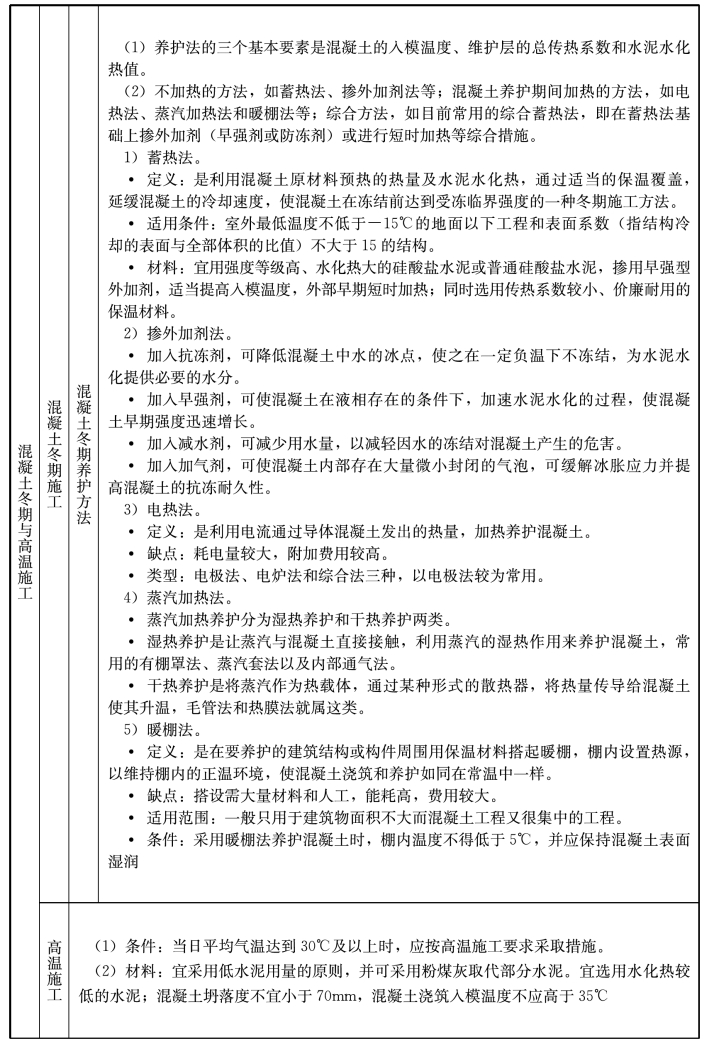

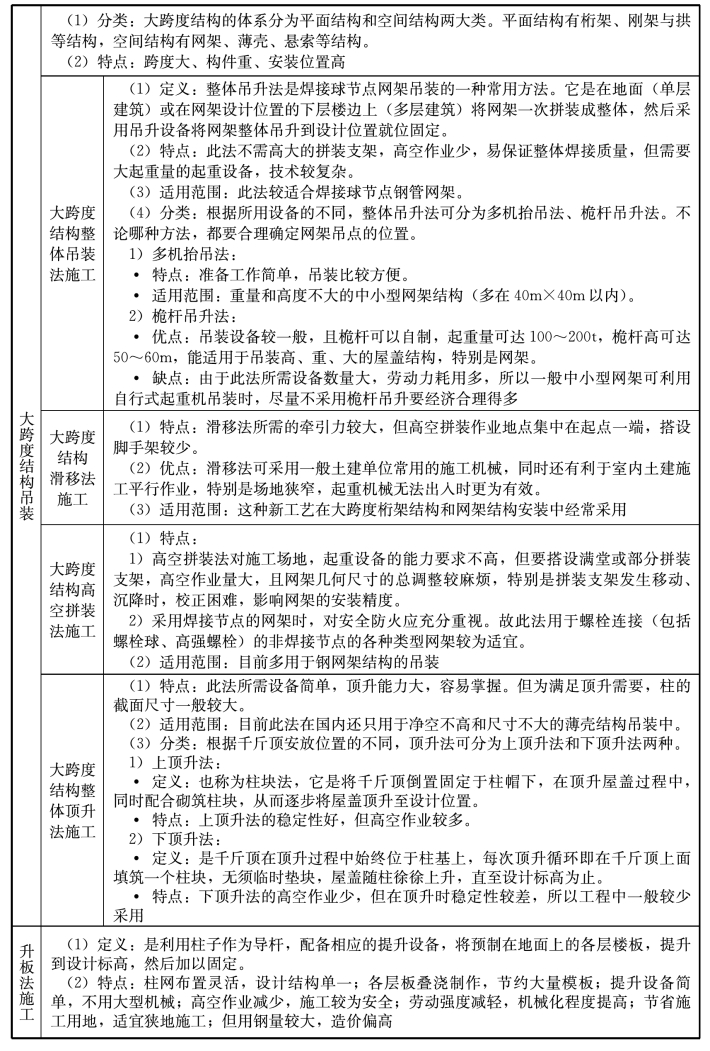

四、混凝土结构工程施工
表4-4 混凝土结构工程施工
续表4-4
续表4-4
续表4-4
续表4-4
续表4-4
续表4-4
续表4-4
续表4-4
续表4-4
续表4-4
续表4-4
续表4-4

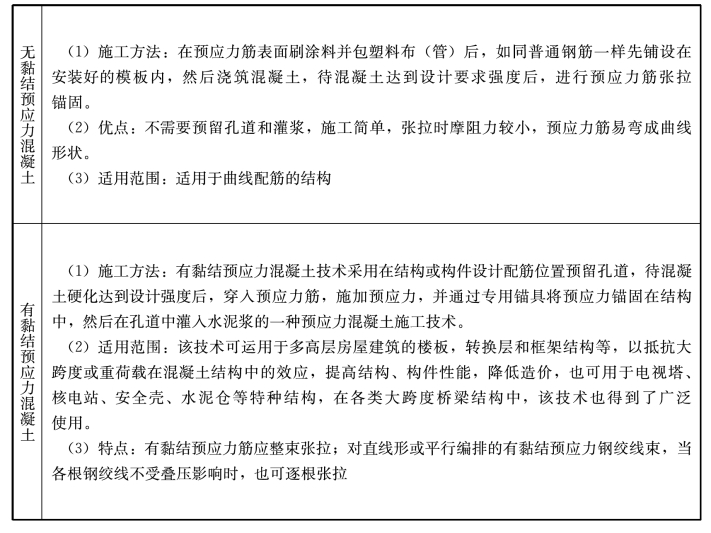

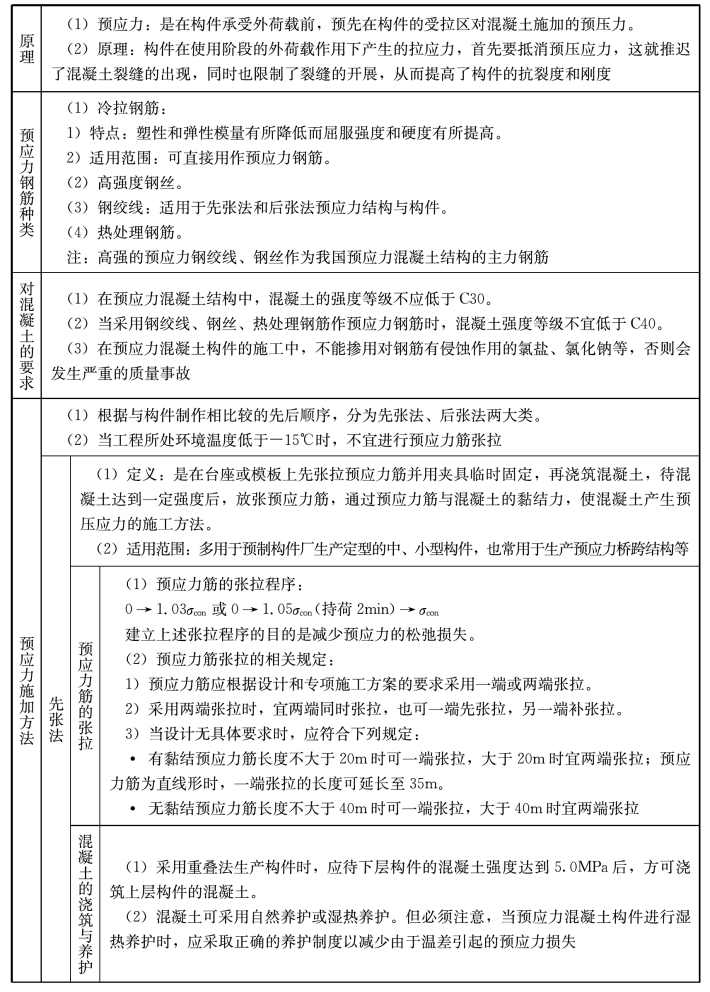

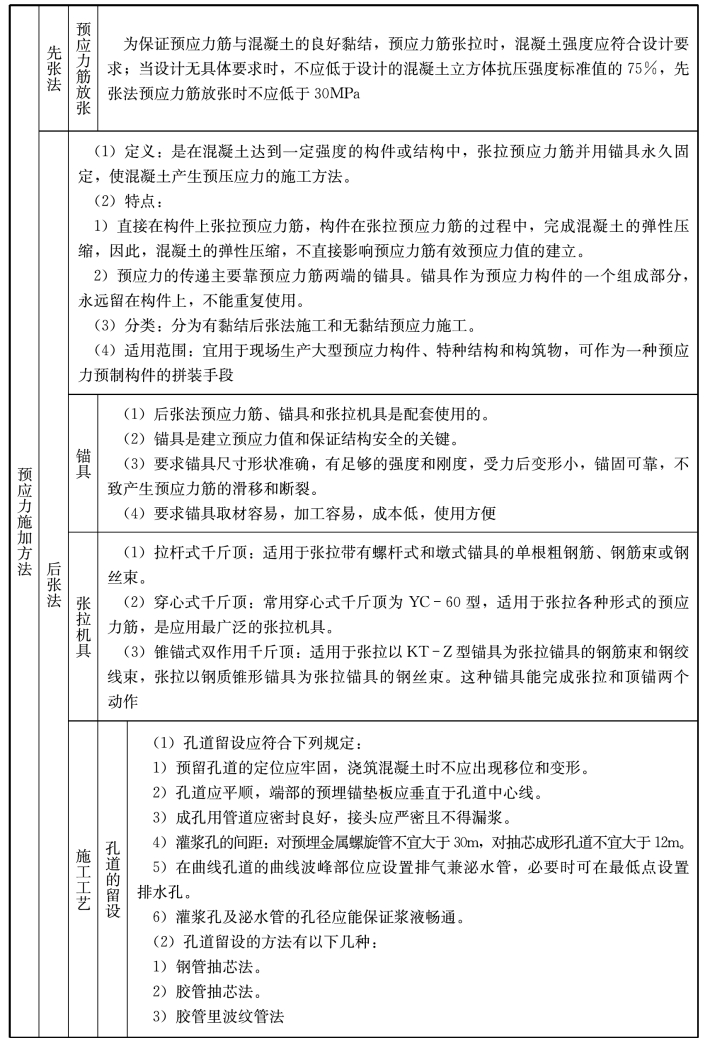

五、预应力混凝土工程施工
表4-5 预应力混凝土工程施工
续表4-5
续表4-5
续表4-5

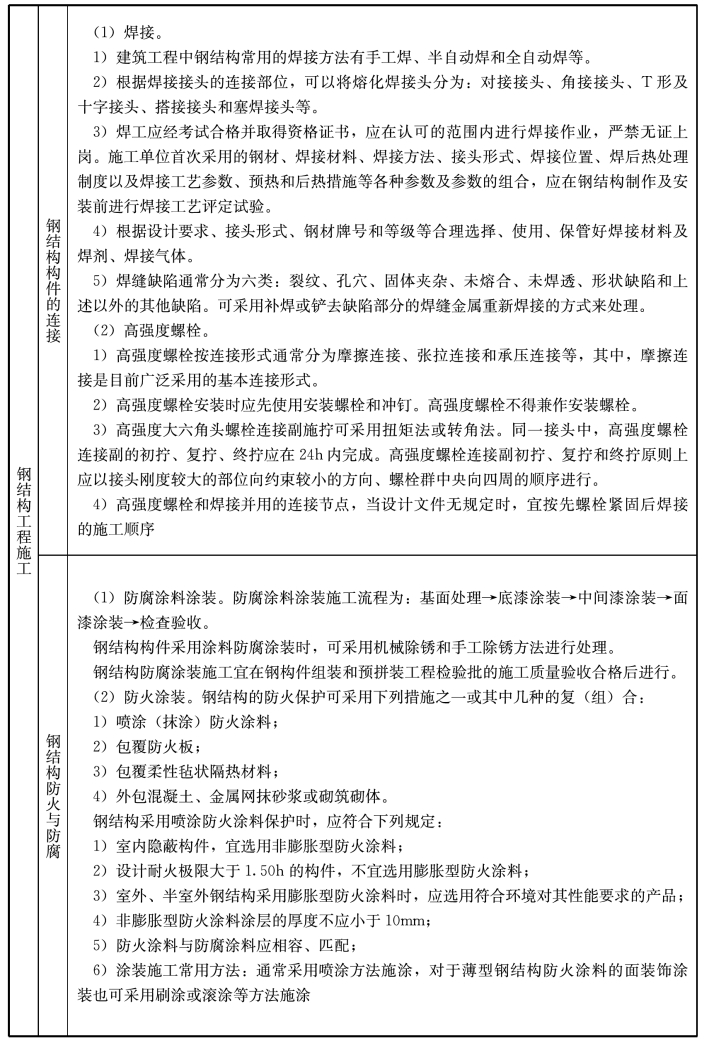

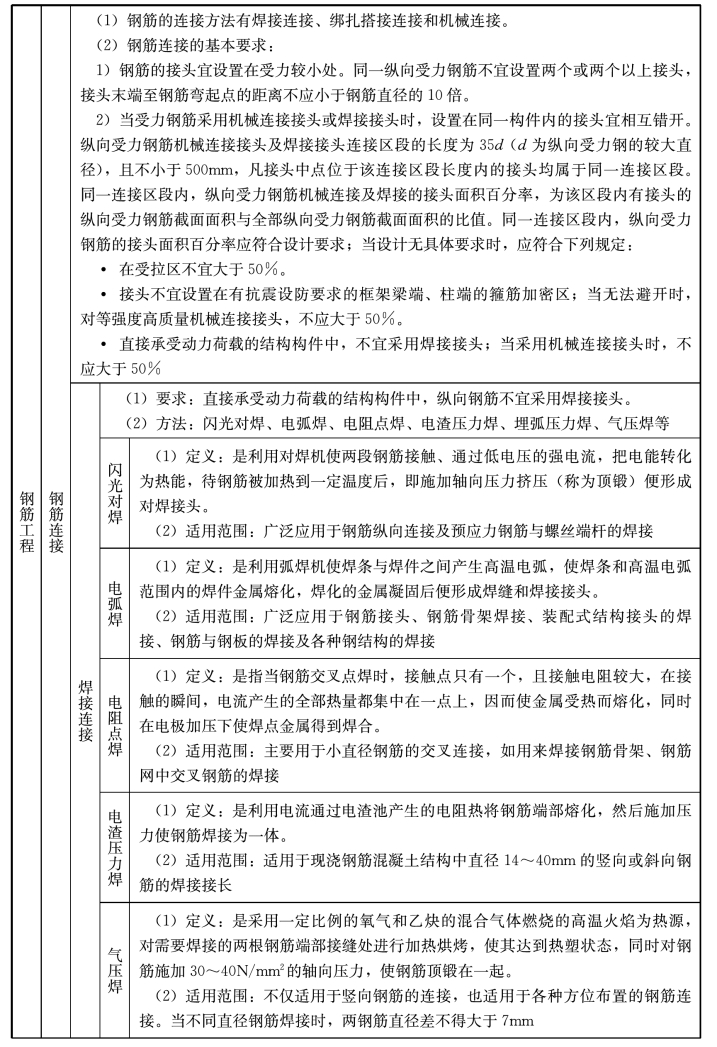

六、钢结构工程施工
表4-6 钢结构工程施工
续表4-6

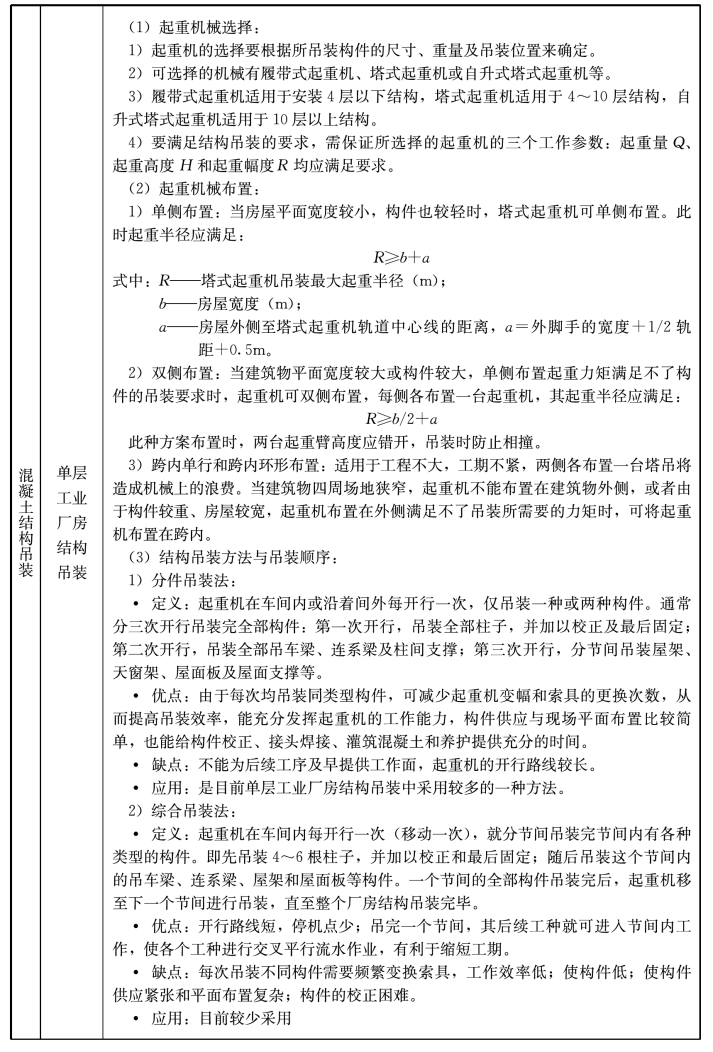

七、结构吊装工程施工
表4-7 结构吊装工程施工
续表4-7
续表4-7

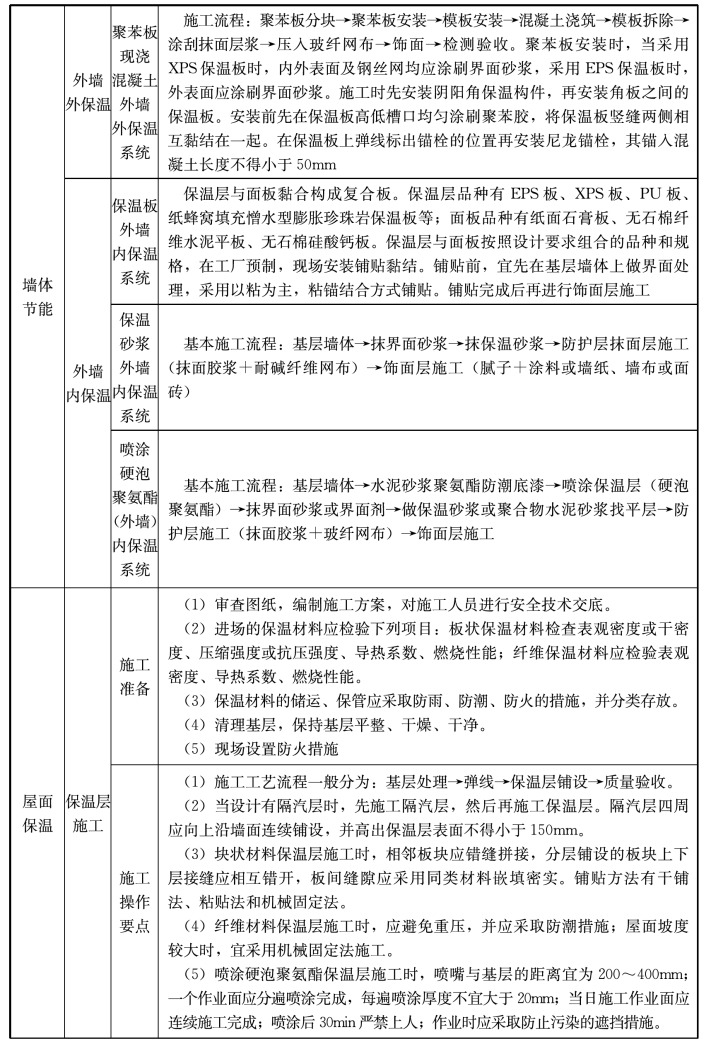

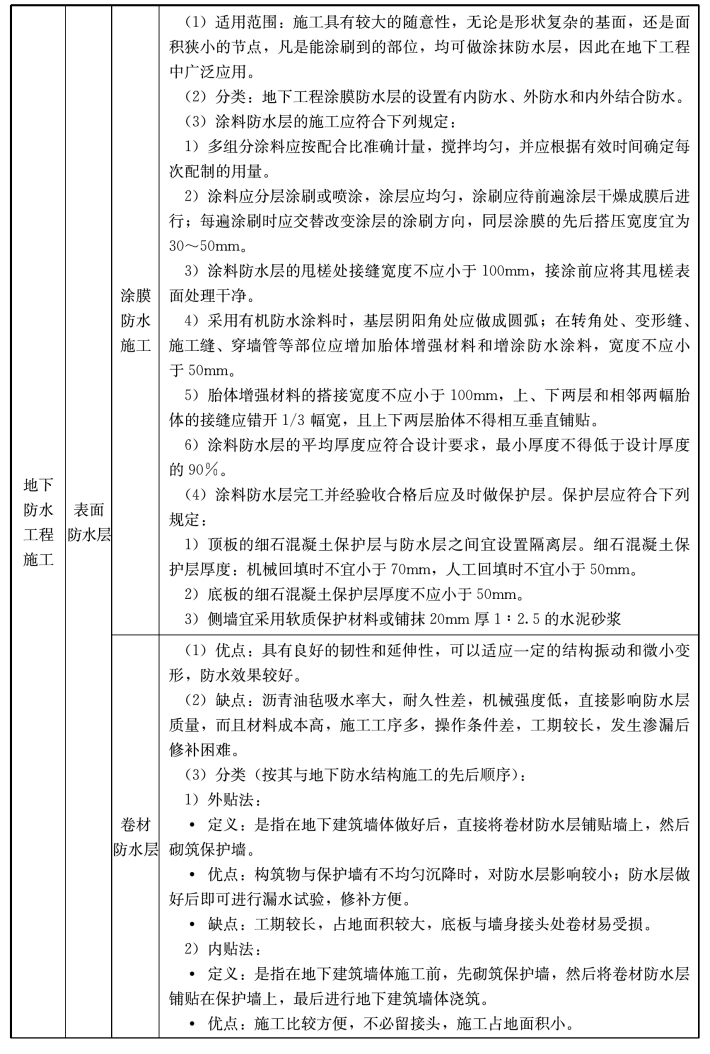

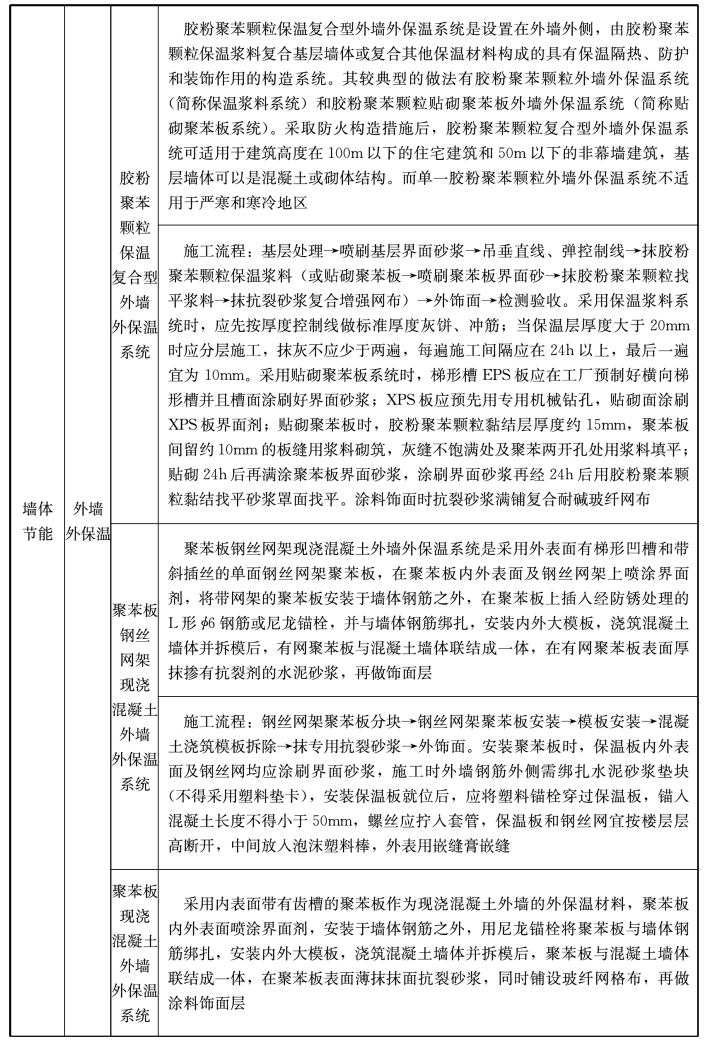

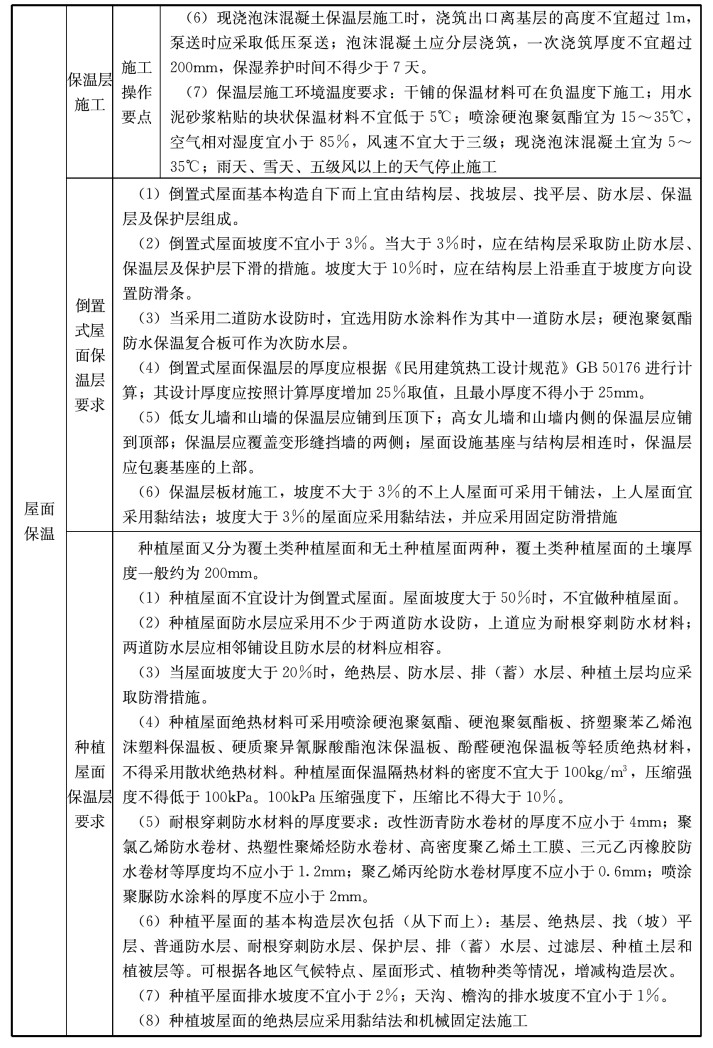

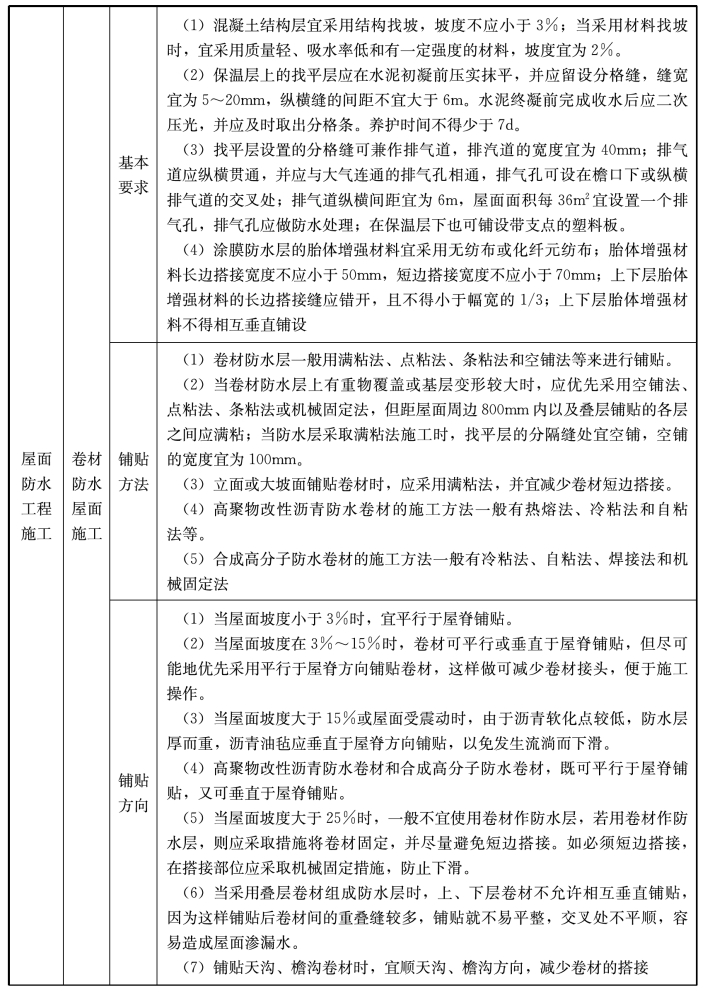

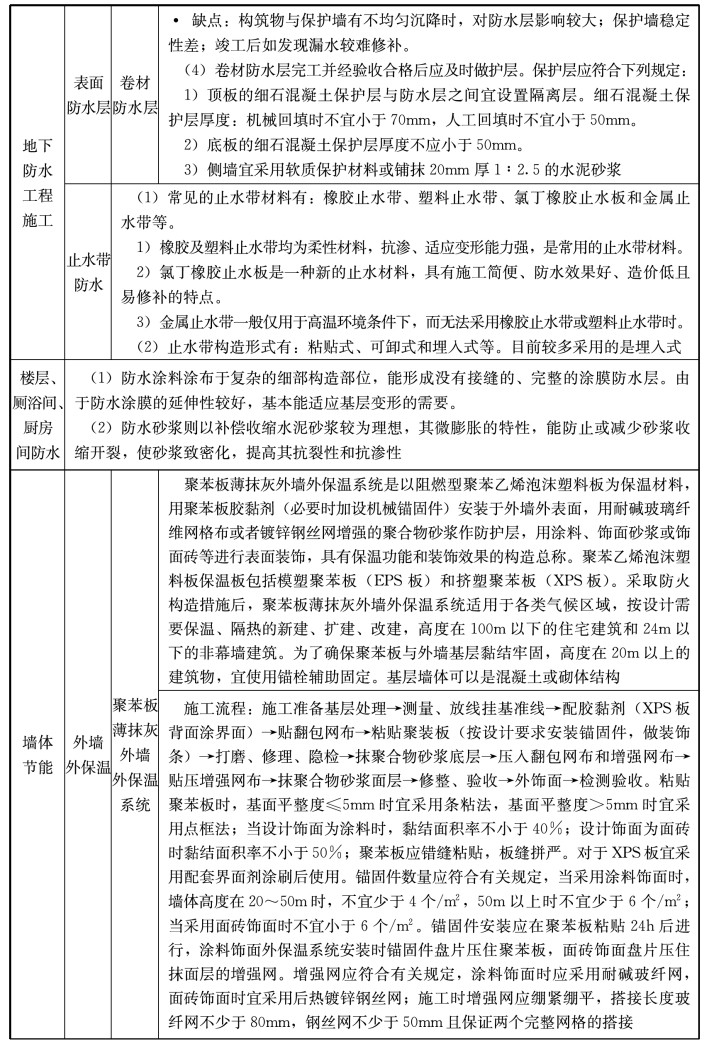

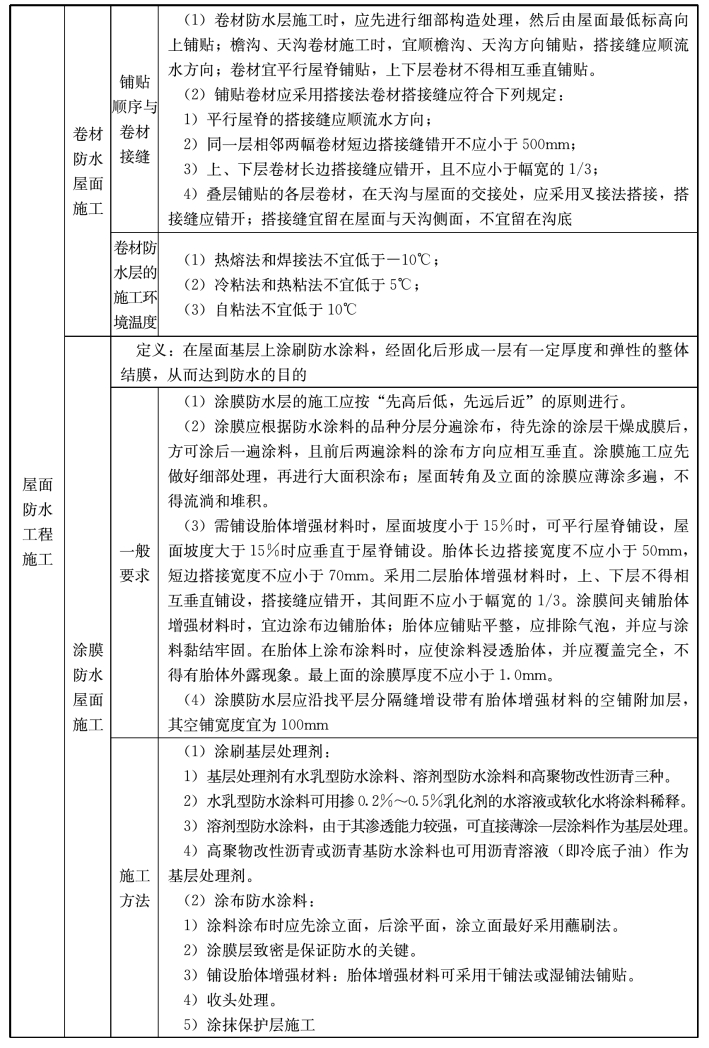

八、建筑工程防水和保温工程施工技术
表4-8 建筑工程防水和保温工程施工技术
续表4-8
续表4-8
续表4-8
续表4-8
续表4-8
续表4-8
续表4-8

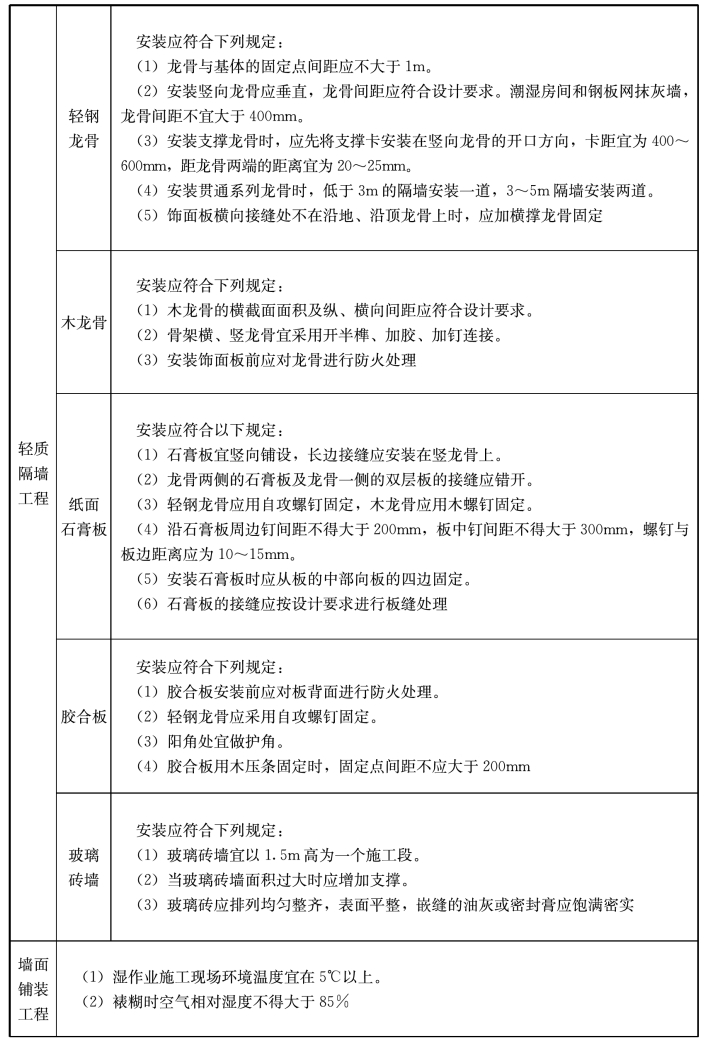

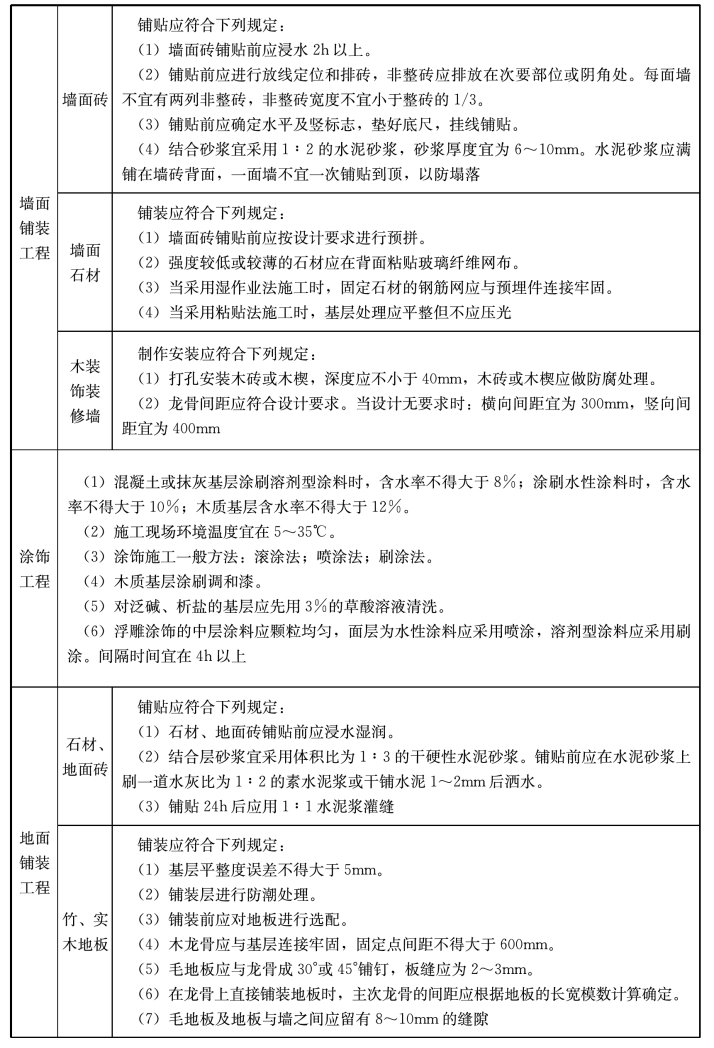

九、建筑装饰装修工程施工技术
表4-9 建筑装饰装修工程施工技术
续表4-9
续表4-9
续表4-9
续表4-9
经典考题剖析
一、2025年真题
1.基坑开挖的电渗井点降水适用于饱和( )。
A.黏土层 B.砾石层 C.砂土层 D.砂砾层
答案:A
[解析]本题考查的是电渗井点。在饱和黏土中,特别是淤泥和淤泥质黏土中,由于土的透水性较差,持水性较强,用一般喷射井点和轻型井点降水效果较差,此时宜增加电渗井点来配合轻型或喷射井点降水,以便对透水性较差的土起疏干作用,使水排出。
2.与正铲挖掘机相比,反铲挖掘机的显著优点是( )。
A.对开挖土层级别的适应性宽 B.对基坑大小的适应性宽
C.对开挖土层的地下水位适应性宽 D.装车方便
答案:C
[解析]本题考查的是挖掘机的特点。反铲挖掘机的特点是:后退向下,强制切土。其挖掘力比正铲小,能开挖停机面以下的Ⅰ~Ⅲ级的沙土或黏土,适合开挖深度4m以内的基坑,对地下水位较高处也适用。
3.钢筋混凝土预制桩在砂夹卵石层和坚硬土层中沉桩,主要沉桩方式是( )。
A.静力压桩 B.锤击沉桩
C.振动沉桩 D.射水沉桩
答案:D
[解析]本题考查的是射水沉桩法。射水沉桩法的选择应视土质情况而异,在砂夹卵石层或坚硬土层中,一般以射水为主,锤击或振动为辅。
4.超高层建筑为提高混凝土浇筑效率,施工现场混凝土的运输应优先考虑( )。
A.自升式塔式起重机运输 B.泵送
C.轨道式塔式起重机运输 D.内爬式塔式起重机运输
答案:B
[解析]本题考查的是混凝土的浇筑。混凝土输送宜采用泵送方式。
5.石材幕墙的石材与幕墙骨架的连接有多种方式,其中使石材面板受力较好的连接方式是( )。
A.钢销式连接 B.短槽式连接
C.通槽式连接 D.背栓式连接
答案:D
[解析]本题考查的是石材幕墙施工。背栓式连接与钢销式连接及槽式连接不同,它将连接石材面板的部位放在面板背部,改善了面板的受力。通常先在石材背面钻孔,插入不锈钢背栓,并扩胀使之与石板紧密连接,然后通过连接件与幕墙骨架连接。
6.在钢筋混凝土结构构件中同一钢筋连接区段内纵向受力钢筋的接头,对设计无规定的,应满足的要求是( )。
A.在受拉区接头面积百分率≤50 %
B.直接承受动力荷载的结构中,必须采用焊接连接
C.直接承受动力荷载的结构中,采用机械连接其接头面积百分率≤50 %
D.必要时可在构件端部箍筋加密区设高质量机械连接接头,但面积百分率≤50 %
E.一般在梁端箍筋加密区不宜设置接头
答案:A、C、D、E
[解析]本题考查的是混凝土结构工程施工。同一连接区段内,纵向受力钢筋的接头面积百分率(同一连接区段内,纵向受力钢筋机械连接及焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值)应符合设计要求;当设计无具体要求时,应符合下列规定:①在受拉区不宜大于5.0 %;②接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量机械连接接头;不应大于50 %;③直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械连接接头时,不应大于50 %。
7.地下防水工程防水混凝土正确的防水构造措施有( )。
A.竖向施工缝应设置在地下水和裂缝水较多的地段
B.竖向施工缝尽量与变形缝相结合
C.贯穿防水混凝土的铁件应在铁件上加焊止水铁片
D.贯穿铁件端部混凝土覆盖厚不少于250mm
E.水平施工缝应避开底板与侧墙交接处
答案:B、C、D、E
[解析]本题考查的是地下防水工程施工。选项A错误、选项B正确,垂直施工缝应避开地下水和裂隙水较多的地段,并宜与变形缝相结合;选项C正确,地下建筑施工中墙体模板的穿墙螺栓,穿过底板的基坑围护结构等,均是贯穿防水混凝土的铁件。为保证地下建筑的防水要求,可在铁件上加焊一道或数道止水铁片,延长渗水路径、减小渗水压力,达到防水目的;选项D正确,埋设件端部或预留孔、槽底部的混凝土厚度不得小于250mm;当混凝土厚度小于250mm时,应局部加厚或采取其他防水措施;选项E正确,墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙的交接处,应留在高出底板表面不小于300mm的墙体上。
8.屋面保温层施工应满足的要求有( )。
A.先施工隔汽层再施工保温层
B.隔汽层沿墙面高于保温层
C.纤维材料保温层不宜采用机械固定法施工
D.现浇泡沫混凝土保温层现浇的自落高度≤1m
E.泡沫混凝土一次浇筑厚度≤200mm
答案:A、B、D、E
[解析]本题考查的是屋面保温工程。选项A正确,当设计有隔汽层时,先施工隔汽层,然后再施工保温层;选项B正确,隔汽层四周应向上沿墙面连续铺设,并高出保温层表面不得小于150mm;选项C错误,纤维材料保温层施工时,应避免重压,并应采取防潮措施;屋面坡度较大时,宜采用机械固定法施工。选项D正确,现浇泡沫混凝土保温层施工时,浇筑出口离基层的高度不宜超过1m,泵送时应采取低压泵送;选项E正确,泡沫混凝土应分层浇筑,一次浇筑厚度不宜超过200mm,保湿养护时间不得少于7d。
二、2025年考题
1.在松散且湿度很大的土中挖6m深的沟槽,支护应优先选用( )。
A.水平挡土板式支撑 B.垂直挡土板式支撑
C.重力式支护结构 D.板式支护结构
答案:B
[解析]本题考查的是横撑式支撑。对松散和湿度很高的沟槽土可用垂直挡土板式支撑,其挖土深度不限。
2.在淤泥质黏土中开挖近10m深的基坑时,降水方法应优先选用( )。
A.单级轻型井点 B.管井井点
C.电渗井点 D.深井井点
答案:C
[解析]本题考查的是电渗井点。在饱和黏土中,特别是淤泥和淤泥质黏土中,由于土的透水性较差,持水性较强,用一般喷射井点和轻型井点降水效果较差,此时宜增加电渗井点来配合轻型或喷射井点降水,以便对透水性较差的土起疏干作用,使水排出。
3.水下开挖独立基坑,工程机械应优先选用( )。
A.正铲挖掘机 B.反铲挖掘机
C.拉铲挖掘机 D.抓铲挖掘机
答案:D
[解析]本题考查的是单斗挖掘机施工。抓铲挖掘机可以挖掘独立基坑、沉井,特别适于水下挖土。(https://www.daowen.com)
4.某建筑物设计基础底面以下有2~3m厚的湿陷性黄土需要换填加固,回填材料应优先采用( )。
A.灰土 B.粗砂
C.砂砾石 D.粉煤灰
答案:A
[解析]本题考查的是换填地基法。灰土地基是将基础底面下要求范围内的软弱土层挖去,用一定比例的石灰与土在最佳含水量情况下,充分拌和分层回填夯实或压实而成。适用于加固深1~4m厚的软弱土、湿陷性黄土、杂填土等,还可用作结构的辅助防渗层。
5.在含水砂层中施工钢筋混凝土预制桩基础,沉桩方法应优先选用( )。
A.锤击沉桩 B.静力压桩
C.射水沉桩 D.振动沉桩
答案:D
[解析]本题考查的是振动沉桩。振动沉桩主要适用于砂土、砂质黏土、亚黏土层。在含水砂层中的效果更为显著,但在砂砾层中采用此法时,尚需配以水冲法。
6.砌筑砂浆试块强度验收合格标准是,同一验收批砂浆试块强度平均值不应小于设计强度等级值的( )。
A.90 % B.100 %
C.110 % D.120 %
答案:C
[解析]本题考查的是砌体结构工程施工。砌筑砂浆试块强度验收时其强度合格标准应符合下列规定:同一验收批砂浆试块强度平均值应大于或等于设计强度等级值的1.10倍。
7.关于钢筋安装,下列说法正确的是( )。
A.框架梁钢筋应安装在柱纵向钢筋的内侧
B.牛腿钢筋应安装在柱纵向钢筋的外侧
C.柱帽钢筋应安装在柱纵向钢筋的外侧
D.墙钢筋的弯钩应沿墙面朝下
答案:A
[解析]本题考查的是钢筋工程。框架梁、牛腿及柱帽等钢筋应放在柱子纵向钢筋内侧,钢筋的弯钩应朝向混凝土内。
8.混凝土浇筑应符合的要求为( )。
A.梁、板混凝土应分别浇筑,先浇梁、后浇板
B.有主、次梁的楼板宜顺着主梁方向浇筑
C.单向板宜沿板的短边方向浇筑
D.高度大于1.0m的梁可单独浇筑
答案:D
[解析]本题考查的是混凝土的浇筑。梁和板宜同时浇筑混凝土;有主、次梁的楼板宜顺着次梁方向浇筑;单向板宜沿着板的长边方向浇筑。
9.关于装配式混凝土施工,下列说法正确的是( )。
A.水平运输梁、柱构件时,叠放不宜超过3层
B.水平运输板类构件时,叠放不宜超过7层
C.钢筋套筒连接灌浆施工时,环境温度不低于10℃
D.钢筋套筒连接施工时,连接钢筋偏离孔洞中心线不宜超过10mm
答案:A
[解析]本题考查的是装配式混凝土施工。板类构件叠放不宜超过6层;灌浆施工时,环境温度不应低于5℃;连接钢筋偏离套筒或孔洞中心线不宜超过5mm。
10.关于混凝土灌注桩施工,下列说法正确的有( )。
A.泥浆护壁成孔灌注桩实际成桩顶标高应比设计标高高出0.8~1.0m
B.地下水位以上地层可采用人工成孔工艺
C.泥浆护壁正循环钻孔灌注桩适用于桩径2.0m以下桩的成孔
D.干作业成孔灌注桩采用短螺旋钻孔机一般需分段多次成孔
E.爆扩成孔灌注由桩柱、爆扩部分和桩底扩大头三个部分组成
答案:A、B、D
[解析]本题考查的是混凝土灌注桩施工。正循环钻孔灌注桩适用于黏性土、砂土、强风化、中等到微风化岩石,可用于桩径小于1.5m、孔深一般小于或等于50m的场地。爆扩成孔灌注桩又称爆扩桩,由桩柱和扩大头两个部分组成。
三、2025年考题
1.基坑开挖时,造价相对偏高的边坡支护方式应为( )。
A.水平挡土板 B.垂直挡土板
C.地下连续墙 D.水泥土搅拌桩
答案:C
[解析]本题考查的是土石方工程的准备与辅助工作。选项A、B属于沟槽的横撑式支撑结构形式,选项D属于重力式支护结构形式,选项C适用于深基坑支护结构,地下连续墙属于混凝土结构,并且可以作地下室外墙,所以地下连续墙较其他三种支护形式造价较高。
2.基坑开挖时,采用明排法施工,其集水坑应设置在( )。
A.基础范围以外的地下水走向的下游
B.基础范围以外的地下水走向的上游
C.便于布置抽水设施的基坑边角处
D.不影响施工交通的基坑边角处
答案:B
[解析]本题考查的是土石方工程的准备与辅助工作。集水坑应设置在基础范围以外,地下水走向的上游。根据地下水量大小、基坑平面形状及水泵能力,集水坑每隔20~40m设置一个。
3.在挖深3m,Ⅰ~Ⅲ类砂土基坑,且地下水位较高,宜优先选用( )。
A.正铲挖掘机 B.反铲挖掘机
C.拉铲挖掘机 D.抓铲挖掘机
答案:B
[解析]本题考查的是单铲挖掘机施工。反铲挖掘机的特点是:后退向下,强制切土。其挖掘力比正铲小,能开挖停机面以下的Ⅰ~Ⅲ级的砂土或黏土,适宜开挖深度4m以内的基坑,对地下水位较高处也适用。反铲挖掘机的开挖方式,可分为沟端开挖与沟侧开挖。
4.利用爆破石渣和碎石填筑大型地基,应优先选用的压实机械为( )。
A.羊足碾 B.平碾
C.振动碾 D.蛙式打夯机
答案:C
[解析]本题考查的是填土压实法。振动压实法是将振动压实机放在土层表面,借助振动机构使压实机振动,土颗粒发生相对位移而达到紧密状态。振动碾是一种振动和碾压同时作用的高效能压实机械,比一般平碾提高功效1~2倍,可节省动力30 %。这种方法对于振实填料为爆破石渣、碎石类土、杂填土和粉土等非黏性土效果较好。
5.在剪力墙体系和筒体体系高层建筑的钢筋混凝土结构施工时,高效、安全、一次性投资少的模板形式应为( )。
A.组合模板 B.滑升模板
C.爬升模板 D.台模
答案:C
[解析]本题考查的是模板工程。爬升模板简称爬模,国外也称跳模,是施工剪力墙体系和筒体体系的钢筋混凝土结构高层建筑的一种有效的模板体系。由于模板能自爬,不需起重运输机械吊运,减少了高层建筑施工中起重运输机械的吊运工作量,能避免大模板受大风影响而停止工作。由于自爬的模板上悬挂有脚手架,所以还省去了结构施工阶段的外脚手架,因为能减少起重机械的数量、加快施工速度而经济效益较好。
6.装配式混凝土结构施工时,直径大于20mm或直接受动力荷载构件的纵向钢筋不宜采用( )。
A.套筒灌浆连接 B.浆锚搭接连接
C.机械连接 D.焊接连接
答案:B
[解析]本题考查的是装配式混凝土施工。纵向钢筋采用浆锚搭接连接时,对预留孔成孔工艺、孔道形状和长度、构造要求、灌浆料和被连接钢筋,应进行力学性能以及适用性的试验验证。直径大于20mm的钢筋不宜采用浆锚搭接连接,直接承受动力荷载构件的纵向钢筋不应采用浆锚搭接连接。
7.可用于地下砖石结构和防水混凝土结构的加强层,且施工方便、成本较低的表面防水层应为( )。
A.水泥砂浆防水层 B.涂膜防水层
C.卷材防水层 D.涂料防水层
答案:A
[解析]本题考查的是地下防水工程施工。水泥砂浆防水层是一种刚性防水层,适用于地下砖石结构的防水层或防水混凝土结构的加强层。这种防水层取材容易,施工方便,防水效果较好,成本较低,适用于地下砖石结构的防水层或防水混凝土结构的加强层。
8.墙面石材铺装应符合的规定是( )。
A.较厚的石材应在背面粘贴玻璃纤维网布
B.较薄的石材应在背面粘贴玻璃纤维网布
C.强度较高的石材应在背面粘贴玻璃纤维网布
D.采用粘贴法施工时基层应压光
答案:B
[解析]本题考查的是墙面铺装工程。墙面石材铺装应符合下列规定:①墙面砖铺贴前应进行挑选,并应按设计要求进行预拼。②强度较低或较薄的石材应在背面粘贴玻璃纤维网布。③当采用湿作业法施工时,固定石材的钢筋网应与预埋件连接牢固。④当采用粘贴法施工时,基层处理应平整但不应压光。选项A、C不需要在背面粘贴玻璃纤维网布,选项D不需要压光。
9.现浇混凝土灌注桩,按成孔方法分为( )。
A.柱锤冲扩桩 B.泥浆护壁成孔灌注桩
C.干作业成孔灌注桩 D.人工挖孔灌注桩
E.爆扩成孔灌注桩
答案:B、C、D、E
[解析]本题考查的是混凝土灌注桩施工。现浇混凝土灌注桩,按成孔方法分为泥浆护壁成孔灌注桩、干作业成孔灌注粧、人工挖孔灌注桩、套管成孔灌注桩、爆扩成孔灌注桩。选项A柱锤冲扩桩法是指反复将柱状重锤提到高处使其自由下落冲击成孔,然后分层填料夯实形成扩大桩体,与桩间土组成复合地基的处理方法。
10.单层工业厂房结构吊装的起重机,可根据现场条件、构件重量、起重机性能选择( )。
A.单侧布置 B.双侧布置
C.跨内单行布置 D.跨外环形布置
E.跨内环形布置
答案:A、B、C、E
[解析]本题考查的是混凝土结构吊装。起重机的布置方案主要根据房屋平面形状、构件重量、起重机性能及施工现场环境条件等确定。一般有四种布置方案:单侧布置、双侧布置、跨内单行布置和跨内环形布置。
四、其他年份考题
1.基坑采用轻型井点降水,其井点布置应考虑的主要因素是( )。
A.水泵房的位置 B.土方机械型号
C.地下水位流向 D.基坑边坡支护形式
答案:C
[解析]本题考查的是有关轻型井点降水施工要求。轻型井点降水的布置需要考虑的因素:基坑平面的大小与深度、土质、地下水位高低与流向、降水深度要求。
2.电渗井点降水的井点管应( )。
A.布置在地下水流上游侧 B.布置在地下水流下游侧
C.沿基坑中线布置 D.沿基坑外围布置
答案:D
[解析]本题考查的是有关电渗井点原理。电渗井点排水是利用井点管本身作阴极,沿基坑外围布置,以钢管或钢筋作阳极,垂直埋设在井点内侧,阴阳极分别用电线连接成通路,并对阳极施加强直流电电流。
3.土石方在填筑施工时应( )。
A.先将不同类别的土搅拌均匀
B.宜用同类土填筑
C.分层填筑时需搅拌
D.将含水量大的黏土填筑在底层
答案:B
[解析]本题考查的是有关土石方填筑施工要求。填筑压实的施工要求:填方宜采用同类土填筑,如采用不同透水性的土分层填筑时,下层宜填筑透水性较大、上层宜填筑透水性较小的填料,或将透水性较小的土层表面做成适当坡度,以免形成水囊。
4.土石方工程机械化施工说法正确的有( )。
A.土方运距在30~60m,最好采用推土机施工
B.面积较大的场地平整,推土机台数不宜小于四台
C.土方运距在200~350m时适宜采用铲运机施工
D.开挖大型基坑时适宜采用拉铲挖掘机
E.抓铲挖掘机和拉铲挖掘机均不宜用于水下挖土
答案:A、C、D
[解析]本题考查的是有关土石方工程机械化施工特点。推土机施工的经济运距在100m以内,以30~60m为最佳运距。并列推土法适用于较大面积的平整场地施工;一般采用2台或3台推土机并列推土,但并列台数不宜超过4台,否则互相影响。铲运机施工适宜运距为600~1 500m,当运距为200~350m时效率最高。拉铲挖土机的特点是:后退向下,自重切土。其挖掘半径和挖土深度较大,能开挖停机面以下的Ⅰ~Ⅱ级土,适宜开挖大型基坑及水下挖土。抓铲挖土机的特点是:直上直下,自重切土。其挖掘力较小,只能开挖Ⅰ~Ⅱ级土,可以挖掘独立基坑、沉井,特别适用于水下挖土。
5.地基处理常采用强夯法,其特点在于( )。
A.处理速度快、工期短,适用于城市施工
B.不适用于软黏土层处理
C.处理范围应小于建筑物基础范围
D.采取相应措施还可用于水下夯实
答案:D
[解析]本题考查的是有关强夯法适用范围。强夯法的适用范围:加固碎石土、沙土、低饱和度粉土、黏性土、湿陷性黄土、高填土、杂填土以及“围海造地”地基、工业废渣、垃圾地基等的处理;也可用于防止粉土及粉砂的液化,消除或降低大孔土的湿陷性等级;对于高饱和度淤泥、软黏土、泥炭、沼泽土,如取一定技术措施也可采用,还可用于水下夯实。不适用范围:不得用于不允许对工程周围建筑物和设备有一定振动影响的地基加固,必须时,应采取防振、隔振措施。
6.钢筋混凝土预制桩锤击沉桩法施工,通常采用( )。
A.轻锤低击的打桩方式
B.重锤低击的打桩方式
C.先四周后中间的打桩顺序
D.先打短桩后打长桩
答案:B
[解析]本题考查的是有关桩锤击沉桩法施工要点。钢筋混凝土预制桩锤击沉桩法施工中,宜选用“重锤低击”,即锤的重量大而落距小,这样,桩锤不易产生回跃,不致损坏桩头,且桩易打入土中,效率高。打桩时注意事项:打桩应避免自外向内,或从周边向中间进行。当桩基的设计标高不同时,打桩顺序宜先深后浅;当桩的规格不同时,打桩顺序宜先大后小、先长后短。
7.混凝土泥浆护壁成孔灌注桩施工时,应将( )。
A.桩孔内废浆、废渣清理干净,且待桩孔干燥后下放钢筋笼
B.凝土导管缓慢拔起,确保混凝土正常灌注
C.泥浆与混凝土充分拌和确保桩体质量
D.废浆采用地面泥浆泵从桩孔内吸出
答案:B
[解析]本题考查的是有关泥浆护壁成孔灌注桩施工工艺。具体工艺流程如下图所示。

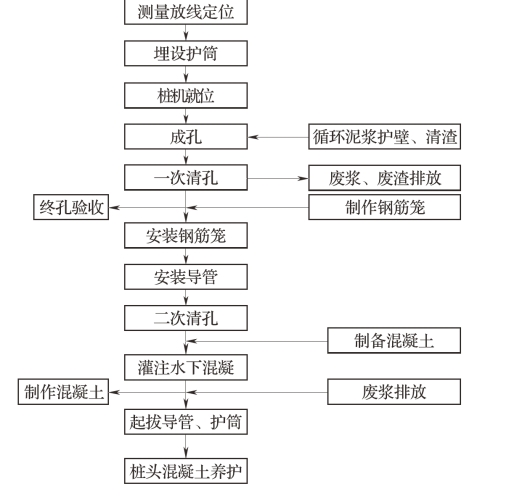

泥浆护壁成孔灌注桩施工工艺流程图
8.建筑主体结构采用泵送方式输送混凝土,其技术要求应满足( )。
A.粗骨料粒径大于25mm时,出料口高度不宜超过60m
B.粗骨料最大粒径在40mm以内时可采用内径150mm的泵管
C.大体积混凝土浇筑入模温度不宜大于50℃
D.粉煤灰掺量可控制在25 %~30 %
答案:B
[解析]本题考查的是有关浇筑混凝土施工工艺要求。混凝土输送宜采用泵送方式。混凝土粗骨料最大粒径不大于25mm时,可采用内径不小于125mm的输送泵管;混凝土粗骨料最大粒径不大于40mm时,可采用内径不小于150mm的输送泵管。要防止大体积混凝土结构浇筑后产生裂缝,就要降低混凝土的温度应力,大体积混凝土施工温度控制应符合下列规定:①混凝土入模温度不宜大于30℃;混凝土最大绝热温升不宜大于50℃;②在覆盖养护或带模养护阶段,混凝土浇筑体表面以内40~100mm位置处的温度与混凝土浇筑体表面温度差值不宜大于25℃;结束覆盖养护或拆模后,混凝土浇筑体表面以内40~100mm位置处的温度与环境温度差值不应大于25℃;③混凝土降温速率不宜大于2.0℃/d。为此采取相应的措施有:①应优先选用水化热低的水泥;②在满足设计强度要求的前提下,尽可能减少水泥用量;③掺入适量的粉煤灰(粉煤灰的掺量一般以15 %~25 %为宜);④降低浇筑速度和减小浇筑层厚度;⑤采取蓄水法或覆盖法进行人工降温措施;⑥必要时经过计算和取得设计单位同意后可留后浇带或施工缝且分层分段浇筑。
9.混凝土冬季施工时,应注意( )。
A.不宜采用普通硅酸盐水泥
B.适当增加水灰比
C.适当添加缓凝剂
D.适当添加引气剂
答案:D
[解析]本题考查的是有关混凝土冬季施工工艺特点。混凝土冬期施工措施:①宜采用硅酸盐水泥或普通硅酸盐水泥;采用蒸汽养护时,宜采用矿渣硅酸盐水泥。②降低水灰比,减少用水量,使用低流动性或干硬性混凝土。③浇筑前将混凝土或其组成材料加温,提高混凝土的入模温度,使混凝土既早强又不易冻结。④对已经浇筑的混凝土采取保温或加温措施,人工制造一个适宜的温湿条件,对混凝土进行养护。⑤搅拌时,加入一定的外加剂,加速混凝土硬化、尽快达到临界强度,或降低水的冰点,使混凝土在负温下不致冻结。混凝土冬期可以采用掺外加剂法的养护方法:①加入抗冻剂,可降低混凝土中水的冰点,使之在一定负温下不冻结,为水泥水化提供必要的水分。②加入早强剂,可使混凝土在液相存在的条件下,加速水泥水化的过程,使混凝土早期强度迅速增长。③加入减水剂,可减少用水量,以减轻因水的冻结对混凝土产生的危害。④加入加气剂,可使混凝土内部存在大量微小封闭的气泡,可缓解冰胀应力并提高混凝土的抗冻耐久性。

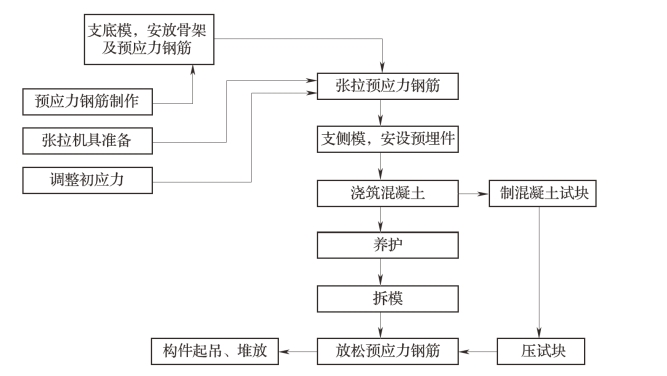

10.先张法预应力混凝土构件施工,其工艺流程为( )。
A.支底模—支侧模—张拉钢筋—浇筑混凝土—养护、拆模—放张钢筋
B.支底模—张拉钢筋—支侧模—浇筑混凝土—放张钢筋—养护、拆模
C.支底模—预应力钢筋安放—张拉钢筋—支侧模—浇筑混凝土—拆模—放张钢筋
D.支底模—钢筋安放—支侧模—张拉钢筋—浇筑混凝土—放张钢筋—拆模
答案:C
[解析]本题考查的是有关先张法工艺流程。具体工艺流程见下图。
先张法工艺流程图
11.屋面防水工程应满足的要求是( )。
A.结构找坡不应小于3 %
B.找平层应留设间距不小于6m的分格缝
C.分格缝不宜与排气道贯通
D.涂膜防水层的无纺布,上、下层胎体搭接缝不应错开
答案:A
[解析]本题考查的是有关屋面防水工程施工工艺。屋面防水工程应满足的基本要求:①混凝土结构层宜采用结构找坡,坡度不应小于3 %;当采用材料找坡时,宜采用质量轻、吸水率低和有一定强度的材料,坡度宜为2 %。②保温层上的找平层应在水泥初凝前压实抹平,并应留设分格缝,缝宽宜为5~20mm,纵横缝的间距不宜大于6m。水泥终凝前完成收水后应二次压光,并应及时取出分格条。养护时间不得少于7d。③找平层设置的分格缝可兼作排气道,排气道的宽度宜为40mm;排气道应纵横贯通,并应与大气连通的排气孔相通,排气孔可设在檐口下或纵横排气道的交叉处;排气道纵横间距宜为6m,屋面面积每36m2宜设置一个排气孔,排气孔应作防水处理;在保温层下也可铺设带支点的塑料板。④涂膜防水层的胎体增强材料宜采用无纺布或化纤无纺布;胎体增强材料长边搭接宽度不应小于50mm,短边搭接宽度不应小于70mm;上、下层胎体增强材料的长边搭接缝应错开,且不得小于幅宽的1/3;上、下层胎体增强材料不得相互垂直铺设。
12.防水混凝土施工应满足的工艺要求有( )。
A.混凝土中不宜掺和膨胀水泥
B.入泵坍落度宜控制在120~140mm
C.浇筑时混凝土自落高度不得大于1.5m
D.后浇带应按施工方案设置
E.当气温低于5℃时喷射混凝土不得喷水养护
答案:B、C、E
[解析]本题考查的是有关防水混凝土施工工艺。防水混凝土在施工中应注意事项:①保持施工环境干燥,避免带水施工;②防水混凝土采用预拌混凝土时,入泵坍落度宜控制在120~140mm,坍落度每小时损失不应大于20mm,坍落度总损失值不应大于40mm;③防水混凝土浇筑时的自落高度不得大于1.5m;防水混凝土应采用机械振捣,并保证振捣密实;④防水混凝土应自然养护,养护时间不少于14d;⑤喷射混凝土终凝2h后应采取喷水养护,养护时间不得少于14d;当气温低于5℃时,不得喷水养护;⑥防水混凝土结构的变形缝、施工缝、后浇带、穿墙管、埋设件等设置和构造必须符合设计要求。目前,常用的防水混凝土有普通防水混凝土、外加剂或掺和料防水混凝土和膨胀水泥防水混凝土。
免责声明:以上内容源自网络,版权归原作者所有,如有侵犯您的原创版权请告知,我们将尽快删除相关内容。
