4 横沙浅滩成陆顺序
横沙浅滩成陆推进布局主要考虑以下几个方面:①顺应河势格局;②利于分期围区外侧滩涂的自然淤涨和促淤工程的布设;③利于后续工程衔接;④利于长江口疏浚土利用尽量减少对周边工程(尤其是深水航道)的影响。

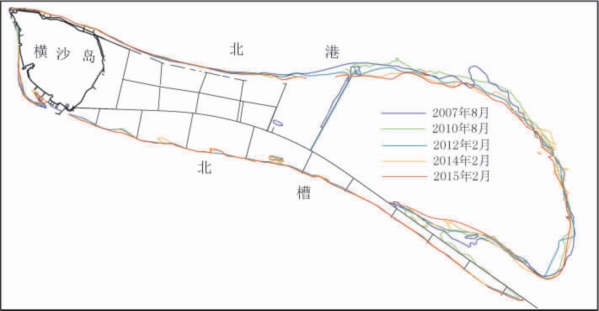

图8 横沙东滩5 m等深线变化图
由此,成陆推进布局方案考虑:由岸及海(自西向东)、由南及北成陆方案,并考虑在圈围基础上结合一定的促淤工程。主要考虑两类推进顺序,一类为自西向东推进,为TS系列方案(图9);另外一类为自南向北推进,为TH系列方案(图10)。

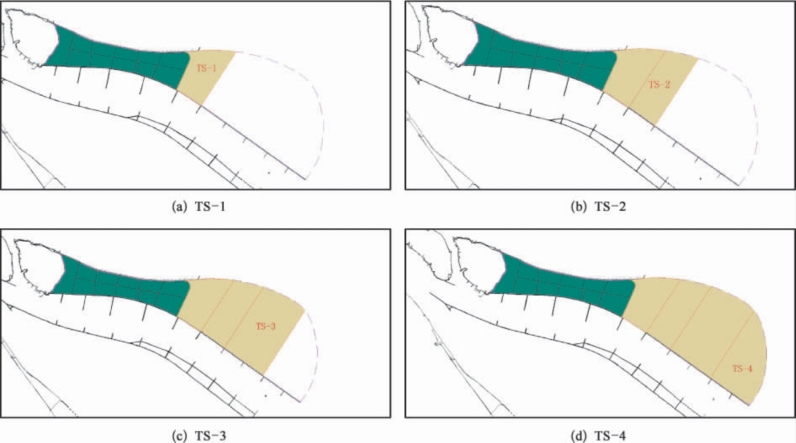

图9 自西向东的推进顺序TS方案
