8.操作要点
(1)施工准备。
在扶壁式挡墙施工前要对所用的原材料进行检验,满足设计要求的原材料才可进场施工。同时施工前要保证扶壁式挡墙的基坑符合设计要求。
(2)实施工艺。
钢筋在钢筋加工场集中下料加工成型,编号堆放,运输至作业现场,进行绑扎。钢筋严格按设计图纸进行现场放样绑扎,各种型号的钢筋的位置、搭接长度、接头位置必须满足设计和规范要求。钢筋绑扎成型后,报请现场监理检查验收。钢筋绑扎的过程中有高空作业要采取相应的措施,高空作业人员要系安全绳。
(3)模板。
施工采用成套大块组合钢模,模板加工满足精度要求。接头设置企口缝,用螺栓连接,防止漏浆。人工配合吊车安装钢模板。模板安装前除去模板内表面的铁锈并均匀涂刷脱模剂,同时在模板底部位置铺一层干硬性砂浆找平,在安装调试好后混凝土一次灌注成型。模板用方木或方钢作背杠,φ16钢筋作拉杆加固,并加方木斜撑。模板安装须符合质量标准及设计要求。
(4)混凝土浇筑。
钢筋、模板经监理工程师检查合格后,开始浇注混凝土。混凝土在拌和站集中拌和,拌制混凝土时严格控制材料计量,并进行坍落度测定。混凝土用罐车运输到位,设置料斗和串筒、泵车或混凝土输送泵进行混凝土的灌注。浇注中控制好每层浇注厚度,防止漏振和过振,保证混凝土密实度。混凝土浇筑要连续进行,中间因故间断不能超过前层混凝土的初凝时间,否则按施工缝处理。混凝土浇筑到顶面,应按要求修整、抹平。
(5)养护。
混凝土养护主要是保证混凝土表面的湿润,防止混凝土水化反应的各种影响。对于墙身的养护要采用土工布进行包裹再洒水养护,基础主要用人工洒水,墙身采用高压水枪洒水养护。定期测定混凝土内部温度、环境温度,控制混凝土内外温差,防止混凝土表面产生裂缝。浇注后混凝土初凝前表面产生的裂缝可采用多次收面来消除,后期主要依靠养护来保证混凝土表面不产生裂缝。
(6)主要机具设备。

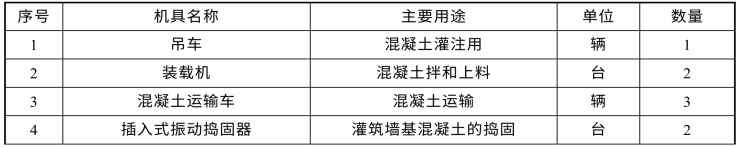

扶壁式挡土墙施工主要机具设备见表2.25。
表2.25 扶壁式挡土墙施工主要机具设备

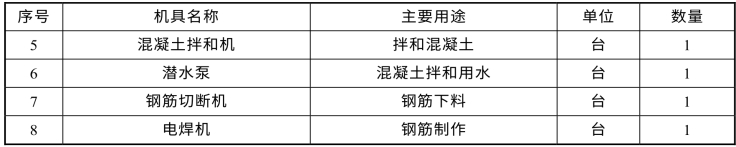

续表
(7)劳动力组织。

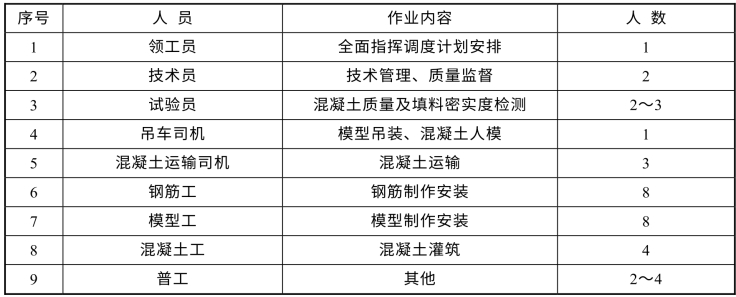

劳动力组织见表2.26。
表2.26 劳动力组织
(8)质量要求反质量控制要点。

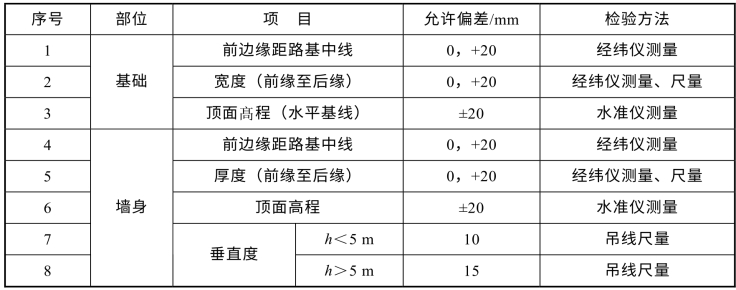

施工质量检查项目见表2.27。
表2.27 扶壁式挡土墙检查项目表
①施工质量的控制要从原材料的质量控制入手,对砂、石料、水泥和钢筋等材料的品种、规格、质量在进场之前由试验室检验复核,严禁不合格的材料进场。
②模板立模要符合设计尺寸,支撑牢固。
③混凝土要分层灌注,捣固密实,一次连续灌注完成。若不能连续灌注,要将混凝土表面抹平,下一次灌注时,要将上次表面的浮浆凿除,用清水洗干净,刷一层高强度水泥浆后,再灌注混凝土。
④沉降缝两端要竖直、平整、不能交错或接触,塞缝要紧密。
⑤加强混凝土的养生工作,以确保工程质量。
⑥泄水孔后面做好反滤层,保证泄水畅通。
(9)安全及环保措施。
①人员安全。
扶壁式挡墙的施工主要是高空施工,因此在施工中对人员的高空作业的安全要特别注意,安全带、安全帽等配套设施应配备齐全。
②机械安全。
吊车施工中要定期检查机械的各方面性能,特别是对钢丝绳经常检查,保证施工安全。
③环保措施
施工中对作业人员要进行宣传教育,树立环保意识,做到文明施工。严格遵守《环境保护法》《水土保持法》等有关法律,接受地方环境部门的监督、检查。施工废弃物要及时回收集中处理》。加强与当地气象部门、水文部门的联系,及时掌握气候及水文情况,做好防护、抗灾准备,为植被防护施工和养护管理提供科学指导。
