合纵科技年产50k吨电池用磷酸铁工程建设项目

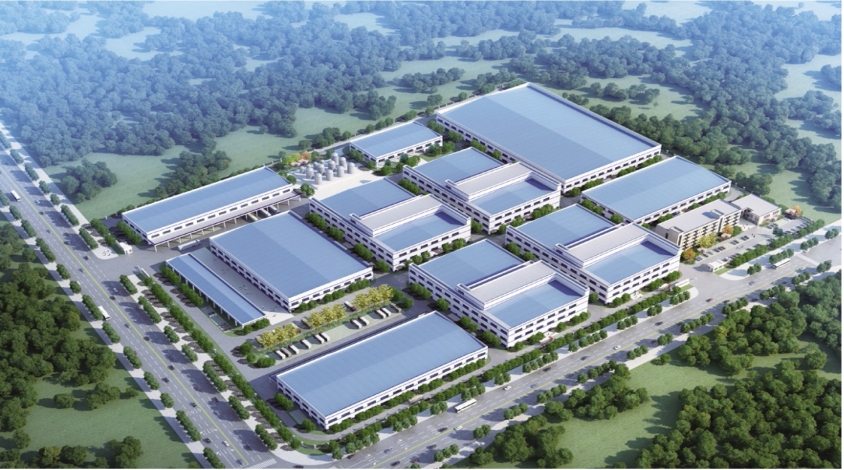

合纵科技年产50k吨电池用磷酸铁工程建设项目规划设计方案图
为致力新能源新材料领域的探索与发展,2017年9月,北京合纵科技股份有限公司与宁乡市经开区管委会签订磷酸铁投资合作协议,正式开启合纵人在新能源领域的追梦之旅。
战略性新兴产业发展是推动中国经济持续健康发展的主导力量,中国已成为世界战略性新兴产业重要的制造中心和创新中心,形成一批具有全球影响力主导地位的创新型领军企业。磷酸铁制造名列其中,覆盖合纵科技年产50k吨电池用磷酸铁项目,属于当前国家重点鼓励发展的产业,符合宁乡市产业发展政策和规划要求,磷酸铁市场前景良好。
北京合纵科技股份有限公司年产50k吨电池用磷酸铁工程建设项目位于湖南省宁乡市经济开发区,具体位置为宁乡市檀金路以南、发展北路以西。项目所在地交通便利、水资源丰富、能源供应充裕、人力资源汇集,能满足项目建设与发展要求,是发展磷酸铁行业的理想场所。项目计划总投资30亿元人民币,年设计产值35亿元,2019年6月底建设完成投产,将实现年产5万吨磷酸铁生产能力,年产值10亿元,年税收贡献4 000万元。
项目总占地面积5.83万平方米,总建筑面积10.19万平方米,地下520平方米,项目建设遵循“合理和集约用地”的原则,按照磷酸铁行业生产规范和要求进行科学设计、合理布局,符合磷酸铁生产的规划建设需要。工程由长沙玉潭建筑安装有限公司负责承建,由湖南鸿业工程项目管理有限公司负责监理。工程分两期建设,其中一期工程包括:4#成品仓库、6#合成车间;二期工程包括:1#倒班楼、5#辅助车间、7#合成车间、8#盐铁沉降车间、9#原材料堆场、11#铁皮溶解车间、12#原料罐区、门卫室。
项目包括建设前期准备工作、勘察设计、土建施工、设备采购、安装和调试、人员培训及竣工验收等工作阶段。项目于2018年7月31日正式开工建设,在项目建设过程中,尽量注意环境保护与资源的有效利用,做到环保和建设同时进行,尽量减少因施工对居民生活造成的影响。在施工过程中,在合纵人及施工单位通力协作、共同努力下,克服了罕见的低温、阴雨绵长等恶劣天气,严控工程质量,狠抓工程进度,确保了工程按计划完成。建设工程整体进展顺利,截至2018年12月31日,工程项目中的合成车间及辅助车间主体全部完成,外装粘贴瓷砖完成90%,水电安装完成80%,消防完成70%,设备安装完成75%。成品仓库主体全部完成,外装干挂石材完成70%,水电安装完成50%,消防完成50%,设备安装完成30%。倒班楼主体全部完成,外装干挂石材全部完成,水电安装完成80%,消防完成70%,内装修完成70%。铁盐沉降车间钢结构主体结构全部完成,围护结构全部完成,水电安装完成80%,消防完成80%,设备安装完成75%。堆场及事故池钢结构主结构全部完成,水电安装完成50%,消防完成50%,设备安装完成30%。废水处理车间主体完成60%,水电安装完成30%,消防预埋完成60%。原料罐区钢结构主结构全部完成,围护结构全部完成,水电安装完成80%,消防完成80%,设备安装完成50%。其他辅助设施也按计划完成。
项目建设过程中,项目负责人认真做好“投资、质量、进度”的全过程控制,精心设计,精心施工,力争创建优良工程。在全体建设者的共同努力下,合纵科技年产50k吨电池用磷酸铁基地建设过程中未发生一件危险安全事故,受到市委市政府的高度评价并确定为学习标杆。因新项目的优秀表现,被经开区评为蓝月谷20周年中20个最优秀和最具影响力的建设项目之一。在长沙市发改委和重点项目办的2018年年终考核中,被评为全市重大项目建设一等奖。
在建设项目施工的同时,生产线设备安装也在紧张有序进行。截至到2018年12月31日,磷酸铁生产线的部分设备已安装到位,环保、安全、消防等设备也在按计划安装,预计2019年6月30日前可以正式生产运行。

发展北路通车现场图
合纵科技年产50k吨电池用磷酸铁工程建设项目将建成全国自动化、智能化最高的磷酸铁生产线,满足电动汽车电池对正极材料稳定性和杂质含量严苛的要求,将为宁乡新能源新技术革命提供技术和产业支撑,将引领行业朝智能制造方向发展,也将大大提升宁乡新能源产业的配套环境,将对宁乡经济发展和新能源产业的提升起到极大的推动作用。
撰稿人:孙资光
