长沙智能制造产业园项目

长沙智能制造产业园项目

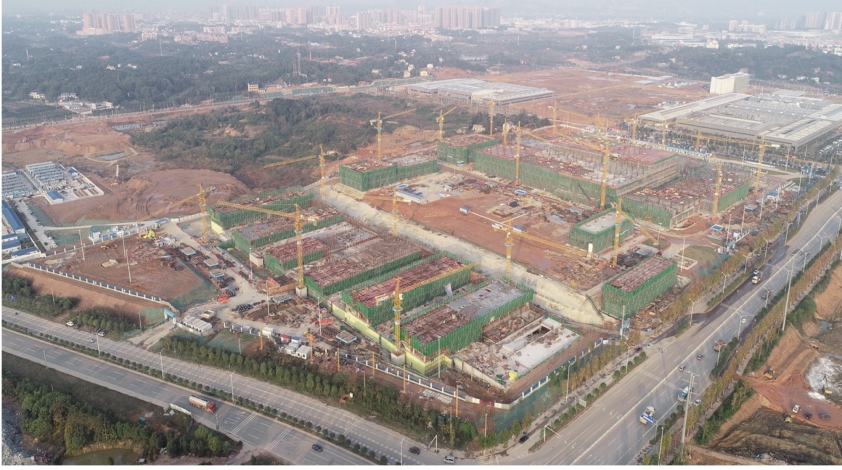

长沙智能制造产业园项目二期建设施工现场图

长沙智能制造产业园项目是按照德国工业4.0标准,面向未来20年发展打造的一个智能制造生产基地,是全省“五个100”重大招商项目,省市重大产业链建设项目。项目得到了湖南省委、省政府和长沙市委、市政府的高度重视,在望城区委、区政府和长沙经济与信息工程委员会等市直部门的大力支持下,历时3年,项目于2018年1月29日正式落户望城经开区。

项目总投资50亿元,建设年产1亿台智能手机、智能终端电源、网络及消费类电子产品的生产基地,预计年产值300亿元以上。项目分期建设,一、二期已实施。一期入驻标准厂房,总建筑面积5.2万平方米,年产2 400万台智能手机;项目二期占地约17.33万平方米(260亩),总建筑面积26万平方米,年产4 500万台智能手机和泛网络产品。望城经开区全面建设世界一流工厂,全力打造千亿级智能手机产业集群。

项目一期利用位于马桥河路以东、赤岗路以北的原环球天下投资(集团)湖南节能门窗工程有限公司节能门窗厂项目旧厂房进行升级改造。用地面积约2.67万平方米(约40亩),总建筑面积5.2万平方米,其中厂房面积4.29万平方米,为5层框架结构;办公楼面积4 348平方米,为6层框架结构;宿舍楼面积4 523平方米,为6层框架结构。

整个升级改造项目有17家单位参与,其中设计单位有3家,长沙市望城区规划建筑勘测设计院负责宿舍改造及室外附属工程设计,湖南大学设计研究院有限公司负责厂房加固工程设计,珠海市建筑研究院负责厂房装饰装修及机电设备安装工程设计;主要承建单位有9家,望建(集团)有限公司负责宿舍楼、办公楼改造、装修及室外附属设施工程等施工,湖南大兴加固改造工程有限公司、湖南金泰特种工程施工有限公司、广州大鹏建筑工程有限公司负责厂房加固工程施工,海南德裕工程有限公司负责厂房1、2、3楼装饰装修及机电设备安装工程等施工,广东省建筑装饰集团公司负责厂房4、5楼装饰装修及机电设备安装工程,以及厂房整体消防工程和室外钢梯、电梯安装工程等施工,湖南民晟电力建设有限公司负责10千伏外线双电源敷设、环网柜设置及高低压配电间安装工程等施工,湖南长海科技发展有限公司、湖南东旭威盛智能科技有限公司负责厂区弱电工程施工;整个项目由湖南展望建设项目管理有限公司负责工程监理。

为了确保全新厂房在2019年6月30日交付,建设指挥部制定了精细的施工甘特图,坚持“每天晚上7∶00召开碰头会”,做到了当日事当日毕。项目施工过程中高峰时期建设人员达到1 400人。全体参建人员战高温、斗酷暑,克服工期紧、工作面小等困难,科学铺排,协同奋斗,保质保量保安全完成项目建设。项目于2018年4月17日开工建设,5月30日4.3万平方米厂房完成加固,6月15日办公楼、宿舍楼完成装饰装修,6月18日招聘中心投入运营,6月30日交付给伟创力一个全新工厂,7月1日开始进行设备安装,7月12日第一台智能手机正式下线,8月份安装14条SMT生产线,9月份实现规模量产。项目从开工建设到产品下线,仅用时86天,创造了项目建设新的“望城速度”。

项目二期位于黄桥大道以东、腾飞路以北,用地约17.33万平方米(260亩),建筑面积26万平方米,所有建筑物均为钢筋混凝土框架结构,其中生产厂房为地上4层地下1层,地上建筑面积12.32万平方米,地下建筑面积6 083平方米;接待中心为地上2层,建筑面积1 736平方米;招聘中心为地上4层,面积3 155平方米;倒班宿舍6栋均为地上7层,每栋建筑面积12 919平方米,合计7.75万平方米;餐厅为地上4层,建筑面积1.34万平方米;动力站为地上3层地下1层,地上面积8 808平方米,地下面积422平方米;化学品库面积368平方米;地下车库面积2.29万平方米;其他配套设施如垃圾站、风雨廊、门卫等面积2 398平方米。项目由信息产业电子第十一设计研究院科技工程股份有限公司负责设计,中建五局第三建设有限公司施工承建,湖南长顺项目管理有限公司负责桩基工程监理,湖南和天工程项目管理有限公司负责主体、机电设备及装饰装修工程等监理。

项目建设指挥部按照“建设世界一流工厂,勇摘工程鲁班奖”的目标,严格按照施工甘特图,精准施工,分班作业,做到了“人歇机不歇”,全力以赴推进项目建设。2018年6月15日完成场平工程,6月19日完成桩基工程招标;6月23日全面启动桩基施工,投入机械设备100多台套,以每天80根桩基的速度进行推进;9月5日完成施工任务。主体工程9月份启动建设,12月份厂房封顶,计划于2019年4月30日竣工交付,8月份完成设备安装,9月份全面量产。

撰稿人:周 旻
