7.8 合同签约后的更改
2025年09月20日
7.8 合同签约后的更改
合同签约后客户仍可对合同提出更改,这类更改包括两种:选项主更改和快速修订。
选项主更改(option master change)是客户在签约之后提出的一种更改请求,它会影响飞机的构型、价格、重量或交付进度。主更改用MC文件描述并与客户达成协议。主更改可能引起选项的更新。
快速修订(rapid revision,RR)是一种更改指令,用于描述和安排一个客户请求的、不按顺序的、已与客户达成协议的更改,该更改可以影响购机协议或客户详细规范。
选项主更改产生的影响可能包括功能、性能、互换性、客户的零组件、重量承诺(指标)、合格证、价格、交付进度、检查要求、服务。
选项主更改的流程如图7-26所示。

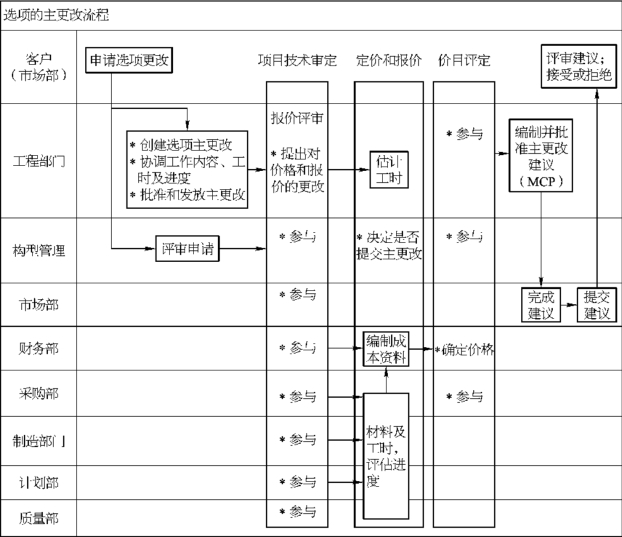

图7-26 选项主更改的流程
客户(市场部)提出的选项更改申请,要由工程部门论证,得到认可后,再由工程部门编写选项主更改的更改建议,进入审批流程。审批内容包括三个方面:项目技术审定、定价和报价,以及价目评定等。
参与评审的部门有构型管理、工程部、市场部、财务部、采购部、制造部门(制造厂)、计划部及质量部等。
