11.2.1 更改的分类
2025年09月20日
11.2.1 更改的分类
1)军用规范MIL-HDBK-61A的更改分类
在美军标MIL-HDBK-61A中,把工程更改分为Ⅰ类更改和Ⅱ类更改,见表11-1。

表11-1 工程更改的分类
2)EIA-649A规范的更改分类
与MIL-HDBK-61A的规定不同,在EIA-649A规范中,工程更改分为大改和小改两类。
(1)大改是对构成基线的构型文件(如客户需求、规范、设计发放的构型文件或产品构型基线)的更改,是具有很大影响的一类工程更改。它需要受影响的各方或综合产品团队的协调,按照规定的更改程序,得到授权者批准。
(2)小改是对构型文件、工艺或零组件的“小的”更改,它不影响产品功能和物理特性。
EIA-649A规范的更改分类见表11-2。

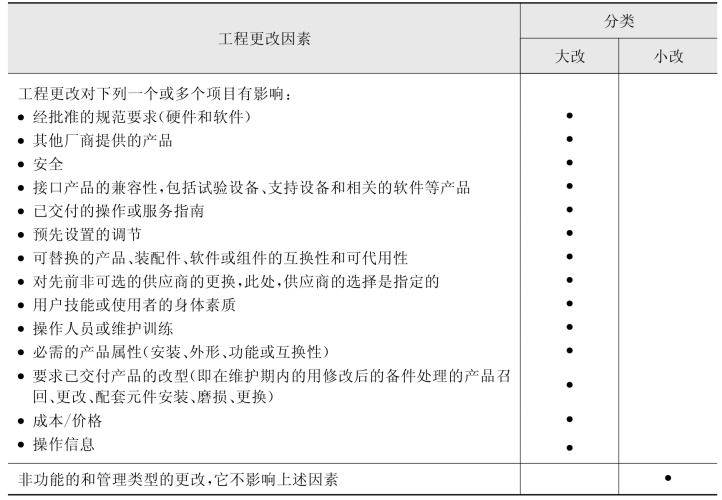

表11-2 EIA-649A的工程更改分类
在美国联邦航空局的适航条例中,把工程更改分为大改(重大工程更改)和小改。FAA与EIA-649A的规定基本一致。
在适航当局的符合性验证试验管理中对工程更改的定义是:工程更改指在飞机型号合格审定期间,对于已提请审查组审定的设计图纸、工艺规范和有关设计文件所做的更改。若更改可能对原型样机安全性、验证试验结果、重要特性和与验证相关的条款有影响时,即可认为是重大工程更改,须报适航审查代表评审。
虽然工程更改的分类在不同的构型管理规范(军用和民用)里的有所不同,但实质上是一致的。军标的Ⅰ类更改类似于大改,Ⅱ类更改类似于小改。
