11.3.6 更改的执行和验证
2025年09月20日
11.3.6 更改的执行和验证
更改请求被CB批准之后,进入更改的执行和验证阶段。
更改的执行和验证过程模型如图11-16所示。

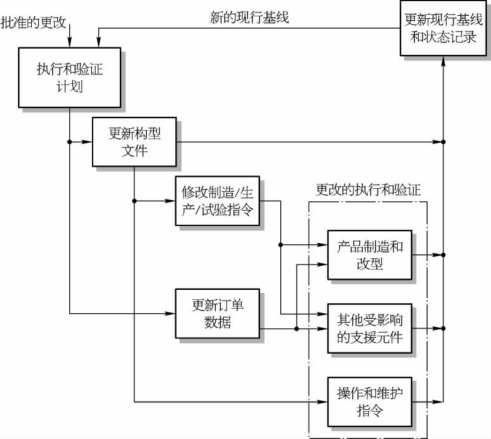

图11-16 更改的执行和验证过程模型
RFC获得批准后,需要制定更改执行和验证计划,下达工作指令,更新构型文件,并验证其执行结果。
如果对制造、生产、试验有影响,还应给这些部门下达工作指令,令其同时更改。
如果对合同订单有影响,应给合同管理部门下达工作指令,更改合同订单的相关数据。
如果更改需要新的验证或试验,应给试验部门下达工作指令,补充进行验证或试验。
在更改执行和确认之后,构型管理人员将关闭该更改活动,维护更新后的基线文件。
更改执行后,需要修订的产品定义信息可能包括规范、CAD模型及图纸、备件计划信息、技术手册、图表、接口文件、零件细目表、主构型清单、计算机程序文件、试验计划和评估程序。
民用规范EIA-649A给出了RFC更改的执行和验证的过程,如图11-17所示。
在更改请求的执行之前和执行过程中,必须与受影响的各方进行沟通和协调,包括生产、支援和维护等方面,以便全面贯彻和验证更改的要求。
在构型更改管理中最重要的是验证产品构型信息的一致性。这种验证可以采用多种方法来完成,包括生产中的物理验证,以及装配工作指令、产品检验、产品试验或/和产品生产记录的评审和确认。

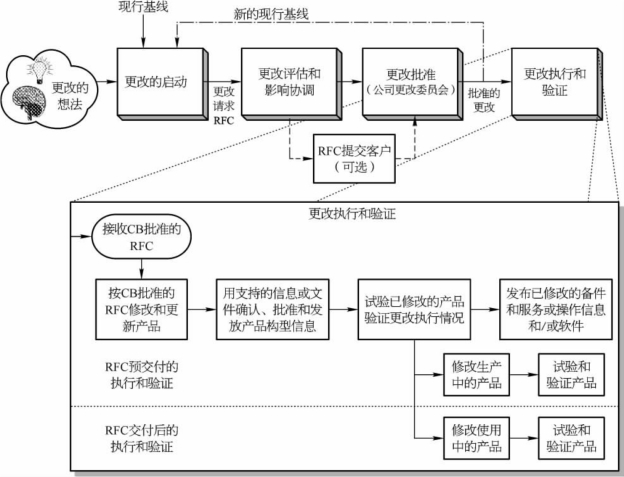

图11-17 RFC更改的执行和验证过程
