5.2.3 水库(群)中长期发电计划的制订

5.2.3 水库(群)中长期发电计划的制订

制订水库中长期发电计划时,首先需通过预报确定水库来水过程,然后选择确定性优化模型及相应的求解方法,输入调度期起始、结束时间、入库径流以及约束条件等信息,求解模型便可获得水电站(群)在未来一个调度期各时段的发电计划。

梯级电站在实际运行过程中,由于电网、径流的不确定性,使得水库每一个时段实际运行结果与事先制订的发电计划并不完全一致,为此,必须随着时间的推移,对调度期余留期的发电计划进行滚动修正。在实际应用中,可在每个月或旬初,随着预报入库径流或电站实际运行情况的更新,对余留期的发电计划进修正。中长期发电计划的滚动修正流程图如图5-7所示。

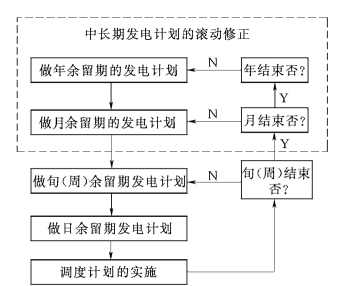

图5-7 中长期发电计划滚动修正流程图
