8 第一台交付的机组的试运行
第一台交付的机组于2001年3月初开始试运行。并进行了如下试验:
(1)附属设备的测试(纯水系统,冷却水和电动风扇等)。
(2)自动化元件的功能检测(温度检测表,测温电阻,空气流量控制,纯水控制等)。
(3)静止状态下耐电压试验(定子和转子)。
(4)发电机的特性参数的试验。
(5)空载曲线。
(6)短路曲线。
(7)同步电抗测量。
(8)短路比。
(9)短路时的发热运行。
(10)额定负载时的发热运行。
(11)同步检查。
试运行中的测量值见表3。
测量值与计算值是相符的。定子和转子的测量温度受冷却水温度的影响,在测量期间冷却水温度为21°C,但最大冷却水温为32°C。

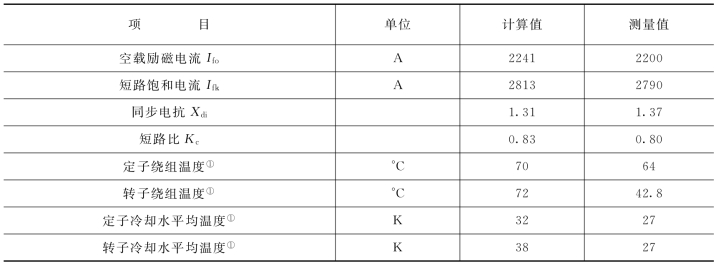

表3 计算值与测量值的比较

①热态下460 MVA,23.1 k V,If=3650A。
