6.4 方案5(隧洞交叉方案)

6.4 方案5(隧洞交叉方案)

在电站进水口和地下厂房的布置与方案2一样的前提下,为了进一步减少1号机引水隧洞的长度,引水隧洞采取交叉布置,即最远的1号机组与最下游侧的进水口连接,最近的5号机组与最上游侧的进水口连接。

该方案1~5号机的引水隧洞的长度均为383.32m,与方案2比较,1号机引水隧洞长度变化为-75.14m。方案5的调保计算结果满足规范要求,计算结果见表6。

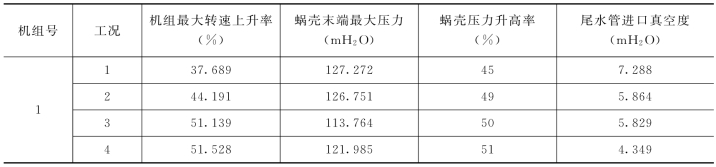

表6 方案5调节保证计算结果(直线关闭)
