湖南妇女儿童医院工程建设项目

湖南妇女儿童医院工程建设项目

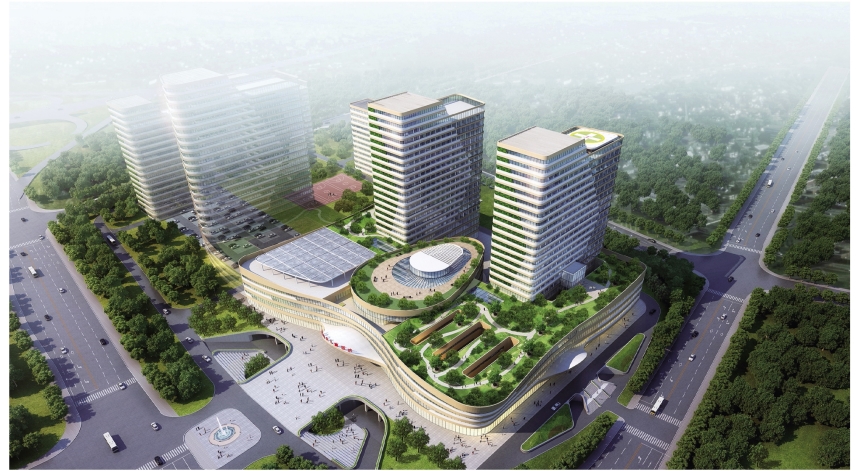

湖南妇女儿童医院工程建设项目鸟瞰图

湖南妇女儿童医院项目由省内妇产领域的龙头湖南省妇幼保健院与A股上市公司湖南老百姓医药投资管理有限公司合作建设,被列入第一批“湖南省公共建设领域鼓励社会资本投资项目”、湘江新区十大重点项目、湖南省服务业双百工程项目、湖南省重点建设项目。

项目位于长沙湘江新区,洋湖湿地公园南面,濒临坪塘大道,按三级医院标准建设,占地约8.67万平方米(130亩),规划总建筑面积40万平方米,计划总投资25亿元,规划床位1 500张,分三期建设。

项目一期投资约16亿元,增加的后勤综合楼投资约2.5亿元,建筑面积13.08万平方米,其中地上建筑面积8.36万平方米,地下建筑面积4.72万平方米,包含地下2层、门诊裙楼4层、住院楼18层,开放床位350张,提供停车位300多个。建筑外观如一艘巨轮扬帆远航,象征着这座健康方舟承载起广大妇女儿童的美好愿景,航行于湖湘山水之间。大楼内部设计结合三湘四水的湖湘地域文化,将湘、资、沅、澧的灵动融入其中。各楼层主题采用十四个地级市市花为主打元素,结合“金木水火土”色系编排逻辑,使楼层护理单元与主题一一对应,在强调识别性的同时丰富客户与医护人员的体验。医院引入Hospital、Home、Hotel的3H理念,将“医院的关怀、家的温暖、酒店的舒适”完美结合,打造人性化妇儿医疗服务体系,创造最舒心的就医体验;从建设到运营,医院完全按照国际JCI标准执行,“以病人为中心”的9对1团队服务、280天全孕产程管理,让就医更安全;互联网+智慧医疗的全面应用,将实现智能挂号、门诊预约、医疗信息终身管理、智能药品配送系统、长期追踪提醒,达成线上线下一站式服务体系,让就医更便利。

项目建设所需全部资金将由组建后的医疗投资有限公司作为项目法人通过自有资金和申请银行贷款解决,一期建设期到位的自有资本现金约占一期投资的40%,约6.4亿元。一期投资16亿元,资金来源:自有资金6.4亿元,考虑申请10年期长期银行贷款9.6亿元。同时通过合理运作项目周期性安排支付和其他资金运作模式在运营期支付投资款10%,满足项目建设的整体资金需求。项目于2016年5月4日成功摘牌,湘江新区企业投资项目备案证〔2018〕084,于5月10日启动土石方工程施工。

湖南妇女儿童医院一期施工单位分别是:中建三局有限公司和湖南长大建设集团有限公司,设计单位是同济大学建筑设计研究院(集团)有限公司,项目监理单位是湖南省益佳建设监理有限公司。医院项目备案、土地款项、规划许可证、施工许可证等手续已办理完成。截至2018年底,医疗综合楼的封顶、墙面龙骨完成,10月开始机电工程启动,截至年底完成95%;2018年1月启动后勤综合楼设计定稿,截至2018年底建至第8层建设完毕(全12层),并开始进行内装单位招标,2018年8月,湖南妇女儿童医院局部“样板房”初次亮相。

机电安装、室内精装计划于2019年6月完成,医疗设备安装、调试计划于7月完成,综合竣工验收计划于8月完成,湖南妇女儿童医院一期A区及后勤综合楼将于2019年开诊。

项目是由湖南老百姓医药投资管理有限公司与湖南省妇幼保健院合作组建的一家大型三级甲等营利性专科医院,依托湖南省妇幼保健院优势医疗资源,顺应现代健康医疗需求,积极开展与国际医疗机构合作,引进台湾先进医疗服务理念,打造临床医疗与健康服务业相结合、自然环境与人文景观相结合的“综合妇幼医疗服务平台”。将以湖南省妇幼保健院人才团队为基础,广泛引进各级各类优秀人才,建立三级人才梯队。并根据市场需求,充分发挥体制优势,重新配置资源,建立以学科带头人为核心的特色专科。走出一条集“专业技术、人文环境、优质服务”于一体的未来医院发展之路。

撰稿人:罗 进
