沙湾水电站枢纽工程位于四川省乐山市沙湾区大渡河干流葫芦镇河段,距乐山市城区44.5km,为大渡河干流下游梯级开发中的第一级。枢纽上游11.5km为已建成的铜街子水电站。工程的任务以发电为主,兼顾灌溉和航运功能。电站装机容量480MW,额定水头24.5m,正常蓄水位432.0m,设计引用流量2203.2m3/s,正常蓄水位以下库容4554万m3。
工程采用一级混合式开发方式,即河床式厂房加长尾水渠开发方式,由左至右分别为非溢流面板坝、泄洪冲沙闸、发电厂房和右岸接头坝段等建物组成,发电厂房位于右岸。工程设计河段长约25km,落差30m,河床天然平均比降1.31%。
电站一期围堰位于沙湾区葫芦镇河段的大渡河右侧,大渡河在该河段河谷开阔,河流由N55°W流经本区,河床高程410~414m,主河道宽92~181m。一期围堰由三条围堰组成,分别为上、下游围堰和一条纵向围堰,见图7-55,围堰顶宽25m。本次一期围堰防渗墙因质量问题需进行加固处理,加固处理方案为在原设计的上游围堰和纵向围堰外侧再造一道防渗墙,下游围堰则处理至尾水渠左堤防渗墙交汇处,两防渗墙轴线距离5.0m,上游围堰防渗墙长度为351.3m,纵向围堰防渗墙长度566.4m,下游围堰防渗墙长度68.7m。新墙工程量:防渗墙面积为58585m2,塑性混凝土58796m3,墙厚1.0m。
(一)围堰设计依据的原始资料
1.工程地质条件

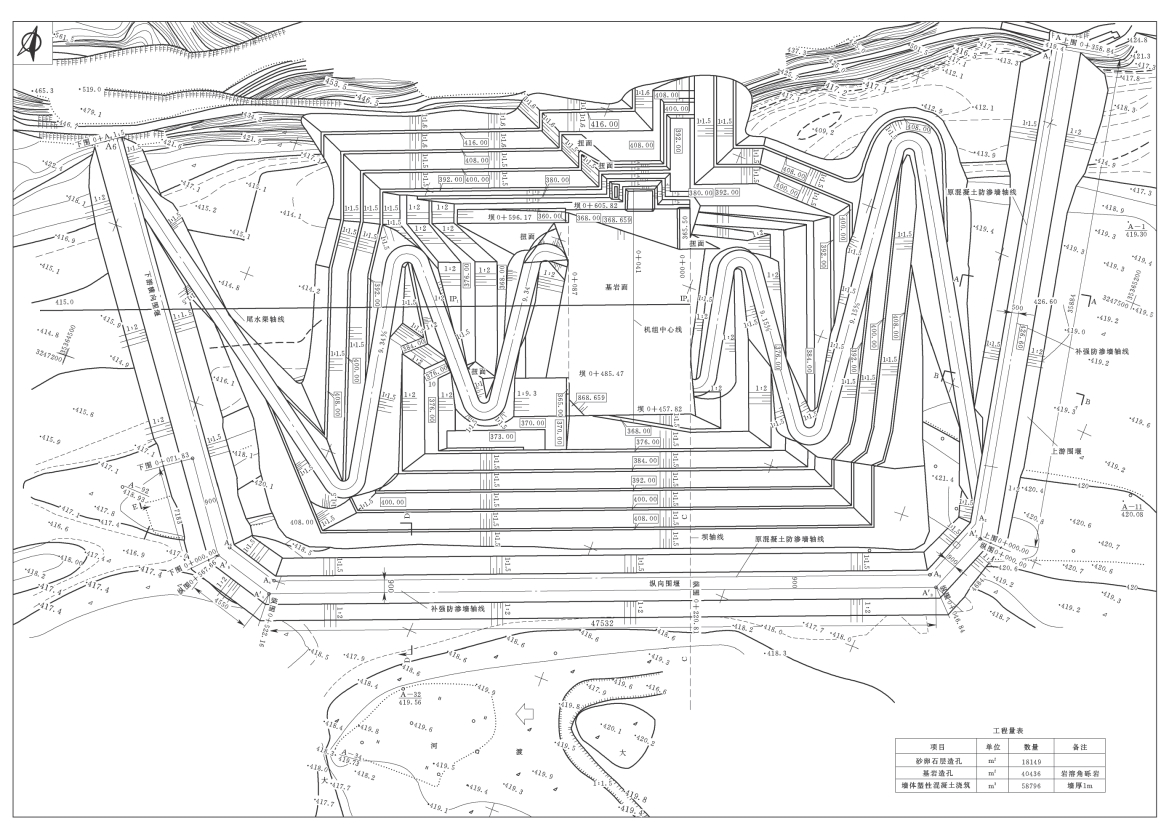

图7-55 大渡河沙湾水电站一期围堰补强防渗墙平面布置图
2.坝区水文资料
根据上游铜街子水文站1937~2025年实例资料统计分析,沙湾水电站分期洪水见表7-37。

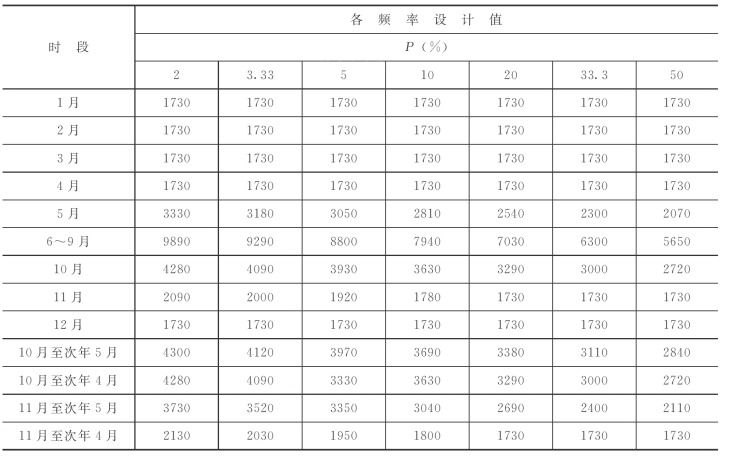

表7-37 沙湾水电站分期洪水成果表
(https://www.daowen.com)
(二)围堰剖面设计
(1)根据水文资料和工程规模确定围堰设计挡水水位为424.3m,并依此确定堰项高程为425.32m。
(2)根据围堰防渗墙施工要求确定堰顶宽25m。
(3)根据堰体填料为砂砾料,确定围堰上游坡为1∶2.0,还考虑堰基大多为砂砾和
风化岩石,选定下游边坡为1∶1.5,分为8级,每级均设有3m宽的马道。
(4)为便于造孔,新老墙轴线间距为5m。
(5)防渗墙底伸入较为透水的泥质白云岩1~1.5m,从而使墙高达70m。
(6)根据围堰挡水水头64m,选定防渗墙厚度为1.0m(新墙设计时因老墙失事不计其挡水作用仍选定墙厚1.0m)。
围堰剖面图见图7-56。

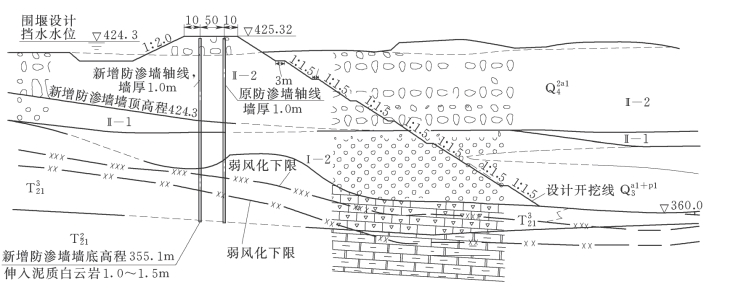

图7-56 围堰剖面图
—岩溶角砾岩;
—泥质白云岩;Ⅱ—2—漂卵砾石夹砂
;Ⅱ—1—卵砾石夹砂
;Ⅰ—2—卵砾石夹砂
;Ⅰ—2—①—砂层透镜体
