5.2.2 绿色拆除

5.2.2 绿色拆除

1.拆除范围

工程拆除范围包括一至八层所有的饰面,九层、十层的公共区域,地下一层超市的装饰面拆除。拆除总面积约90000 m2,拆除垃圾重量约14000 t(表5-15) 。

表5-15 拆除内容一览表

2.拆除顺序

为了保证拆除工作的顺利进行,不让先拆除的垃圾对后续拆除产生影响,整个拆除工作遵循以下顺序:

吊顶、墙面机电末端点位拆除(灯具、风口、喷淋、洁具等)→吊顶装修饰面拆除→吊顶内装修基层龙骨拆除→吊顶内安装管线拆除→隔墙饰面板拆除→隔墙(含内附管线)及墙基层拆除→地面拆除。

3.拆除基本原则

(1) “先上后下“”先次要受力构件后主要受力构件”。

(2)拆除作业采用两班制,24 h不间断作业,白天拆吊顶和墙面,晚上拆地坪,地坪拆除时间安排在晚上9点至早上9点,地坪拆除完成后空压机关闭。

(3)在垂直货梯处设立临时堆场,临时堆场所涉及的原小商铺及走道部位先行拆除,保留原地坪平整,便于推车运输。

(4)拆除时考虑每一层留一个洗手间到最后拆除供现场使用,其余的先拆掉。

(5)每层的拆除顺序为:远离运输口区域拆除→运输口附近区域拆除→边厅及店铺拆除→中岛区域拆除→通道区域拆除。

4.拆除施工

由于上海第一八佰伴地处繁华闹市区,拆除就不单单是把原饰面拆了运走这么简单,对于周围环境的保护以及防尘降噪的控制都需要列入考虑范围内。因此,本工程贯彻了“绿色”的理念,将拆除工作“环保化”。

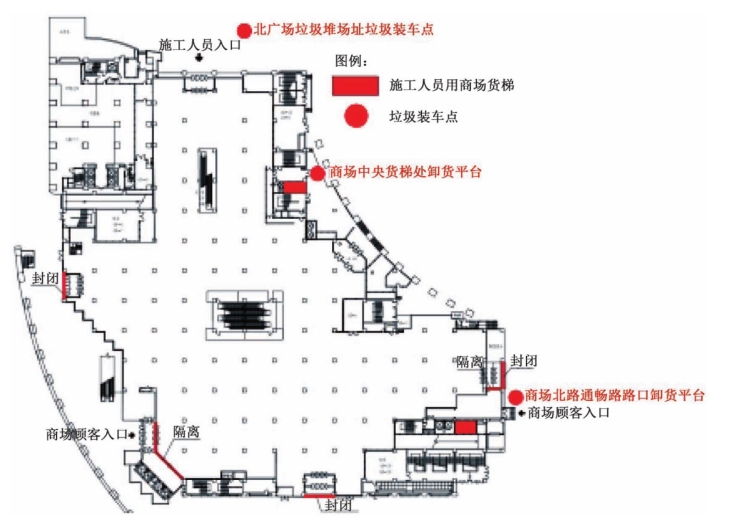

(1)楼层内垃圾统一运至室外3个指定垃圾堆放点,并集中安排车辆进行垃圾的运输,减少垃圾乱堆乱放现象(图5-70) 。

图5-70 垃圾堆放点位置图

(2)对拆除下来的垃圾进行分类堆放,既可以有效利用空间,同时在垃圾装车运走后也能够集中进行处理。

(3)由于自动扶梯和货运电梯只是维修保养,因此拆除期间对于原来的自动扶梯和货运电梯均用木工板进行保护,防止作业时对相关设施造成损坏。

(4)对于业主要求保留的末端设备先行进行拆除,单独堆放保存。

(5)由于白天市区车辆的管制原因,垃圾车运输的间距较长,因此在垃圾未装车前,在垃圾上进行洒水工作,减少对周围环境的影响。

5.拆除成果

一至五层最终拆除用时20天,六至八层拆除用时14天,垃圾外运车辆除特殊情况外,均采用10 t的车辆,除去上下班高峰时间(早上7:00—9:00,傍晚17:00—19:00),基本每半小时安排一辆,总计约2500车。
