5.2.3 技术方案
5.2.3.1 大面积地面石材铺贴施工
根据图纸的地坪布置图来看,第一八佰伴主要楼层地面需铺贴的面积约为5000 m2,而且由于中岛商铺的存在,把大面的地坪布置分割成若干条横竖交叉的十字走道,而这些走道的石材又都是跟缝相通的。由于施工工期很紧,只用一个班组从楼层的一头向另一头铺贴是肯定来不及的,分区域同时施工是不可避免的,因此石材的跟缝问题就成了重要的控制点。
1.基层清理及水平线设置

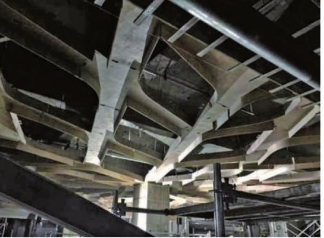

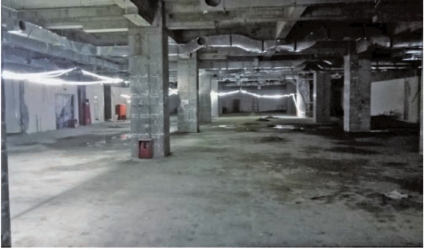

新铺贴的地面石材是在原始地坪拆除的基础上重新进行的,因此从理论上来说原地坪的完成面线即是新施工地坪的完成面线,但是第一八佰伴建成已有二十余年,考虑到建筑沉降等因素,以商场中间不拆的中央自动扶梯踏面为0.000标准面,以此来检测地坪基层是否满足石材铺贴的厚度要求(图5-71、图5-72)。
图5-71 基层清理
图5-72 基层清理后现场图
2.石材排版

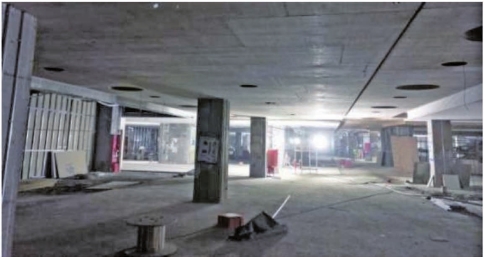

由于地面石材被分割成了若干条小走道,直接导致了地坪石材排版难度剧增。商铺的尺寸并非石材标准板块的模数,若确保某一条走道的排版,那么其他走道的板块势必出现问题。对此,室内安装部根据现场实际情况,在尽可能保证标准板块尺寸的基础上,把小于100 mm的板块与旁边的整板进行合并,避免小条子石材的出现(图5-73、图5-74) 。
3.控制线设置

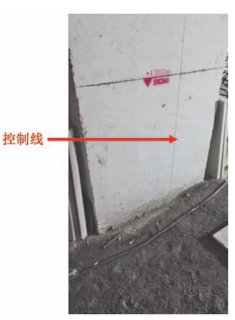

为了让分区域铺贴的石材拼缝能够顺利跟通,在实际工程中借用了地面留伸缩缝的位置,设置控制线,把控制线内的区域作为一个控制区,铺贴石材产生的误差全部控制在这个区域内,保证每个区域的分块不影响到其他区域,这样就能确保石材拼缝能够跟通(图5-75、图5-76)。

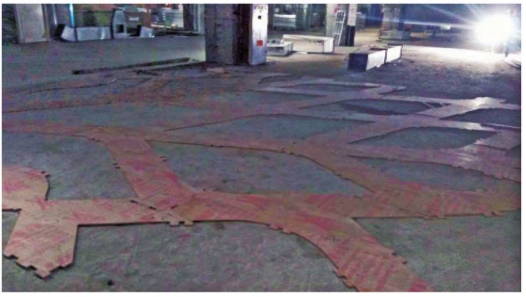

图5-73 原地坪排版图
图5-74 调整后地坪排版图
图5-75 控制线设置
图5-76 现场控制线位置
4.石材铺贴
考虑到石材铺贴面积较大,因此采用石材粘结剂进行铺贴,减少空鼓现象。粘结剂采用锯齿状灰刀,加强粘结剂的密实度。
5.成品保护
因为考虑到项目的工期原因,石材铺贴的时间开始的较早,在石材铺贴完成后,后续夭花上还有其他分项工程。为了把饰面的损伤降到最低,实际工程中先在石材面上满铺一层地毯进行柔性保护,而为了确保其强度,在此基础上,再铺一层3 mm厚的高密度板,起到双重功效(图5-77、图5-78) 。
5.2.3.2 吊顶装饰板施工
装饰板的全称是热固性树脂浸渍纸高压装饰层基板(HPL),具有耐沸水、耐划痕、表面耐污染、抗冲击等优点。整个吊顶一半的面积采用装饰板饰面,并且由于防火等级是A级,可以代替木饰面作为饰面材料。
1. 吊顶基层制作
为了确保天花的稳定性,采用双层9 mm阻燃板作为装饰板基层,防止以后饰面产生下坠(图5-79) 。
图5-77 底层满铺地毯
图5-78 面层满铺保护板
图5-79 天花阻燃板基层
2.样板段制作

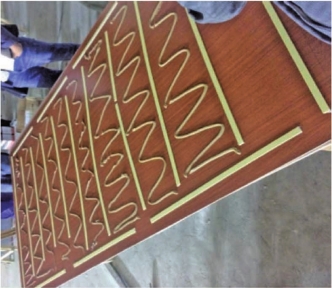

考虑到装饰板是用免钉胶直接粘贴在基层板上的,为了确保其安全性,专门挑选了一段有代表性的弧形位置作为样板段先行施工,同时对其板间拼缝、阳角收口等工艺进行确认。
3.大面积施工
在样板段的施工工艺确认之后,就开始进行大面积施工。由于免钉胶的固结时间约为12 h,因此在装饰板背面除了涂免钉胶外,再用3M的强力双面胶交错粘贴在板后,起到临时固定作用。在装饰板粘贴到天花之后,在下方用木撑进行临时支撑,待12h之后撤走木撑(图5-80—图5-82) 。
4.成品保护
在装饰板安装完成后,为了避免后续施工对板面造成污染,增加最后保洁工作量,对板面原来的塑料薄膜进行保留。
图5-80 样板段施工

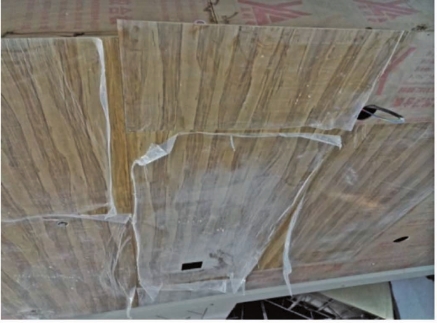

图5-81 免钉胶与3M胶粘贴
图5-82 临时木支撑板背面
5.2.3.3 中庭艺术造型吊顶施工
中庭艺术吊顶的设计理念是中庭不锈钢柱子作为树干,吊顶作为发散的树枝和树叶的整体造型。吊顶主要由3部分构成:最上层为标高12.600 m的石膏板灯槽,中间一层为标高12.400 m的大面积石膏板造型平顶,下层为标高12.040 m的吊挂不锈钢方通,内藏LED灯带。
根据天花的平面布置图,灯槽、石膏板吊顶以及吊挂不锈钢的造型均是统一的不规则菱形树叶状造型,要现场制作的石膏板做出完全统一的造型难度是很大的,必须先制作木模板,这样不仅耗时耗材,对人工的消耗也非常大。
在灯槽、石膏板平顶、吊挂不锈钢自身的造型满足设计要求的基础上,这三者自身还要上下对应起来,保证从下往上看时只有一个弧度,否则一旦一个部位没有对起来,整体造型就会产生偏差。如果石膏板平顶和灯槽都是现场制作的话,要与工厂化加工的吊挂不锈钢造型对应起来更是难上加难。

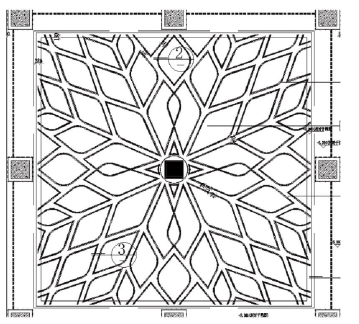

图5-83 天花平面图
下挂不锈钢方通造型总宽度只有70 mm,高度130 mm,内侧左右各一条灯带,灯带的变压器尺寸约为50 mm×140 mm×50 mm,因此不锈钢方通内是没有地方来安置灯带变压器的,放置在不锈钢方通上侧也会因为尺寸关系导致在许多角度可以看见,剩下唯一的办法就只有放置在上方石膏板吊顶内。若采用此方案,那必须解决灯带到吊顶之间外露电源线的问题。

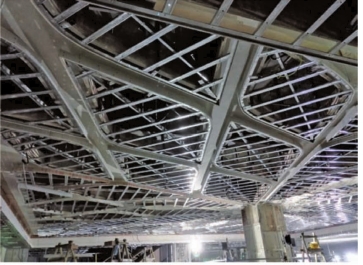

由于造型关系,吊挂不锈钢的位置在灯槽的正下方,因此不锈钢自己的安装基层一定会与灯槽基层有冲突。并且为了降低以后石膏板吊顶及灯槽石膏板开裂的风险,不锈钢的基层必须是独立的承重体系,与灯槽的基层结构分开,这样除了如何协调现场交叉施工的问题外,还需解决各自基层重叠部分的安装问题(图5-83、图5-84) 。

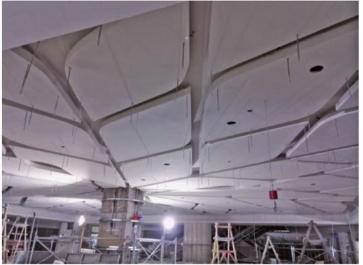

鉴于以上几个问题,室内装饰部把整个吊顶划分成灯槽、石膏板吊顶、吊挂不锈钢和电气安装四大块内容,先根据每一块各自的施工内容提出自己的需求,再统一协调交叉施工及有矛盾的区域,最终形成了一套完整的可操作的施工方案。
1.现场标高复核
由于本工程是原始建筑的拆除改造工程,顶面梁为截面尺寸相同的井字形梁,因此在顶面拆除之后需要事先让安装单位确定管线走向,确定顶面标高是否能满足设计要求。
2.工厂化加工灯槽定位板

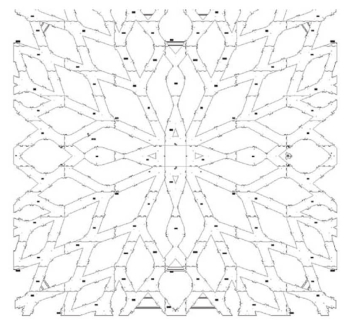

为了让现场制作的石膏板吊顶及灯槽造型能够与下方的吊挂不锈钢方通造型相匹配,室内安装部考虑用阻燃板做吊顶的基层造型,并且让不锈钢厂家在工厂统一对基层板进行线切割加工。 由于不锈钢方通造型已经有一套数控切割数据,在此数据的基础上切割的基层板外轮廓造型一定能够与不锈钢相匹配(图5-85) 。
图5-84 天花大样图
图5-85 线切割加工灯槽顶板基层图

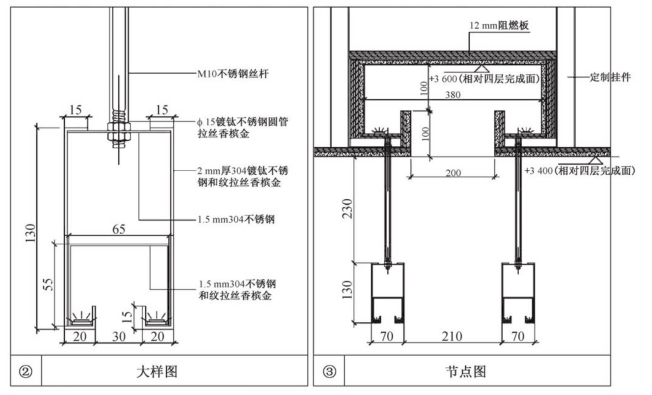

吊挂不锈钢采用Φ10的丝杆作为吊杆,外套不锈钢套管,上部固定位置在灯槽底板上。为了避免石膏板因为不锈钢的重量造成开裂,不锈钢的基层需要独立设置。由于灯槽用副龙骨作为底板基层,因此厂里先定加工一个与副龙骨高度相同的钢连接件,并在前端预留吊筋安装孔洞,与竖向主钢结构直接焊接成一个L形整体构件后运至现场进行安装,确保其结构独立并不影响灯槽的基层安装。
根据吊挂不锈钢方通的安装工艺,事先要在工厂线切割的灯槽顶板上预留不锈钢的挂点和卡口位置。挂点的预留是为了对定加工的钢结构连接件进行垂直方向的限位,在现场安装时让连接件上的开孔位置能够与预留挂点位置对应起来,确保之后安装吊挂不锈钢时方通的造型能够与灯槽相匹配不错位;卡口的预留是用来对定加工的钢结构连接件进行水平方向的限位,防止安装时与灯槽下口副龙骨相冲突(图5-86、图5-87) 。

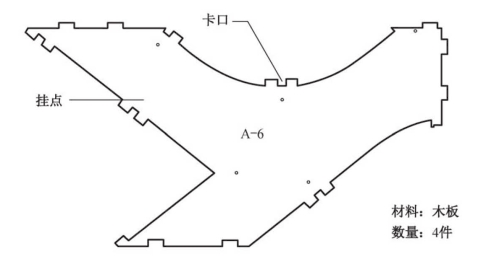

图5-86 单元板块加工图
图5-87 加工完成的灯槽板基层
3.灯槽施工

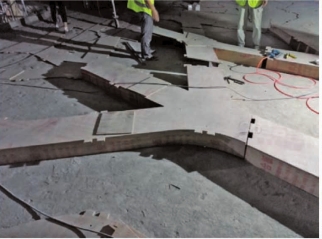

在工厂化加工完成的灯槽顶板基层到现场后,先进行灯槽侧板的安装,组装完成后进行整体吊装,这样灯槽侧板的弧形就能与顶板的弧形造型相一致,也为后续灯槽底板施工打下基础(图5-88、图5-89) 。
4.石膏板吊顶施工
灯槽基层安装完成后,先根据卡口的位置固定吊挂不锈钢的L形定加工连接件,再安装副龙骨。石膏板根据灯槽侧板来进行轮廓线定位,确保与不锈钢造型相符(图5-90、图5-91) 。
图5-88 灯槽盒子组装
图5-89 灯槽整体吊挂安装
图5-90 不锈钢L形加工连接件安装
图5-91 轻钢龙骨安装
5.灯具管线敷设
在石膏板吊顶封板之前,需要先把吊挂不锈钢用的Φ10丝杆安装完成。考虑到不锈钢里面的灯带变压器无法藏在方通里,因此变压器只有放在天花上,这样需要对灯带到天花之间外露的电源线进行遮蔽处理。
由于原设计方案没有提供不锈钢的吊点位置,因此在实际工程中根据吊挂不锈钢的整体造型,在每片叶子每一边端点部位和中间部位平均设置吊点,这样在满足结构安全性的同时也能够满足美观要求。
吊挂不锈钢用的丝杆直径为10 mm,因此采用的装饰用不锈钢套管直径为15 mm,如果在灯带电源线外面也加上套管的话就能起到装饰遮蔽作用。但是每组不锈钢里面左右各有一条灯带,也就是说至少需要两根电源线,如果直接取消2根丝杆用来穿线的话,那么不锈钢方通的吊挂平直度就会有问题;如果在现有吊点的基础上再增加2个吊点,则影响整体美观;如果要考虑到美观性则至少要增加4个吊点,但是这样吊点数量就多了将近一半,影响整个吊顶的效果。
鉴于上述种种原因,在每片叶子的两端使用空心丝杆来进行施工,在不影响饰面效果的情况下满足穿线的要求(图5-92、图5-93)。
6. 吊挂不锈钢安装
在大面积石膏板造型完成后,就可以进行吊挂不锈钢的安装,最后再进行灯带的安装,形成最终饰面(图5-94)。
图5-92 空心杆穿线
图5-93 石膏板吊顶
图5-94 吊挂不锈钢安装
由于不锈钢方通造型中间是空的,为了确保其造型不变形,特别是转角部位的角度,通过与厂家进行沟通,在不锈钢上口位置增加支撑板,确保其强度。
5.2.3.4 环氧自流平施工工艺
1.素地处理
(1)地面凸出物用砂盘机或刮铲磨平铲平。
(2)地面裂缝需预先用树脂材料补平。
2.底涂层的施工
(1)依比例将主剂及固化剂充分搅拌均匀。
(2)涂布底涂时采用毛刷及滚筒,将材料均匀涂布。
(3)搅拌后的材料应在可规定使用时间内使用,以免材料固化。
(4)工期间及养护时间内管制人员进出,养护时间为8小时。
3.纤维网的施工
底漆完全干透,在底漆上面滚涂上环氧树脂6101,接着把纤维网粘贴上去,用批刀把纤维网压平固定好,等完全干透再批刮砂浆一遍。
4. 中涂层的施工
(1)依照比例将主剂及固化剂充分搅拌均匀。
(2)材料混合后,依正确比例将石英砂缓慢加入,并搅拌均匀。
(3)涂布无溶剂中涂材料时,采用镘刀等工具,将材料均匀涂布。
(4)施工期间及养护时间内管制人员进出,如施工时温度在10℃~15℃时,养护时间为24~48小时。
5.面涂层的施工
(1)依照比例将主剂及固化剂充分搅拌均匀。
(2)当涂布面涂材料时,采用镘刀等工具,将材料均匀涂布。

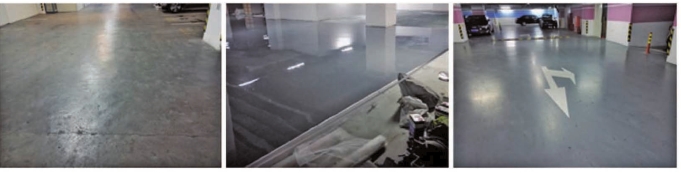

(3)施工期间及养护时间内管制人员进出,如施工时温度在10℃~15℃时,养护时间为24~48小时(图5-95) 。
图5-95 环氧自流坪施工(施工前—施工中—施工后)
