3.2.2 并行工程的总体规划

3.2.2 并行工程的总体规划

在项目启动之初,应做好并行工程的规划。例如,波音777飞机组织了238个设计建造团队,这些团队是如何建立起来的?它们怎样协同工作?它们的边界和接口如何规定?这就需要进行并行工程的总体规划。

产品研制的并行工程过程(“V”字图)如图3-10所示。

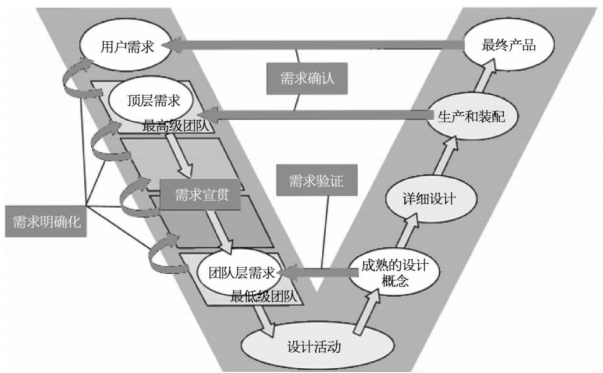

图3-10 产品研制的并行工程过程(“V”字图)

“V”字图的前半部分是工作分解的过程,成立各层次的综合产品团队,并定义其工作任务;后半部分是并行产品定义、建造和集成的过程。

综合产品团队组建的时机、进度、协同和工作节拍则由集成进度计划(integrated scheduling,IS)控制,协调综合产品团队的步调,形成目标一致的合力。并行工程的总体规划如图3-11所示,它是制定集成进度计划的依据。

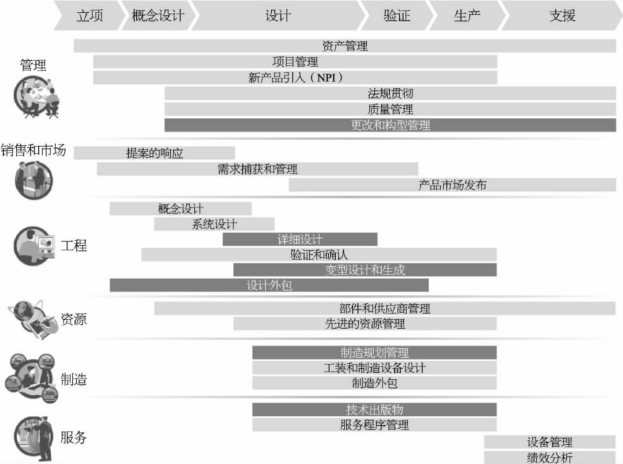

图3-11 并行工程的总体规划

并行工程的总体规划就是按照产品研制计划,合理安排并行工程的工作内容,定义综合产品团队的任务。
