11.8.2 构型更改的顶层模型
2025年09月20日
11.8.2 构型更改的顶层模型
对于政府和军方采办的产品,按照MIL-HDBK-61A的规定,除研制过程中的“研制构型”由承包商负责之外,订货方的构型管理部门控制着功能基线、分配基线和产品基线三条基线。而产品的研制过程(研制构型),包括详细设计、制造、验证等,属于承包商内部事情,政府一般不直接干预。
图11-37表示顶层的构型更改模型。
工程更改建议是工程更改管理的正式文件,用于对所建议的工程更改进行描述,提供更改理由,提交批准和执行。更改管理的负责人对工程更改建议做出批准或不批准的决定。

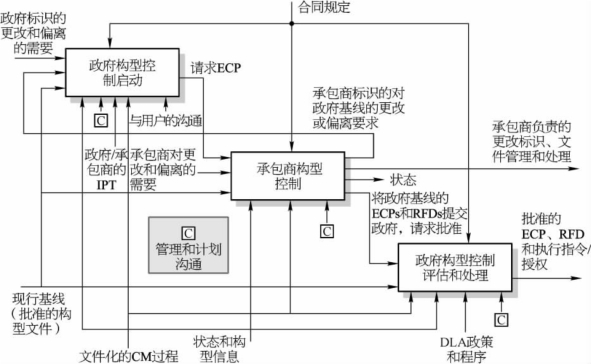

图11-37 构型更改顶层模型
ECP—工程更改建议;RFD—偏离请求;DLA—国防后勤部门(Defense Logistics Agency)
在构型更改的顶层模型中,构型控制活动分为三个部分:政府构型控制的启动、承包商构型控制,以及政府构型控制评估和处理。这三个构型控制活动按合同条文进行协调,受合同约束。
构型控制的输入量是政府对更改或偏离的需求及现行的构型基线(批准的构型文件),而输出量是批准的ECP、RFD和执行指令。
在政府采办产品的顶层构型控制模型中,包含有承包商构型控制活动。承包商的构型控制活动的模型如图11-38所示。

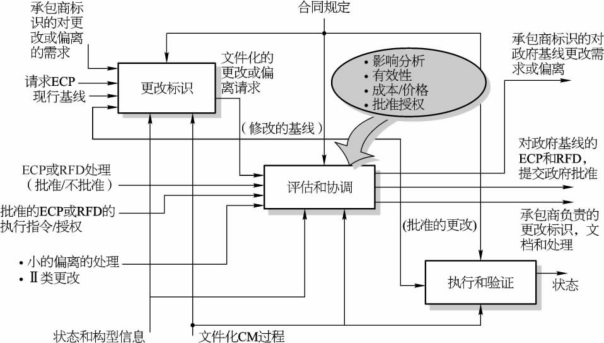

图11-38 承包商的构型控制模型
承包商的构型控制活动有三个方面:更改标识;评估和协调;执行和验证。
这些活动的控制项是合同规定的,它们的支持项是文件化的CM过程以及状态和构型信息。
