1.网络图的时间参数如何计算?

2.什么是网络图的优化?有几种类型的网络优化?

3.什么是关键线路?有哪些方法可以计算出关键线路?

4.工作总时差和单时差有何差别?

5.已知下列资料,见表1。

要求:1)绘制网络图;2)确定关键线路。

表1资料

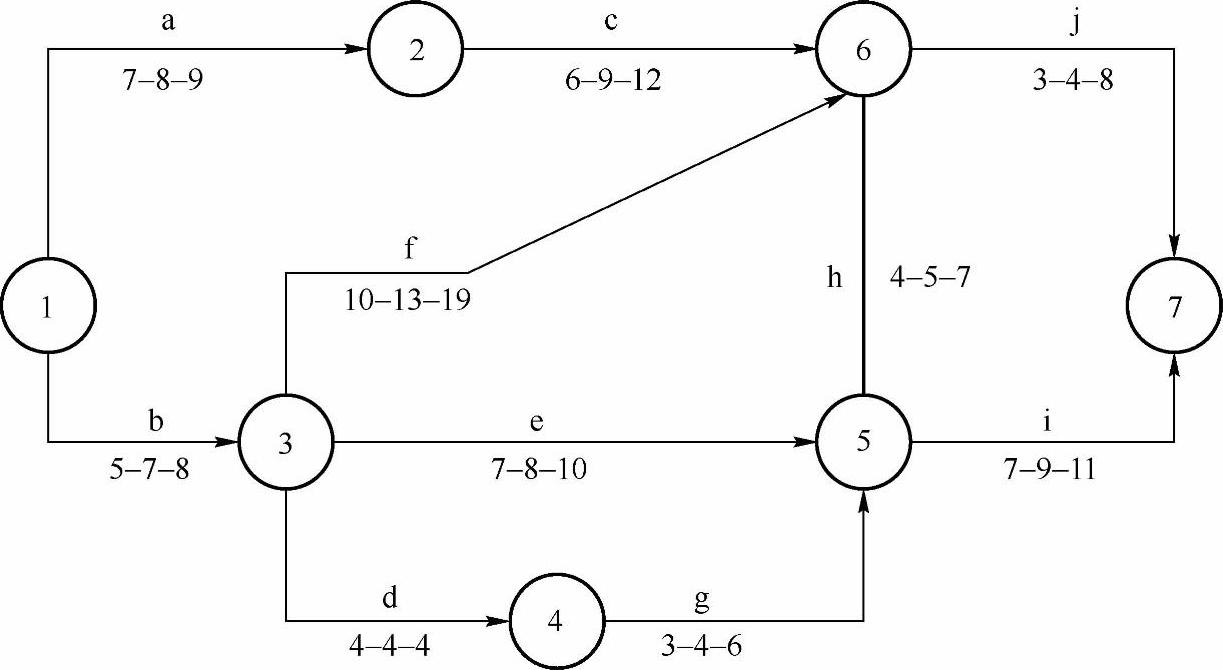

6.已知某项工程的网络图如下图所示,设该项工程开工时间为零,合同规定该项工程的完工时间为26天。要求:①确定各工作的平均工作时间和方均差;②按平均工作时间找出网络图中的关键线路;③求该项工程按合同规定的日期完工的概率。

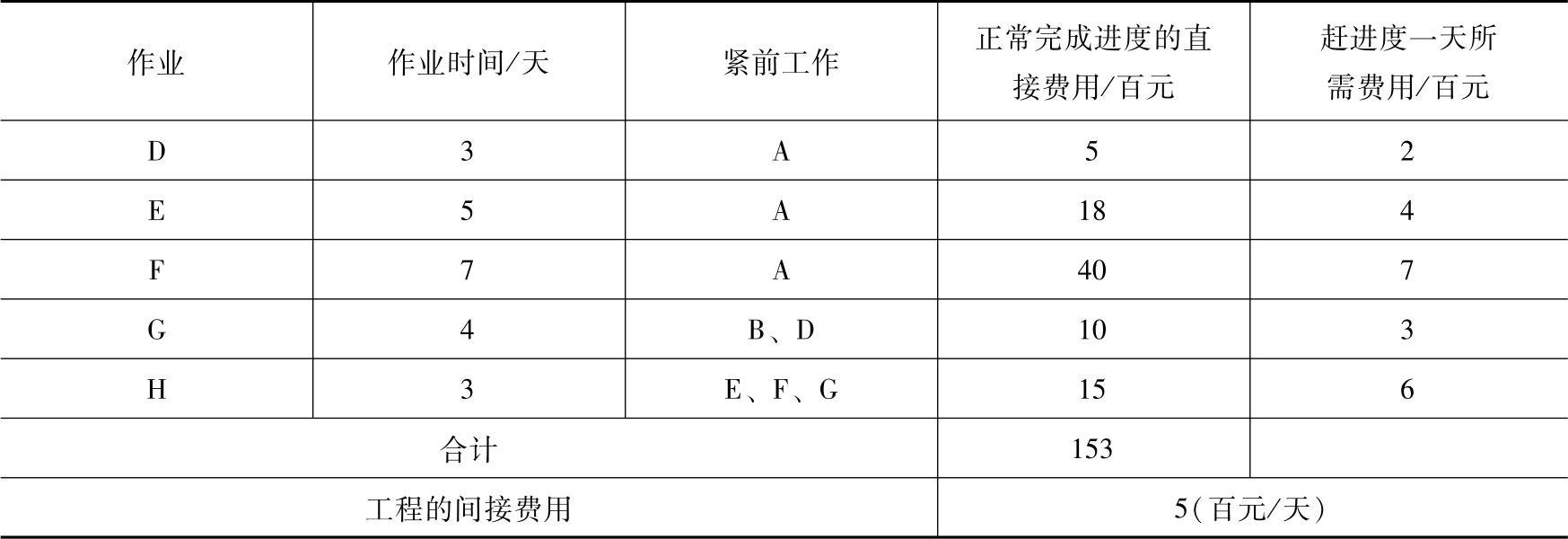

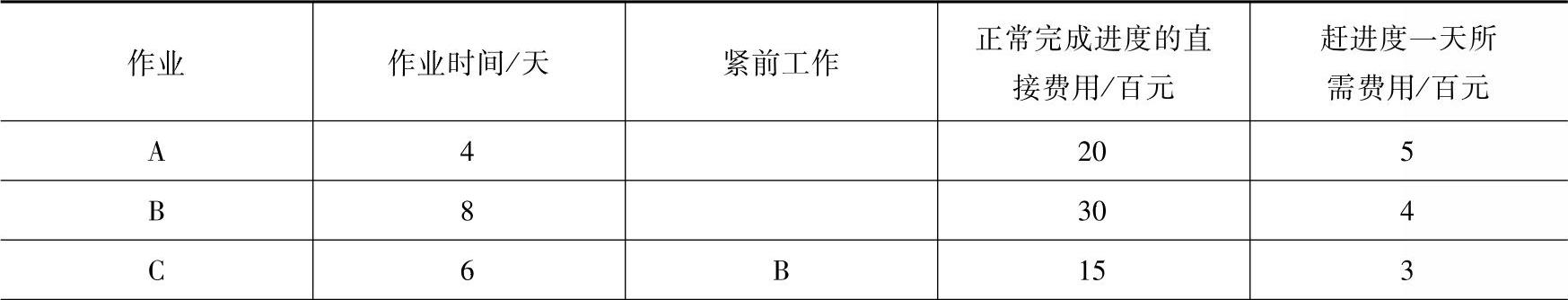

7.已知下列资料,见表2。求出该项工程的最低费用——工期。
