玉赤河流域综合整治工程项目
玉赤河流域综合整治工程项目于2015年启动项目前期工作,同年7月申请进入省财政厅第二批示范项目库,是当时岳麓区也是整个湘江新区第一个PPP项目。项目主管单位为岳麓高新技术产业开发区管委会(原岳麓科技产业园管委会,以下简称“岳麓高新区”),监理单位为湖南和天工程项目管理有限公司,承建单位为中铁城建集团有限公司。
项目以玉赤河流域(靳江河以西、长潭西线以东、莲坪路以南、望江路以北)为轴带,河道总长约3 300米(含长潭西至茯苓路段1 400米、茯苓路至靳江河段1 900米),结合两侧的绿化景观,总占地面积74.1万平方米(1 112亩),涵盖市政道路、市政桥梁与污水管网配套、水系修复、城市景观园林绿化四部分工程共计10个子项目,静态总投资计划10.9亿元,建设工期为4年(2017年7月12日至2021年7月11日)。
子项目建设情况如下:
①玉赤大道分为两段,长潭西至学士路段长620米、宽36米,学士路至茯苓路段长690米、宽26米,包括道路、桥梁、排水综合管网、交通、亮化、绿化等建设内容。
②玉赤河景观廊道(一期):长潭西至茯苓路逾20万平方米(300亩)的公园景观绿化,为周边区域提供休闲、文化、教育等复合功能的配套服务。
③玉赤河景观廊道(二期):茯苓路至东山湾路逾46.67万平方米(700亩)的公园景观绿化,为周边区域提供休闲、文化、教育等复合功能的配套服务。
④玉赤河河道整治:长潭西至靳江河口长3 200米的河道整治,包括河底清淤、堤坝建设、河堤加固整治等建设内容。
⑤玉赤路西沿线:为城市主干道,长韶娄至长潭西长1 400米、宽36米,包括道路、桥梁、排水综合管网、交通、亮化、绿化等建设内容。
⑥紫苑路:为城市支路,学士路至含浦大道长1 380米、宽18米,包括道路、桥梁、排水综合管网、交通、亮化、绿化等建设内容。

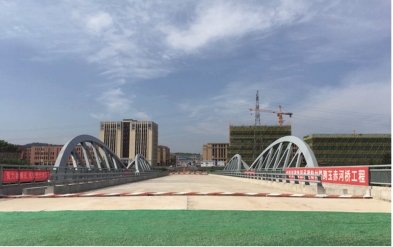

翰林路桥主体工程竣工图
⑦含浦大道四段:为城市主干道,莲坪路至望江路长1 440米、宽46米,包括道路、桥梁、排水综合管网、交通、亮化、绿化等建设内容。
⑧翰林路桥:翰林路上跨玉赤河的桥梁建设,长110米、宽20米,采用三跨的钢筋混凝土简支梁结构。
⑨学士路桥:学士路上跨玉赤河的桥梁建设,长40米、宽36米,采用两跨的钢筋混凝土简支架结构。
⑩临河排污管道:茯苓路至东山湾路埋管长2 000米,采用DN800—DN1 500的HDPE污水干管。
项目所属的岳麓高新区位于岳麓山南麓,规划面积42平方千米,是连接长株潭城市群的桥头堡,也是长沙“一江两岸、东提西拓”的主要阵地,已规划确定为“岳麓智谷·活力新城”的未来新城形象,将打造成宜居宜业的新城。玉赤河发源于梅溪湖象鼻窝,流经岳麓高新区,汇入靳江河,全长约8千米;靳江河发源于湖南省宁乡县白鹤山寨子冲,自西向东流经宁乡县大屯营、道林等地,经湘潭县、望城县,然后于长沙岳麓区的柏家洲村附近汇入湘江。项目建设主要为玉赤大道两厢,正是贯穿园区组织功能和景观的核心,其核心景观区段主要以生态保护为前提,拟建成一个以人为本、环境优美、功能布局合理、基础设施完善的滨水公园,为市民提供休闲、文化、教育、娱乐活动等多样复合型功能的配套服务,增加整个园区的活力与生机。
2018年是玉赤河项目全面开工、实施“十三五”规划承上启下的关键一年,在长沙市委市政府的亲切关怀下,在各职能部门的大力支持下,公司持续以“建设人民满意工程”为目标,坚持“把握新常态、打造市政精品,聚力新模式、成就先行示范”的建设理念,严格执行基本建设程序,认真落实各项责任措施,科学管理,精心组织,各项目标任务均取得较好成绩。
截至2018年12月底,项目整体年累完成4.2亿元、占年初目标任务4亿元的105.8%;开累完成产值5亿元、占项目总投资10.9亿元的46.4%。全线已按既定计划开工7个子项目,其中,翰林路桥、紫苑路(学士路—有成路段)、玉赤大道道路工程已完成施工,玉赤桥已完成箱梁混凝土施工和80%桥面附属工程施工,河道整治及景观廊道(一期)已完成微地形整形和80%土石方,紫苑路(有成路—含浦大道段)正进行土方开挖,学士路桥已完成桩基施工、箱梁预制场建设,玉赤大道西延线已完成清淤换填、管道施工和60%土方回填。

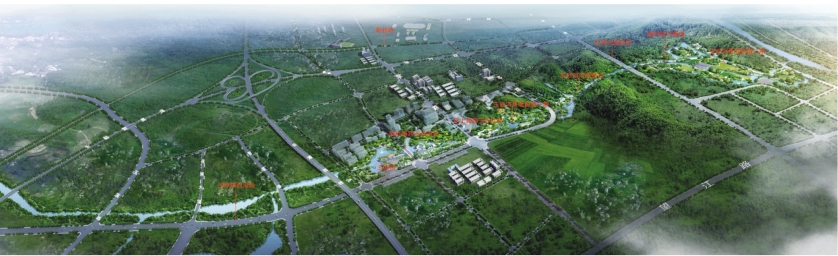

玉赤河流域综合整治工程项目整体效果图
撰稿人:丁 乐
