高频核心考点247:关键路径和总工期

高频核心考点247:关键路径和总工期

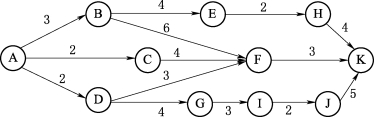

例子如图,单位:天。

共有3条路径,时长分别是:

路径ABF的时长=3+6=9(天)。

路径ACF的时长=2+4=6(天)。

路径ADF的时长=2+3=5(天)。

其中,关键路径是:ABF;对应的总工期是9天。

★★★★★

(1)关键路径:时间最长的路径。(注:是时间最长,而不是活动最多,更不是形状最长)

(2)总工期=关键路径的时长。

下图为某项目规划的进度网络图(单位:周),在实际实施过程中,活动B—E比计划延迟了2周,活动J—K比计划提前了3周,则该项目的关键路径是( ),总工期是( )周。

A.A—D—G—I—J—K B.A—B—F—K

C.A—B—E—H—K D.A—D—F—K

E.15 F.14 G.13 H.12

【参考答案及解析】C、E。速算:对4个选项的路径分别计算,取最大值。

精彩讲解请扫描二维码观看。
