高频核心考点256:成本计算的基本公式(一)
2025年09月26日
高频核心考点256:成本计算的基本公式(一)
例子:打算花8天的时间铺设800米的电缆,完工预算为8000元。
目前已经铺设了4天,按计划,理应铺了400米,花了4000元。
可实际上,虽然铺了4天,但只铺了200米,却花了6000元。
BAC=8000元(完工预算)
AC=6000元(第4天检测时的实际花销)
PV=4000元(第4天检测时计划完成工作的价值,用“元”表示,而不是用“米”)
EV=2000元(第4天检测时实际完成工作的计划价值,用“元”表示,而不是用“米”)
SV=2000-4000=-2000(元)
SPI=2000/4000=0.5
CV=2000-6000=-4000(元)
CPI=2000/6000=0.333
★★★★★

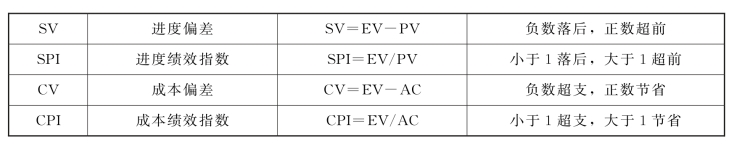

(1)基本公式都是用EV减去或者除以,即以EV开头。
(2)凡是负数或者小于1,都是不好的。
某项目当前的PV=150、AC=120、EV=140,则项目的绩效情况是( )。
A.进度超前,成本节约 B.进度滞后,成本超支
C.进度超前,成本超支 D.进度滞后,成本节约
【参考答案及解析】D。SPI=EV/PV=140/150<1,则进度落后;CPI=EV/AC=140/120>1,则成本节约。
