高频核心考点257:成本计算的基本公式(二)

高频核心考点257:成本计算的基本公式(二)

例子:打算花8天的时间铺设800米的电缆,完工预算为8000元。

目前已经铺设了4天,按计划,理应:铺了400米,花了4000元。

可实际上,虽然铺了4天,但只铺了200米,却花了6000元。

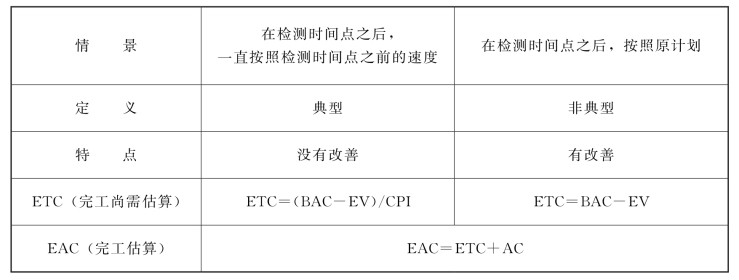

如果按照目前的速度和花销继续干(这是典型情况),问:

(1)干完还要花多少资金?[完工尚需估算:ETC=(BAC-EV)/CPI]

(2)干完总共要花多少资金?(完工估算:EAC=ETC+AC)

如果从第5天开始,按照原计划的工作速度和花销速度继续干(这是非典型情况),问:

(1)干完还要花多少资金?(完工尚需估算:ETC=BAC-EV)

(2)干完总共要花多少资金?(完工估算:EAC=ETC+AC)

★★★★★

(1)典型+没有改善=6个字。

(2)非典型+有改善=6个字。

(3)典型公式长,非典公式短。

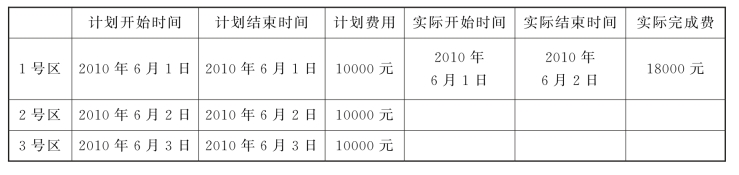

(1)根据以下布线计划及完成进度表,在2010年6月2日完工后对工程进度和费用进行预测,按此进度,完成尚需估算(ETC)为( )。

A.18000元 B.36000元 C.20000元 D.54000元

【参考答案及解析】B。与时间无关:原来10000元的,实际花销18000元;剩下的20000元,则18000×2=36000(元)。

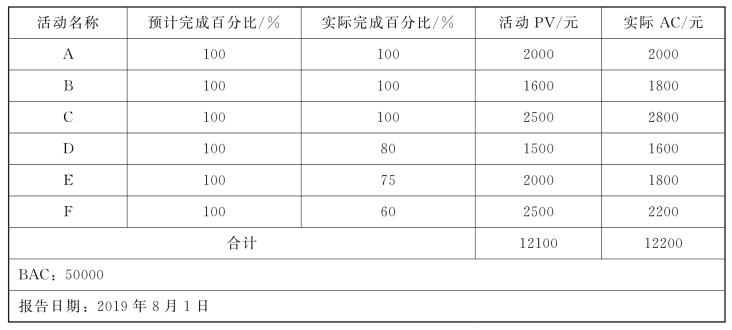

(2)下表给出了某信息化建设项目到2019年8月1日为止的成本执行(绩效)数据,如果当前的成本偏差是非典型的,则完工估算(EAC)为( )元。

A.59238 B.51900 C.50100 D.48100

【参考答案及解析】B。易知,EV=10300元,则EAC=BAC-EV+AC=5000-10300+12200=51900(元)。
