6.13.2 具体实施
2025年09月20日
6.13.2 具体实施
(1)每项工艺的施工质量与工序的合理安排和严格控制密切相关,因此每道工序过程必须依照如下工序网络图进行控制(图6-32)。

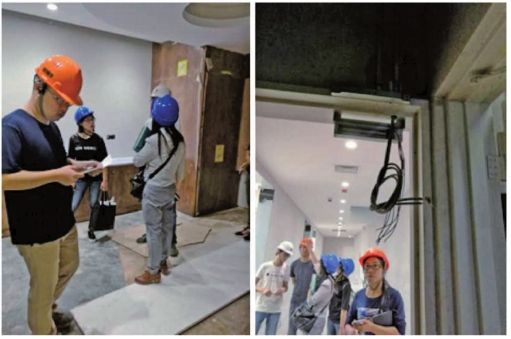

(2)项目管理部每天委派质量管理人员对现场各工序的施工质量进行跟踪检查、验收,如,督促外立面幕墙施工单位对部分锈蚀钢架实施整改(图6-33)。
(3)对施工监理开出的质量整改通知单,项目管理部均及时督促施工方落实整改。
(4)积极响应业主指示,参与小业主装修隐蔽验收,对小业主装修质量问题当场提出并督促其整改到位。
(5)项目管理部组织设计、施工、监理进行竣工预验收,并下发工作联系单,将验收整改内容提出,督促施工单位逐项落实整改到位,确保施工质量符合设计和规范要求。
(6)项目管理部积极参与浦东新区质监站的竣工验收,对质监站提出的整改意见,督促施工方逐项落实整改到位。在施工单位的努力下,按业主既定要求,一至五层于10月21日交付业主正式试营业,六至十层于12月20日交付业主正式试营业。
(7)对于地面石材、地砖等,在铺贴完成后对施工区域进行封闭,防止无关人员踩踏造成地面空鼓。
(8)对已铺贴完成的石材和瓷砖饰面由项目部牵头,带领楼层施工负责人一起进行质量检查,对空鼓超过标准的区域一律进行返工,不因时间紧而影响施工质量(图6-34) 。
图6-33 质量检查

图6-34 地面空鼓检查
(9)每道工序施工前必须进行技术交底,确保施工质量。对于质量不符合要求的地方由项目部开质量整改单,要求施工班组落实(图6-35) 。

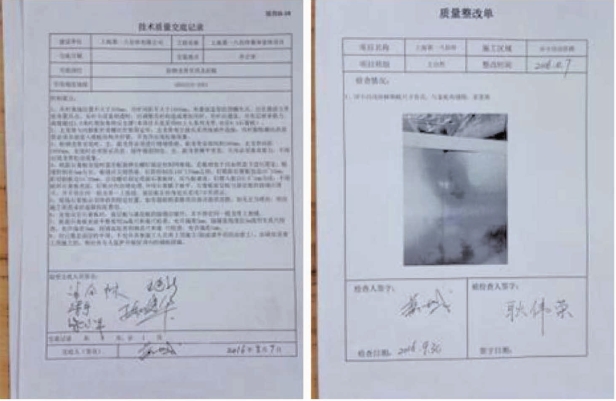

图6-35 技术交底及质量整改单
(11)对于与其他单位交接的隐蔽工程,做好隐蔽工程流转单,避免后续由于二次施工造成的破坏,影响整体施工质量。
