三、案例分析题

三、案例分析题

1.某项目部承揽一土石坝工程施工任务。为加快施工进度,该项目按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业。已知各专业施工队在各施工段上的工作持续时间见表1—8—1。

表1—8—1

问题:

(1)水利水电工程施工进度计划主要包括( )等步骤。

A.研究设计资料和施工条件

B.选择质量检验方法

C.计算工程量和工作持续时间

D.选择施工方法并确定施工顺序

(2)该坝面作业,各项工作正确的工艺逻辑关系是( )。

A.铺料为整平的紧前工作,压实为整平的紧后工作

B.铺料为压实的紧后工作,整平为压实的紧前工作

C.整平为压实的紧前工作,铺料为整平的紧前工作

D.压实为整平的紧后工作,铺料为整平的紧前工作

(3)各施工队在三个施工段上的施工安排属于( )逻辑关系。

A.组织

B.工艺

C.时间

D.作业场地

(4)根据工作的逻辑关系绘制该项目进度计划的双代号网络图。

(5)根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键路线。

(6)在“施工段2”整平时突然降暴雨,造成工期延误7天,试分析其对施工工期的影响程度。

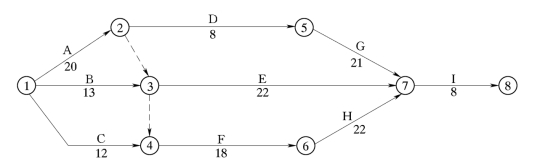

2.(1)背景。某水利水电施工企业承包商与业主签订了一份堤防工程施工合同,合同约定工期为70天,工期每提前一天奖励1600元,每拖后一天罚款3600元,承包商提交的施工网络进度计划如图1—8—1所示,该计划得到业主代表的认可。

图1—8—1

在施工实际过程中发生了如下几项事件:①业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。②在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。③在工作E施工时,由于业主提供的某种材料不合格,造成拆除用工30个工日,机械设备闲置3个台班,台班单价为200元,材料损失2万元。因拆除重新施工使作业时间延长3天。④在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。

(2)问题。

1)在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?

2)该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?

3)当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到的多少的经济补偿?

3.(1)背景。某水库枢纽工程由大坝及泄水闸组成。大坝为壤土均质坝,最大坝高15.5m,坝长1135m。该大坝施工承包商首先根据设计要求就近选择某一料场,该料场土料黏粒含量较高,含水量较适中,在施工过程中,料场土料含水量因天气等各种原因发生变化,比施工最优含水量偏高,承包商及时地采取了一些措施,使其满足上坝要求,坝面作业共安排了A、B、C三个工作班组进行填筑碾压施工。在统计一个分部工程质量检测结果中,发现在90个检测点中,有7个点不合格。其中检测A班组30个点,有2个不合格点,检测B班组30个点,有3个不合格点,检测C班组30个点,有2个不合格点。

(2)问题。

1)适用于该大坝填筑作业的压实机械有哪些?

2)该大坝填筑压实标准应采用什么控制?填筑压实参数主要包括哪些?

3)料场含水量偏高,为满足上坝要求,此时可采取哪些措施?

4)根据质量检测统计结果,试采用分层法分析,指出哪个班组施工质量影响总体质量水平最大?

4.(1)背景。某水闸建筑在砂质壤土地基上,水闸每孔净宽8m,共4孔,采用平板闸门,闸门采用一台门式启闭机启闭,闸墩厚度为4m,因闸室的总宽度较小,故不分缝。闸底板的总宽度为30m,净宽为24m,底板顺水流方向长度为20m。施工中发现由于平板闸门主轨、侧轨安装出现严重偏差,产生了质量事故。

(2)问题。

1)根据水利部1999年3月4日颁布《水利工程质量事故处理暂行规定》(水利部令第9号),进行质量事故处理的基本要求是什么?

2)根据水利部1999年3月4日颁布《水利工程质量事故处理暂行规定》(水利部令第9号),工程质量事故如何分类?分类的依据是什么?

3)工程采用的是门式启闭机,安装时应注意什么?

4)平板闸门的安装工艺一般包括几种?

5.(1)背景。某业主投资一建设工程项目,如图1—8—2所示,通过招标选择了一家施工单位,并与之签订了合同。合同约定,在施工过程中,若业主原因造成窝工,则机械的停工费用和人工窝工费按台班费和工日费的40%结算支付。该工程按如下计划进行:

图1—8—2

在计划执行过程中,出现了如下问题:

1)因业主不能及时提供材料使E工作延误2天,G工作延误1天,H工作延误2天。

2)因机械故障检修使E工作延误1天,G工作延误1天。

3)因业主变更设计,使F工作延误2天。

4)因电网停电,使F工作延误0.5天,I工作延误0.5天。

以上同一工作延误时间不在同一时间段内。

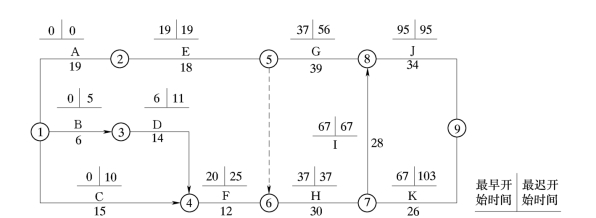

为此施工单位及时向监理工程师提交了一份索赔报告,并附有关资料和证据。主要索赔要求如下:工期:E停工3天,F停工2.5天,G停工2天,H停工2天,I停工0.5天,要求总计顺延工期10天。

费用:

a.机械设备台班费

E工作吊车:(2+1)台班×1200元/台班=3600元

F工作搅拌机:(2+0.5)台班×300元/台班=750元

G工作小机械:(1+1)台班×300元/台班=600元

H工作搅拌机:2台班×300元/台班=600元

合计要求补偿机械台班费损失5550元(经监理工程师审核,上述机械台班费单价合理)。

b.人工费

E工作:3天×15人×40元/工日=1800元

F工作:2.5天×18人×40元/工日=1800元

G工作:2天×8人×40元/工日=640元

H工作:2天×18人×40元/工日=1440元

I工作:0.5天×10人×40元/工日=200元

合计要求补偿人工费损失5880元(经监理工程师审核,上述人工单价和人工数量合理)。

(2)问题。

1)工期索赔是否合理?为什么?

2)机械台班费索赔是否合理?为什么?

3)人工费索赔是否合理?为什么?

6.(1)背景。某承包商于某年承包某外资工程的施工,与业主签订的承包合同约定:工程合同价2000万元;若遇物价变动,工程价款采用调值公式动态结算。该工程的人工费占工程价款的35%,水泥占23%,钢材占12%,石料占8%,砂料占7%,不调值费用占15%;开工前业主向承包商支付合同价20%的工程预付款,当工程进度款达到合同价的60%时,开始从超过部分的工程结算款中按60%抵扣工程预付款,竣工前全部扣清;工程进度款逐月结算,每月月中预支半月工程款。

(2)问题。

1)竣工结算的程序是什么?

2)工程预付款和起扣点是什么?

3)当工程完成合同70%后,正好遇上国家采取积极财政政策,导致水泥、钢材涨价,其中,水泥价格增长20%,钢材价格增长15%,试问承包商可索赔价款多少?合同实际价款为多少?

4)若工程保留金为合同预算价格的10%计算,则工程结算款应为多少?

7.(1)背景。某堤防工程,发包人与承包人依据《水利水电土建工程施工合同条件》(GF—2000—0208)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m3,单价10元/m3;砌石10万m3,单价为40元/m3。合同中的有关情况为:①工程量清单中单项工程量的变化超过20%按变更处理。②发包人指定的采石场距工程现场10km,开采条件可满足正常施工强度500m3/天的需要。③工程施工计划为先填筑,填筑全部完成后再砌石施工。④合同约定每年10月1~3日为休息日,承包人不得安排施工。

在合同执行工程中:a.合同开工日期为9月20日。b.在土方施工中,由于以下原因引起停工:①合同规定发包人移交施工场地的时间为当年10月3日,由于发包人原因,实际移交时间延误到10月8日晚;②10月6~15日因不可抗力事件,工程全部暂停施工;③10月28~11月2日,承包人的施工设备发生故障,主体施工发生施工暂停。

a.承包人设备停产一天的损失为1万元,人工费需8000元。b.土方填筑实际完成300万m3,经合同双方协商,对超过合同规定百分比的工程量,单价增加了3元/m3,土方填筑工程量的增加未延长填筑作业天数。c.工程施工中,承包人在发包人指定的采石场只开采了5万m3后,该采石场再无石材可采。监理人指示承包人自行寻找采石场。d.承包人另寻采石场发生合理费用支出5000元。e.新采石场距工程现场30km,石料运输运距每增加1km,运费增加1元/m3。f.采石场变更后,由于运距增加,运输能力有限,每天只能运输400m3,监理人同意延长工期。g.采石场变更后,造成施工设备利用率不足并延长工作天数,合同双方协商从使用新料场开始,按照2000元/天补偿承包人的损失。h.工程延期中,承包人管理费、保险费、保函费等损失为5000元/天。

(2)问题。

1)试分析确定承包人应获准的工程延期天数。

2)试分析确定承包人应获准的由于变更引起的费用赔偿金额。

8.(1)背景。某水电站工地,傍晚木工班班长带领全班人员在高程350m的混凝土施工工作面加班安装模板,并向全班交代系好安全带。当时天色已暗,照明灯已损坏,安全员不在现场,工作期间,一木工身体状况不佳,为接同伴递来的木方条,卸下安全带后,水平移动2m,不料脚下木架断裂,其人踩空直接坠落至地面,高度为14.5m,经抢救无效后死亡。

(2)问题。

1)对高空作业人员有哪些基本安全作业要求?

2)你认为该例施工作业环境存在哪些安全隐患?

3)施工单位安全管理工作有哪些不足?如何改进?

4)安全检查有哪几类?

5)安全检查的主要内容和重点是什么?

6)根据《水电建设工程施工安全管理暂行办法》和《企业伤亡事故分类》对事故的分类,该事故属哪一类?

7)水利水电安全事故处理的原则是什么?

9.(1)背景。某大型水电站工地,施工单位A在重力坝浇筑过程中,管理人员只在作业现场的危险区悬挂了警示牌,夜间施工时,却发生了高空坠落死亡3人的事故。工程建设期间,还时常发生当地群众到建设管理单位及施工工地大量聚集事件。当工程某隐蔽部位的一道工序施工结束,在未通知监理人员到场检验的情况下,为赶施工进度,项目经理就紧接着指挥完成下道工序的浇筑。

(2)问题。

1)根据《水利系统文明建设工地考核标准》的规定,工程建设管理水平考核包括哪些方面的主要内容?

2)A单位施工安全考核能否通过?为什么?

3)A单位在完成隐蔽工程后,在未通知监理人员到场检查的情况下,能否将隐蔽部位进行覆盖进行下一道工序的施工?为什么?

4)该工程能否被评为文明建设工地?为什么?

5)施工单位遇到大量群众到施工现场阻挠施工事件时,应如何处理?

10.某承包商在混凝土重力坝施工过程中,采用分缝分块常规混凝土浇筑方法。由于工期紧,浇筑过程中气温较高,为保证混凝土浇筑质量,承包商积极采取了降低混凝土的入仓温度等措施。在某分部工程施工过程中,发现一单元工程混凝土强度严重不足,承包商及时组织人员全部进行了返工处理,造成直接经济损失20万元,构成了一般质量事故。返工处理后经检验,该单元工程质量符合优良标准,自评为优良。

在该分部工程施工过程中,由于养护不及时等原因,造成另一单元工程坝体内出现较大裂缝和空洞,还有个别单位工程出现细微裂缝和表面裂缝。在发现问题后,承包商都及时采取了相应的措施进行处理。

在该分部工程施工过程中,对5坝段混凝土某一单元工程模板安装质量检查结果如表1—8—2所示:

表1—8—2

分部工程施工完成后,质检部门及时统计了该分部工程的单元工程施工质量评定情况:20个单元工程质量全部合格,其中12个单元工程被评为优良,优良率60%;关键部位单元工程质量优良;原材料、中间产品质量全部合格,其中混凝土拌和质量优良。该分部工程自评结果为优良。

问题。

1)对大体积混凝土浇筑过程中,可采取哪些具体措施降低混凝土的入仓温度?

2)对上述混凝土内部出现的不同裂缝可采取哪些处理措施?

3)上述经承包商返工处理的单元工程质量能否自评为优良?为什么?

4)根据混凝土模板安装质量检查检测结果,提出该工序的施工质量评定意见。

5)该分部工程质量能否自评为优良?为什么?

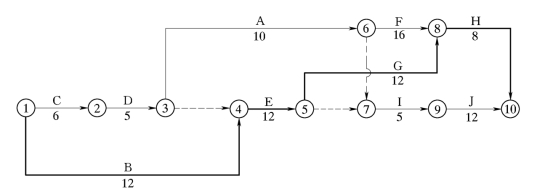

11.(1)背景。某土石坝分部工程的网络计划图1—8—3计算工期为44天。根据技术方案,确定A、D、I三项工作使用一台机械顺序施工。

图1—8—3

(2)问题。

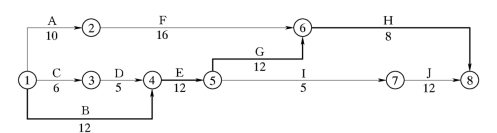

1)按A→D→I顺序组织施工,则网络计划变为如图1—8—4所示:

图1—8—4

a.计算工期是多少天?

b.机械在现场的使用和闲置时间各是多少天?

2)如按D→A→I顺序组织施工,则网络计划变为如图1—8—5所示:

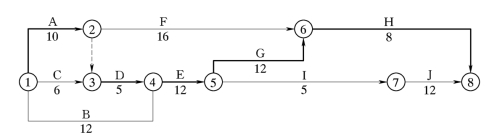

图1—8—5

a.计算工期是多少天?

b.机械在现场的使用和闲置时间各是多少天?

3)比较以上两个方案,判断哪个方案更好。

4)若监理批准D→A→I顺序施工,施工中由于项目法人的原因,B项工作时间延长5天,承包商提出要求延长5天工期。

网络计划如图1—8—6所示。

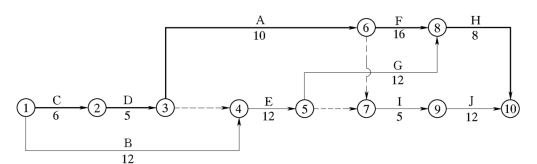

图1—8—6

a.你认为工期延长几天合理?为什么?

b.机械闲置的时间为多少天?
