高频核心考点268:进度压缩和成本变化
计算题的考试当中,往往会让你对工期进行压缩。压缩工期会导致关键路径发生变化,同时也会导致活动的成本变化。
★★★★
压缩路径最关键的一点,就是把所有的路径全部罗列出来,对比。

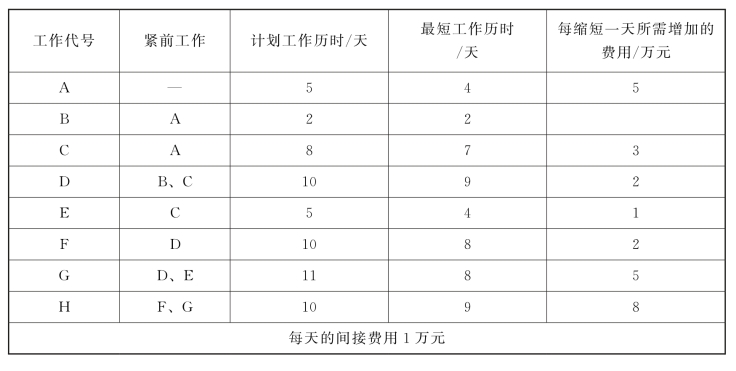

张某是Simple公司的项目经理,有着丰富的项目管理经验,最近负责某电子商务系统开发的项目管理工作。该项目经过工作分解后,范围已经明确。为了更好地对其他项目的开发过程进行监控,保证项目顺利完成,张某拟采用网络计划技术对项目进度进行管理。经过分析,张某得到了一张工作计划表,如下所示:
张某的工作计划得到了公司的认可,但是项目建设方(甲方)提出,因该项目涉及融资,希望建设工期能够提前2天,并可额外支付8万元的项目款。张某将新的项目计划上报给了公司,公司请财务部估算项目的利润。
【问题1】(1)请完成此项目的单代号网络图(普通单代号网络图)。
(2)指出项目的关键路径和工期。
【问题2】请简要分析张某应如何调整工作计划,才能既满足建设方的工期又尽量节省费用。
【问题3】财务部估算的项目利润因工期提前变化了多少?为什么?
【参考答案】
【答问题1】

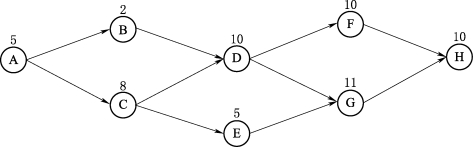

(1)
(2)关键路径是:ACDGH。
总工期是:5+8+10+11+10=44(天)。
【答问题2】先列出所有的路径和对应的工期,如下:
(1)ABDFH:37。
(2)ABDGH:38。
(3)ACDFH:43。
(4)ACDGH:44。
(5)ACEGH:39。
由路径(3)和(4)可知,只能压缩A或C或D或H,且每个活动只能压缩1天,对比得知,C、D的成本最少,所以C、D各压缩1天。
【答问题3】C、D各压缩1天,导致:
增加成本:2万+3万=5万元(赶工需另外支付的加班费)。
减少成本:1万+1万=2万元(每天的安保、管理费用)。
客户给的:8万元。
因此,利润增加了5万元(8万+2万-5万=5万元)。
