高频核心考点269:EV、PV、AC曲线的绘制

高频核心考点269:EV、PV、AC曲线的绘制

计算题的考试当中,有时会让你把EV、PV、AC的曲线绘制出来,这是基本功,需要对基本概念非常熟悉。

★★★

注意:每条曲线(直线),除了原点之外,只需再确定另一个点,即可绘制。

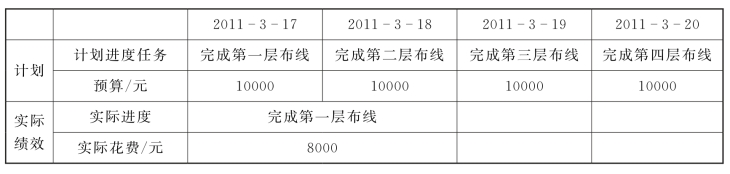

某大楼布线工程基本情况为:一层到四层,必须在低层完成后才能进行高层布线。每层工作量完全相同。项目经理根据现有人员和工作任务,预计每层需要一天完成。项目经理编制了布线进度计划,并在3月18号工作时间结束后对工作完成情况进行绩效评估,见下表。

【问题1】请计算2011年3月18日时对应的PV、EV、AC、CPI和SPI,并分析当前绩效。

【问题2】根据当前绩效,在下图中划出AC和EV曲线。

【问题3】(1)如果在2011年3月18日绩效评估后,找到了影响绩效的原因,并纠正了项目偏差,请计算ETC和EAC,并预测此种情况下的完工日期。

(2)如果在2011年3月18日绩效评估后,未进行原因分析和采取相关措施,仍按目前状态开展工作,请计算ETC和EAC,并预测此种情况下的完工日期。

【参考答案】

【答问题1】

PV=20000(元)。

EV=10000(元)。

AC=8000(元)。

CPI=EV÷AC=10000÷8000=1.25,成本节省。

SPI=EV÷PV=10000÷20000=0.5,进度落后。

【答问题2】

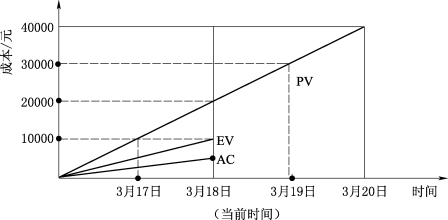

【答问题3】

(1)非典型情形:ETC=BAC-EV=40000-10000=30000(元)EAC=ETC+AC=30000+8000=38000(元)

完工日期:2天+3天=5天,历经3月17—21日,即3月21日完工。

(2)典型情形:

ETC=(BAC-EV)/CPI=(40000-10000)/1.25=30000/1.25=24000(元)EAC=ETC+AC=24000+8000=32000(元)

完工日期=原计划工期/SPI=4/0.5=8(天),历经3月17—24日,即3月24日完工。

精彩讲解请扫描二维码观看。
