5.1.2 拆除保障工作

5.1.2 拆除保障工作

该阶段的系统管线甄别和排摸,是拆除施工前的准备工作,保证风管、管道正确拆和安全拆,保证保留管道完整性,保障电气设备拆除安全性。同时,拆除保障工作更是维护商场稳定、安全、不间断运营的必要条件。

1.给排水系统

排摸确定每个楼层给水总阀位置,排查阀门是否可正常关断,阀门挂牌或贴明显标识不得随意开启,重要阀门处派专人定期巡视。如遇阀门损坏无法关死,在阀门到场后更换阀门,损坏情况严重时,利用夜间放空本路立管水,更换阀门。摸清每一路确定给排水管管道走向,并在需要拆除的管道处贴上标签(图5-27、图5-28) 。

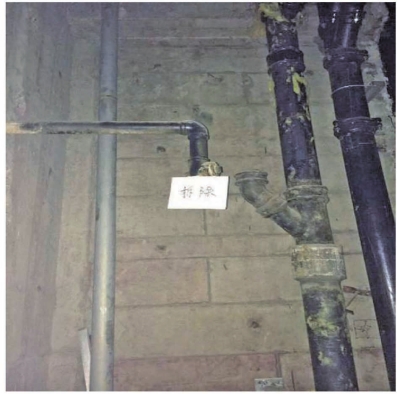

图5-27 给水管拆除

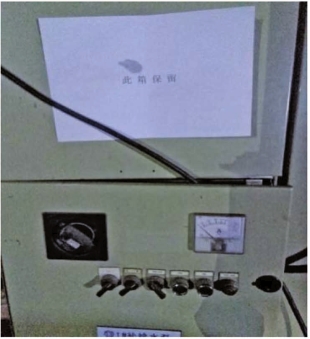

图5-28 给水管保留

2.雨水系统

雨水管按照拆除方案,前期拆除部分贴好拆除标签,其余保留。

3.消防水系统

喷淋系统:首先找到本楼层喷淋管道的进水阀门,然后找到打开前端快速放水阀门和末端放水阀门。

消火栓系统:找到本楼层所有进水阀门,对阀门进行标记和巡查。对需要拆除或保留的消火栓进行标记。

4.消防报警系统

排摸清楚报警主线,并标记清楚保留(图5-29、图5-30) 。

图5-29 消防主线的保留

图5-30 消防设备的拆除

5.空调水系统

排摸空调水系统的关断点及排水点,找到空调水补水阀门,泵房间的进出水阀门,在图纸上标出;确定拆除水管区域和数量,贴好标记。

6.空调风系统

平面风管排摸工作在吊顶拆除后开始,找到系统切断点位于各建筑风井每层接出的阀门位置,在图纸上标出(表5-9)。

排摸清楚机房和屋面风机所负责区域,以及风机的电源位置。

统计好相应的空调设备参数和数量,包括空调箱、风机盘管、风口等。

7.强电系统

(1)第一八佰伴投入运营已长达20多年,现场实际情况与竣工图纸情况存在不符,且桥架内电缆存在交叉、重叠,因此拆除前先摸清电缆线路,确保不误拆电缆。

(2)排摸配电系统的结构,拆除配电箱之前必须在搞清进线电源电缆来源,然后查清出现出线回路的功能区,最后标记拆除内容(图5-31、图5-32) 。

表5-9 设备服务区域表

图5-31 电缆保留

图5-32 配电箱保留

8.弱电系统

由于大楼改造前弱电系统比较简单,原有管线排布又比较杂乱,故对于原弱电系统管线的排摸是整个改造工程能否成功的先决条件。经过我方实地勘测,大楼原弱电系统包括消防系统、公共广播系统、综合布线系统、安防系统、机房系统、BA系统。由于大楼自竣工之日起,又经过数次局部改造及弱电功能性增加,故原竣工图与现场实际管线情况存在较大出入,无法作为现场管线走向的实际依据。在前期对大楼的实际管线情况做了深入的现场排摸。结合原竣工图纸,通过掌握大楼各个弱电系统在各个位置的实际管线走向,在物业的配合下,对原有系统的总线、支线进行了细致区分并记录标签,以便在系统设计时能够满足大楼不停业装修的要求,保证部分系统拆除时营业区域的正常功能使用,并且也为大楼弱电系统将来进行无缝切换打下基础(图5-33、图5-34) 。
