5.1.4 工程难特点及应对措施

5.1.4 工程难特点及应对措施

1.空调箱设备运输

第一八佰伴商场的货梯的设计承重为1.8 t,经过二十余年的长期使用,电梯载重量已经不足1.5 t;同时运输设备的后勤通道的尺寸为2.5 m,但是电梯和后勤通道的先天条件,无法满足更换的空调箱的体积和重量,无法从现在的商场电梯进入后搬运至各楼层机房。所以,在实际实施中只能将成品空调箱拆散,将马达、封板、内部其他零件分别运至相应机房,然后进行组装(图5-43—图5-45) 。

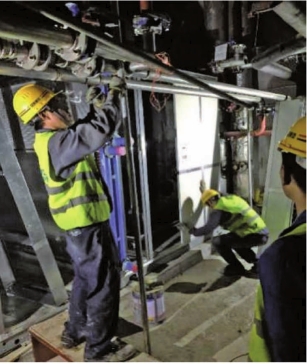

图5-43 空调箱风机马达搬运

图5-44 空调箱拼装过程

图5-45 空调箱拼装完成现场图

2.风冷热泵的吊装

为了满足业主需求,即商场首层和办公楼提供集中热源冷源,安装风冷热泵。然而在实际工程中面对的挑战是在浦东市中心要将两台6t重的风冷热泵和2台12 t重的风冷热泵吊装至标高50 m的屋面,并需要定点落位。

因此于2017年1月19号晚12点,对4台热泵进行吊装,根据计算选用利勃海尔500 t全液压汽车式起重机吊装(热泵最大单件设备重量11750 kg,外形尺寸12200 mm× 2300 mm× 2450 mm)。当设备吊至楼顶时,把设备固定住预先制作好的钢拖排上,然后使用卷扬机和滚杠拖至基础上。

利勃海尔500 t全液压汽车式起重机卸车。卸车半径28 m,主臂78.6 m,吊装高度73 m。

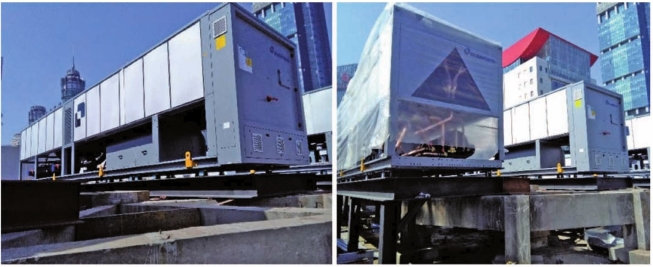

图5-46 风冷热泵施工现状

3.变电所改造

为满足上海第一八佰伴照明动力配电的需要,解决低压供配电设备容量问题,保证日常用电安全,将对本区域的低压供配电设备进行扩容升级改造。

扩容升级改造区域分A, B, C, D共4个变电所,增加低压柜8台、码头箱4只。低压柜小室改造共18只。

由于改造低压柜需要停止整台低压柜及相应变压器,低压柜所带负载必须全面停电,不可避免的电梯、九至十层有餐饮和影院等娱乐场所用电、照明都会受到影响。然而第一八佰伴改造是边营业边施工,停电必须在夜间12:00至次日凌晨7:00。施工的难度是显而易见的。

传统项目中变电所的改造,需要在足够的时间下,仔细计算现场需要的施工材料,同时在现场加工材料,随后跟进施工,施工时间有保障,施工质量有保证。然而对于本工程,为了节约时间,需为施工人员提供足够的时间,以便完成任务。通过相当紧密的计算,和对低压柜的结构提前排摸清楚,将铜排和面板等器件提前加工成直接安装件,在7h内进行模块化的拼装。

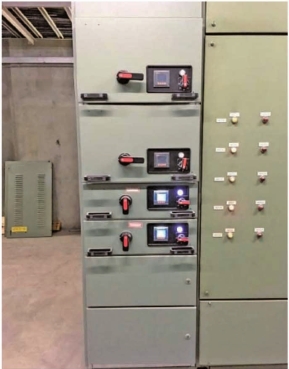

图5-47 拼装低压柜

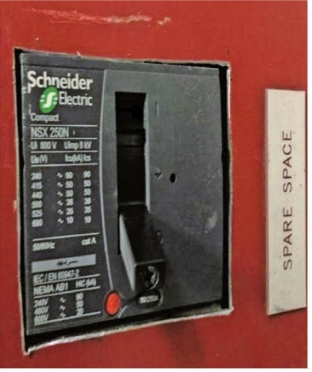

图5-48 新增开关仓位

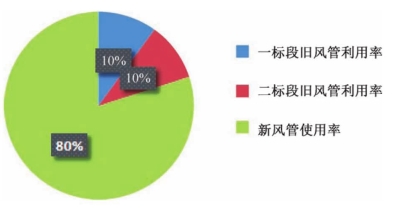

图5-49 风管利用分布图

4. 旧风管的再利用

在此次第一八佰伴改造工程中,基于前期的勘察和后期拆除吊顶后整体的复验,得出了一条结论:现有的空调风管无论从外观观感质量上还是从施工工艺上来说,空调风管部分是可以再利用的。然而在施工过程中,再利用旧风管时,遇到了3个问题。

(1)旧空调风管的拆装。首先,施工人员对于需要再利用的风管进行识别和标示,之后对旧风管实施保护性拆卸,然而由于第一八佰伴的工期比较紧张,这种方式严重影响了风管的整体施工进度。

解决方法:项目部施工员通过试验和对比,找到破解方法。一是,对于小管径的风管,采取先拆不装,整体大风管施工完毕后再利用;二是,对于大管径风管采取法兰处整体切割的方式,加速可利用风管的拆卸。

(2)旧空调风管的清洗。第一八佰伴历经二十余年,旧风管内的污垢很多,直接利用会影响空调的空气质量。

解决方法:为了保证空气的清新,专门研究了清洗风管的方法,最终确定了风管清洗工艺(图5-50) 。

(3)旧空调风管与新管线的碰撞。在新图纸和新装修标高的要求下,机电安装部经常遇到管线碰撞的问题,由于风管体积和布局等特性,修改风管路线往往是牵一发而动全局,所以处理好旧风管也是困难不断。

解决方法:首先是对空调风管、消防风管、消防水管进行综合深化,然后根据深化图纸,进行现场测量,提前修改路径,在保障技术指标的条件下,进行合理避让和修改(图5-51) 。

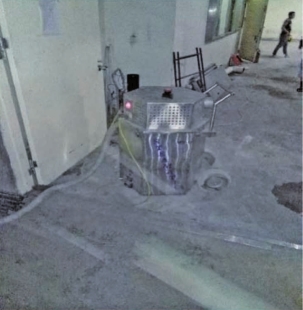

图5-50 风管清洗设备

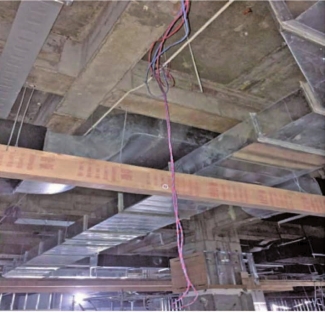

图5-51 新旧风管碰撞

5.弱电系统的波折

在设计阶段,由于大楼建成已有二十余年,且经过多次改造,原有竣工蓝图已经无法反应实际现场情况,这也对现场勘查带来了困难。在前期排摸阶段,由于大楼尚处于整体营业状态,其中有大部分区域由于无法看到,所以无法得知其中旧系统的管路走向,只能根据物业的口述及过往楼宇弱电改造的经验判断线路走向,这也造成了在实际施工过程中有误拆除而影响部分功能的问题。

在实际施工过程中的解决办法是与拆除单位协调,对施工区域实行分区域的局部拆除,为创造在正式拆除工作前一天的排摸时间,同时安排专人在这段时间内抓紧对现场情况进行排摸,将施工影响大楼正常运营的限度减到最小。

由于商场的特殊性,在我方整体施工完成后还涉及小业主的二次装修问题。在二次装修的过程中,部分小业主会因为自己的装饰效果设计需要修改管线及末端点位安装位置。

为此机电安装部通过积极与业主及小业主沟通,在满足现有规范的情况下,征得业主的同意后最大限度配合小业主的装修风格来调整设计,并且将最终设计反映到竣工图上。
