5.3.3 大弯壁采光顶面板更换

5.3.3 大弯壁采光顶面板更换

第一八佰伴西立面大弯壁26.4m高处有一采光顶,面积约850 m2,其面板采用与现场一致的瓦楞型采光板。其中透光(瓦楞板)面积650 m2,不透光(镀锌钢板)面积200 m2(图5-121)。

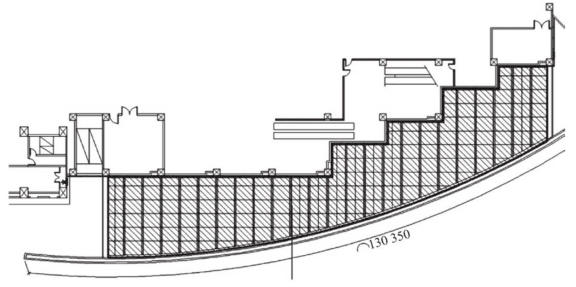

图5-121 采光顶平面图

本工程的安装节点形式为将瓦楞型采光板及镀锌钢板固定在次龙骨上的镀锌钢板安装件上,原H型钢间距2800 mm,面板分格为3块600 mm宽的瓦楞板及一块1000 mm宽的镀锌钢板,其中镀锌钢板拟采用原有钢板除锈重新喷漆。

(1)原钢架翻新。如图5-122所示高空作业车就是用于第一八佰伴西立面大弯壁26 m高处原有的钢架及1m宽的镀锌钢板面层的除锈及重新在其表面氟碳喷涂。

(2)采光板的更换。施工前,在上侧东西方向拉设一道钢丝安全绳,钢梁上铺设木跳板形成操作平台,相关施工人员必须佩戴安全带并可靠挂于安全绳上,每根安全绳上挂两名操作人员。施工时,在平台下方采用警戒线进行围护防止无关人员进入施工区域,并派专人看护,专职安全员负责巡查、监督,以确保施工期间安全无误(图5-123) 。

图5-122 高空作业车氟碳喷涂

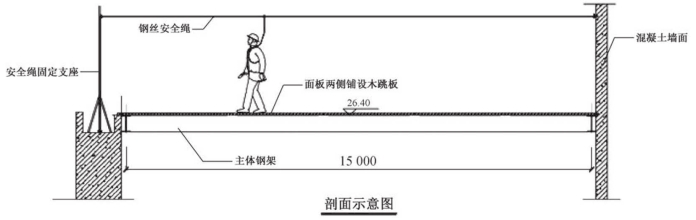

图5-123 采光板安装方案图
