5.3.2 既有建筑幕墙原位更换施工

5.3.2 既有建筑幕墙原位更换施工

既有建筑幕墙原位更换施工的工序为:前期准备→脚手架搭设→进场测量、放线→局部面板拆除→后置埋件放置→材料及相关性能检测→材料加工→幕墙骨架安装→中间验收→幕墙面板安装→打胶、修边→幕墙清洗→竣工验收。

1.脚手架的搭设部署

脚手架具体搭设范围:

(1)东立面:A G轴,标高-1.2~49 m,盘扣式落地脚手架。

(2)南立面:7—18轴,标高士0.00~49 m,盘扣式落地脚手架。

(3)西立面:内庭R C轴,标高士0.00~49 m,盘扣式落地脚手架;大弯壁SA轴,标高士0.00~26 m,盘扣式落地脚手架,X—S轴,标高-1.2~26 m,盘扣式落地脚手架。

(4)北立面:19—22轴,标高-1.2~26 m, 11—6轴,标高-1.2~49 m,盘扣式落地脚手架。

根据场地情况及施工进度安排,脚手架采取分段搭设,分段验收及分段使用。

2.后置埋件的安装

本工程属于旧楼改造,故无预埋的埋件,现场所有埋件均采用后置埋件,采用的埋件规格如下:

(1)幕墙横梁位置的后置埋件规格为300 mm×250 mm×12 mm热镀锌钢板,采用3个Φ16的化学螺栓和3个Φ16的机械扩底螺栓固定,如图5-114所示。

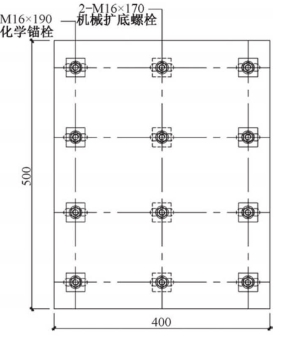

(2)幕墙结构柱位置的后置埋件规格为400 mm× 500 mm× 16 mm热镀锌钢板,采用6个Φ16的化学螺栓和6个Φ16的机械扩底螺栓固定,如图5-115所示。

施工工艺流程:面砖、石材拆除后粉刷层的凿除→钻孔及清理→安装化学、机械锚栓→埋板的安装及固定→隐蔽验收(图5-116) 。

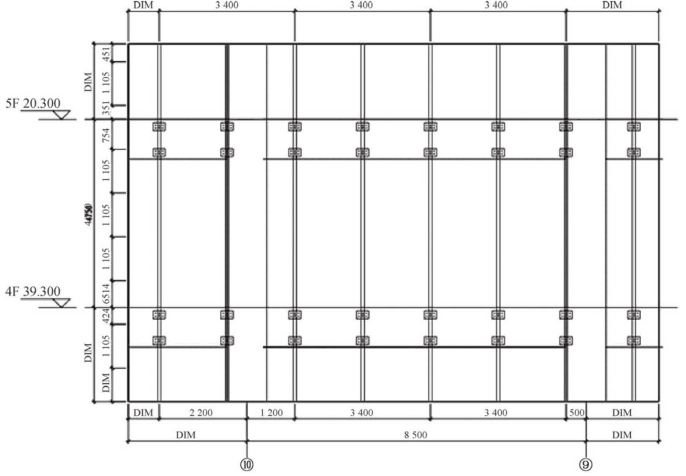

图5-114 横梁位置后置埋件

图5-115 结构柱位置后置埋件

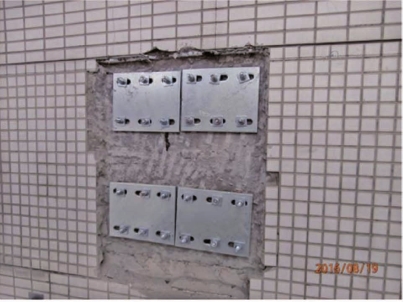

图5-116 现场安装后置埋件

3.幕墙骨架的安装

1)石材骨架

因本工程为既有建筑原位改装,石材面板龙骨支撑点主要受力考虑结构柱上,横向主龙骨采用120mm×80mm×6mm厚热镀锌钢管与50mm×50mm×5mm厚钢管组成的钢格构架,石材面板的竖向支撑龙骨采用120mm×80mm×4mm厚热镀锌钢立柱,横向钢龙骨采用63 mm× 63 mm× 5 mm厚热镀锌钢横梁(图5-117、图5-118)。

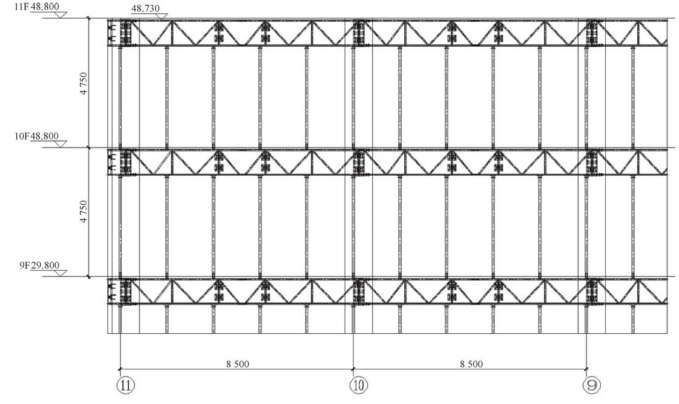

图5-117 钢架布置图

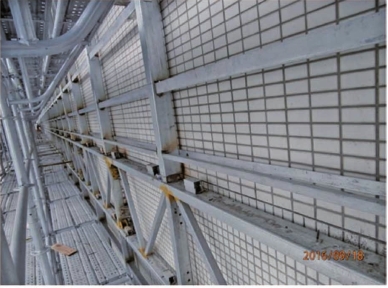

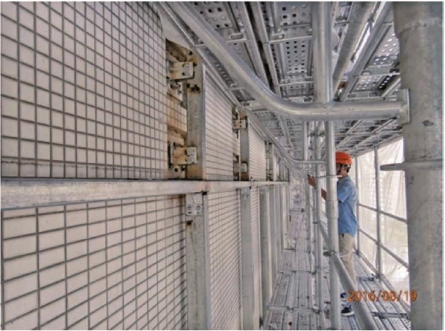

图5-118 石材幕墙龙骨安装

2)铝板骨架

因本工程为既有建筑原位改装,铝饰面板龙骨支撑点主要受力考虑结构柱上,横向主龙骨采用120 mm× 80 mm× 6 mm厚钢管与50mm×50mm×5mm厚钢管组成的钢格构架,面板的竖向支撑龙骨采用120 mm × 80 mm × 4 mm厚热镀锌钢立柱,横向钢龙骨采用70 mm × 70 mm × 5 mm厚热镀锌钢横梁(图5-119、图5-120) 。

图5-119 钢架布置图

图5-120 铝板幕墙龙骨安装
