5.3.1 原有饰面拆除

5.3.1 原有饰面拆除

第一八佰伴外立面拆除工作主要分为三大类:雨篷拆除、石材幕墙拆除以及玻璃幕墙拆除。由于幕墙施工须采用脚手架,而现场雨篷直接影响脚手架的搭设,故在工程的前期策划中首先对雨篷进行拆除,脚手架搭好之后再对原有石材幕墙和玻璃幕墙及广告牌进行人工拆除。

1.拆除内容及范围

(1)东立面拆除内容主要是一层的大雨篷(含挑出混凝土),考虑到不影响外墙盘扣式脚手架的搭设,项目部在前期就对其进行了机械拆除,雨篷拆除后通过搭设的双排脚手架对原墙面的石材及广告牌进行了人工拆除(图5-107)。

(2)南立面拆除内容同东立面基本一样,两层的混凝土雨篷采用机械拆除,墙面石材及广告牌人工拆除,但在随后石材幕墙主龙骨的安装中,由于原墙面存在局部凸出的混凝土造型板,部分竖向主龙骨无法安装,故此处凿除产生了预料之外的工作量(图5-108) 。

(3)西立面拆除内容主要分为大弯壁底部的石材、采光顶天棚及西北角铝板雨篷。其中大弯壁处搭设脚手架,完成柱脚石材拆除及安装,同时在西北角处搭设脚手架拆除铝板雨篷,最后进行采光顶的拆除,以上内容均为人工拆除(图5-109—图5-111) 。

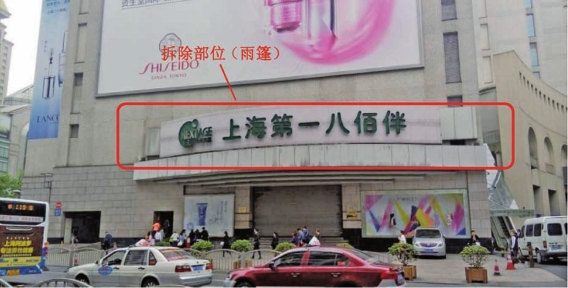

图5-107 东立面拆除范围

图5-108 南立面拆除范围

图5-109 西立面拆除范围(一)

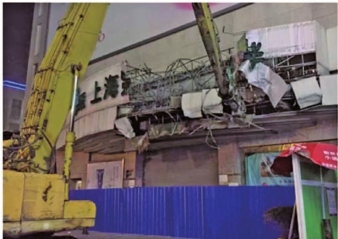

图5-110 西立面拆除范围(二)

图5-111 西立面拆除范围(三)

(4)北立面拆除内容同东立面一样,两层的混凝土雨篷采用机械拆除,墙面石材及广告牌人工拆除(图5-112) 。

图5-112 北立面拆除范围

2.拆除难点及针对措施

(1)难点分析。在工程前期策划中为了减少对环境的影响,白天人流较大,通过采取夜间拆除,可以将对环境的影响降低到最小。但夜间拆除施工时间段紧,工程作业协调与配合管理难度增大,安全管理难度大,周边环境复杂,施工管理要求高。

(2)针对性措施。工程拆除作业,要做好各作业组间的协调配合,首先必须了解和掌握拆除作业的特性,以便在施工中能够合理、有序、有效安排专业施工。外部协调与配合主要是与物业相互之间的协调配合,必须既满足施工进度的同时,还要有效地控制扬尘、噪音,将对周边不利影响降至最低。及时、合理地调配人、财、物、机各生产要素。根据动态组合原理,统一组织生产要素,达到前、后方的有理、有序协调与配合。

在施工前,对所有进场人员进行安全教育和安全交底,挑选诚实可靠、工艺精的施工人员是保证现场安全的基础;同时成立安全领导小组,派遣专职安全主管加强现场安全督导,消除安全隐患,给施工人员配备充足的安全防护用品,对施工器具进行定期检修和维护,消除物的不安全状态。

3.施工顺序

(1)首先检查各层的上下隔离情况,各层必须保持隔离措施齐全有效。

(2)作好一层原有设施、重要部位、部件的防护保护工作。

(3)将拆除区域内的易燃易爆品包括废纸、纺织品、木制品等集中外运。

(4)拆除分三大板块,东、南、西、北4个雨篷、西面大弯壁的石材柱脚、采光顶拆除及原有石材、玻璃墙面拆除。

(5)拆除严禁敲、砸等野蛮施工的行为出现。

(6)清理各层遗留物及垃圾等(垃圾全部装袋)。

(7)清理现场、竣工验收。

4.主要方法

1)混凝土雨篷拆除(图5-113)

(1)拆除前在其外围搭设了2.5m高的围挡以防碎石弹出伤人。

(2)先将雨篷装饰面板进行人工拆除,露出雨篷混凝土,清理表面拆除的装饰废料。

(3)进行雨篷混凝土分段切割作业,通过挖机液压钳将雨篷混凝土分块夹碎。

(4)在雨篷混凝土夹碎后的根部进行切割作业,将此处的钢筋进行割断。

(5)将夹碎的混凝土装至清运车辆,清运建筑混凝土垃圾。

(6)在雨篷拆除完毕后,清理拆除现场等后续工作。

图5-113 现场混凝土雨篷拆除

2)铝板雨篷拆除

首先采用撬棍、老虎钳等工具将雨篷外侧装饰面板拆除,而后通过气割将雨篷的钢架切割下来。

3)玻璃拆除

将玻璃硅胶及压条用墙纸刀割开压条螺丝退出用吸盘按比例轻轻取出,四人根据玻璃的实际大小及重量进行搬运至室内,下部用垫木按角度安放正确,码放整齐。以备晚上运输组二次搬运。

4)石材的拆除

大理石板的拆除,要按顺序一块一块拆掉,工人站在脚手架上先将石板逐块拆下放整齐,再将挂件用扳手螺丝退出,分别归拢,待运。石材钢架采用气割切除。

5)采光顶拆除

顶棚拆除工作开始前,有关技术人员对操作工人进行必要的技术交底,使每一工人对施工中出现的问题和应注意的事项有一个充分的了解。首先由工人将顶棚进行拆除,拆除的材料整理打包至指定地点,而后采用吊机吊至下方后运走。

6)凹凸墙面的凿出

由于部分原墙面存在凹凸混凝土,影响到石材幕墙龙骨安装,故对其相应部位进行人工凿出。
