为了满足2020年后长江口航道疏浚土后续利用的需要,根据目前新横沙在建工程的成功经验,当务之急是将现横沙大道继续向东延伸至北槽北导堤堤头,并辅以适当的护滩促淤工程(图2)。只有这样,才能为未来50年长江口航道疏浚土的综合利用创造空间。
在现阶段规划延伸26 km横沙大道具有深远的意义。目前,横沙滩面涨落潮动力和风浪作用均较强劲,如果北槽航道疏浚土直接裸吹上滩,将难以在滩面滞留落淤,其中33%以上的上滩泥沙将重返北槽,另有相当一部分泥沙将向四周扩散。横沙大道外延工程和护滩工程实施后,横沙滩面可形成有利的淤积环境,滩面流速、风浪均大幅度减小,尤其是隔坝西侧滩面,涨落流速可普遍降至0.5 m/s以内,同时可削弱40%~80%风浪作用。疏浚土吹填进入促淤堤西侧滩面后,既消除了泥沙重返北槽的可能,也大幅提升了上滩泥沙的落淤。

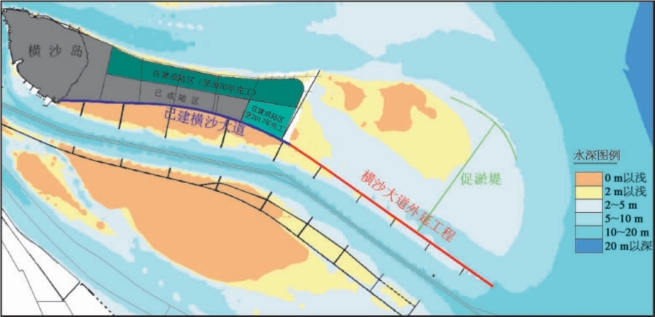

图2 横沙大道外延工程布设图
根据研究,横沙大道外延工程可按百年一遇标准设计,堤长25.0 km、顶高9.5~10.2 m、顶宽10.0 m。东滩滩面上可按五十年一遇标准布设促淤堤工程,堤长13.5 km、顶高5.5 m、顶宽7.0 m;同时,北沿可布设堤长10.0 km、顶高2.0 m的护滩堤。
这一工程实施后,首先可确保现有横沙滩涂资源的稳定和周边滩槽格局的稳定;其次可为北槽航道疏浚土直接上滩利用创造条件。
