1.机械设备选择及安排
依据该工程的特点及进度计划的安排,为满足工程的材料构件运输量的需要并使机械设置合理,达到既满足运送要求,又不浪费的原则,施工现场按施工流程进行机械设备的配备。配备一定数量砂浆、混凝土拌和设备、挖掘机、推土机、装载机及其他零星机械。
按照施工进度的要求,保证足够的施工设备,全部使用状况良好、性能优良的机械设备。
拟投入本标段的主要施工设备详见表1,拟配备本标段的试验和检测仪器设备详见表2,临时用地计划详见表3。
表1 拟投入的主要施工设备表

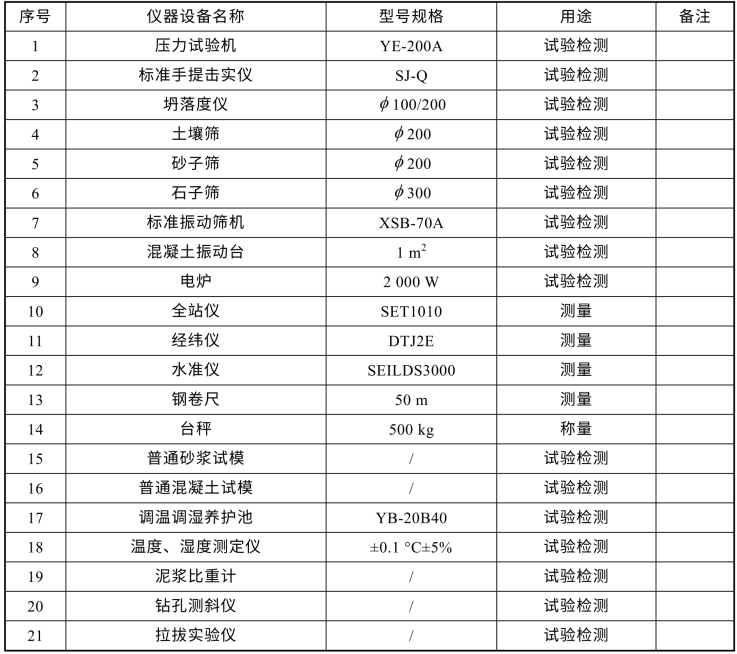

表2 拟配备本工程的试验和检测仪器设备表

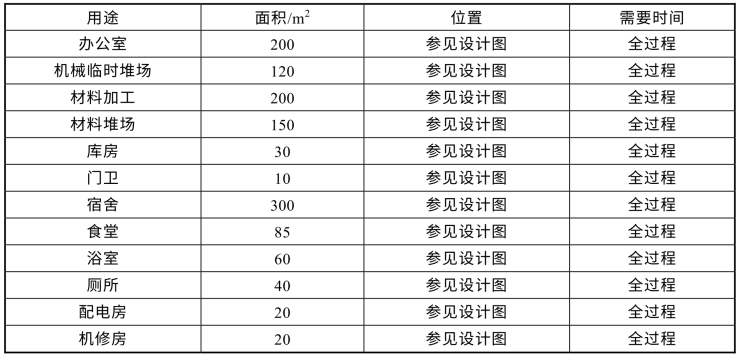

表3 施工临时用地计划表
2.施工机械设备的合理使用
(1)人机固定,实行机械使用、保养责任制,将机械设备的使用效益与个人经济利益联系起来。
(2)实行操作制度,专机的专门操作人员必须经过培训和统一考试,必须持证上岗。
(3)现场环境、施工平面图布置应适合机械作业要求,交通道路畅通无障碍,夜间施工安排好照明。
