时代阳光大道东延线(花卉路—川河路)道路工程项目地处雨花区黎托南片区,属市政府重点建设项目。本项目西起花卉路,东至川河路,全长2.64千米,规划红线路幅宽45米。时代阳光大道东延线项目分为两个标段施工,以候照路为界。一标段范围为花卉路—候照路段,全长约1.74千米,主要施工内容为地下隧道工程、道路工程、绿化工程、照明工程。二标段范围为候照路—川河路段,全长900米,主要施工内容为道路工程、涉水涵闸工程、排水工程、照明工程、绿化景观及交通标志标线等附属工程。项目通过公开招标,一标段中标施工单位为湖南乔口建设有限公司,监理单位为湖南恒实项目管理有限公司;二标段中标施工单位为长沙市市政工程有限责任公司,监理单位为湖南恒实项目管理有限公司。

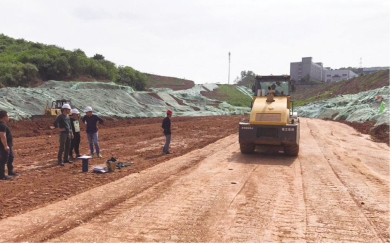

时代阳光大道现场施工图

时代阳光大道东延线一标段(花卉路—候照路段),于2017年2月份完成招投标,2017年8月10日启动施工,2018年完成部分道路、排水工程,完成淤泥清除外运2.6万立方米,土石方挖除外运30万立方米,完成挤密砂桩2.07万米,水泥搅拌桩1.63万米,雨污水管350米,回填沙砾5 000立方米,挡土墙30米,人工挖孔桩184米,旋挖桩388.8米,累计完成投资7 054万元。

时代阳光大道东延线二标段(候照路—川河路段),于2017年11月份完成招投标,2018年3月份启动施工,完成部分拆迁工作,其中水力部分的涉水涵闸正在施工,预计2019年3月底完成水下部分施工,拆除围堰,累计完成投资4 800万元。

施工方面存在几方面难点:征地拆迁难度大,项目主要取土区涵盖周边多处厂房,无法组织大面积施工,无合适土源可供利用回填,拆迁时间长,难度大。渣土消纳紧张,由于周边建设项目增多,环保标准提高,项目周边合法渣土消纳场供不应求。X047县道道路破损严重,时代阳光大道东延线道路工程红线范围内与X047县道存在一定程度重叠和占用,X047县道一直承担周边混凝土搅拌厂的重车通行,道路破损严重,随着冬春季雨水浸泡,该重叠段出现布局开裂、下沉、位移以及边坡失稳垮塌等现象,道路通行存在重大安全隐患,亟须进行封闭保护并修复。由于渣土消纳量大,混凝土罐车多,且只有两车道,所以需时常组织交通分流。不利天气因影响,时代阳光大道东延线工程前期主要以土石方工程为主,需要连续3个工作日以上的晴好天气方能施工,需克服不利天气因素问题,保质保量加快工程进度。

项目实施以来,长沙市工务局认真组织实施,强化调度协调,多层次协调,攻坚克难,克服征地拆迁、渣土消纳、施工环境复杂、不利天气等困难,有效推进项目建设进度。项目建成后,将完善城市道路交通网络、缓解城区交通压力,改善时代阳光大道出入城区的交通状况,大大提高此节点的通行能力,区域通行能力将提高30%以上。加强了绕城高速、京珠高速、红星区域和长沙县及星沙的联系,并为红星农副产品全球采购中心项目做好配套支撑。
