敢胜垸污水处理厂项目

敢胜垸污水处理厂项目

2010年,随着武广高铁的开通运行,高铁新城区成为长株潭区域的中心位置。这里是武广新区与黄花空港的经济腹地,东四线、东六线以及京珠高速公路交通干道穿越其中,交通地位日益凸显。根据长沙市整体规划,高铁新城区成为长沙市“十二五”“十三五”规划重点发展的城区板块,将打造成集高铁枢纽、立体交通和现代商务商贸、会展等多种功能于一体的重要城区。然而,随着片区内黄兴市场群、会展中心及地铁站等重要基础设施项目的陆续开工,长沙市部分河流城区段的污染负荷增加,湘江长沙水利枢纽建成蓄水,水体的自净能力下降,对主城区水污染治理提出了更高的要求。在此背景下,敢胜垸污水处理厂及配套的污水收集系统项目经过长沙市委市政府及各相关部门详细实地走访调研后,在2015年8月正式启动。

敢胜垸污水处理厂位于长沙市高铁新城规划区,螺塘湾路、劳动东路、中轴大道及榨山港防洪大堤所围合的地块内,采用半地下式布置形式(双层加盖),总投资15.9亿元。项目设计总规模为30万立方米/天,一期工程设计规模为10万立方米/天,控制用地面积27.25万平方米(27.25公顷),其服务范围北至劳动东路、西至浏阳河、东至长株高速、南至绕城线,纳污区面积为58.74平方千米,服务范围涵盖高铁新城(浏阳河以东)片区、黄兴市场群片区和部分榔梨片区,纳污区内的排水体制为分流制。工程配套建设黄兴泵站(已经投运)、秋塘泵站2座雨污合建泵站(待建),其中黄兴污水提升泵站设计规模为10万立方米/天,秋塘污水提升泵站设计规模为8万立方米/天,新建螺塘湾排渍泵站1座,配套重力污水管及污水压力管约27.47千米、人工景观湿地约7.5万平方米(7.5公顷)、配套中水管网53.66千米,出水执行地表水环境准四标(TN10毫克/升)。项目建设内容均符合长沙市高铁新城(东片)排水管网规划及改扩建的实际需求。方案设计综合考虑了高铁新城(东片)现有社会、交通、环境等方面的影响,所提出的工程措施能够确保区域污水“全截流、零排放”的要求,有利于区域整体开发,提升区域建设品质,同时对库区水质保护亦有积极的作用。

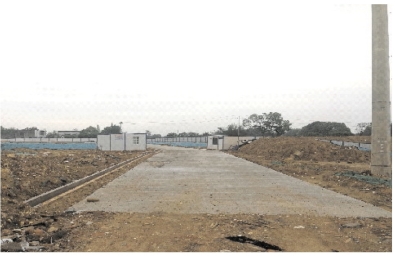

秋塘泵站完成场内临时道路、排水沟等施工图

敢胜垸污水处理厂项目场地处地层分布较稳定的浏阳河Ⅰ-Ⅱ级阶地,位于浏阳河南岸,最近距浏阳河约180米。现状地貌为较为杂乱的民居,地势较为平坦,整个场地地面高程在32.40—34.20米。项目的选址是优秀的,但作为全国省批水生态文明城市建设试点市,如何让这个污水处理厂臭气、噪声及合理占用土地资源得到有效的改善和更合理的规划,市委、市政府提出了更高的要求。传统的地上污水处理厂在改善城市生态环境、节约水资源、提高居民生活质量方面发挥了巨大的作用,但由于其自身的特殊性,绝大多数地上污水处理厂在净化污水的同时,又成为新的污染源,对周边环境造成不同程度的污染。为此相关部门经过多方调研与论证,最终采取了相对占用空间少、环境污染小、噪音污染小、安全性高、美观性好的半地埋式污水处理厂。确定了方案后,为了圆满完成市委市政府交付的任务,承建单位湖南捞刀河建设集团有限公司攻坚克难抢抓时间,倒排工期,仅用一年的时间就完成了一期主体工程建设。

主体工程完工后,敢胜垸进入了紧张的设备调试阶段。根据上级来函(长督交字〔2018〕36号)要求,敢胜垸污水处理厂须在2018年7月15日前正式通水运行,水厂在排水公司的大力支持下,制定了投运筹备工作计划,并于6月25日在原有5名员工的基础上从各污水处理厂紧急抽调了24名技术骨干和运行人员以完善厂里的人员架构。在人员少、时间紧、责任重的情况下,全体职工凝心聚力,攻坚克难,充分发挥每个人的主观能动性,于2018年7月9日提前实现通水试运行。自2018年7月9日通水试运行至2018年11月25日,累计处理污水200.27万吨,平均每天1.44万吨,单日最大处理量3.2万吨,至2018年12月31日,累计处理污水可达252.14万吨。然而受进水水质浓度极低、水量较少的客观因素影响,水厂生物处理系统池活性污泥因缺乏营养源无法正常培养,水厂通过加大工艺调控力度,适量投加PAC、乙酸钠等污水处理药剂,根据进水水质、水量及生物池各项检测指标的变化实时调整鼓风机风量,在加强对污泥龄、溶解氧、内回流比、外回流比等参数调控的情况下,各项出水指标基本控制在一级A标准范围以内,但因活性污泥度远不能达到设计标准,水厂即使进行了二次培泥也只能暂时将污泥浓度保持在1200毫克/升左右,导致出水TN指标的去除率始终较低,波动较大。

2018年12月,湖南北控水务发展有限公司成立敢胜垸污水处理厂资产移交小组,在当时厂内水质不稳定的情况下,移交小组运行人员在设备带水调试及定期对停用的工艺段设备进行点动开启的过程中,通过细心观察,多次与建工部、设备厂家及施工方沟通,持续推动工程建设遗留问题的整改落实进度,目前螺塘湾泵站建设工程遗留问题已基本整改到位:其中粗格栅、泵房检修井已安装好正式护栏和网格盖板;变配电间内地面由于地基沉降出现的裂缝及凹坑的问题,已督促施工方通过开挖地面,回填压实地基得到了有效解决;格栅除污机拦截的栅渣也已修建垃圾池。另外厂区生产区内的问题也在抓紧整改落实:箱体内大功率水泵统一更换了接线端子,解决了水泵运行时电缆发热的问题;曝气沉砂池出沙渠底加铺一层混凝土有效解决了渠底泥沙淤积的问题;池内曝气系统曝气不均的问题通过反复调试并更换曝气盘予以解决;对所有刮泥机的驱动电机的密封进行检查,对漏油的刮泥机修复并注油,保障其正常运行;清理1#、2#二沉池底积泥保证刮泥机的稳定运行;完成3#变电站内与2#低压变压器的变压出线柜连接的电源进线柜的采购安装工作;多台推流器的故障排除;于西边生物吸附降解池出水口增加挡水板有效解决了停运检修时出水渠道水反灌的安全隐患。

撰稿人:李海峰
