长沙市岳麓区榨泥湖—方塘—后湖水系连通工程建设项目
随着国民经济的迅速发展和人民生活水平的提高,城市居民对生活质量的要求迅速提高,城市环境品质日益受到关注。长沙市政府提出将后湖国际艺术区打造为国际化的艺术创作中心,文化产业发展的强大基地,中华文明传承的风水宝地,在长沙打造“湖湘文化名城”、入围全国首批“两创示范”城市、推进新一轮棚户改造和岳麓区“文化强区”的背景下,后湖区域将迎来新一轮的发展高潮。

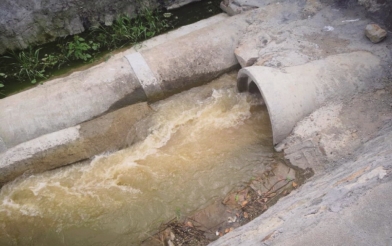

榨泥湖入水口
河湖水系是水资源的载体,是生态环境的重要组成部分,也是经济社会发展的基础。江河湖库水系连通是优化水资源配置战略格局、提高水利保障能力、促进水生态文明建设的有效举措。根据省委书记杜家毫2017年5月25日调研时提出的加快岳麓山国家大学科技城建设要求,岳麓区在大学科技城范围内铺排了十三大建设项目,后湖水环境综合整治项目是十三大建设项目之一。为从根本上解决后湖水系水生态修复问题,岳麓区进一步加大了投资、建设力度,从清淤疏浚、截污、河湖连通、水循环、水生态修复、驳岸景观等6个方面统筹推进后湖水环境治理,榨泥湖—方塘—后湖水系连通工程作为子项目实施,在中央、省、市水利部门的支持下,项目得以高效有序推进。
2017年6月,长沙市岳麓区水务局依据《水利部关于印发推进江河湖库水系连通的指导意见的通知》(水规计〔2013〕393号)文件编制完成可行性研究报告,岳麓区发改局对可行性研究报告进行了批复(岳发改投字〔2017〕96号),项目投资估算1.96亿元。项目经省水利厅评选并经水利部审定,纳入水利部2017年水系连通项目计划,申请中央资金2000万元。通过公开招投标,确定由长沙市水利水电勘测设计院作为项目设计单位完成项目初步设计,2017年6月底项目初步设计经长沙市水务局审批(长水建许决〔2017〕13号),概算总投资1.39亿元,资金来源为中央投资及区级自筹。为便于项目建设管理,岳麓区政府决定由长沙市麓湘城乡建设发展投资有限责任公司作为项目建设主体负责项目的组织实施,岳麓区水务局对麓湘城投公司出具了委托函。长沙市水利水电勘测设计研究院、长沙市规划设计院、湖南大学设计院配合完成了项目技施图,麓湘城投公司通过公开招投标,确定友谊国际工程咨询公司和湖南众鑫工程咨询监理有限公司为监理单位,湖南中柱建设有限公司和湖南岳麓山建设集团有限公司为施工单位。
1.取水泵站工程。包括2台45千瓦取水泵站于2017年3月开工,2018年4月完工。
2.泵站至榨泥湖管道工程。2017年10月开工,2018年5月完工。
3.榨泥湖整治工程。包括清淤、生态护坡及生态治理等,2016年11月开工,2017年8月完工。
4.榨泥湖—中南大学湖渠道工程。包括清淤、砼护坡及生态治理等,2016年11月开工,2017年8月完工。
5.顺塘水库下游渠道工程。因拆迁问题暂未实施。
6.中南大学湖—方塘输水管道工程。包括顶管段及承插管段,2017年10月开工,2018年5月完工。
7.方塘湖泊工程。因拆迁问题暂未实施。
8.方塘—后湖输水管道工程。2017年10月开工,2018年5月完工。
9.后湖湖泊工程。2018年3月开工,已完成清淤等湖体工程、岸线工程、岸顶道路、排水箱涵工程,后湖治理总体形象进度90%。
项目于2018年5月完工,通过试运行,在长沙干旱少雨的情况下完成了后湖蓄水,榨泥湖、后湖实现了从黑臭水体到“水清、岸绿、景美”的嬗变,水系连通的效益得到了充分的展现。通过实施榨泥湖—方塘—后湖水系连通工程,打通了该片区水体,保障了稳定的清洁水源,榨泥湖、后湖水质由原来的劣V类提升至Ⅳ类以上,恢复了流域生态,提升了片区防洪排涝能力,美化了城市环境,为打造以湖光山影为主体,融科技、风情、文艺为一体的后湖国际艺术中心、大学科技城提供了良好的水环境基础。

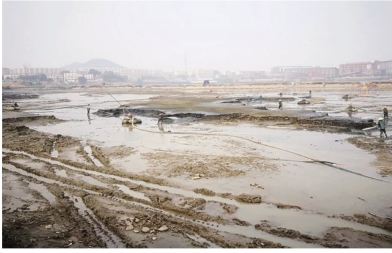

后湖清淤施工图
2018年10月,中央环保督查组在公众号中对后湖水系治理方法及成效发文推荐,潇湘晨报、湖南日报等多家报社相继报道后湖水环境整治项目取得的成效。
撰稿人:文 亮
