三、本章考点详解
(一)工程项目进度管理
1.工程项目进度计划

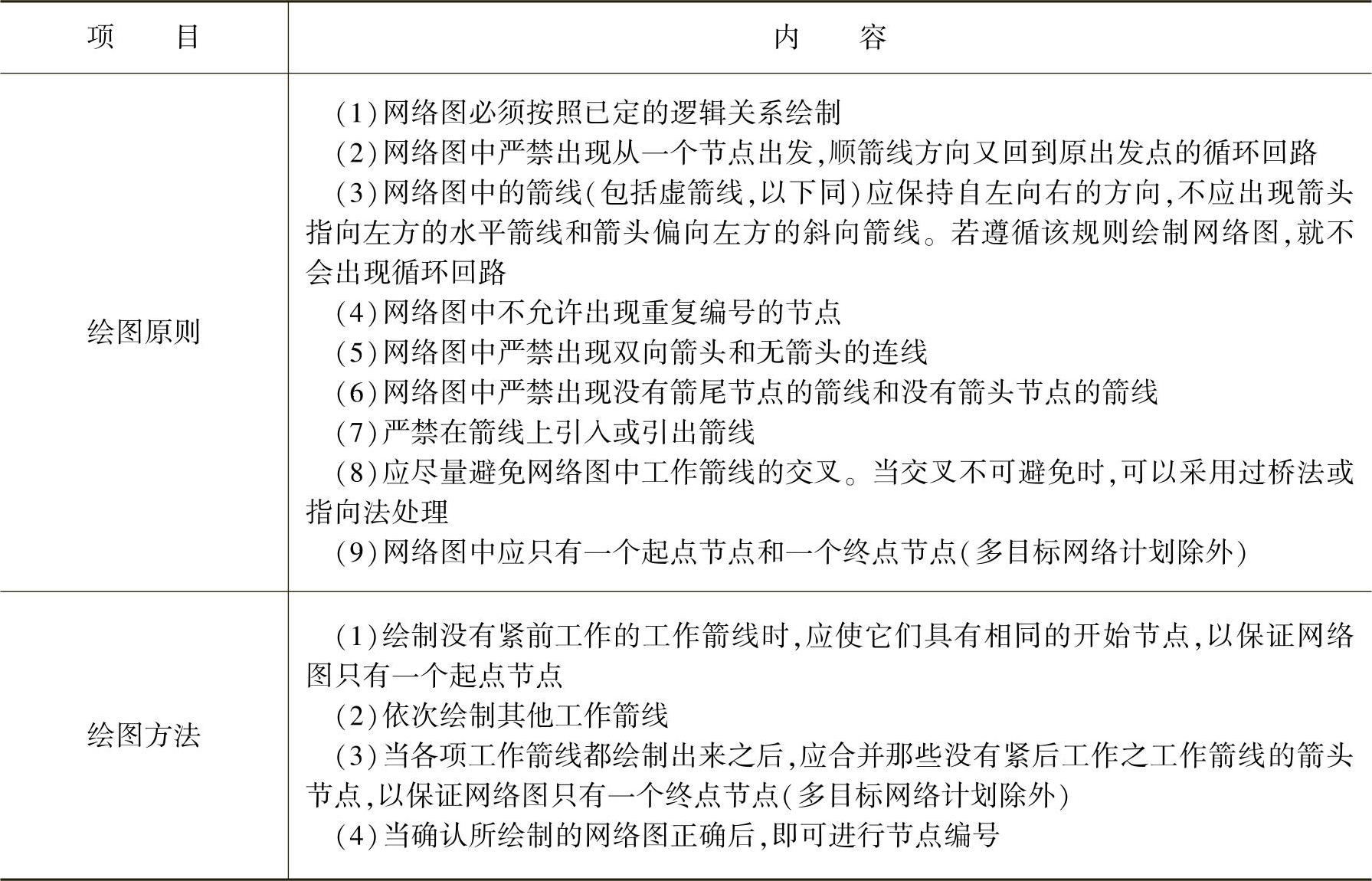

(1)双代号网络图的绘制(表3-1)
表3-1 双代号网络图的绘制

(2)网络计划时间参数的概念(表3-2)

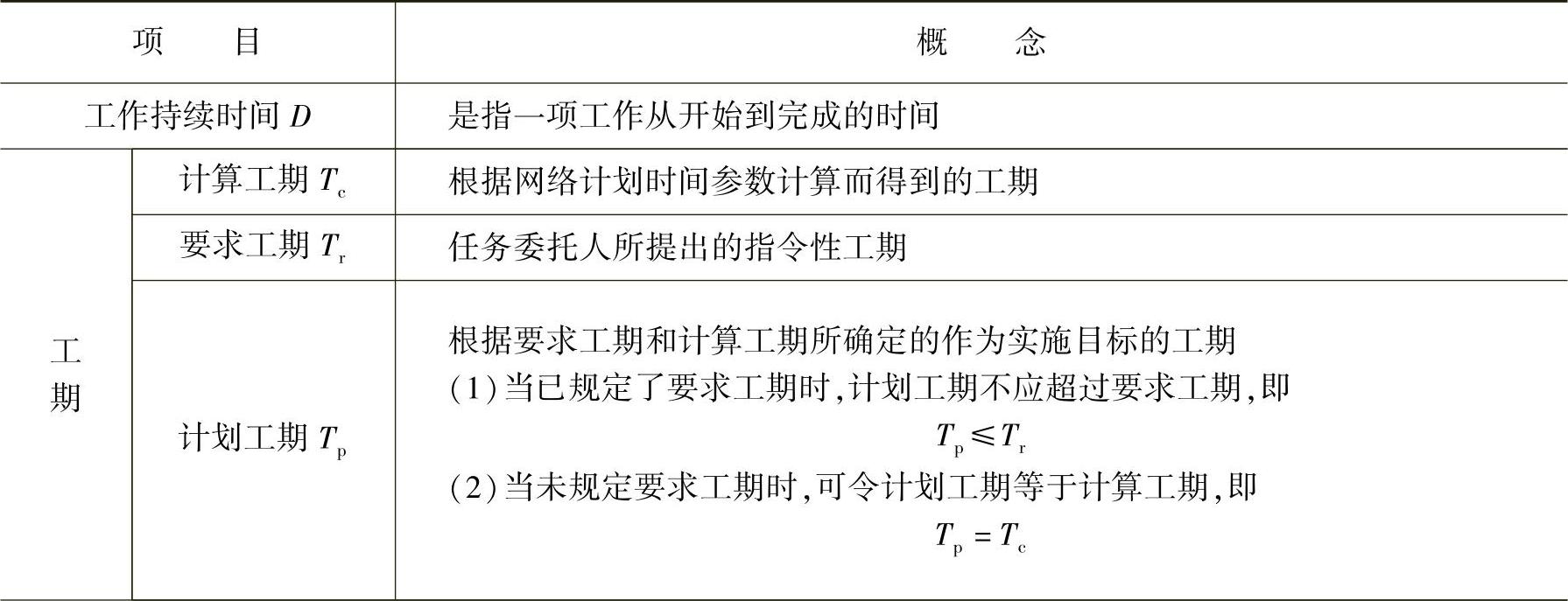

表3-2 网络计划时间参数的概念
(续)

(3)三种确·定双代号网络计划关键线路和计算工期的简便方法(表3-3)
表3-3 三种确定双代号网络计划关键线路和计算工期的简便方法
(续)

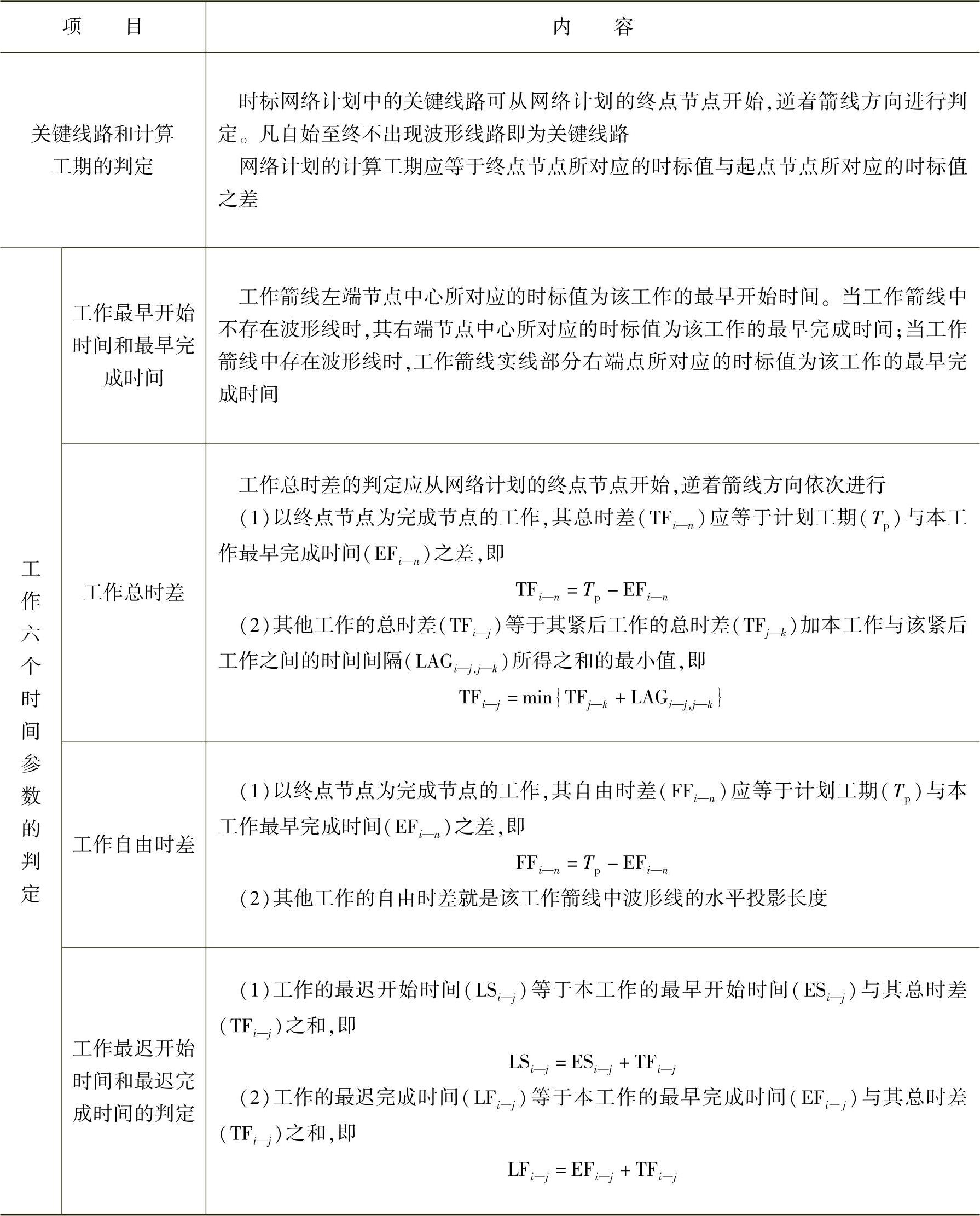

(4)双代号时标网路计划时间参数的计算(表3-4)
表3-4 双代号时标网路计划时间参数的计算

(5)网络计划的工期优化和费用优化(表3-5)
表3-5 网络计划的工期优化和费用优化

2.分析进度偏差对后续工作及总工期的影响(表3-6)
表3-6 分析进度偏差对后续工作及总工期的影响
(二)工程项目费用管理
1.建筑安装工程费

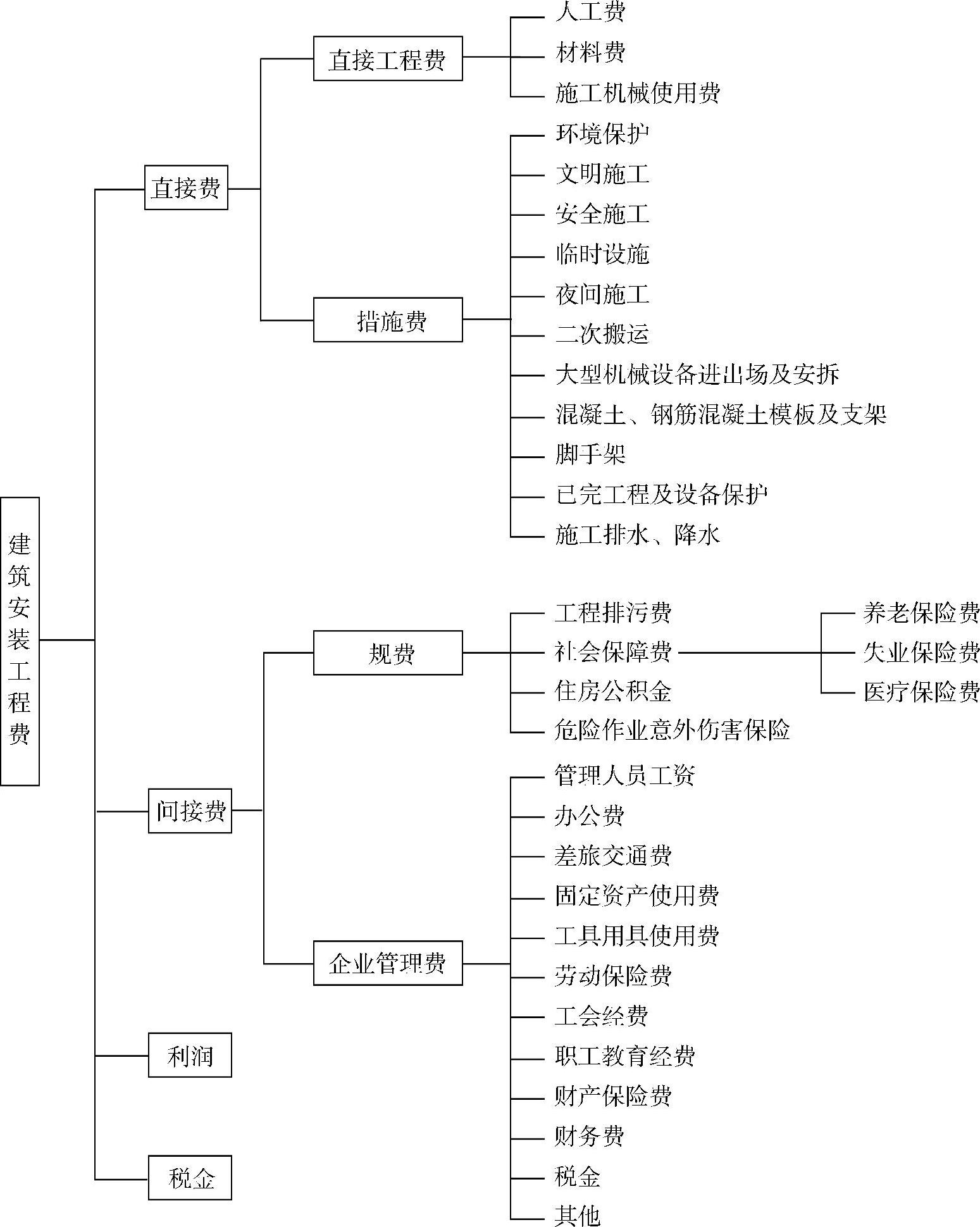

(1)建筑安装工程费的组成(图3-1)
图3-1 建筑安装工程费的组成
(2)建筑安装工程费用计价程序
1)工料单价法计价程序。工料单价法是计算出分部分项工程量后乘以工料单价,合计得到直接工程费,直接工程费汇总后再加措施费、间接费、利润和税金生成工程发承包价,其计算程序分为三种。

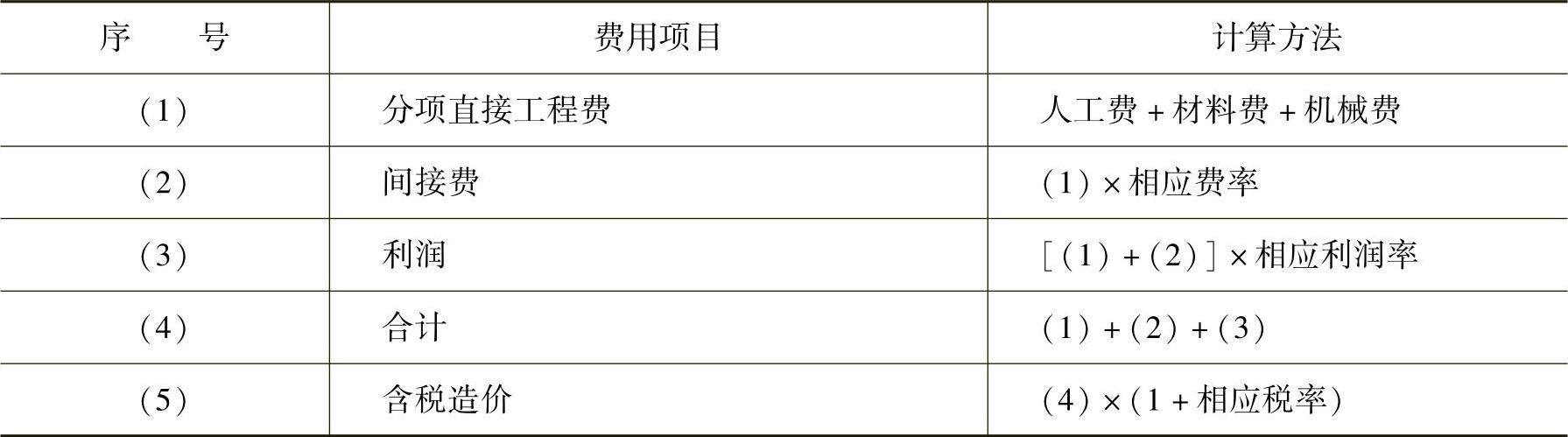

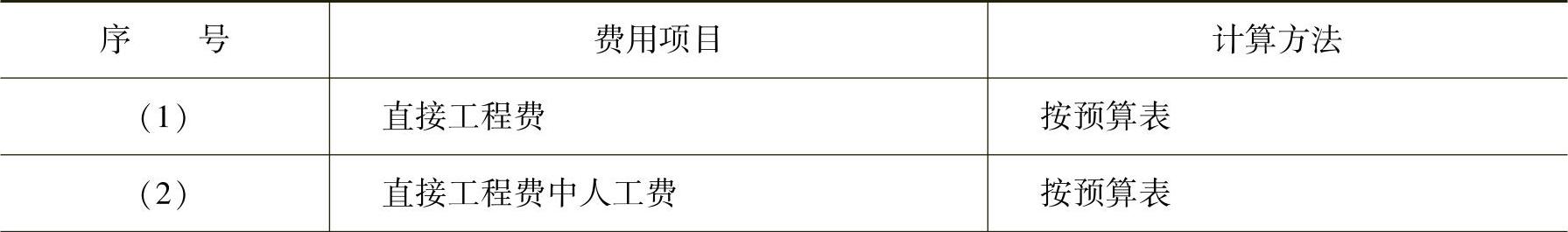

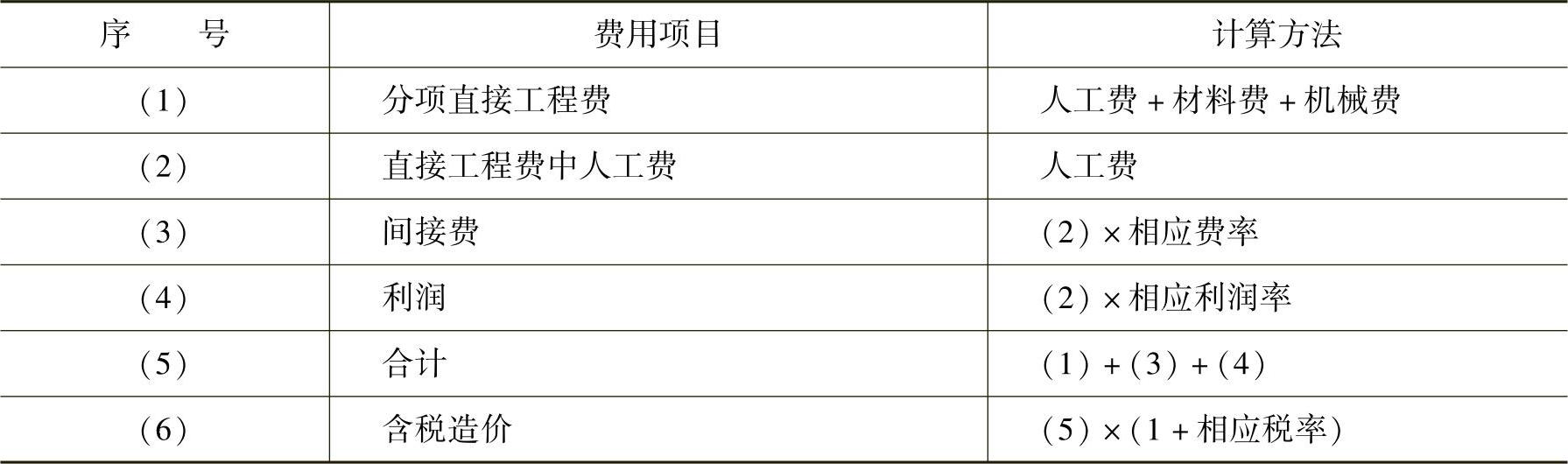

①以直接费为计算基础。以直接费为计算基础的工料单价法计价程序见表3-7。

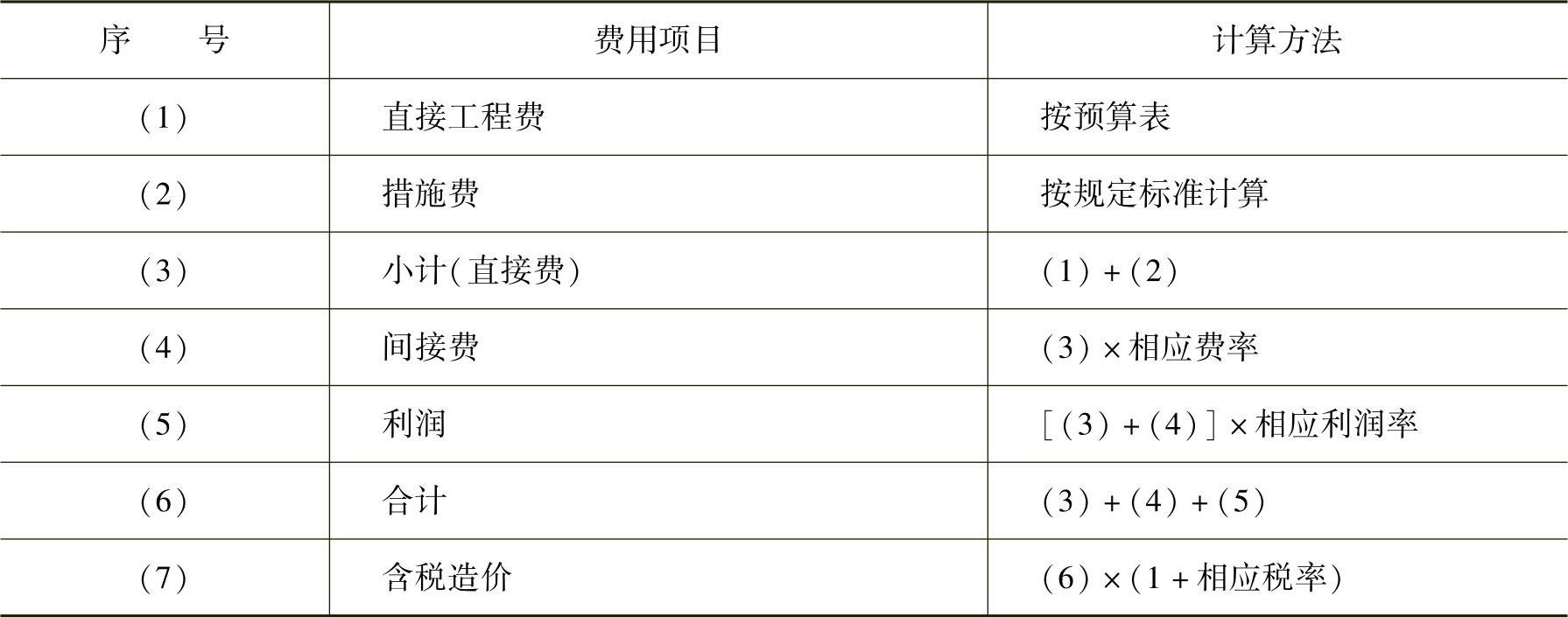

表3-7 以直接费为计算基础的工料单价法计价程序

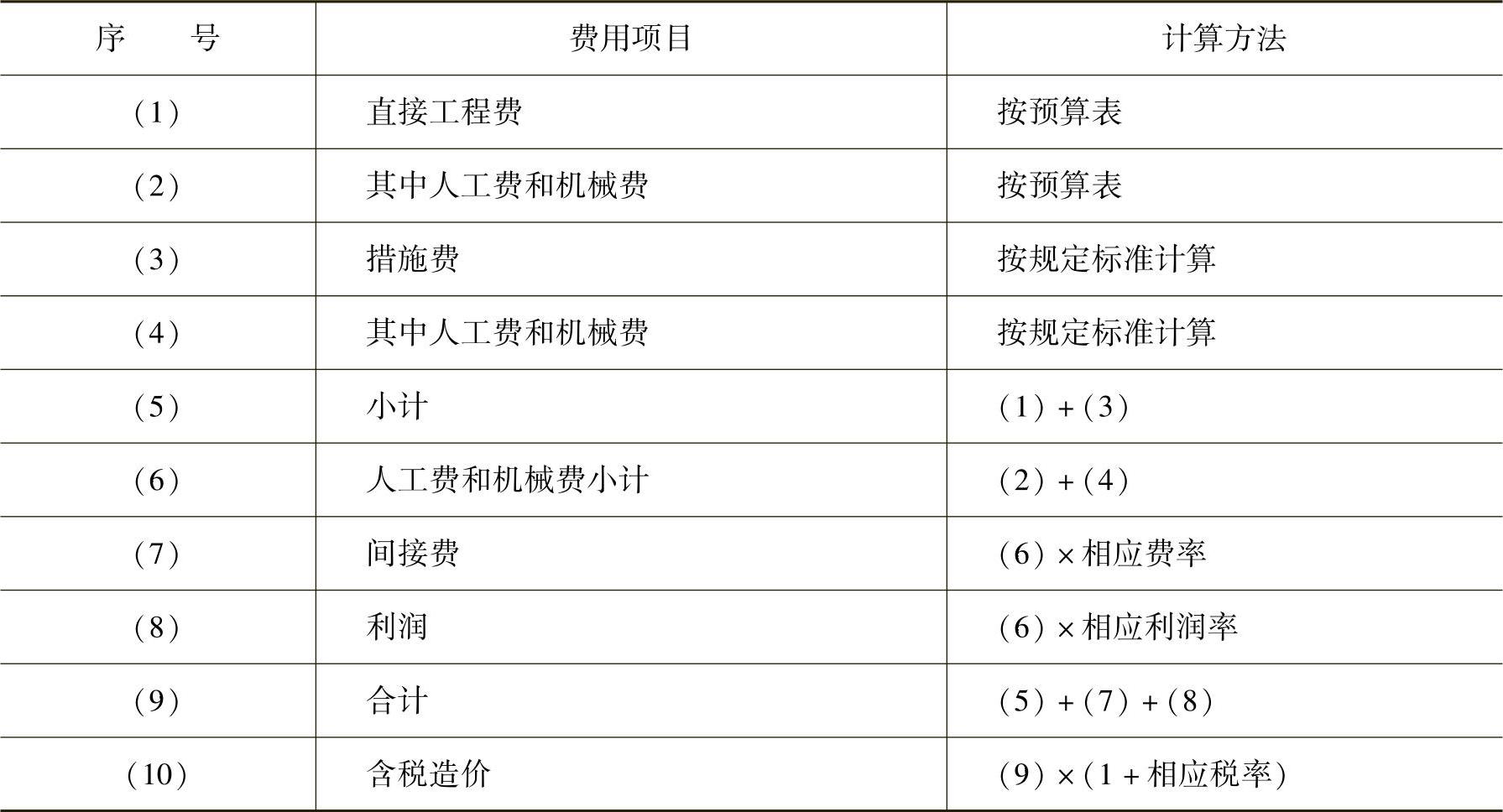

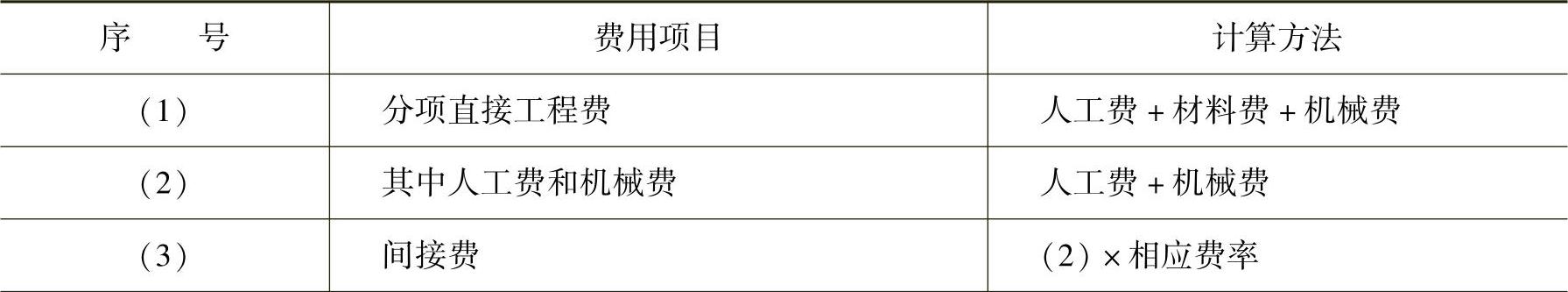

②以人工费和机械费为计算基础。以人工费和机械费为计算基础的工料单价法计价程序见表3-8。
表3-8 以人工费和机械费为计算基础的工料单价法计价程序

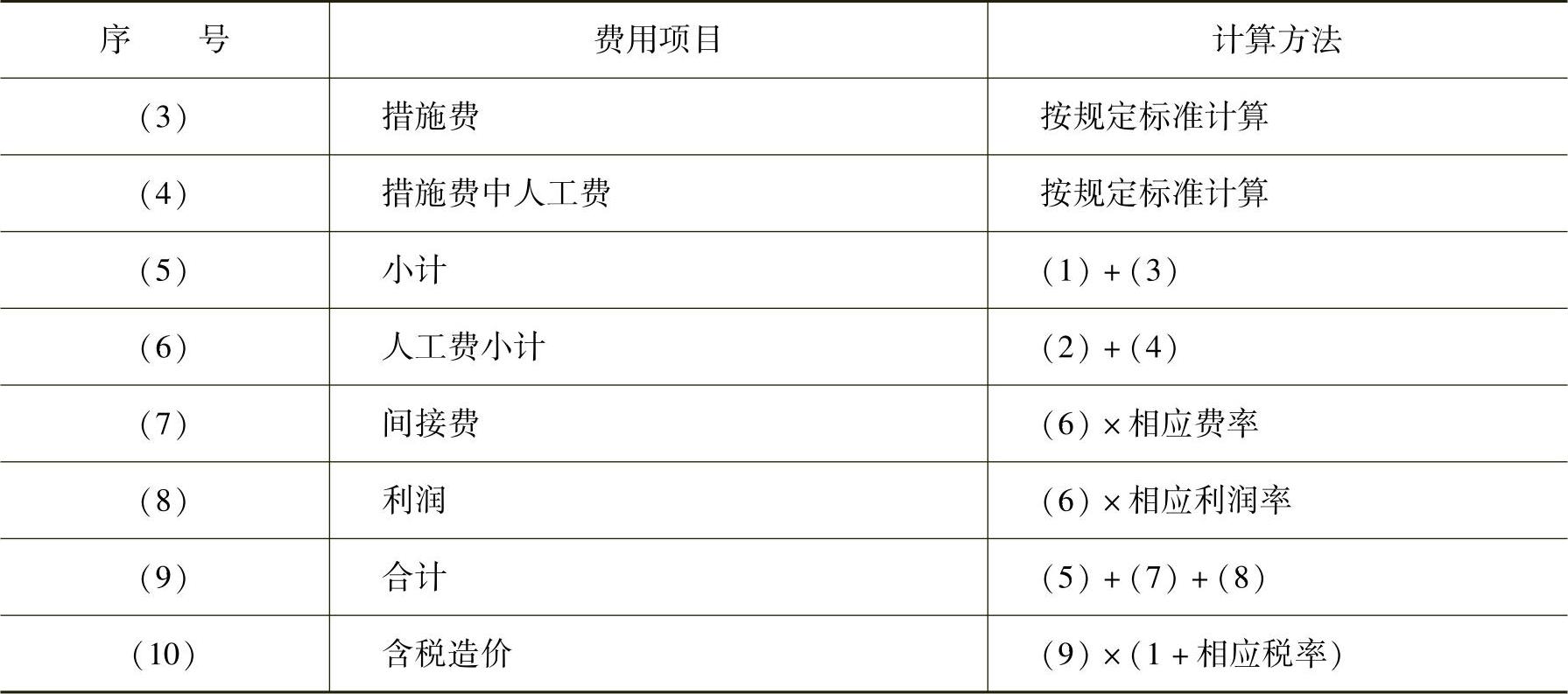

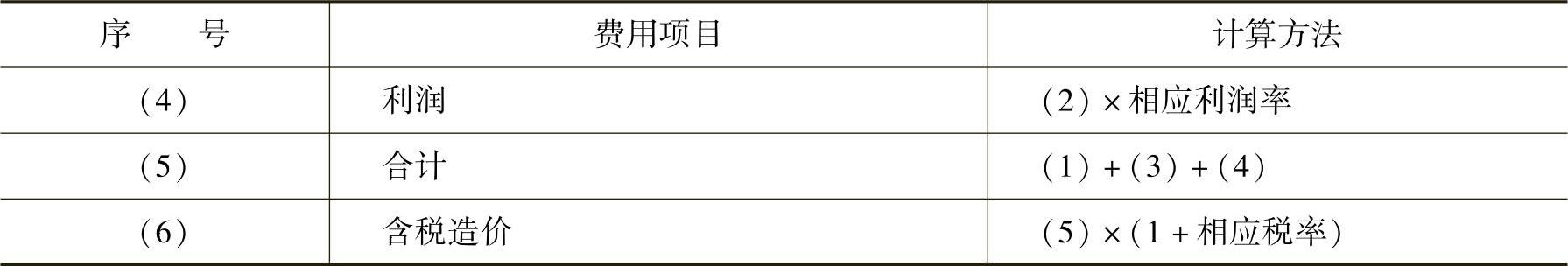

③以人工费为计算基础。以人工费为计算基础的工料单价法计价程序见表3-9。
表3-9 以人工费为计算基础的工料单价法计价程序
(续)
2)综合单价法计价程序。综合单价分为全费用综合单价和部分费用综合单价,全费用综合单价其内容包括直接工程费、措施费、间接费、利润和税金。
由于各分部分项工程中的人工、材料、机械含量的比例不同,各分项工程可根据其材料费占人工费、材料费、机械费合计的比例(以字母“C”代表该项比值)在以下三种计算程序中选择一种计算不含措施费的综合单价。
①当C>C0(C0为本地区原费用定额测算所选典型工程材料费占人工费、材料费和机械费合计的比例)时,可采用以人工费、材料费、机械费合计为基数计算该分项的间接费和利润,见表3-10。
表3-10 人工费、材料费、机械费合计为基数的综合单价法计价程序
②当C<C0时,可采用以人工费和机械费合计为基数计算该分项的间接费和利润,见表3-11。
表3-11 以人工费和机械费合计为基数的综合单价法计价程序
(续)
③如该分项的直接费仅为人工费,无材料费和机械费时,可采用以人工费为基数计算该分项的间接费和利润,见表3-12。
表3-12 以人工费为基数的综合单价法计价程序
2.工程项目费用计划(表3-13)

表3-13 工程项目费用计划
3.赢得值法(表3-14)

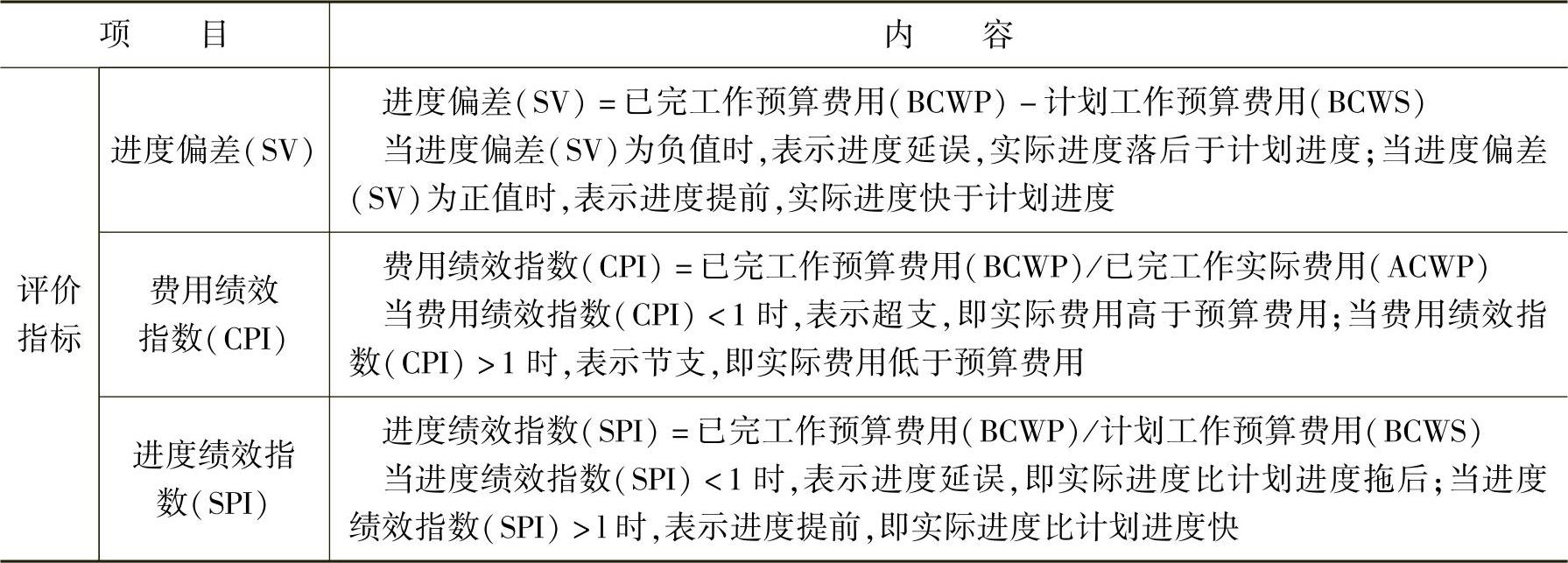

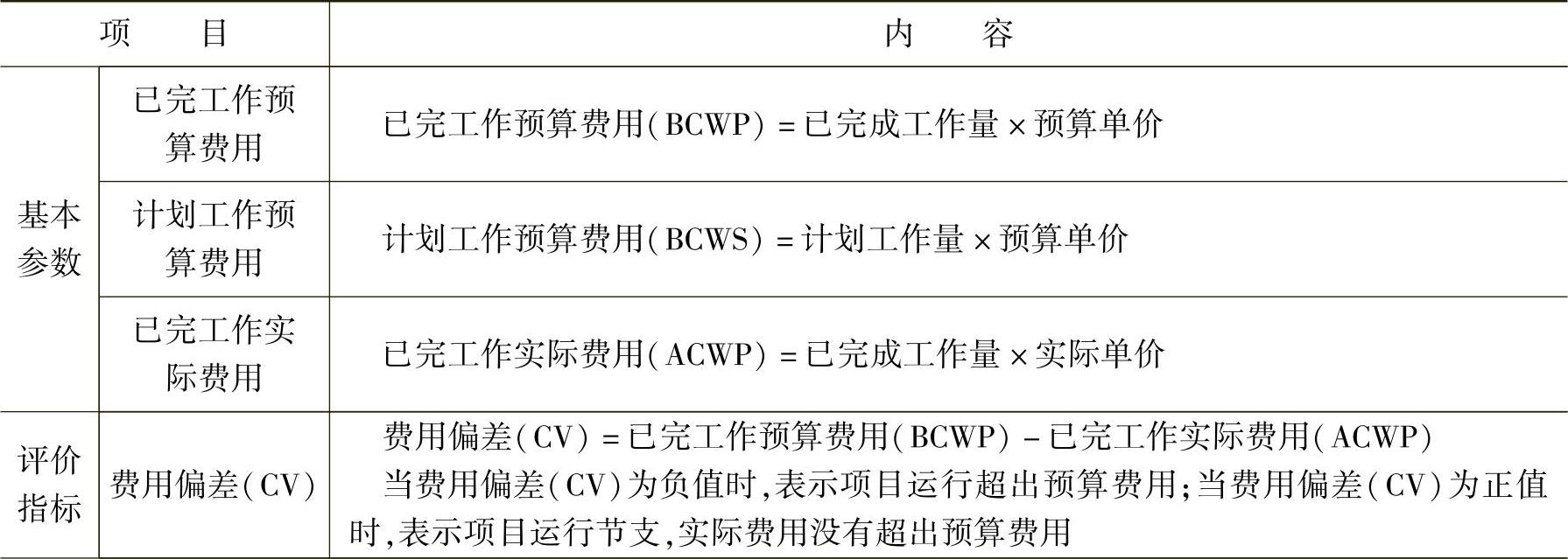

表3-14 赢得值法
(续)
(三)工程项目风险管理
1.工程项目风险与风险管理

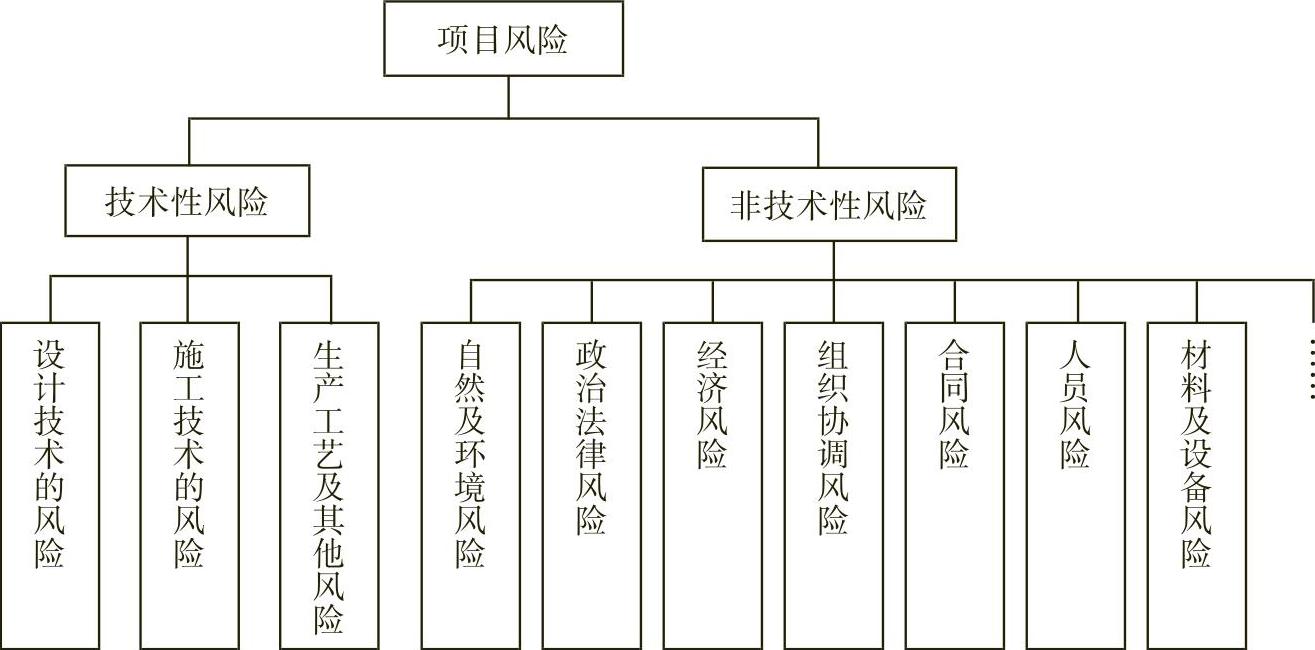

(1)工程项目风险因素分类(图3-2)

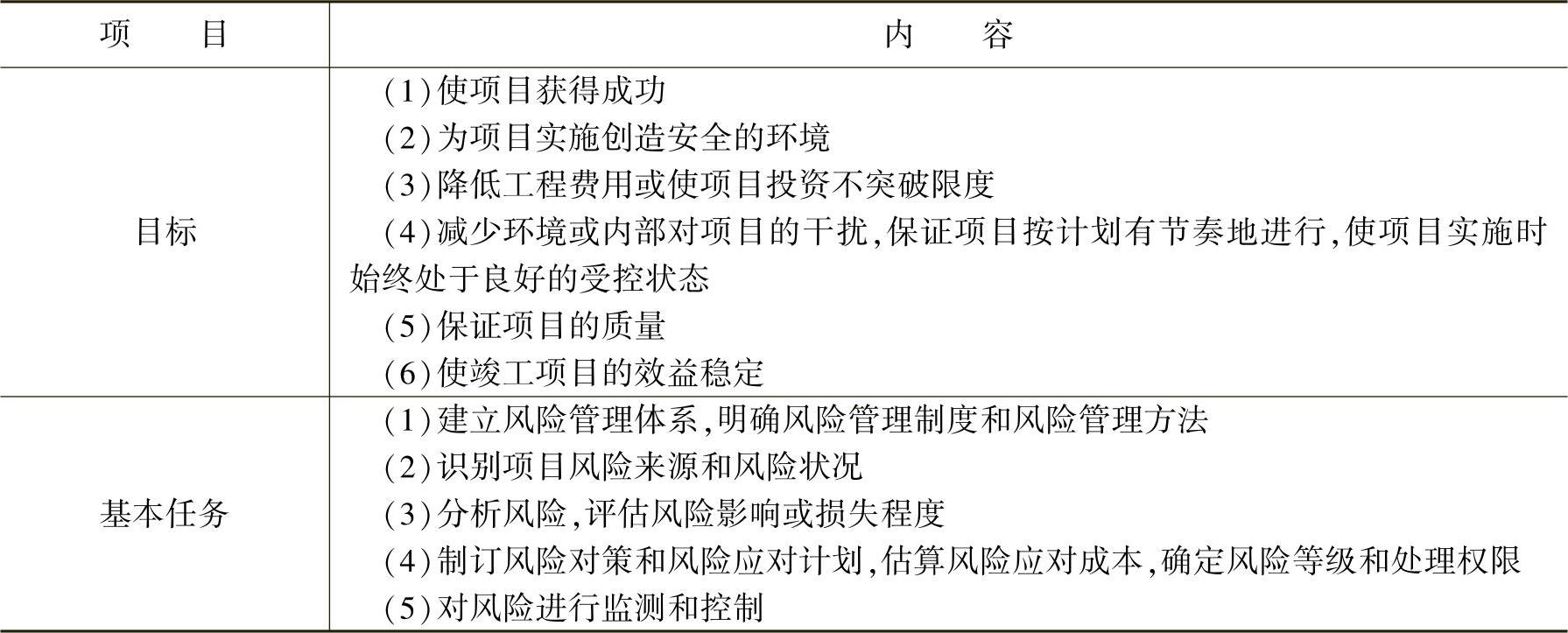

图3-2 工程项目风险因素分类
(2)工程项目风险管理的目标与基本任务(表3-15)
表3-15 工程项目风险管理的目标与基本任务

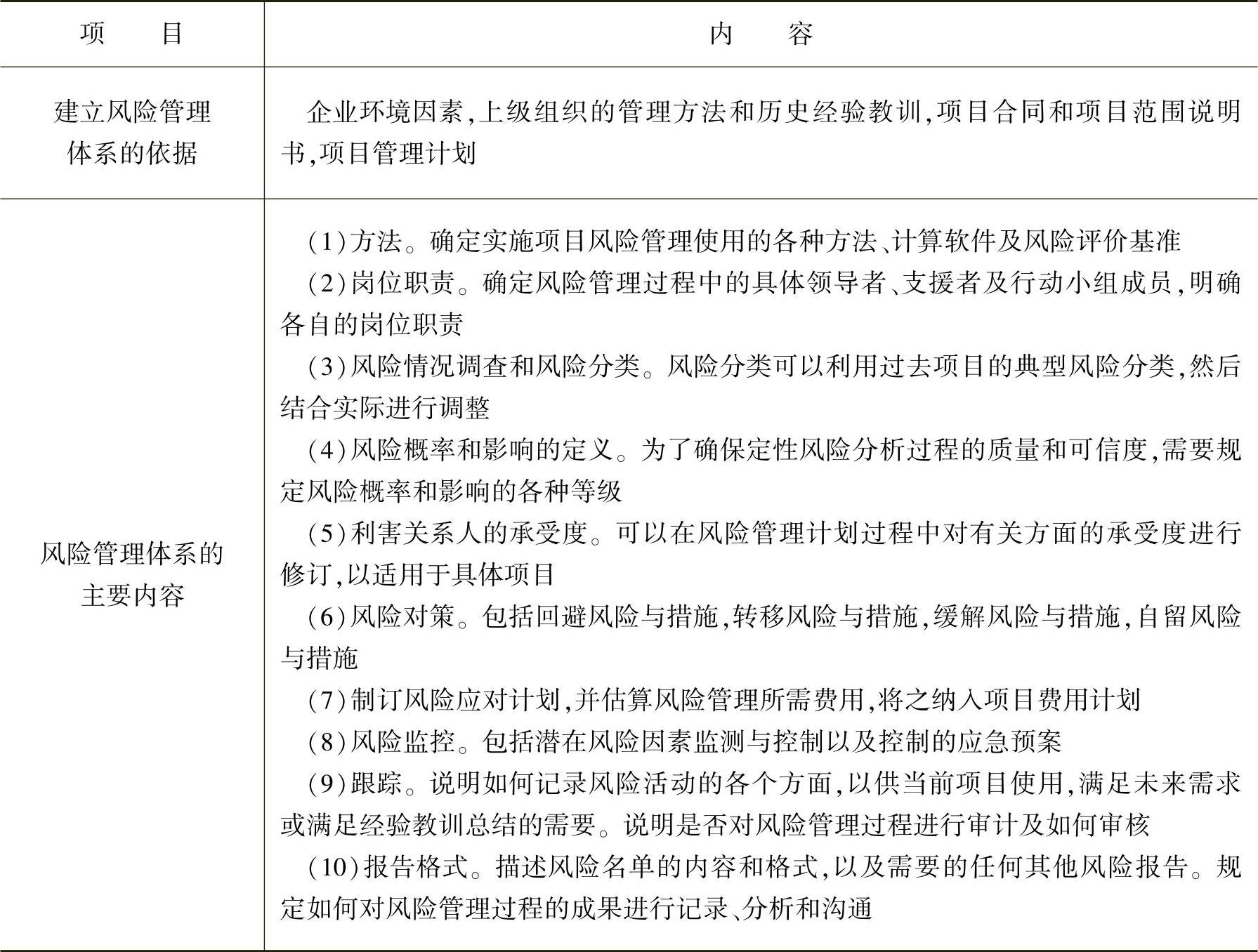

2.建立项目风险管理体系(表3-16)
表3-16 建立项目风险管理体系

3.风险识别(表3-17)
表3-17 风险识别

4.风险分析(表3-18)
表3-18 风险分析
(四)工程项目招标投标管理
1.咨询工程师在招标投标管理中的工作(表3-19)
表3-19 咨询工程师在招标投标管理中的工作
2.工程项目招标范围、规模和条件

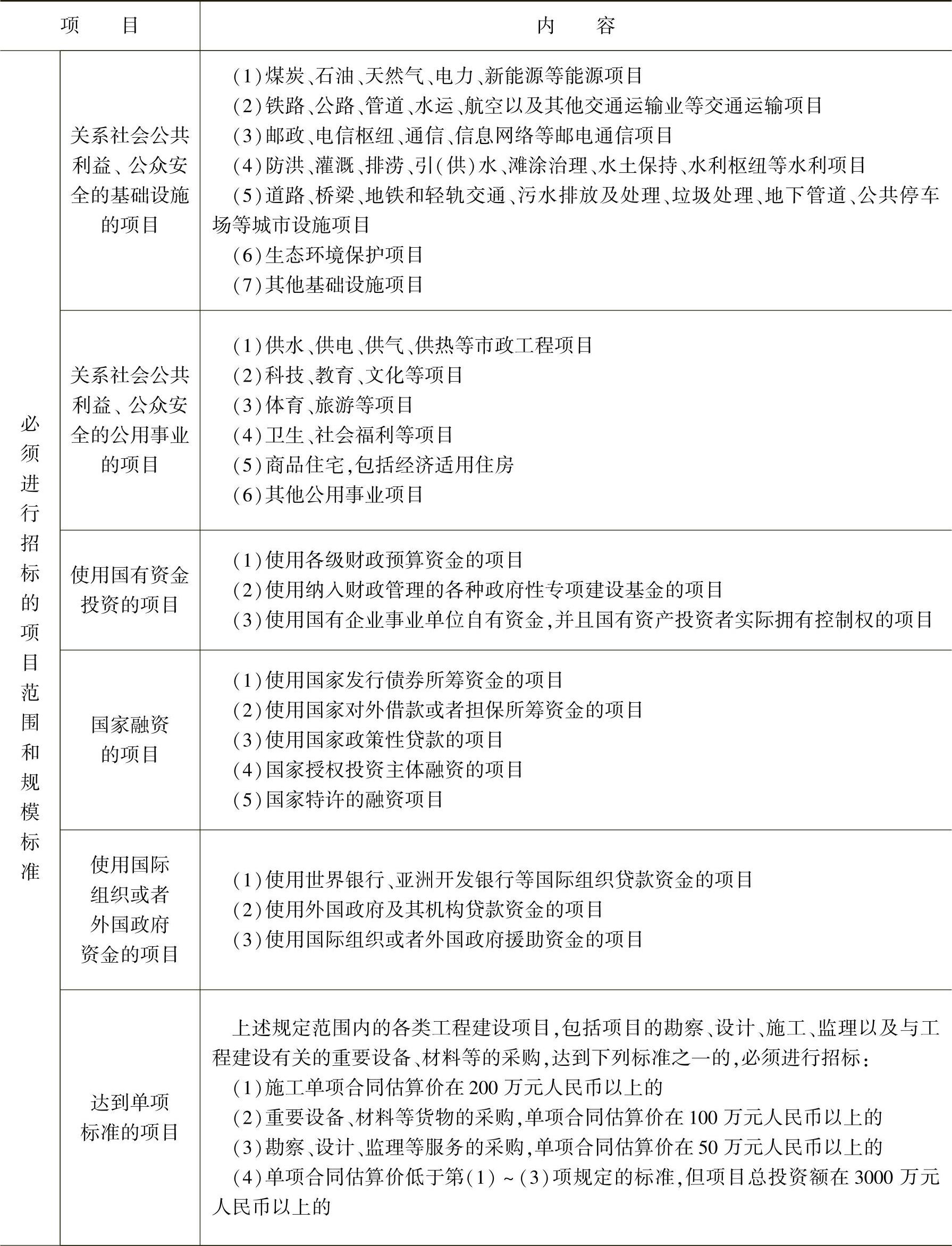

(1)工程项目招标范围和规模(表3-20)
表3-20 工程项目招标范围和规模
(续)

(2)工程项目招标的条件(表3-21)
表3-21 工程项目招标的条件

3.工程项目施工招标投标工作
(1)招标资格与招标备案(表3-22)
表3-22 招标资格与招标备案
(2)确定招标方式(表3-23)

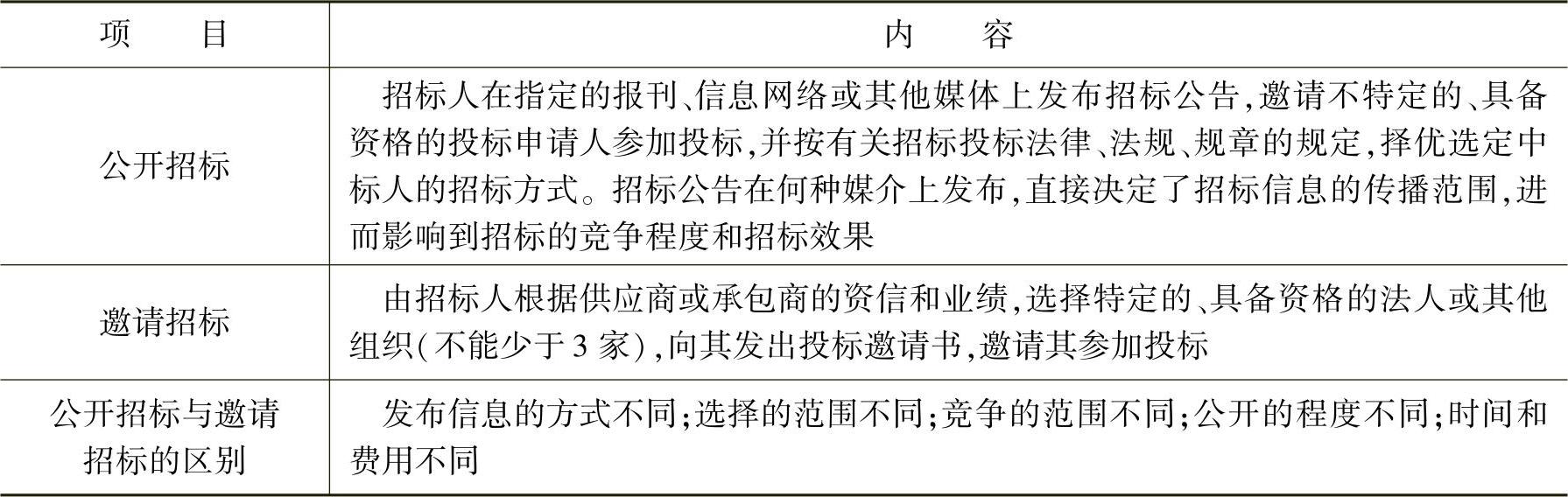

表3-23 确定招标方式
(3)招标公告或投标邀请书(表3-24)
表3-24 招标公告或投标邀请书

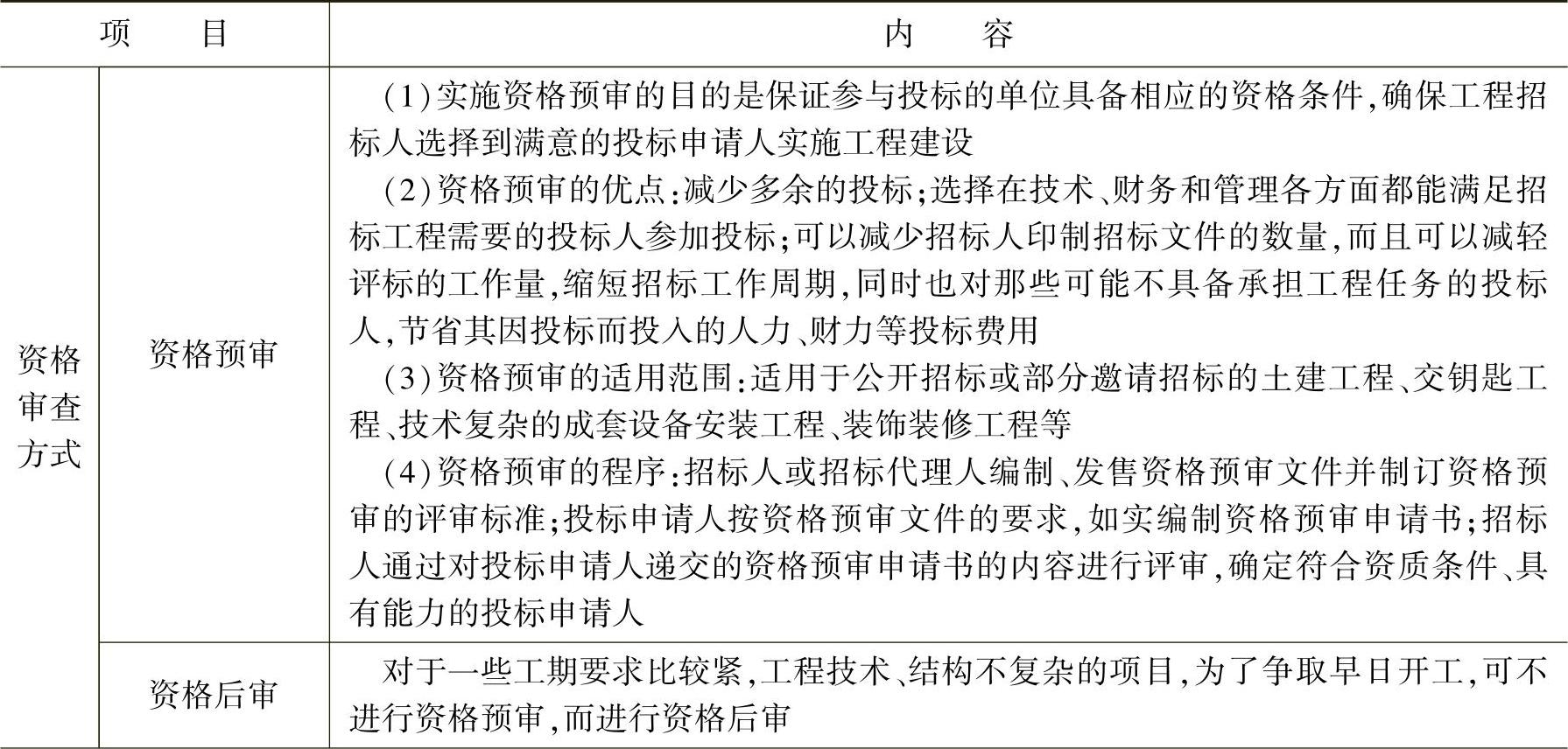

(4)投标申请人资格审查(表3-25)
表3-25 投标申请人资格审查
(续)

(5)招标文件的内容与发放(表3-26)
表3-26 招标文件的内容与发放

(6)编制工程标底、组织踏勘现场与投标预备会(表3-27)

表3-27 编制工程标底、组织踏勘现场与投标预备会

(7)投标文件的编制与送达(表3-28)
表3-28 投标文件的编制与送达

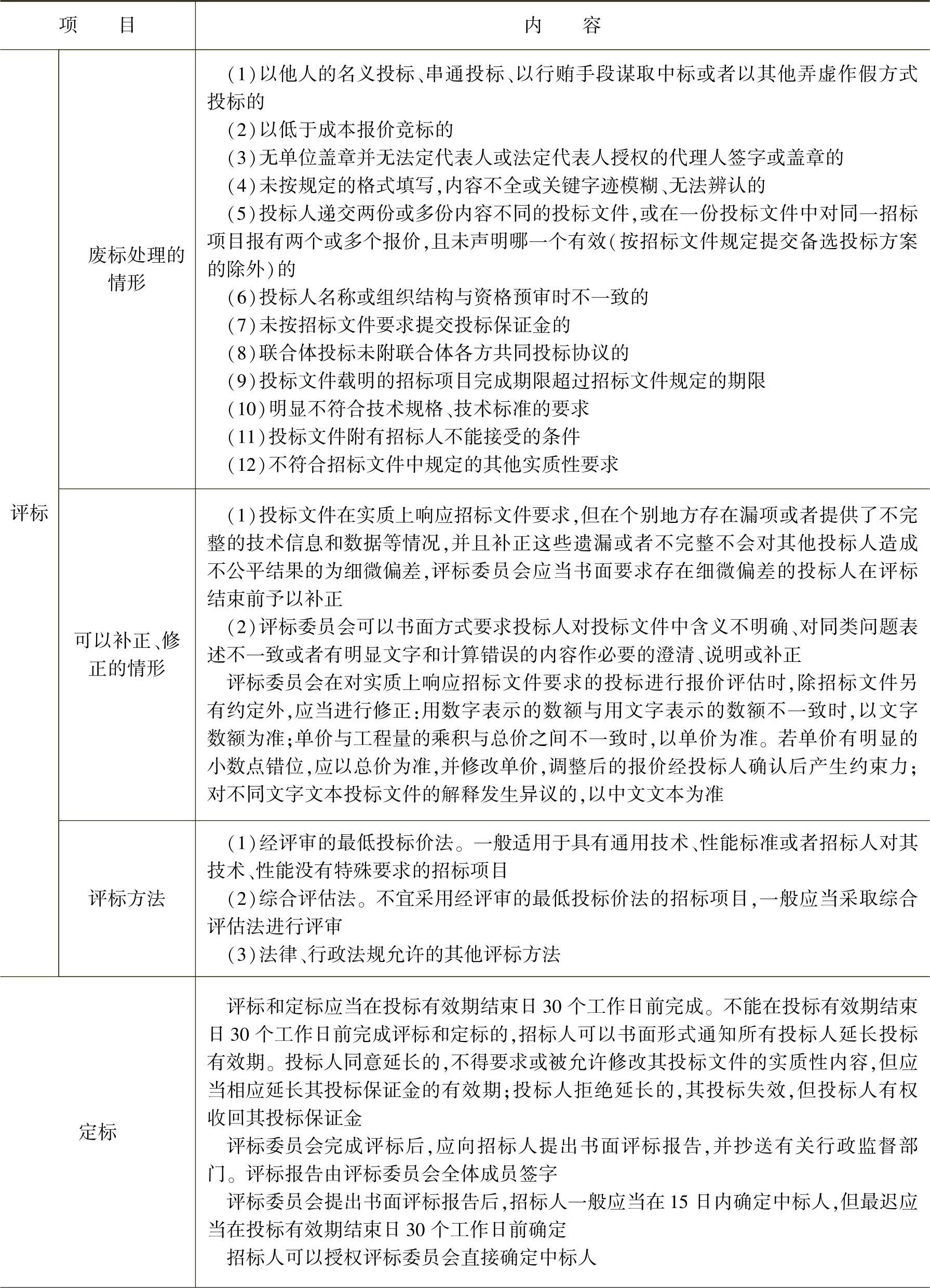

(8)开标、评标、定标(表3-29)
表3-29 开标、评标、定标
(续)
(续)
