流水施工组织方法

第四节 流水施工组织方法

第2周 第3天 日期:2018年________

学习内容:第三章第四节

考点汇集

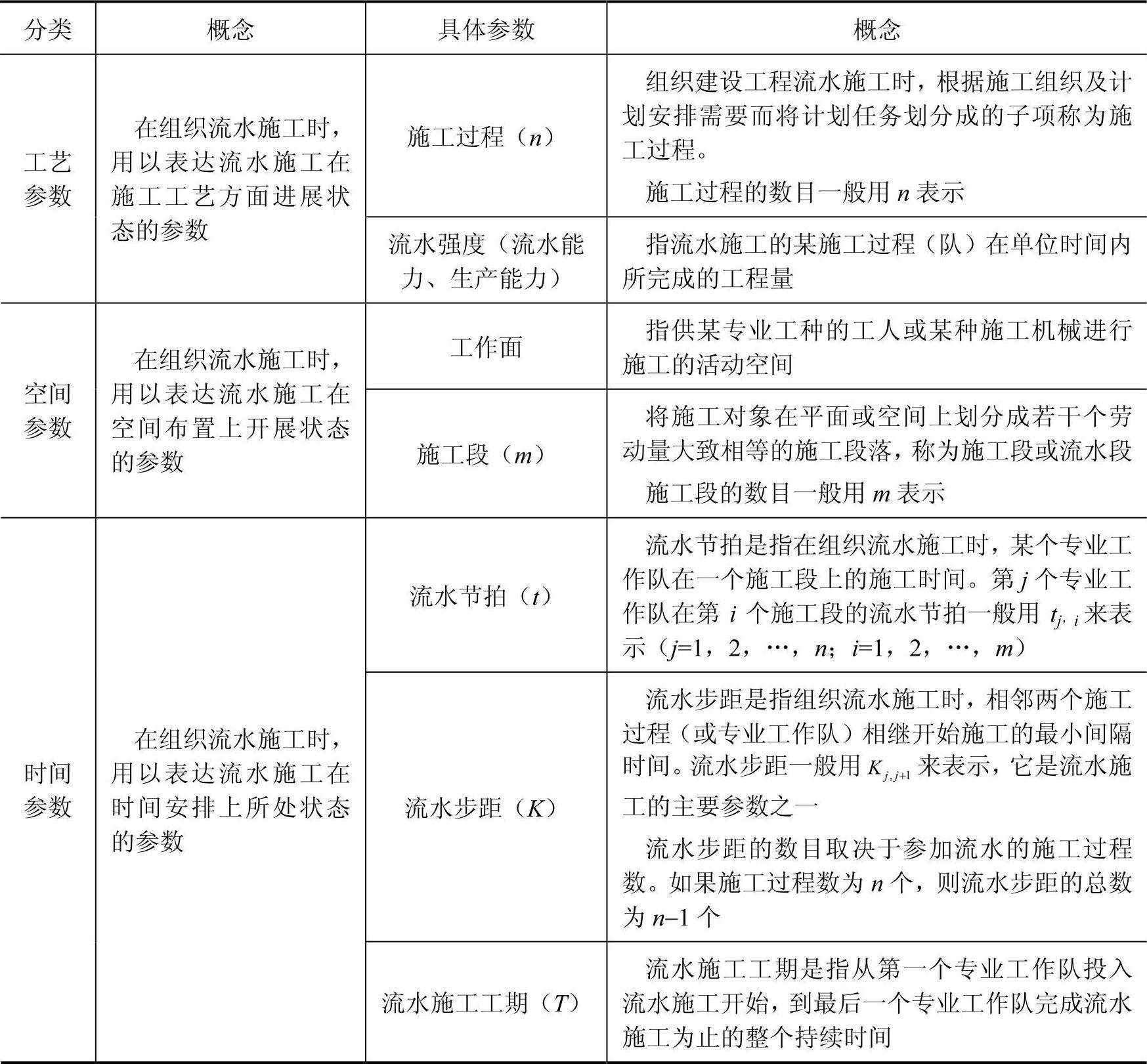

考点一 流水施工的参数

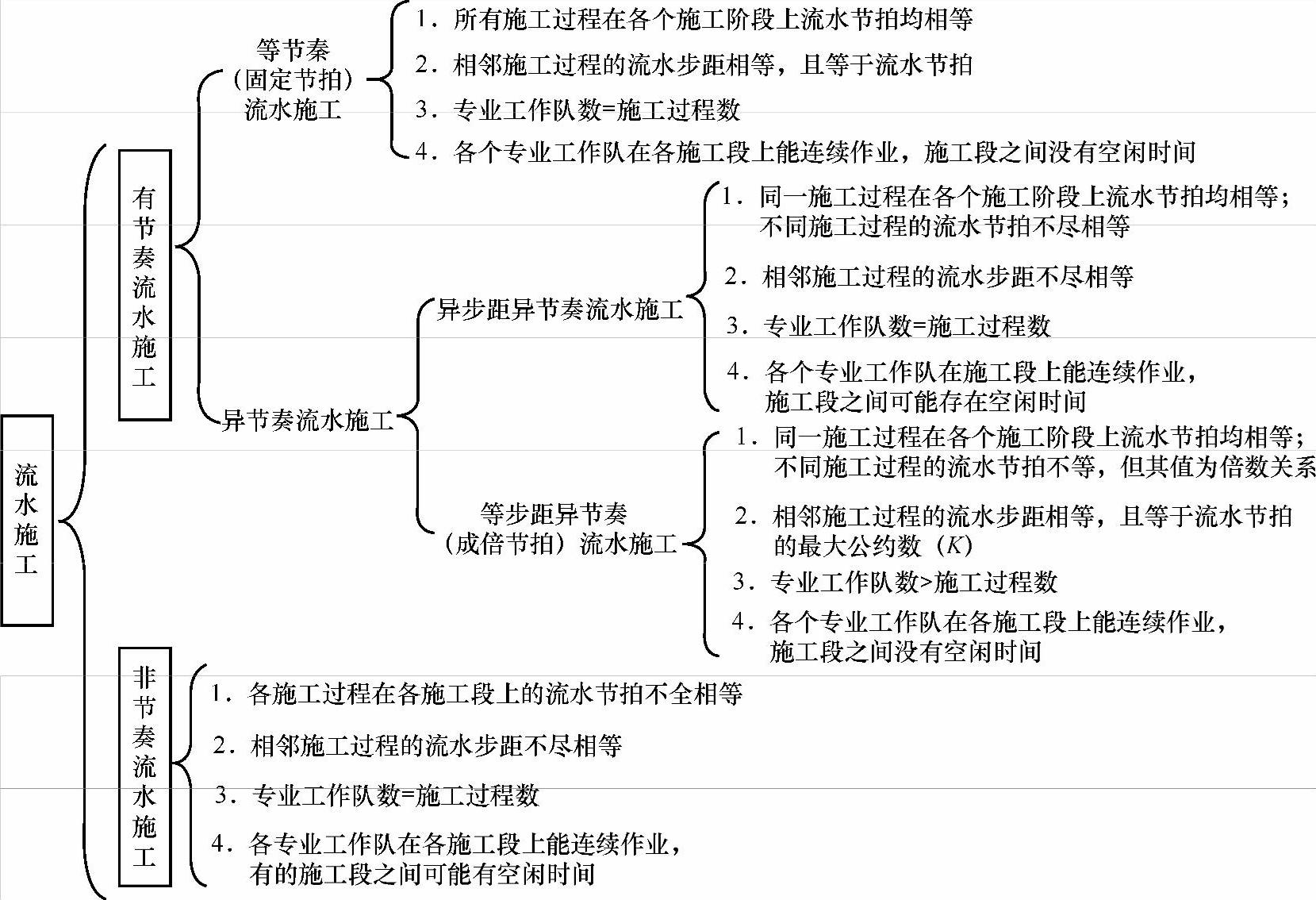

考点二 流水施工的基本组织方式

知识点一 流水施工分类

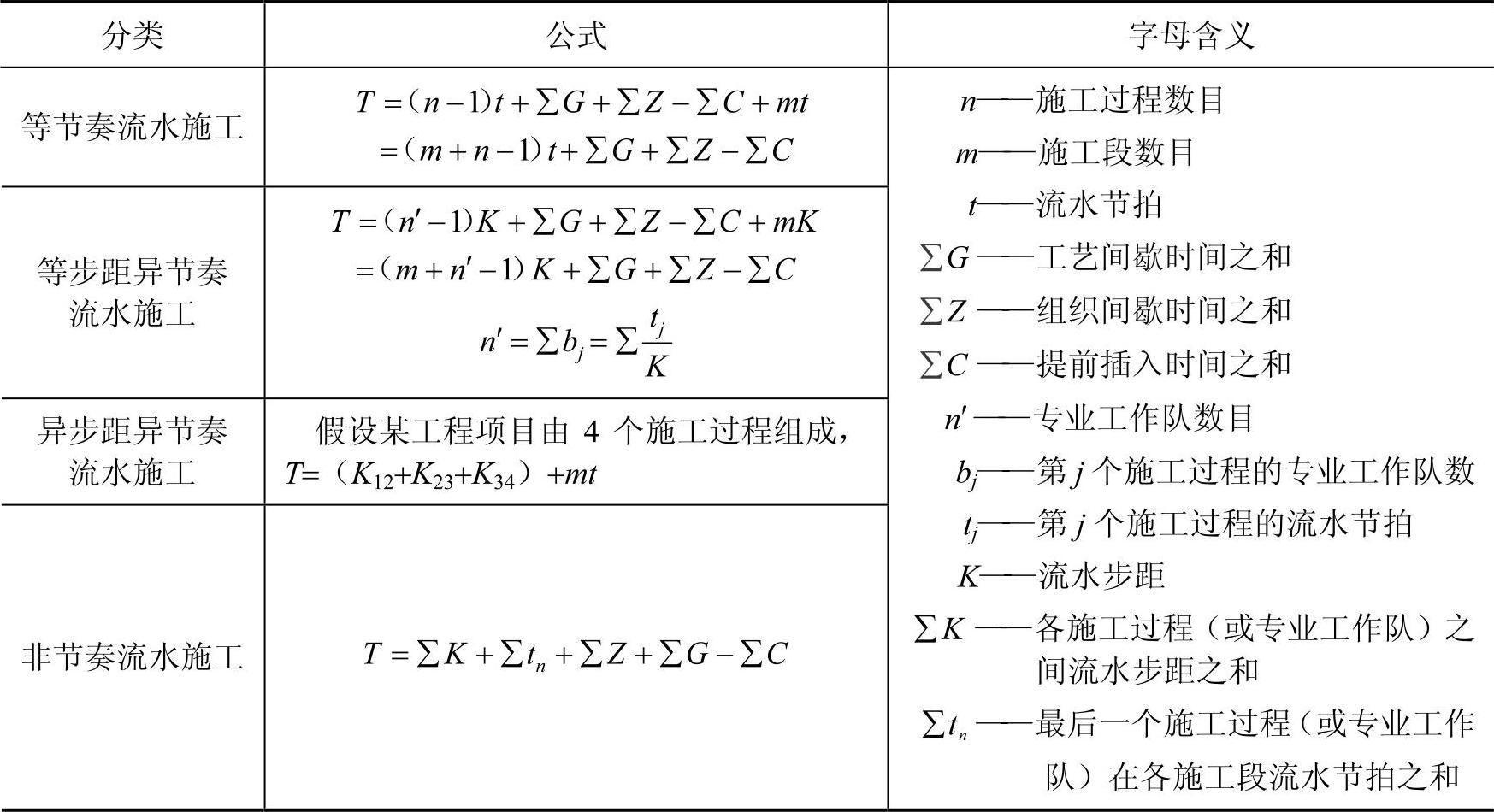

知识点二 流水施工计算公式

真题实战

1.下列流水施工参数中,属于空间参数的是( )。【2015年单选真题】

A.施工过程和流水强度 B.工作面和流水步距

C.施工段和工作面 D.流水强度和流水段

【答案】C

解析】本题考查流水施工的特点和参数。空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。

2.某工程划分为3个施工过程、4个施工段组织固定节拍流水施工,流水节拍为5天,累计间歇时间为2天,累计提前插入时间为3天,该工程流水施工工期为( )天。【2015年单选真题】

A.29 B.30 C.34 D.35

【答案】A

【解析】本题考查流水施工的基本组织方式。T=[(3+4-1)×5+2-3]天=29天。

3.建设工程组织加快的成倍节拍流水施工的特点有( )。【2015年多选真题】

A.各专业工作队在施工段上能够连续作业

B.相邻施工过程的流水步距均相等

C.不同施工过程的流水节拍成倍数关系

D.施工段之间可能有空闲时间

E.专业工作队数大于施工过程数

【答案】ABCE

【解析】本题考查施工的基本组织方式。成倍节拍流水施工特点:①同一施工过程在其各个施工段上的流水节拍均相等,不同施工过程的流水节拍不等,但其值为倍数关系;②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

4.工程项目组织非节奏流水施工的特点是( )。【2016年单选真题】

A.相邻施工过程的流水步距相等 B.各施工段上的流水节拍相等

C.施工段之间没有空闲时间 D.专业工作队等于施工过程数

【答案】D

【解析】本题考查流水施工的基本组织方式。非节奏流水施工的特点有:各施工过程在各施工段的流水节拍不全相等;相邻施工过程的流水步距不尽相等;专业工作队数等于施工过程数;各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

5.某工程队划分为3个施工过程,4个施工段,组织加快的成倍节拍流水施工。流水节拍分别为4天、6天和4天,则需要派出( )个专业工作队。【2016年单选真题】

A.7 B.6 C.4 D.3

【答案】A

【解析】本题考查有节奏流水施工。K=2,施工队数=(4/2+6/2+4/2)个=7个。

6.下列流水施工参数中,用来表达流水施工在空间布置上开展状态的参数有( )。【2016年多选真题】

A.流水能力 B.施工工程 C.流水强度 D.工作面

E.施工段

【答案】DE

解析】空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数,通常包括工作面和施工段。

7.下列流水施工参数中,属于时间参数的是( )。【2017年单选真题】

A.施工过程和流水步距 B.流水步距和流水节拍

C.施工段和流水强度 D.流水强度和工作面

【答案】B

【解析】本题考查流水施工参数。时间参数是指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和流水施工工期等。

8.某工程有3个施工过程,分为4个施工段组织流水施工。流水节拍分别为:2、3、4、3天;4、2、3、5天;3、2、2、4天。则流水施工工期为( )天。【2017年单选真题】

A.17 B.19 C.20 D.21

【答案】D

【解析】本题考查流水施工组织。非节奏流水施工采用大差法求得流水步距,然后利用公式

T=∑K+∑tn+∑Z+∑G-∑C=(3+7+11)天=21天。

9.建设工程组织加快的成倍节拍流水施工的特点有( )。【2017年单选真题】

A.同一施工过程的各施工段上的流水节拍成倍数关系

B.相邻施工过程的流水步距相等

C.专业工作队数等于施工过程数

D.各专业工作队在施工段上可连续工作

E.施工段之间可能有空闲时间

【答案】BD

【解析】考查流水施工组织的特点。成倍节拍流水施工的特点如下:

(1)同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;

(2)相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);

(3)专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;

(4)各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

预测试题

一、单项选择题

1.下列属于固定节拍和成倍节拍共有的特点是( )。

A.相邻施工过程的流水步距相等

B.所有施工过程在各个施工段上的流水节拍均相等

C.专业工作队数等于施工过程数

D.流水施工步距等于流水节拍

2.某分部工程项目进行等节奏流水施工,项目组成立了甲、乙、丙、丁共4个专业队。施工段数为4;流水节拍为6;组织间歇为0;工艺间歇分别为:G=G=2;提前插入时间为:C=3。则该项目的总工期为( )天。

A.43 B.49 C.54 D.56

3.某钢筋混凝土结构二层房屋的分项工程按A、B、C、D4个施工过程进行施工,为加快施工进度,增加专业施工队伍,组织成成倍节拍流水施工。流水节拍分别为:tA=3、tB=9、tC=9、tD=3,则参与该工程流水施工的专业工作队总数为( )个。

A.4 B.6 C.8 D.10

4.已知某基础工程由开挖、垫层、砌基础和回填夯实四个过程组成,按平面划分为四段顺序施工,各过程流水节拍分别为12天、4天、10天和6天,按异节奏组织流水施工的工期为( )天。

A.38 B.40 C.56 D.128

5.某工程有甲、乙、丙3个施工过程,分为4个施工段组织施工,各施工过程的流水节拍分别是4周、5周、3周、2周,3周、2周、4周、1周和5周、3周、3周、2周。为了实现连续施工,甲、乙两施工过程间的流水步距应是( )周。

A.4 B.5 C.6 D.7

二、多项选择题

下列流水施工参数中,用来表达流水施工在施工工艺方面进展状态的参数有( )。

A.流水步距 B.施工过程 C.流水强度 D.工作面

E.施工段

参考答案

一、单项选择题

二、多项选择题

恭喜您顺利完成第2周第3天的学习任务!
