工程网络计划技术

第五节 工程网络计划技术

第2周 第4天 日期:2018年________

学习内容:第三章第五节

考点汇集

考点一 网络图的绘制

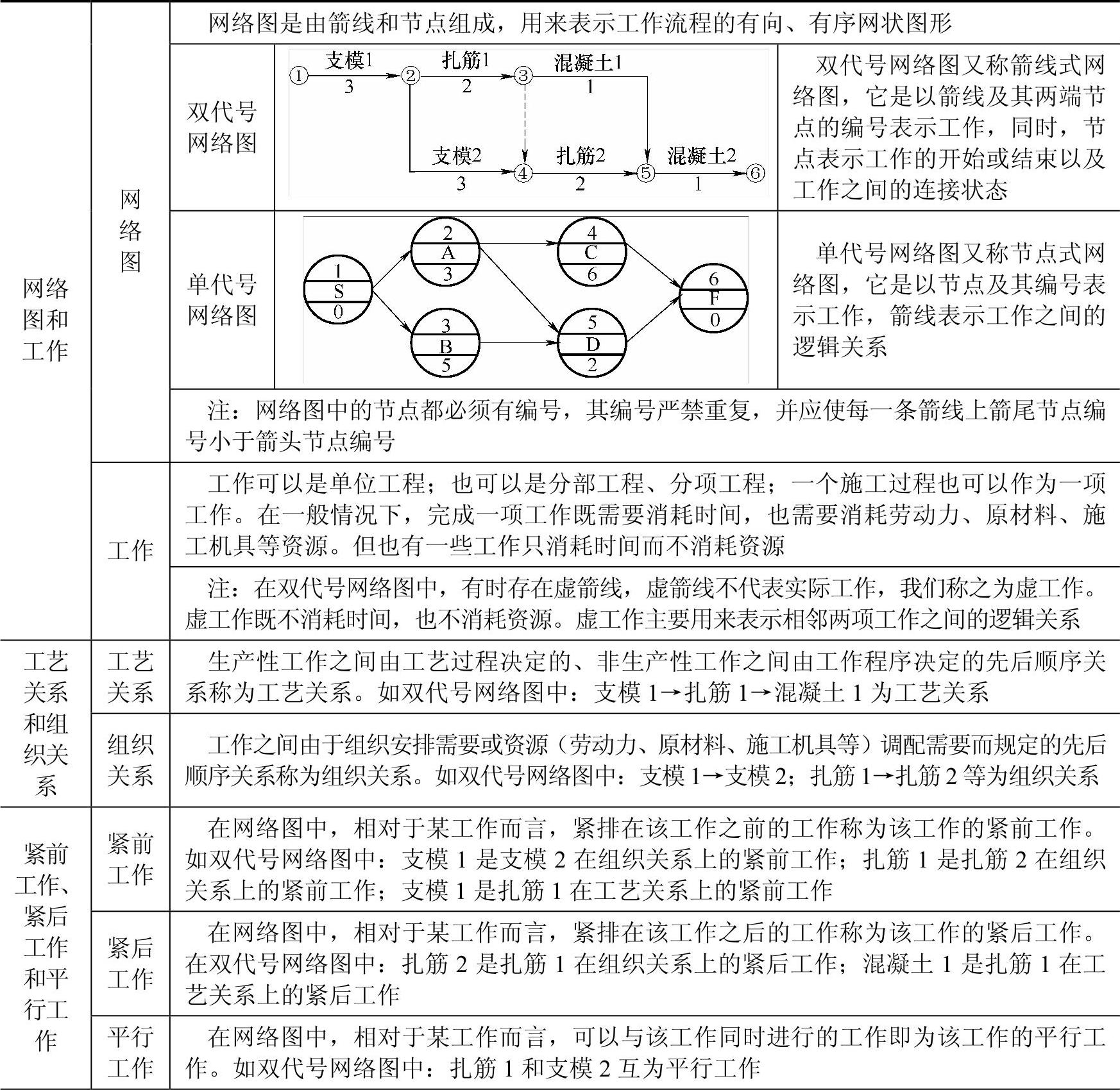

知识点一 基本概念


(续)


知识点二 网络图的绘制规则和方法


考点二 网络计划时间参数的计算

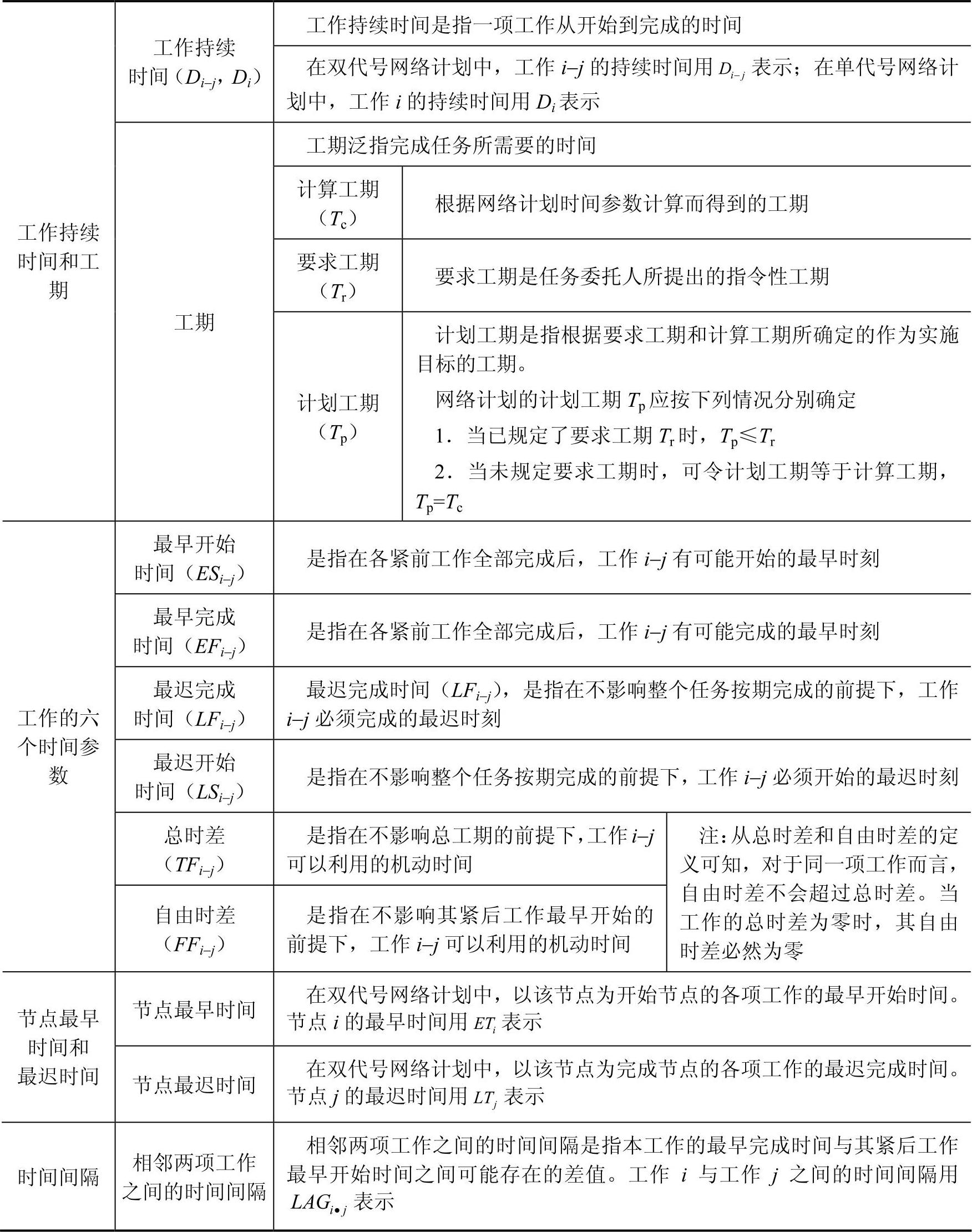

知识点一 时间参数的基本概念

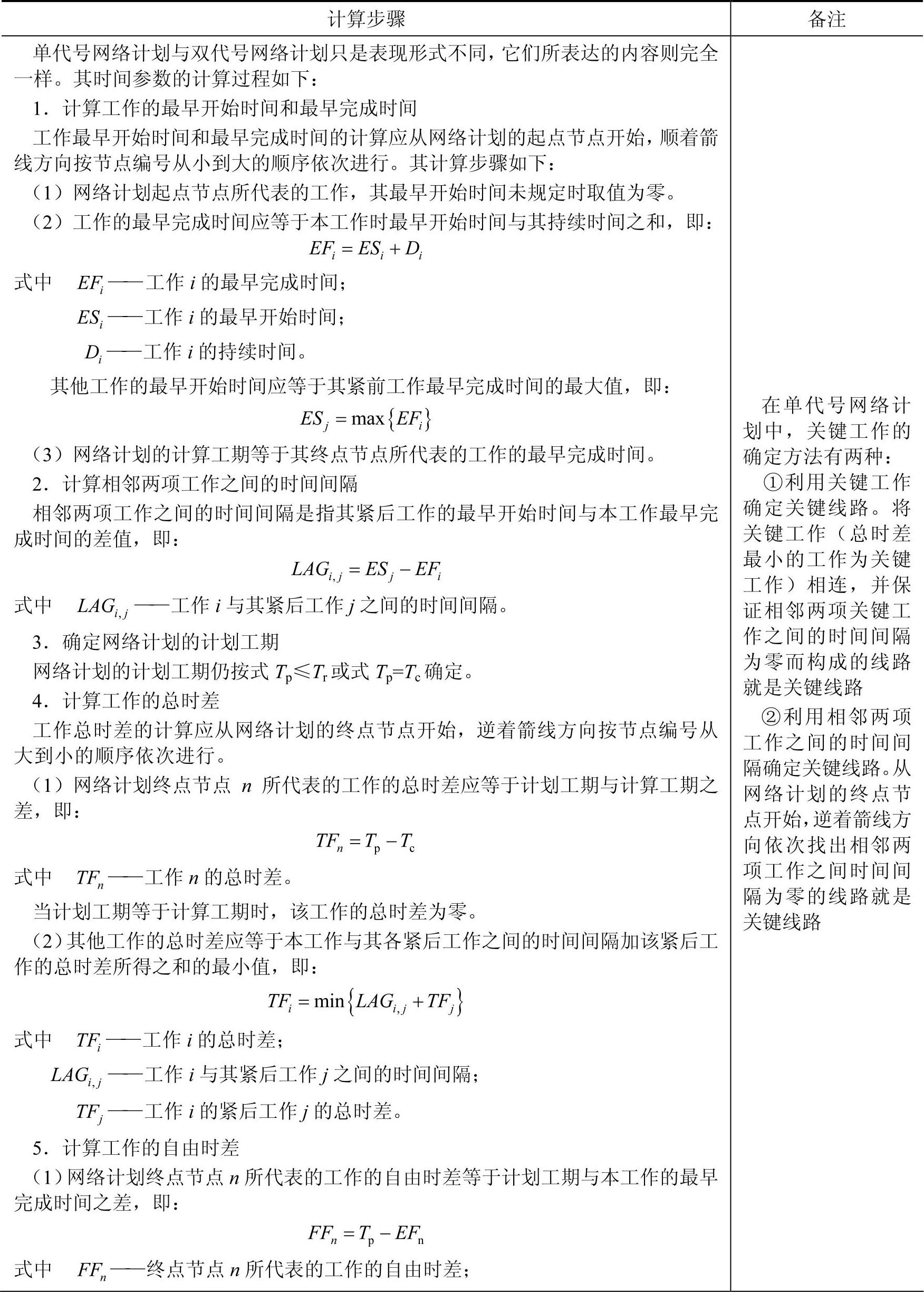

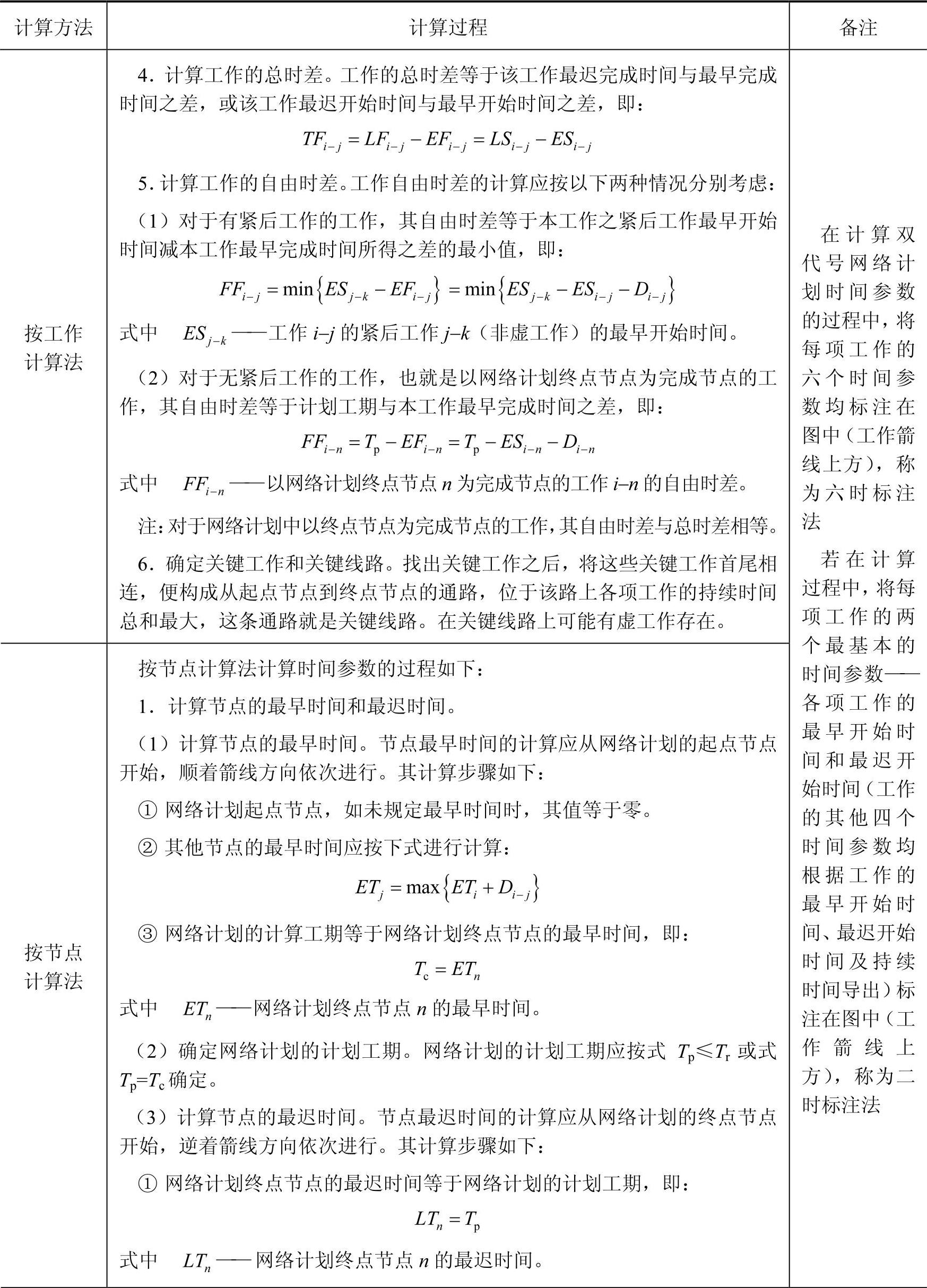

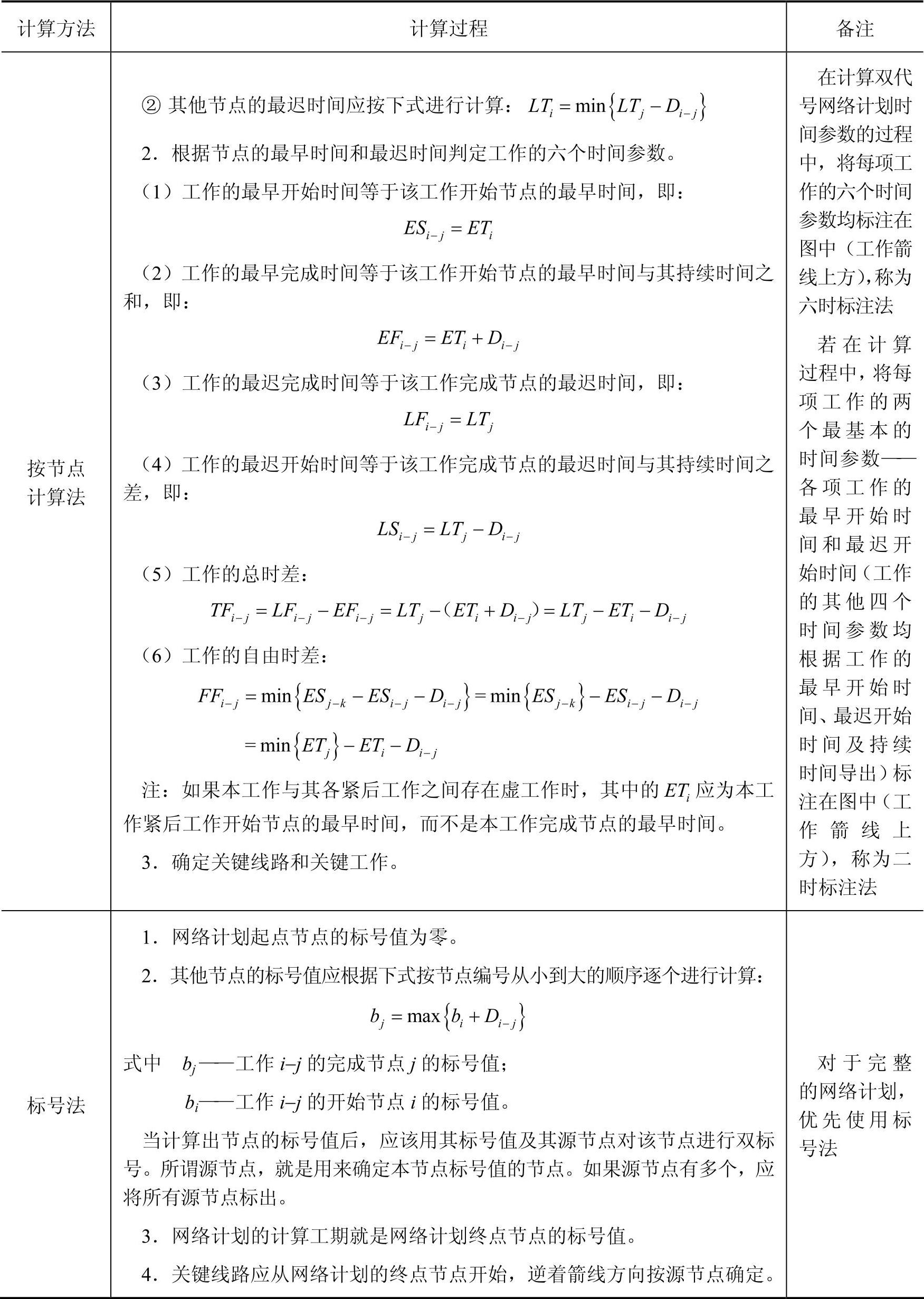

知识点二 双代号网络计划时间参数的计算方法


(续)


(续)

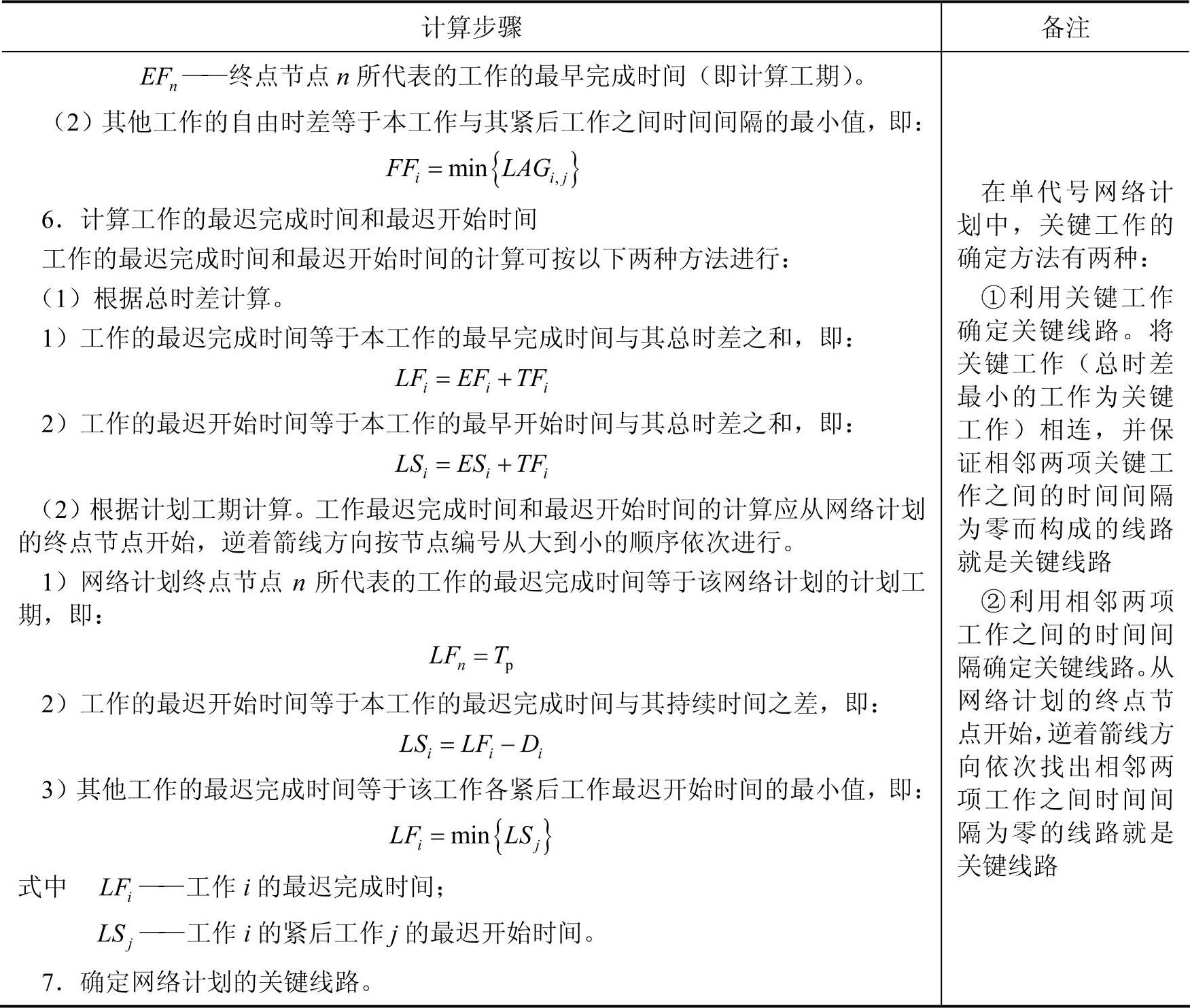

知识点三 单代号网络计划时间参数的计算方法


(续)

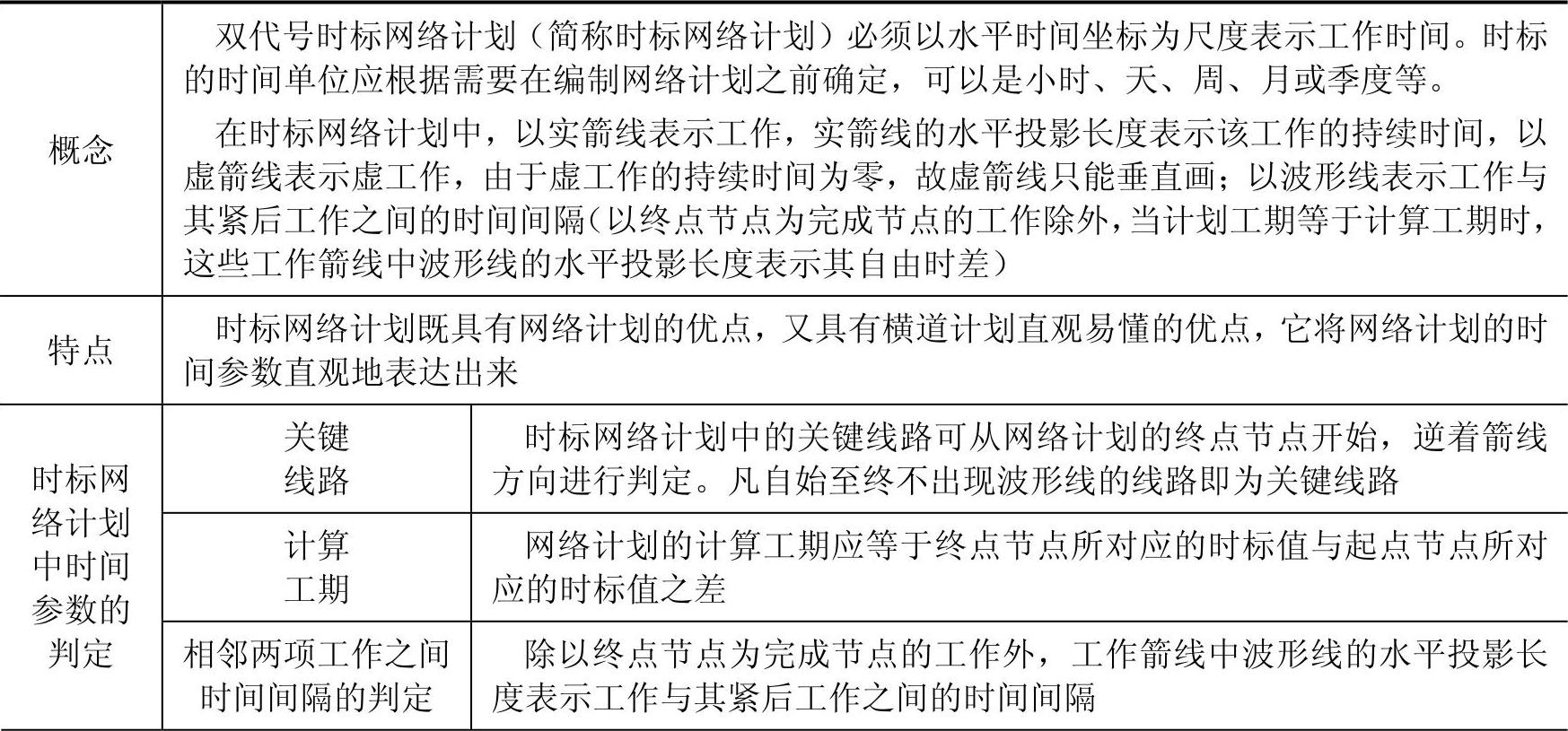

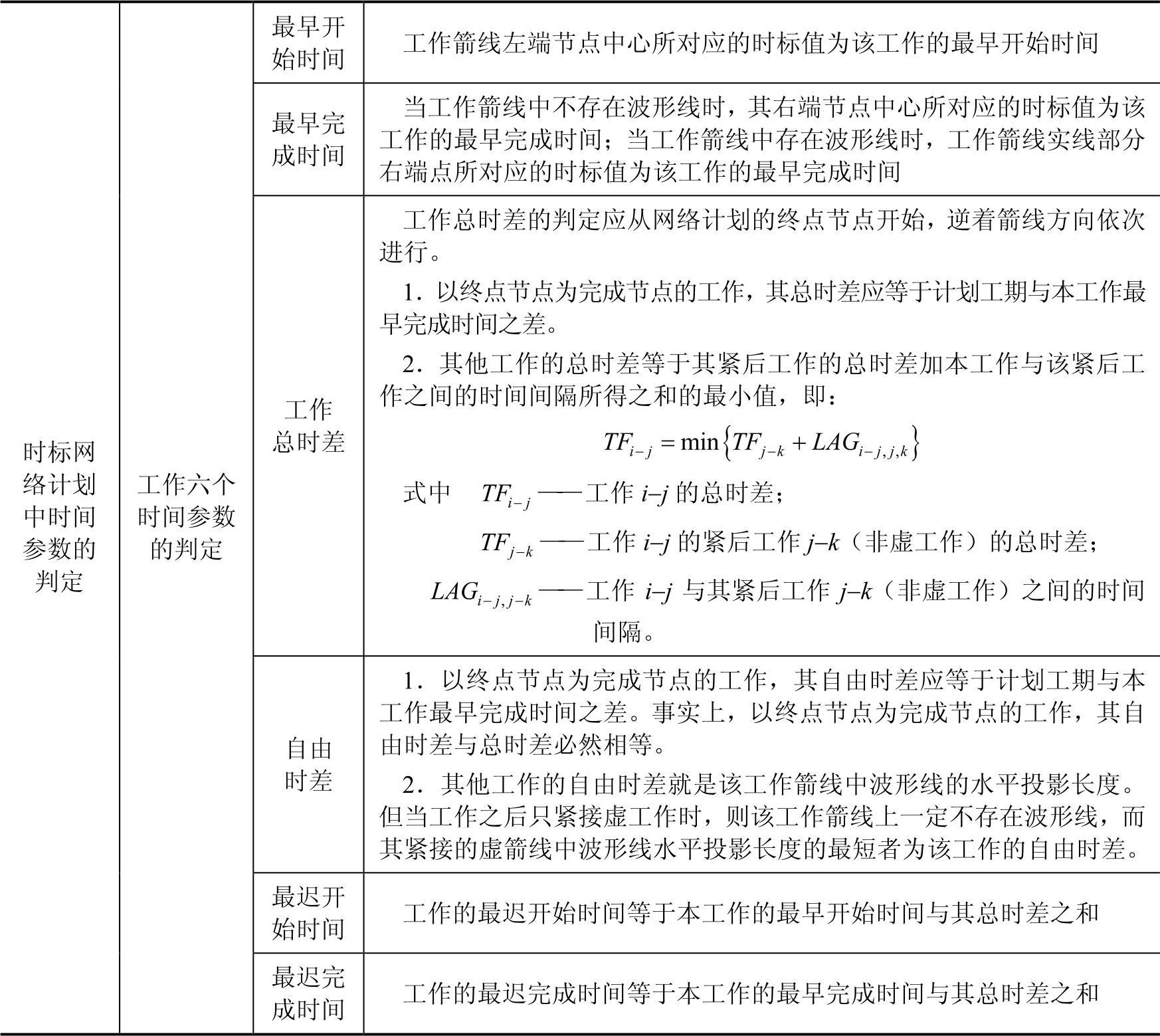

考点三 双代号时标网络计划


(续)

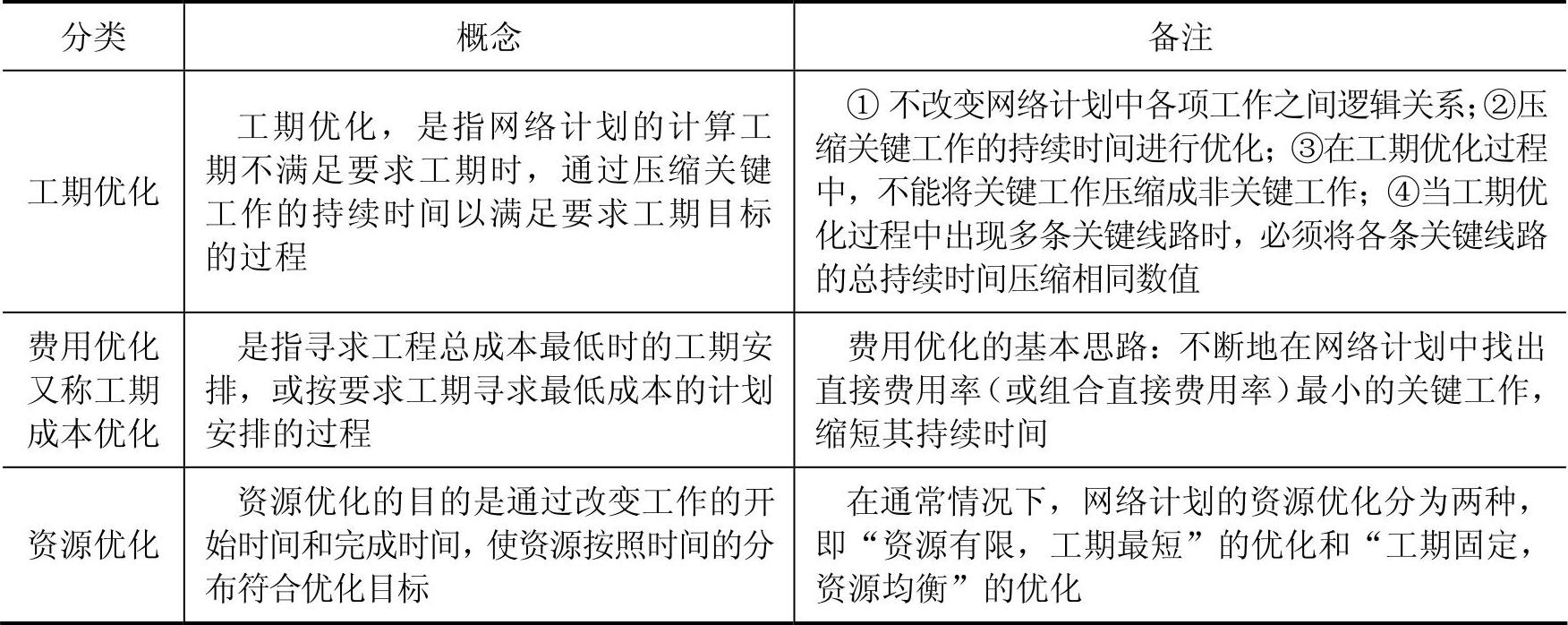

考点四 网络计划的优化

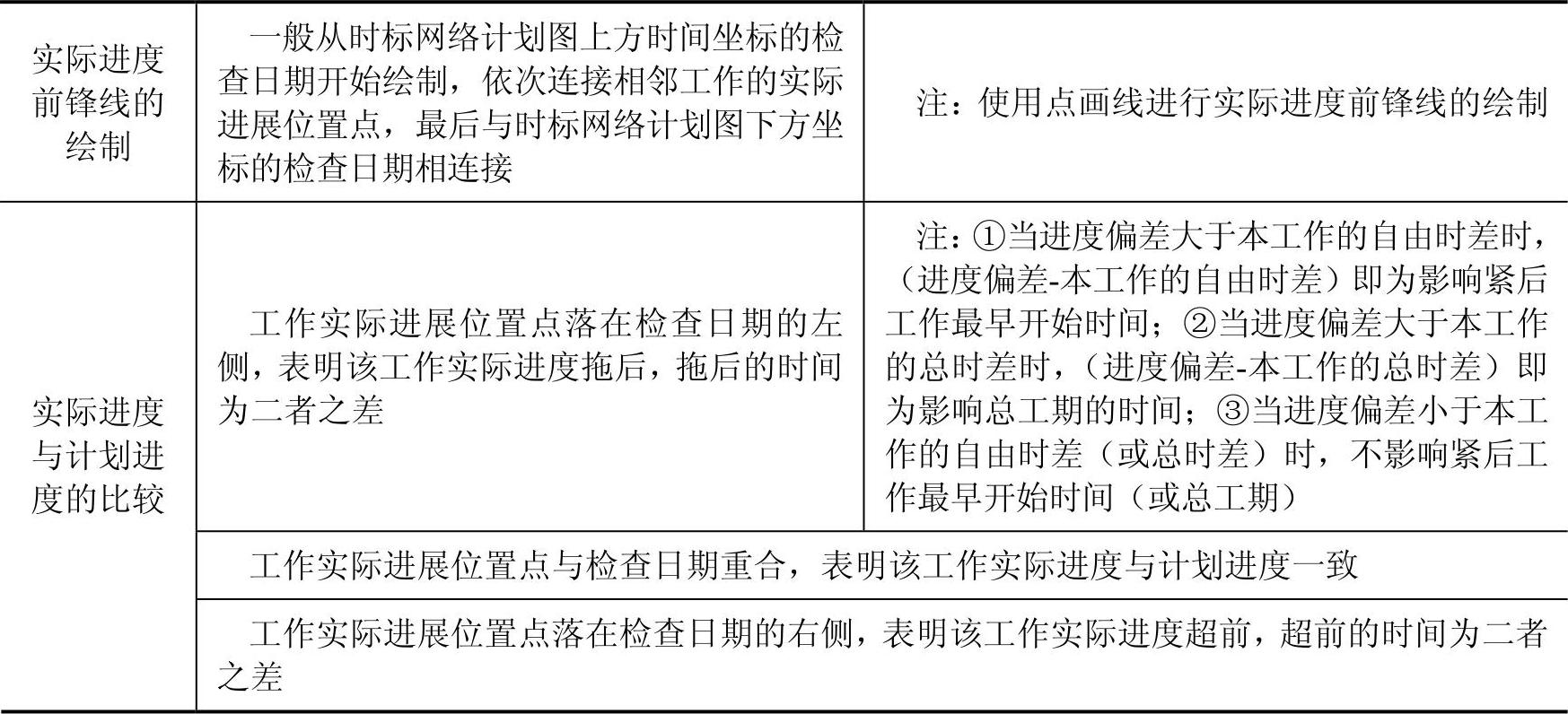

考点五 前锋线法比较实际进度与计划进度


真题实战

1.某工程双代号网路计划如下图所示。当计划工期等于计算工期时,工作D的自由时差和总时差分别是( )。【2015年单选真题】

A.2和2 B.1和2

C.0和2 D.0和1


【答案】D

【解析】本题考查网络计划时间参数的计算。D工作最早开始时间4,最晚开始时间5,最早完成时间9,总时差5-4=1,F工作最早开始时间9,D工作自由时差9-9=0。

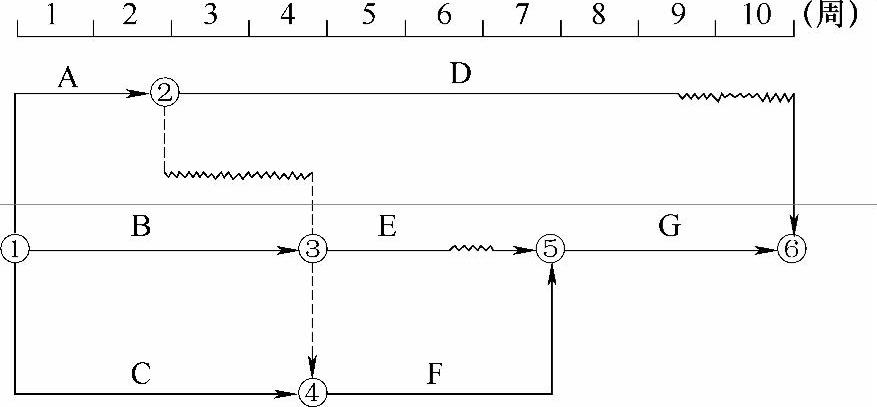

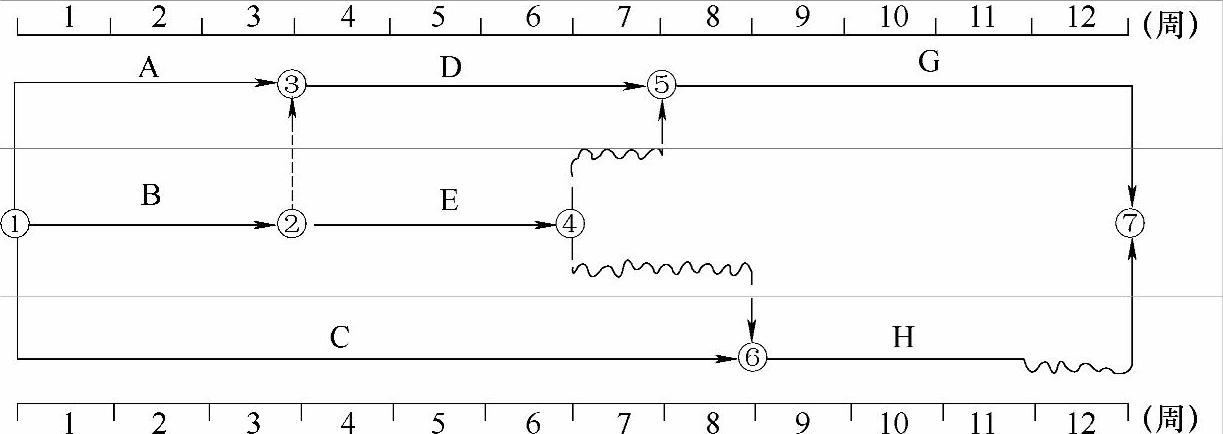

2.某工程时标网络图如下图所示。计划执行到第5周末检查实际进度。发现D工作尚需3周完成,E工作尚需1周完成,F工作刚刚开始。由此可以判断出( )。【2015年多选真题】

A.A、B、C工作均已完成 B.D工程按计划进行

C.E工作提前1周 D.F工作进度不影响总工期

E.总工期将延长1周


【答案】ABE

【解析】本题考查网络计划执行中的控制。选项C、E工作按计划完成;选项D、F工作进度影响总工期。

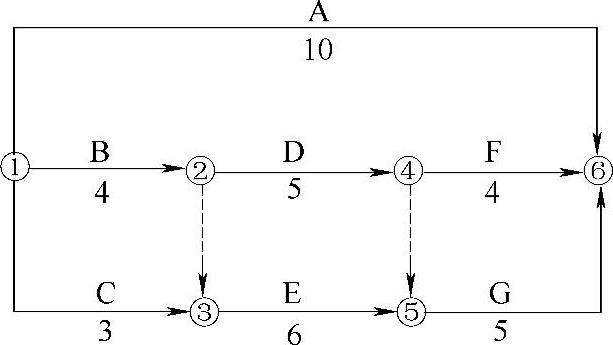

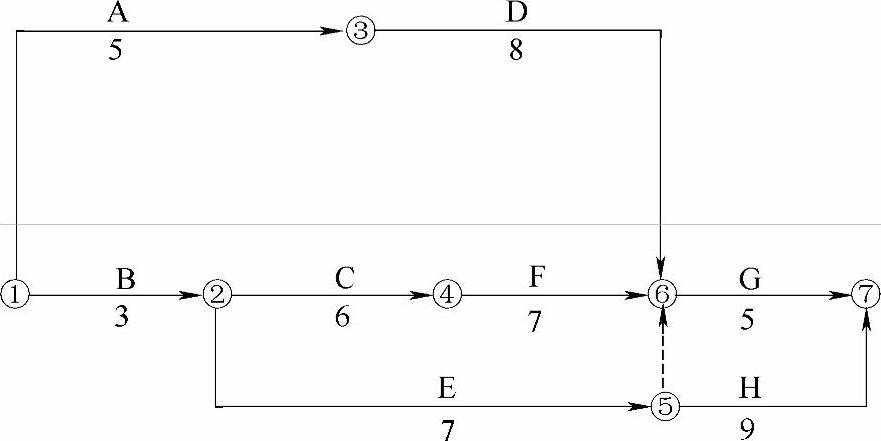

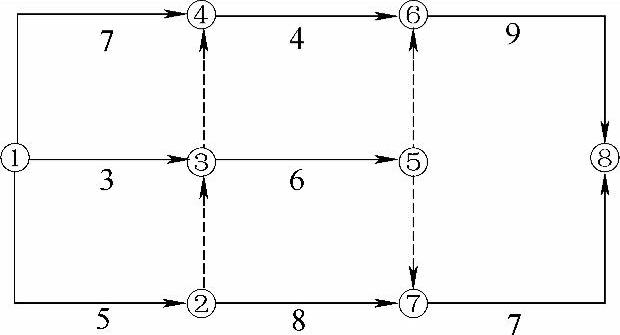

3.某工程双代号网络计划如图所示,其中关键线路有( )条。【2016年单选真题】

A.1 B.2 C.3 D.4


【答案】C

【解析】本题考查网络图的绘制。关键线路是A→E→H、A→D→M、C→G→M。

4.单代号网络计划中,关键线路是指( )的线路。【2016年单选真题】

A.由关键工作组成 B.相邻两项工作之间时间间隔均为零

C.由关键节点组成 D.相邻两项工作之间间隔均相等

【答案】B

【解析】本题考查单代号网络计划。单代号网络计划中,关键工作相连,并保证相邻两项关键工作之间的时间间隔为零而构成的线路就是关键线路。

5.工程网络计划费用优化的基本思路是,在网络计划中,当有多条关键线路时,应通过不断缩短( )的关键工作持续时间来达到优化目的。【2016年单选真题】

A.直接费用总和最大 B.组合间接费用最小

C.间接费用综合最大 D.组合直接费用率最小

【答案】D

【解析】本题考查网络计划的优化。当有多条关键线路出现而需要同时压缩多个关键工作的持续时间时,应将它们的直接费用率之和(组合直接费用率)最小者作为压缩对象。

6.某工程双代号网络图如下图所示,存在的绘图错误是( )。【2017年单选真题】

A.多个起点节点 B.多个终点节点

C.节点编号有误 D.存在循环回路


【答案】A

【解析】本题考查双代号网络图的绘制。只有引出箭线的是起点节点,图中①、②均只有引出箭线。

7.工程网络计划中,工作D有两项紧后工作,最早开始时间分别为17和20,工作D的最早开始时间为12,持续时间为3,则工作D的自由时差为( )。【2017年单选真题】

A.5 B.4 C.3 D.2

【答案】D

【解析】本题考查网络计划时间参数计算(概念)。FFD=17-(12+3)=2。

8.工程网络计划资源优化的目的是通过改变( ),使资源按照时间的分布符合优化目标。【2017年单选真题】

A.工作间逻辑关系 B.工作持续时间

C.工作的开始时间和完成时间 D.工作的资源强度

【答案】C

【解析】本题考查网络计划的优化。资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。

9.在工程网络计划中,关键工作是指( )的工作。【2017年多选真题】

A.最迟完成时间与最早完成时间之差最小

B.自由时差为零

C.总时差最小

D.持续时间最长

E.时标网络计划中没有波形线

【答案】AC

【解析】本题考查关键工作的概念。总时差最小的工作是关键工作。总时差=最迟开始时间-最早开始时间=最迟完成时间-最早完成时间。关键线路上的工作称为关键工作。

预测试题

一、单项选择题

1.某网络计划如下图,逻辑关系正确的是( )。

A.E的紧前工作是B、D B.A完成后同时进行C、F

C.A、B均完成后进行E D.F的紧前工作是D、E


2.下列关于网络计划的说法中,正确的是( )。

A.一个网络计划只有一条关键线路

B.一个网络计划可能有多条关键线路

C.网络计划中可以存在循环回路

D.由非关键工作组成的线路称为非关键线路

3.关于虚工作的说法,正确的是( )。

A.虚工作只在双代号网络计划中存在

B.虚工作一般不消耗资源但占用时间

C.虚工作可以正确表达工作间逻辑关系

D.双代号时标网络计划中虚工作用波形线表示

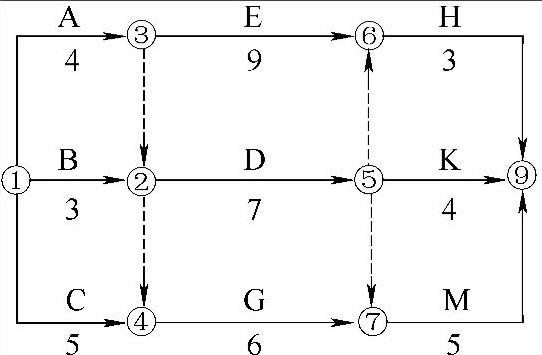

4.某装饰工程施工进度网络计划如下图所示,指出其关键线路( )。

A.①→③→⑥→⑦ B.①→②→④→⑥→⑦

C.①→②→⑤→⑥→⑦ D.①→②→⑤→⑦

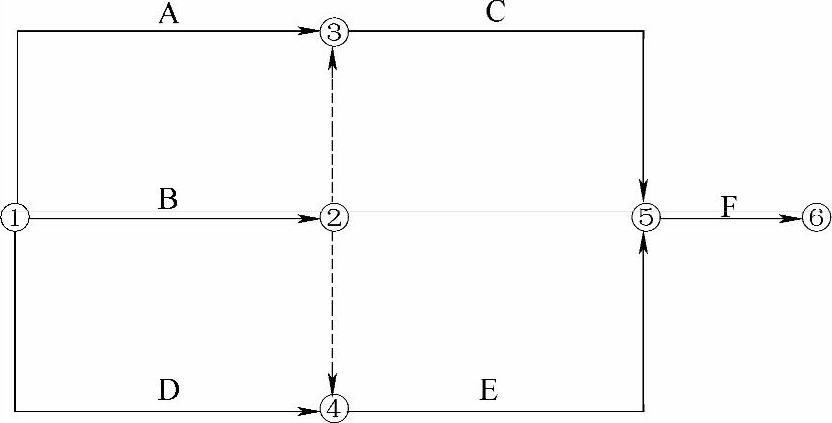

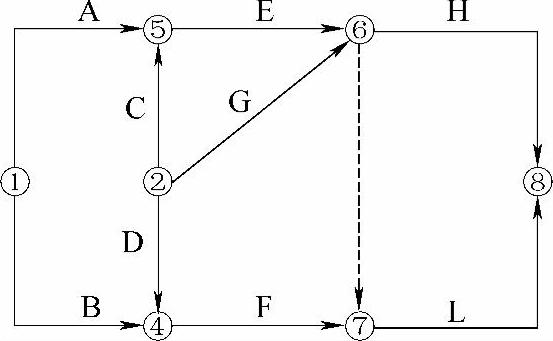

5.某工程双代号网络计划如下图所示,其中关键线路有( )条。

A.2 B.3 C.4 D.5


6.已知某网络计划中C工作有两项紧后工作D、E。D工作的最迟完成时间为第16天,持续时间为3天,总时差为2天;E工作的最迟开始时间为第12天,总时差为2天。C工作的最早开始时间为第4天,持续时间为3天,则C工作的自由时差为( )天。

A.1 B.2 C.3 D.4

7.工程双代号网络计划如下图所示,其中工作G最迟开始时间为( )周。

A.4 B.5 C.6 D.7


8.工程网络计划的工期优化是通过( )。

A.改变关键工作间的逻辑关系而使计算工期满足要求工期

B.改变关键工作间的逻辑关系而使计划工期满足要求工期

C.压缩关键工作的持续时间而使要求工期满足计划工期

D.压缩关键工作的持续时间而使计算工期满足要求工期

9.当工程网络计划的工期优化过程中出现多条关键线路时,必须( )。

A.将持续时间最长的关键工作压缩为非关键工作

B.压缩各条关键线路上直接费用率最小的工作的持续时间

C.压缩各条关键线路上持续时间最长的工作的持续时间

D.将各条关键线路的总持续时间压缩相同数值

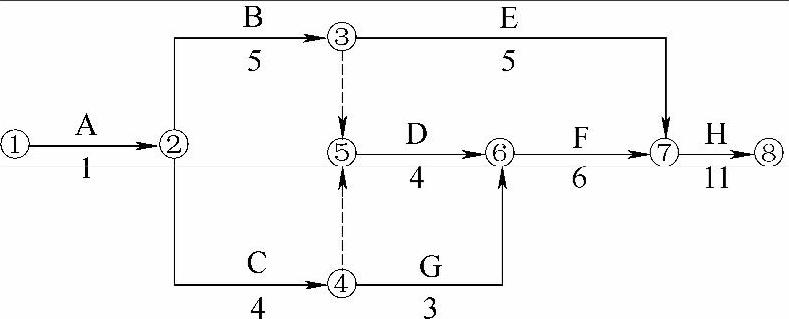

10.某工程双代号时标网络计划如下图所示,其中工作E的自由时差为( )。

A.0 B.1周 C.2周 D.3周


11.某工程网络计划中,工作M的自由时差为2天,总时差为5天。实施进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度( )。

A.不影响总工期,但将其紧后工作的最早开始时间推迟2天

B.既不影响总工期,也不影响其后续工作的正常进行

C.将使总工期延长4天,但不影响其后续工作的正常进行

D.将其后续工作的开始时间推迟4天,并使总工期延长1天

二、多项选择题

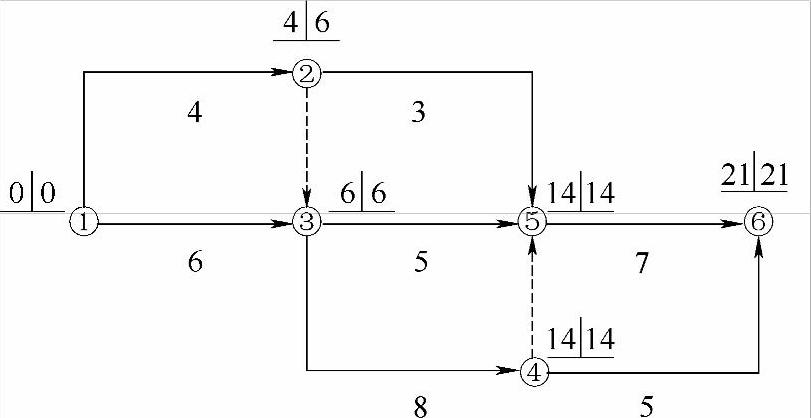

某工程双代号网络计划如下图所示,图中已标出各个节点的最早时间和最迟时间。该计划表明( )。

A.工作1—2的自由时差为2 B.工作2—5的总时差为7

C.工作3—4为关键工作 D.工作3—5为关键工作

E.工作4—6的总时差为零


参考答案

一、单项选择题


二、多项选择题


恭喜您!顺利完成第2周第4天的学习任务!
