核心典型习题及答案解析

一、核心典型习题及答案解析

(一)单项选择题

1.下列有关工程量清单的叙述中,正确的是( )。【2006年真题】

A.工程量清单中含有措施项目及其工程数量

B.工程量清单是招标文件的组成部分

C.在招标人同意的情况下,工程量清单可以由投标人自行编制

D.工程量清单的表格格式是严格统一的

2.按工程量清单计价方式,下列构成投标报价的各项费用中,应该在单位工程费汇总表中列项的是( )。【2006年真题】

A.直接工程费 B.管理费 C.利润 D.税金

3.对招标工程量清单概念表述不正确的是( )。

A.招标工程量清单是包括工程数量的明细清单

B.招标工程量清单也包括工程数量相应的单价

C.招标工程量清单由招标人提供

D.招标工程量清单是招标文件的组成部分

4.除另有说明外,分部分项工程量清单表中的工程量应等于( )。【2008年真题】

A.实体工程量

B.实体工程量+施工损耗

C.实体工程量+施工需要增加的工程量

D.实体工程量+措施工程量

5.在分部分项工程量清单的项目设置中,除明确说明项目的名称外,还应阐释清单项目的( )。【2008年真题】

A.计量单位 B.清单编码 C.工程数量 D.项目特征

6.某分部分项工程的清单编码为010302006004,则该分部分项工程的清单项目顺序编码为( )。【2006年真题】

A.01 B.02 C.006 D.004

7.关于工程量清单编制中的项目特征描述,下列说法中正确的是( )。【2013年真题】

A.措施项目无需描述项目特征

B.应按计量规范附录中规定的项目特征,结合技术规范、标准图集加以描述

C.对完成清单项目可能发生的具体工作和操作程序仍需要加以描述

D.图样中已有的工程规格、型号、材质等可不描述

8.某分部分项工程的清单编码为020301001XXX,则该分部分项工程所属工程类别为( )。【2007年真题】

A.建筑工程 B.安装工程 C.装饰装修工程 D.市政工程

9.编制工程量清单出现计算规范附录中未包括的清单项目时,编制人应作补充,下列

关于编制补充项目的说法中正确的是( )。【2014年真题】

A.补充项目编码由B与三位阿拉伯数字组成

B.补充项目应报县级工程造价管理机构备案

C.补充项目的工作内容等予以明确

D.补充项目编码应顺序编制,起始序号由编制人根据需要自主确定

10.在工程量清单中,最能体现分部分项工程项目自身价值的本质是( )。【2014年真题】

A.项目特征 B.项目编码 C.项目名称 D.项目计量单位

11.下列措施项目中,与完成的工程实体具有直接关系的是( )。【根据2008年真题改编】

A.施工排水降水 B.安全文明施工 C.材料二次搬运 D.环境保护

12.不属于措施项目清单编制依据的是( )。【2009年真题】

A.拟建工程的施工技术方案 B.其他项目清单

C.招标文件 D.有关的施工规范

13.根据《建设工程工程量清单计价规范》(GB 50500—2013)的规定,安全文明施工费应计列于( )之中。【根据2010年真题改编】

A.分部分项工程量清单计价表

B.以计算基础乘以费率的形式表示的措施项目清单与计价表

C.其他项目清单与计价汇总表

D.规费、税金项目清单与计价表

14.下列措施项目中,适宜于采用综合单价方式计价的是( )。【根据2011年真题改编】

A.已完工程及设备保护 B.非夜间施工照明

C.安全文明施工 D.混凝土、钢筋混凝土模板

15.在编制措施项目清单时,关于钢筋混凝土模板及支架费项目,应在清单中列明( )。【2012年真题】

A.项目编码 B.计算基础 C.取费费率 D.工作内容

16.措施项目清单编制中,下列适用于以“项”为单位计价的措施项目费是( )。【2013年真题】

A.已完工程及设备保护费 B.超高施工增加费

C.大型机械设备进出场及安拆费 D.施工排水、降水费

17.其他项目清单中,无须由招标人根据拟建工程实际情况提出估算额度的费用项目是( )。【2009年真题】

A.暂列金额 B.材料暂估价

C.专业工程暂估价 D.计日工费用

18.根据《建设工程工程量清单计价规范》(GB 50500—2013)的规定,为合同约定调整因素出现时进行工程价款调整而预备的费用,应列入( )之中。【2011年真题】

A.暂列金额 B.暂估价 C.计日工 D.措施项目费

19.工程量清单计价模式下,在招标投标阶段对尚未确定的某分部分项工程费,应列于( )中。【2010年真题】

A.暂列金额 B.基本预备费 C.暂估价 D.工程建设其他费

20.招标人在工程量清单中提供的用于支付必然发生但暂不能确定价格的材料、工程设备的单价及专业工程的金额是( )。【2014年真题】

A.暂列金额 B.暂估价 C.总承包服务费 D.价差预备费

(二)多项选择题

1.关于工程量清单的下列说法正确的有( )。【2006年真题】

A.招标工程量清单应以单位(项)工程为单位编制

B.已标价工程量清单必须经承包人确认

C.招标工程量清单的准确性和完整性由招标人负责

D.招标工程量清单必须由招标人亲自编制

E.招标工程量清单包括规费、税金项目清单

2.下列工程项目中,必须采用工程量清单计价的项目有( )。【2013年真题】

A.使用各级财政预算资金的项目

B.使用国家发行债券所筹资金的项目

C.国有资金投资总额占50%以上的项目

D.使用国家政策性贷款的项目

E.使用国际金融机构贷款的项目

3.在分部分项工程量清单编制时,因应用“四新技术”,计量规范附录中未包括的清单项目应补充,关于编制补充项目下列说法正确的有( )。【2011年真题】

A.补充项目的编码由12位阿拉伯数字表示

B.补充项目的编码由计量规范的代码与B和三位阿拉伯数字组成

C.同一招标工程的补充项目编码可以重复

D.补充项目只需要有编码和名称即可,不需要补充完成该项目的工作内容、特征、计量单位等

E.编制的补充项目要报省级或行业工程造价管理机构备案

4.分部分项工程量清单中,各级编码代表的含义包括( )。

A.第一级表示工程分类顺序码 B.第二级表示分部工程顺序码

C.第三级表示专业工程顺序码 D.第四级表示分项工程项目名称顺序码

E.第五级表示工程量清单项目名称顺序码

5.措施项目中可以计算工程量的项目清单宜采用分部分项工程量清单的方式编制,需列出( )。

A.计算基础 B.项目名称 C.费率

D.项目特征 E.工程量计算规则

6.措施项目清单的编制依据有( )。【2007年真题】

A.拟建工程的施工技术方案 B.相关的工程验收规范

C.施工承包合同 D.工程量计算规则

E.设计文件

7.下列措施项目中,应按分部分项工程量清单编制方式编制的有( )。【2014年真题】

A.超高施工增加 B.建筑物的临时保护设施

C.大型机械设备进出场及安拆 D.已完工程及设备保护

E.施工排水、降水

8.关于措施项目工程量清单编制与计价,下列说法中正确的是( )。【2014年真题】

A.不能计算工程量的措施项目也可以采用分部分项工程量清单方式编制

B.安全文明施工费按总价方式编制,其计算基础可为“定额基价”“定额人工费”

C.总价措施项目清单表应列明计量单位、费率、金额等内容

D.除安全文明施工费外的其他总价措施项目的计算基础可为“定额人工费”

E.按施工方案计算的总价措施项目可以只需填“金额”数值

9.关于其他项目清单的编制,说法正确的有( )。【根据2009年真题改编】

A.暂列金额是预见肯定要发生而暂时无法明确数额的费用项目

B.专业工程暂估价应包括除规费以外的所有综合单价构成内容

C.需要纳入分部分项工程量清单项目综合单价中的暂估价应只是材料、工程设备暂估单价

D.总承包服务费包括总承包人为分包工程及自行采购材料、设备发生的管理费用

E.招标人应预计总承包服务费并按投标人的投标报价向投标人支付该项费用

10.关于工程量清单编制的说法,正确的有( )。【根据2012年真题改编】

A.脚手架工程应列入以综合单价形式计价的措施项目清单

B.暂估价用于支付可能发生也可能不发生的材料及专业工程

C.需要纳入分部分项工程量清单项目综合单价中的暂估价应只是材料、工程设备暂估单价

D.暂列金额是招标人考虑工程建设工程中不可预见、不能确定的因素而暂定的一笔费用

E.计日工清单中,由招标人列项,招标人填写数量与单价

11.根据《房屋建筑与装饰工程工程量计算规范》(GB 50584—2013)的规定,下列属于可以精确计算工程量的措施项目有( )。

A.施工排水、降水 B.垂直运输

C.冬雨期施工 D.安全文明施工

E.大型机械设备进出场及安拆

(三)答案及解析

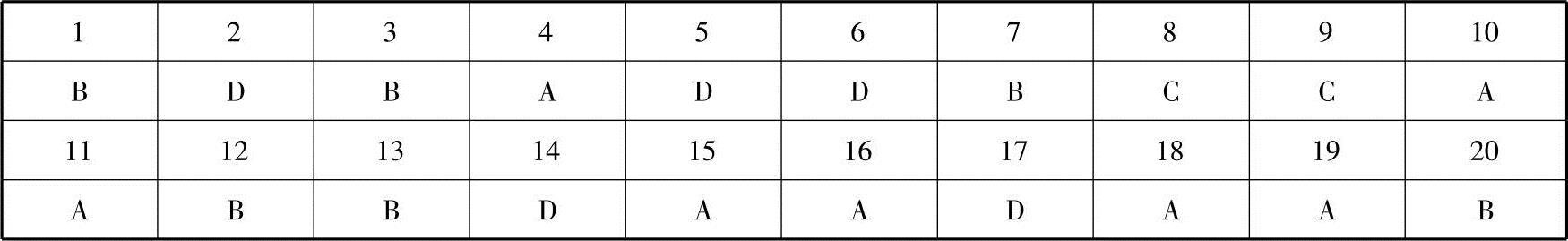

单项选择题答案见下表:


【单选题第1题解析】招标工程量清单应由具有编制能力的招标人或受其委托具有相应资质的工程造价咨询人或招标代理人编制。采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。招标工程量清单应以单位(项)工程为单位编制,由分部分项工程量清单,措施项目清单,其他项目清单,规费项目、税金项目清单组成。

【单选题第2题解析】考核工程量清单的内容。工程量清单应是载明建设工程分部分项工程项目、措施项目和其他项目的名称和相应数量以及规费和税金项目等内容的明细清单。

【单选题第3题解析】考核招标工程量清单的内容。工程量清单应是载明建设工程分部分项工程项目、措施项目和其他项目的名称和相应数量以及规费和税金项目等内容的明细清单。作为投标文件组成部分的已标明价格并经承包人确认的称为已标价工程量清单。

【单选题第4题解析】工程数量主要通过工程量计算规则计算得到。工程量计算规则是指对清单项目工程量的计算规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。

【单选题第5题解析】项目特征是对项目的准确描述,是确定一个清单项目综合单价不可缺少的重要依据,是区分清单项目的依据,是履行合同义务的基础。

【单选题第6题解析】考核各级编码含义。第一级表示专业工程顺序码(分两位);第二级表示附录分类顺序码(分两位);第三级表示分部工程顺序码(分两位);第四级表示分项工程项目名称顺序码(分两位);第五级表示工程量清单项目名称顺序码(分三位)。

【单选题第7题解析】分部分项工程量清单的项目特征应按各专业工程计量规范附录中规定的项目特征,结合技术规范、标准图集、施工图样、按照工程结构、使用材质及规格或安装位置等,予以详细而准确的表述和说明。

【单选题第8题解析】考核项目编码,第一级表示工程分类顺序码(分两位):建筑工程01、装饰装修02、安装工程03、市政工程04、园林绿化05、矿山工程06。

【单选题第9题解析】在编制补充项目时应注意以下三个方面:补充项目的编码由计量规范代码与B和三位阿拉伯数字组成,并从001起顺序编制。在工程量清单中应附补充项目的名称、项目特征、计量单位、工程量计算规则和工作内容。将编制的补充项目报省级或行业工程造价管理机构备案。

【单选题第10题解析】考核项目特征。项目特征是构成分部分项工程项目、措施项目自身价值的本质特征。项目特征是对项目的准确描述,是确定一个清单项目综合单价不可缺少的重要依据,是区分清单项目的依据,是履行合同义务的基础。

【单选题第11题解析】考核措施项目清单。措施项目费用的发生与使用时间、施工方法或者两个以上的工序相关,并都与实际完成的实体工程量的大小关系不大,如安全文明施工,夜间施工,非夜间施工照明,二次搬运,冬雨期施工,地上、地下设施、建筑物的临时保护设施,已完工程及设备保护等。但有些非实体项目则是可以计算工程量的项目,如脚手架工程,混凝土模板及支架(支撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,与完成的工程实体具有直接关系。

【单选题第12题解析】考核措施项目清单的编制依据,主要有:①施工现场情况、地勘水文资料、工程特点;②常规施工方案;③与建设工程有关的标准、规范、技术资料;④拟定的招标文件;⑤建设工程设计文件及相关资料。

【单选题第13题解析】安全文明施工费属于措施费,应计入措施项目清单。

【单选题第14题解析】考核措施项目计价。有些非实体项目则是可以计算工程量的项目,如脚手架工程,混凝土模板及支架(支撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,与完成的工程实体具有直接关系,并且是可以精确计量的项目,用分部分项工程量清单的方式采用综合单价,更有利于措施费的确定和调整。

【单选题第15题解析】考核编制措施项目清单时列出项目编码、项目名称、项目特征、计量单位、工程量计算规则。

【单选题第16题解析】考核措施项目计价。措施项目费用的发生与使用时间、施工方法或者两个以上的工序相关,并都与实际完成的实体工程量的大小关系不大,如安全文明施工,夜间施工,非夜间施工照明,二次搬运,冬雨期施工,地上、地下设施、建筑物的临时保护设施,已完工程及设备保护等。措施项目中不能计算工程量的项目清单,以项为单位进行编制。

【单选题第17题解析】计日工适用的所谓零星项目或工作一般是指合同约定之外的或者因变更而产生的、工程量清单中没有相应项目的额外工作,尤其是那些难以事先商定价格的额外工作。计日工表中的项目名称、数量由招标人填写,编制招标控制价时,单价由招标人按有关规定确定;投标时,单价由投标人自主报价,计入投标总价中。

【单选题第18题解析】考核暂列金额的概念。暂列金额用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整,以及发生的索赔、现场签证确认等费用。

【单选题第19题解析】暂列金额用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整,以及发生的索赔、现场签证确认等费用。

【单选题第20题解析】暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额。

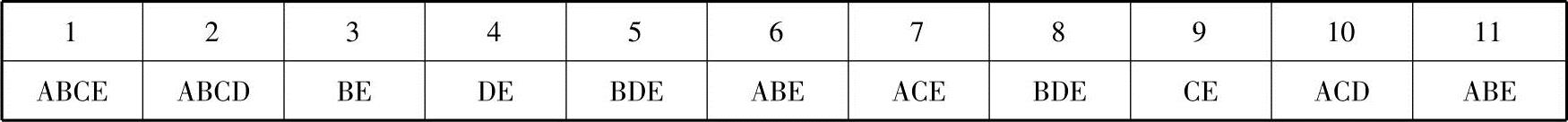

多项选择题答案见下表:


【多选题第1题解析】考核工程量清单内容。招标工程量清单应由具有编制能力的招标人或受其委托具有相应资质的工程造价咨询人或招标代理人编制。采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。招标工程量清单应以单位(项)工程为单位编制,由分部分项工程量清单,措施项目清单,其他项目清单,规费项目、税金项目清单组成。

【多选题第2题解析】考核工程量清单计价的适用范围。国有资金投资的工程建设项目包括:①使用各级财政预算资金的项目;②使用纳入财政管理的各种政府性专项建设资金的项目;③使用国有企事业单位自有资金,并且国有资产投资者实际拥有控制权的项目。“使用国家政策性贷款的项目”和“国家特许的融资项目”属于国家融资资金的工程建设项目。国有资金为主的工程建设项目是指国有资金占投资总额50%以上,或虽不足50%但国有投资者实质上拥有控股权的工程建设项目。

【多选题第3题解析】考核编制补充项目注意的事项。补充项目的编码由计量规范的代码与B和三位阿拉伯数字组成,并应从001起顺序编制;在工程量清单中应附补充项目的项目名称、项目特征、计量单位、工程量计算规则和工作内容;将编制的补充项目报省级或行业工程造价管理机构备案。

【多选题第4题解析】考核项目编码。第一级表示专业工程顺序码(分两位);第二级表示附录分类顺序码(分两位);第三级表示分部工程顺序码(分两位);第四级表示分项工程项目名称顺序码(分两位);第五级表示工程量清单项目名称顺序码(分三位)。

【多选题第5题解析】编制可以计算工程量措施项目清单时列出项目编码、项目名称、项目特征、计量单位、工程量计算规则。

【多选题第6题解析】考核措施项目清单的编制依据,主要有:①施工现场情况、地勘水文资料、工程特点;②常规施工方案;③与建设工程有关的标准、规范、技术资料;④拟定的招标文件;⑤建设工程设计文件及相关资料。

【多选题第7题解析】有些非实体项目则是可以计算工程量的项目,如脚手架工程,混凝土模板及支架(支撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,与完成的工程实体具有直接关系,并且是可以精确计量的项目,用分部分项工程量清单的方式采用综合单价,更有利于措施费的确定和调整。

【多选题第8题解析】可以计算工程量的项目,如脚手架等这类措施项目按照分部分项工程量清单的方式采用综合单价计价。按施工方案计算的措施费,若无“计算基础”和“费率”的数值,也可只填“金额”数值,但应在备注栏里说明施工方案出处或计算方法。

【多选题第9题解析】暂列金额用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整,以及发生的索赔、现场签证确认等费用。专业工程的暂估价一般应是综合暂估价,应当包括除规费和税金以外的管理费、利润等取费。需要纳入分部分项工程量清单项目综合单价中的暂估价应只是材料、工程设备暂估单价,以方便投标人组价。总承包服务费是指总承包人为配合协调发包人进行的专业工程发包,对发包人自行采购的材料、工程设备等进行保管以及施工现场管理、竣工资料汇总整理等服务所需的费用。招标人应预计总承包服务费并按投标人的投标报价向投标人支付该项费用。

【多选题第10题解析】脚手架工程与完成的工程实体具有直接关系,并且是可以精确计量的项目,用分部分项工程量清单的方式采用综合单价,更有利于措施费的确定和调整。暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、工程设备的单价以及专业工程的金额。需要纳入分部分项工程量清单项目综合单价中的暂估价应只是材料、工程设备暂估单价。暂列金额用于工程合同签订时尚未确定或者不可预见的所需材料、工程设备、服务的采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整,以及发生的索赔、现场签证确认等费用。计日工表中项目名称、数量由招标人填写,编制招标控制价时,单价由招标人按有关规定确定;投标时,单价由投标人自主报价,计入投标总价中。

【多选题第11题解析】考核可以精确计算工程量的措施项目。有些非实体项目则是可以计算工程量的项目,如脚手架工程,混凝土模板及支架(支撑),垂直运输,超高施工增加,大型机械设备进出场及安拆,施工排水、降水等,与完成的工程实体具有直接关系,并且是可以精确计量的项目,用分部分项工程量清单的方式采用综合单价,更有利于措施费的确定和调整。
