核心典型习题及答案解析

一、核心典型习题及答案解析

(一)单项选择题

1.为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日。对于实行招标的建设工程,一般以( )前的第28天作为基准日。【2014年真题】

A.投标截止时间 B.招标截止日

C.中标通知书发出 D.合同签订

2.关于法律法规类合同价款调整下列说法正确的是( )。

A.有关价格包含在物价波动调价公式中的不予调整

B.有关价格包含在物价波动调价公式中的给予调整

C.有关价格包含在物价波动调价公式中的承发包双方协商调整

D.有关价格包含在物价波动调价公式中的由造价管理单位决定

3.下列关于工期延误期间的特殊处理说法正确的是( )。

A.承包人引起的工期延误,期间法律法规发生变化,给予调整

B.承包人引起的工期延误,期间法律法规发生变化,合同增加,不予调整

C.承包人引起的工期延误,期间法律法规发生变化,合同减少,不予调整

D.承包人引起的工期延误,期间法律法规发生变化,不予调整

4.下列事件中,不属于工程变更的是( )。【2010年真题】

A.施工方法变更 B.改变合同工程的基线、标高、位置或尺寸

C.合同中的遗漏 D.追加某些工作

5.关于工程变更价款调整方法说法正确的是( )。

A.实行招标的工程报价浮动率=(1-报价值/施工预算)×100%

B.变更引起措施项目变化承包人不用提交实施方案

C.删减工程致使删减工程中承包人应得的利润不能得到,承包人可以索赔利润

D.工程变更导致该清单项目工程量变化不足15%时,应重新报价

6.关于招标工程量清单缺项、漏项的处理,下列说法中正确的是( )。【2014年真题】

A.工程量清单缺项、漏项及计算错误带来的风险由发承包双方共同承担

B.分部分项工程量清单漏项或造成新增工程量的,应按变更事件的有关方法调整合同价款

C.分部分项工程量清单缺项引起的措施项目发生变化的,应按与分部分项工程相同的方法进行调整

D.招标工程量清单中措施工程项目缺项,招标人在投标时未予填报的,合同实施期间不予增加

7.下列说法正确的是( )。

A.当工程量偏差超过15%时,综合单价不变

B.当工程量偏差减少15%时,综合单价不变

C.当工程量偏差超过15%时,增加的部分调整

D.当工程量偏差超过15%时,增加部分的综合单价应降低

8.施工合同履行期间,关于计日工费用的处理,下列说法中正确的是( )。【2014年真题】

A.已标价工程量清单中无某项计日工单价的时候,应按工程变更有关规定商定计日工单价

B.承包人通知发包人以计日工方式实施的零星工作,双方应按计日工方式执行

C.现场签证的计日工数量与招标工程量清单中所列不同时,应按工程变更类执行

D.施工各期间发生的计日工费用应在竣工结算时一并支付

9.由于发包人原因导致工期延误的,对于计划进度日期后续施工的工程,在使用价格调整工程时,现场价格指数应采用( )。【2013年真题】

A.计划进度日期的价格指数 B.实际进度日期的价格指数

C.A和B中较低者 D.A和B中较高者

10.由于承包人的原因使工程未在约定的时间内竣工的,对原约定竣工日期后继续施工的工程进行价格调整时,涉及原约定竣工日期价格指数与实际竣工日期价格指数,则调整价格差额计算应采用( )。【2012年真题】

A.原约定日期的价格指数

B.实际竣工日期的价格指数

C.原约定日期的价格指数与实际竣工日期的价格指数的平均值

D.原约定日期的价格指数与实际竣工日期的价格指数中较低的一个

11.某工程施工合同约定采用价格指数法调整合同价款,各项费用权重及价格见下表。已知该工程9月份完成的工程合同价款为3000万元,则9月份合同价款调整金额为( )万元。【2014年真题】

A.22.5 B.61.46 C.75 D.97.5

12.根据我国现行合同条件,关于工程索赔的说法中,正确的是( )。【根据2011年真题改编】

A.监理人未能及时发出指令不能视为发包人违约

B.建筑工程分包合同履行过程中,若由于发包人的原因导致分包人的工期延误费用增加的,分包人可向总承包人提出索赔,也可向发包人提出索赔

C.机械停工按照机械台班单价计算索赔

D.监理人指令承包商加速施工有时也会产生索赔

13.根据《标准施工招标文件》中的合同条款,关于合理补偿承包人索赔的说法,正确的是( )。【2012年真题】

A.承包人遇到不利物质条件可进行利润索赔

B.发生不可抗力事件通常只进行工期索赔

C.异常恶劣天气导致的停工通常可以进行费用索赔

D.发包人原因引起的暂停施工只能进行工期索赔

14.根据《标准施工招标文件》中合同条款规定,承包人可以索赔工期的事件是( )。【根据2006年、2009年真题改编】

A.工程移交后发包人原因导致的工程缺陷和损失

B.混凝土浇筑时连续一周的低温阴雨

C.施工过程中发现文物

D.两周内非承包人原因停水、停电、停气造成停工累计超过8h

15.某施工合同在履行过程中,先后在不同时间发生了如下事件:因业主对隐蔽工程复检而导致某关键工作停工2天,隐蔽工程复检合格;因异常恶劣天气导致工程全面停工3天;因季节大雨导致工程全面停工4天。则承包商可索赔的工期为( )天。【2007年真题】

A.2 B.3 C.5 D.9

16.某施工现场有塔式起重机1台,是由施工企业租的,台班单价5000元/台班,租赁费为2000元/台班,人工工资为80元/工日,窝工补贴25元/工日,以人工费和机械费合计为计算基础的综合费率为30%,在施工过程中发生了如下事件:监理人对已经覆盖的隐藏工程要求重新检查且检查结果合格,配合用工10工日,塔式起重机1台班,为此,施工企业可向业主索赔的费用为( )元。【2013年真题】

A.2250 B.2925 C.5800 D.7540

17.某工程项目合同价为2000万元,合同工期为20个月,后因增建该项目的附属配套工程需增加工程费用160万元,则承包商可提出的工期索赔为( )。【2006年真题】

A.0.8个月 B.1.2个月 C.1.6个月 D.1.8个月

18.某工作的自由时差为1天,总时差为4天。该工作施工期间,因发包人延迟提供工程设备而导致施工暂停。以下关于该项工作工期索赔的说法正确的是( )。【2009年真题】

A.若施工暂停2天,则承包人可获得工期补偿1天

B.若施工暂停3天,则承包人可获得工期补偿1天

C.若施工暂停4天,则承包人可获得工期补偿3天

D.若施工暂停5天,则承包人可获得工期补偿1天

19.在出现“共同延误”的情况下,承担拖期责任的是( )。【2009年真题】

A.造成拖期最长者

B.最先发生者

C.最后发生者

D.按造成拖期的长短,在各共同延误者之间分担

20.关于共同延误的处理原则,下列说法中正确的是( )。【2013年真题】

A.初始延误者负主要责任,并发延误者负次要责任

B.初始延误者属发包人原因的,承包人可得工期补偿,但无经济补偿

C.初始延误者属客观原因的,承包人可获得工期补偿,但很难得到费用补偿

D.初始延误者属发包人原因的,承包人可获得工期和费用补偿,但无利润补偿

21.某工程合同价格为5000万元,计划工期是200天,施工期间因非承包人原因导致工期延误10天,若同期该公司承揽的所有工程合同总价为2.5亿元,计划总部管理费为1250万元,则承包人可以索赔的总部管理费为( )万元。【2014年真题】

A.7.5 B.10 C.12.5 D.15

22.工程在施工合同履行期间发生共同延误事件,正确的处理方式是( )。【2014年真题】

A.按照延误时间的长短,由责任方共同分担延误带来的损失

B.发包人是初始延误者,承包人可得到工期和费用补偿,但得不到利润补偿

C.承包人是初始延误者,承包人只能得到工期补偿,但得不到费用补偿

D.客观原因造成的初始延误,承包人可得到工期补偿,但得不到费用补偿

23.根据《标准施工招标文件》,下列事件中,既可索赔工期又可索赔费用的是( )。【2010年真题】

A.发包人要求承包人提前竣工 B.发包人要求承包人提前交付工程设备

C.承包人遇到不利物质条件 D.承包人遇到异常恶劣的气候条件

24.承包人应在收到发包人指令后( )天内,向发包人提交现场签证报告,在发包人应收到现场签证报告的( )h内对报告内容进行核实,予以确认或提出修改意见。发包人在收到承包人现场签证报告后( )h内未确认也未提出意见,视为承包人提交的现场签证报告已被发包人认可。

A.7,48,48 B.15,24,24 C.7,24,24 D.15,48,48

(二)多项选择题

1.下列关于工程变更及其范围的阐述正确的是( )。

A.因执行基准日期之后新颁布的法律、标准、规范引起的变更属于工程变更

B.为完成工程需要追加的额外工作也属于工程变更

C.对平面布置、竖面布置、局部使用功能的调整,但未扩大初步设计批准的建筑规模,未改变初步设计批准的使用功能属于工程变更

D.发包人要求改变检查、检验、检测、试验的地点和增加的附加试验

E.改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序

2.下列关于基准日说法中正确的是( )。

A.招标工程以招标文件公布日前第28天为基准日

B.招标工程以投标文件截止日前第28天为基准日

C.不招标工程以合同签订日前第28天为基准日

D.不招标工程以承诺发出之日前第28天为基准日

E.对于基准日发生之后的合理预见的风险由承包人承担

3.下列关于工程变更价款的调整方法说法正确的是( )。

A.工程变更引起安全文明施工费发生变化,应按照实际发生的变化进行调整,不得浮动

B.按照总价(或系数)计算的措施项目费,除安全文明施工费外,应按实际发生变化调整,并考虑承包人报价浮动因素

C.工程变更引起措施项目发生变化的,承包人未事先将拟实施的方案提交发包人确认,则视为工程变更不引起措施项目费的调整

D.工程变更项目中,承包人投标的综合单价与发包人招标控制价中的综合单价偏差超过10%时,该变更项目的综合单价即要双方协商确定

E.发包人的原因造成合同工作删减给承包人造成一定损失的,承包人有权提出并得到合理的费用补偿

4.因物价波动引起的合同价款调整方法有( )。

A.价格指数法 B.回归分析法 C.采用造价信息

D.比例法 E.定性分析法

5.价格指数调值公式中,考虑的因素有( )。

A.已完工程量的金额

B.合同支付中不能调整的部分价款

C.各可调的变值权重为各可调因子在投标函投标总报价中所占的比例

D.各可调因子的现行价格指数

E.各可调因子的基本价格指数

6.关于施工期间合同暂估价的调整,下列做法中正确的有( )。【2014年真题】

A.不属于依法必须招标的材料,应直接按承包人自主采购的价格调整暂估价

B.属于依法必须招标的工程设备,以中标价取代暂估价

C.属于依法必须招标的专业工程,承包人不参加投标的,应由承包人作为招标人,组织招标的费用一般由发包人另行支付

D.属于依法必须招标的专业工程,承包人参加投标的,应由承包人作为招标人同等条件下优先选择承包人中标

E.不属于依法必须招标的专业工程,应按工程变更事件的合同价款调整方法

7.根据我国《标准施工招标文件》,下列情形中,承包人可以得到费用和利润补偿而不能得到工期补偿的事件有( )。【2011年真题】

A.法律变化引起的价格调整

B.发包人的原因导致试运行失败

C.发包人原因导致的工程缺陷和损失

D.承包人遇到不利物质条件

E.不可抗力

8.在《标准施工招标文件》中,合同条款规定的可以合理补偿承包人索赔费用的事件有( )。【2012年真题】

A.发包人要求向承包人提前交付材料和设备

B.发包人要求承包人提前竣工

C.施工过程发现文物、古迹

D.异常恶劣的气候条件

E.法律变化引起的价格调整

9.下列索赔事件引起的费用索赔中,可以获得利润补偿的有( )。【2013年真题】

A.施工中发现文物 B.延迟提供施工场地 C.承包人提前竣工

D.延迟提供图样 E.基准日后法律的变化

10.下列事件的发生,已经或将造成工期延误,则按照《标准施工招标文件》中相关合同条件,可以获得工期补偿的有( )。【2013年真题】

A.监理人发出错误指令

B.监理人对已覆盖的隐蔽工程要求重新检查且检查结果不合格

C.承包人的设备故障

D.发包人提供工程设备不合格

E.异常恶劣的气候条件

11.根据《标准施工招标文件》的规定,承包人只能获得“工期+费用”补偿的事件有( )【2014年真题】

A.基准日后法律的变化

B.施工中发现文物、古迹

C.发包人提供的材料、工程设备造成工程质量不合格

D.施工中遇到不利的物质条件

E.发包人更换其提供的不合格材料、工程设备

(三)答案及解析

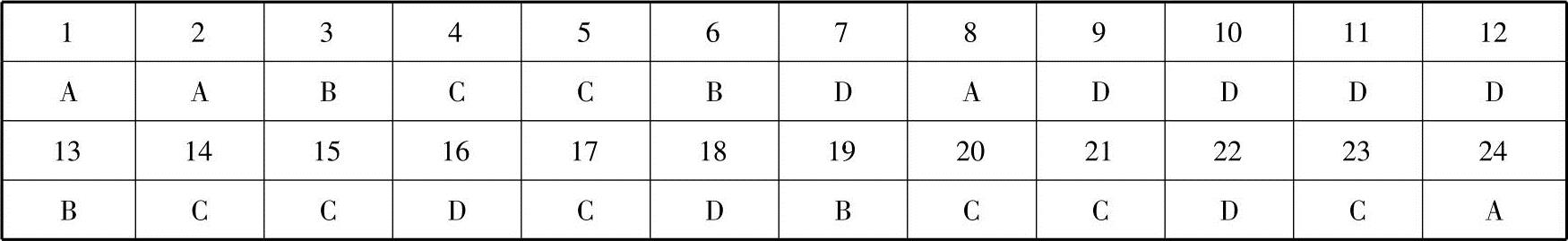

单项选择题答案见下表:

【单选题第1题解析】为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日。对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日;对于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日。

【单选题第2题解析】施工合同履行期间,国家颁布的法律、法规、规章和有关政策在合同工程基准日之后发生变化,且因执行相应的法律、法规、规章和政策引起工程造价发生增减变化的,合同双方当事人应当依据法律、法规、规章和有关政策的规定调整合同价款。但是,如果有关价格(如人工、材料和工程设备等价格)的变化已经包含在物价波动事件的调价公式中,则不再予以考虑。

【单选题第3题解析】由于承包人原因导致的工期延误,在工程延误期间国家的法律、行政法规和相关政策发生变化引起的工程造价的变化,造成合同价款增加的,合同价款不予调整;造成合同价款减少的,合同价款予以调整。

【单选题第4题解析】工程变更的范围:①取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施。②改变合同中任何一项工作的质量或其他特性。③改变合同工程的基线、标高、位置或尺寸。④改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序。⑤为完成工程需要追加的额外工作。合同中的遗漏在范围上比合同变更要大,并不能简单地概括为合同变更。这类题是在混淆范围概念,请考生多加辨别。

【单选题第5题解析】A选项,实行招标的工程报价浮动率=(1-中标价/招标控制价)×100%。B选项,变更引起措施项目变化承包人应提交实施方案,如果不提交则视为承包人放弃调整措施项目费的权利。D选项,工程变更导致该清单项目工程量变化不足15%时,采用该项目单价。

【单选题第6题解析】A选项,承包人不应承担因工程量清单缺项、漏项及计算错误带来的风险与损失。C选项,应按照工程变更事件中关于措施项目费的调整方法。D选项,招标人换成投标人则就是正确的。

【单选题第7题解析】综合单价的调整原则:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。这里要重视下C选项,在教材中明确写明了是增加工程量的单价降低,考试中也可以用计算题来考此知识点,请大家记住。

【单选题第8题解析】B选项,发包人通知承包人以计日工方式实施的零星工作,承包人应予以执行。C选项,请考生注意逻辑关系。现场签证的计日工单价与已标价工程量清单中所列单价不同时,按已标价清单执行,或已标价清单中没有该类计日工单价,应由双方按工程变更类有关规定商定计日工单价。也就是说计日工不准许更改不存在变更。D选项,计日工应随进度款一并支付。

【单选题第9~10题解析】发包人原因导致的从高取,承包人导致的从低取。从题目可以看出,工期延误后的价格调整是一个常考的知识点,对于该考点不管题目如何变化,我们可以以不变应万变,牢牢记住工期延误后的价格调整的内容,按不利于违约方的原则处理即可。

【单选题第11题解析】调整额度(合同价格额外增加额度)=合同价款×(定值+9月份人工价格/基准日人工价格×人工权重系数+9月份刚才价格/基准日钢材价格×钢材权重系数-1)=3000×(0.6+110/100×0.25+4200/4000×0.15-1)=97.5。

【单选题第12题解析】索赔类题是在考试中综合性较强的题型,考生应全面掌握其基本方法,并要熟记于心。A选项,应该视为发包人违约,因为监理从管理的角度是替发包人管理工程,其主体还是发包人,所以不能因为监理的原因就免除发包人的责任。B选项,发包人造成违约,分包人只能向承包人提出索赔,承包人再向发包人提出索赔,分包人不能直接发包人提出索赔。C选项,台班单价包含机械使用费,如机械停工就不能给予机械使用费,只能按照自有设备按折旧费或租赁设备按台班租金加每台班分摊的施工机械进出场费来计算。

【单选题第13~14题解析】关于《标准施工招标文件》中承包人的索赔事件及可补偿内容的图表,该图表分类清晰,从历年真题来看,该处知识点出题频率非常高,可以出单选题也可出多选题,但是无论如何出题,我们只需以不变应万变,牢牢记住该表格的内容即可,该处知识点今年出题的概率仍然很高,希望能引起考生的重视。

【单选题第15题解析】该题涉及共同延误的工期赔偿,由于业主对隐蔽工程复检而导致某关键工作停工2天,隐蔽工程复检合格,可索赔工期2天;因异常恶劣天气导致工程全面停工3天,可索赔3天,因季节大雨导致工程全面停工4天,属于有经验的承包人应当预见的施工条件,不可以索赔。所以总共可索赔工期2+3=5(天)。

【单选题第16题解析】该类题综合性较强,融会贯通多个知识点,是常考题型之一。第一个知识点:教材P240关于《标准施工招标文件》中承包人的索赔事件及可补偿内容的图表。第二个知识点:教材P243关于索赔费用的计算。此两处知识点也可在案例分析考试科目中出题目,因此,该知识点一定要引起考生的重视。题中监理工程师对已覆盖的隐蔽工程要求重新检查且检查结果合格,故承包人对工期、费用及利润均可以得到补偿。可索赔费用=(10×80+5000)×(1+30%)=7540,故选D选项。

【单选题第17题解析】160/2000×20=1.6,工期索赔值=原合同总工期+额外增加的工程量价格/原合同价格。

【单选题第18题解析】关于索赔工期的计算是以总工期是否被延长来确定的,总工期是否被延长主要看关键线路,如果总时差为4,那么在4天以内是不给予工期索赔的,所以暂停5天减去总时差4天等于工期延误1天。

【单选题第19题解析】初始延误者应对工期负责,并发延误者不承担拖延工期责任。

【单选题第20题解析】A选项,初始延误者应对工期负责,并发延误者不承担拖延工期责任。B选项,发包人原因,承包人既可得到工期延长也可得到经济补偿。D选项,经济补偿包括利润补偿。

【单选题第21题解析】①延期工程应分摊的总部管理费=同期公司计划总部管理费×延期工程合同价款/同期公司所有工程合同总价=1250×5000/25000=250(万元)。②延期工程的日平均总部管理费=延期工程应分摊的总部管理费/延期工程计划工期250/200=1.25(万元/天)。③索赔的总部管理费=延期工程的日平均总部管理费×延期天数1.25×10=12.5(万元)。

【单选题第22题解析】A选项,初始延误者应对工期负责,并发延误者不承担拖延工期责任。B选项,发包人原因,承包人既可得到工期延长也可得到经济补偿。C选项,承包人原因既得不到工期补偿也得不到费用补偿。

【单选题第23题解析】关于《标准施工招标文件》中承包人的索赔事件及可补偿内容的图表,该图表分类清晰,可出单选题、多选题,从历年真题来看,该处知识点出题频率非常高,可以出单选题也可出多选题,但是无论如何出题,我们只需以不变应万变,牢牢记住该表格的内容即可,该处知识点今年出题的概率仍然很高,希望能引起考生的重视。

【单选题第24题解析】承包人应在收到发包人指令后7天内,向发包人提交现场见证报告,在发包人应受到现场签证报告后的48h内对报告内容进行核实,予以确认或提出修改意见。发包人在收到承包人现场签证报告后48h内未确认也未提出意见,视为承包人提交的现场签证报告已被发包人认可。现场签证是简单快速的凭证,签证的递交不会给予太长的时间,所以B、D选项可以排除,但是审核要经过计算、签字等繁琐内容,24h往往不够,所以C选项排除,故选A选项。

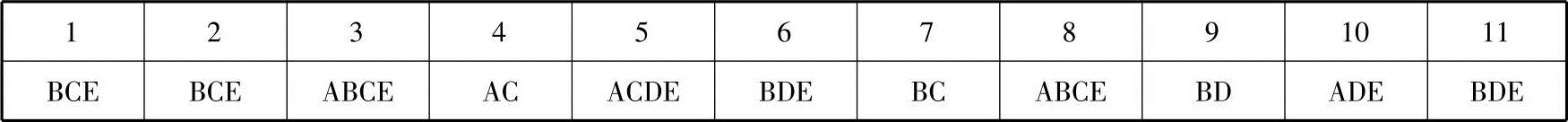

多项选择题答案见下表:

【多选题第1题解析】工程变更的范围:①取消合同中任何一项工作,但被取消的工作不能转由发包人或其他人实施。②改变合同中任何一项工作的质量或其他特性。③改变合同工程的基线、标高、位置或尺寸。④改变合同中任何一项工作的施工时间或改变已批准的施工工艺或顺序。⑤为完成工程需要追加的额外工作。A选项属于法律法规类。D选项概念模糊,因为检查和试验的结果不同导致合同价款是否调整也不同。该题目主要考查工程变更的概念及工程变更的范围。

【多选题第2题解析】B、C选项,为了合理划分发承包双方的合同风险,施工合同中应当约定一个基准日。对于实行招标的建设工程,一般以施工招标文件中规定的提交投标文件的截止时间前的第28天作为基准日;对于不实行招标的建设工程,一般以建设工程施工合同签订前的第28天作为基准日。E选项,根据书中原话“对于基准日之后发生的、作为一个由经验的承包人在招标投标阶段不可能合理预见的风险,应由发包人承担”,E选项是正确的。

【多选题第3题解析】D选项,投标单价与控制价有出入属于正常范围不属于工程变更且应在评标时按照评标规则来执行。即使在变更涉及综合单价的调整也是按照工程量对比的比率来确定的。

【多选题第4题解析】因物价波动引起的合同价款调整方法有两种:一种是采用价格指数调整价格差额,另一种是采用造价信息调整价格差额。此类考题在考试中出现较多,主要是对方法的掌握情况做了解,应该熟记公式及其公式组成,并加以归类和分析,如本题就可以把两个正确选项联系起来,如物价波动的方法就是“指”“价”。指:价格指数法,价:造价信息法。由此来增加方法的记忆。

【多选题第5题解析】本题目主要考查价格调整公式,△P=P0[A+(B1Ft1/F01+B2Ft2/F02+B3Ft3/F03+…+BnFtn/F0n)-1]。

【多选题第6题解析】A选项,应由承包人按照合同采购,经发包人确定后以此为依据取代暂估价,调整合同价款。必须经发包人确定。C选项,承包人不参加投标的,承包人作为招标人,组织招标的费用包含在承包人的签约合同价中。

【多选题第7~11题解析】该类题目主要考查教材P240关于《标准施工招标文件》中承包人的索赔事件及可补偿内容的图表,该图表分类清晰,从历年真题来看,该处知识点出题频率非常高,可以出单选题也可出多选题,但是无论如何出题,我们只需以不变应万变,牢牢记住该表格的内容即可,该处知识点今年出题的概率仍然很高,希望能引起考生的重视。
