核心典型习题及答案解析

一、核心典型习题及答案解析

(一)单项选择题

1.关于施工图预算的作用,下列说法中正确的是( )。【2013年真题】

A.施工图预算可以作为业主拨付工程进度款的基础

B.施工图预算是工程造价管理部门制定招标控制价的依据

C.施工图预算是业主方进行施工图预算与施工预算“两算”对比的依据

D.施工图预算是施工单位安排建筑资金计划的依据

2.关于施工图预算文件的组成,下列说法错误的是( )。【2013年真题】

A.当建设项目有多个单项工程时,应采用三级预算编制形式

B.三级预算编制形式的施工图预算文件包括综合预算表、单位工程预算表和附件等

C.当建设项目仅有一个单项工程时,应采用二级预算编制形式

D.二级预算编制形式的施工图预算文件包括综合预算表和单位工程预算表两个主要报表

3.在定额单价法编制施工图预算时,单位工程建筑安装工程预算造价的计算公式是( )。【2012年真题】

A.建筑安装工程预算造价=∑分项工程量×分项工程工料单价

B.建筑安装工程预算造价=(∑分项工程量×分项工程工料单价)+措施费+间接费+利润+税金

C.建筑安装工程预算造价=(∑分项工程量×分项工程工料单价)+措施项目费+规费+税金

D.建筑安装工程预算造价=(∑分项工程量×分项工程工料单价)+规费+税金

4.编制施工图预算时,措施费应在( )时计算。【2006年真题】

A.套单价 B.计算主材费 C.按费用定额取费 D.工料分析

5.采用定额单价法编制施工图预算时,下列做法正确的是( )。【2013年真题】

A.若分项工程主要材料品种与预算单价规定材料不一致,需要按实际使用材料价格换算预算单价

B.因施工工艺条件与预算单价的不一致而致工人、机械的数量增加,只调价不调量

C.因施工工艺条件与预算单价的不一致而致工人、机械的数量减少,既调价也调量

D.对于定额项目计价中未包括的主材费用,应按造价管理机构发布的造价信息补充进定额基价

6.应用预算单价法编制施工图预算时,在套用定额单价后,紧接的工作是( )。【2010年真题】

A.计算工程量 B.工料分析 C.编写编制说明 D.计算造价

7.在编制施工图预算的下列各项工作步骤中,同时适用于预算单价法和实物法的是( )。【2012年真题】

A.套人工、材料、机械台班定额消耗量 B.汇总各类人工、材料、机械台班消耗量

C.套当时当地人工、材料、机械台班单价 D.汇总人工、材料、机械台班总费用

8.定额单价法和实物量法是编制施工图预算的两种方法,关于这两种方法的编制步骤和特点,下列说法中正确的是( )。【2013年真题】

A.定额单价法在计算得到分项工程工程量后,先套用消耗量,再进行工料分析

B.实物量法在计算得到分项工程工程量后,先套用消耗量定额,再进行工料分析

C.定额单位法反映市场价格水平

D.实物量法编制速度快,但调价计算繁琐

9.和预算单价法相比,采用实物法编制施工图预算突出的优点在于不需要( )。【2010年真题】

A.工料分析 B.工料汇总 C.调整材料价差 D.套用定额

10.设计成果能满足设备材料的选择与确定、非标准设备的设计与加工制作要求的设计是( )。【2009年真题】

A.方案设计 B.初步设计 C.技术设计 D.施工图设计

11.审查施工图预算工程量时,下列计算方法中,符合计算规则的是( )。【2010年真题】

A.水塔定额是以“座”编制时,地下部分应另行计算

B.室内给水管道应扣除接头零件的长度

C.室内排水工程采用承插铸铁管,不应扣除检查口所占长度

D.金属构件制作工程量多数以“m”为单位

12.某土建分项工程工程量为10m3,预算定额人工、材料、机械台班单位用量分别为2个工日、3m3和0.6台班,其他材料费5元。当时当地人工、材料、机械台班单价分别为40元/工日、50元/m3和100元/台班。用实物法编制的该分项工程直接工程费为( )元。【2009年真题】

A.290 B.295 C.2905 D.2950

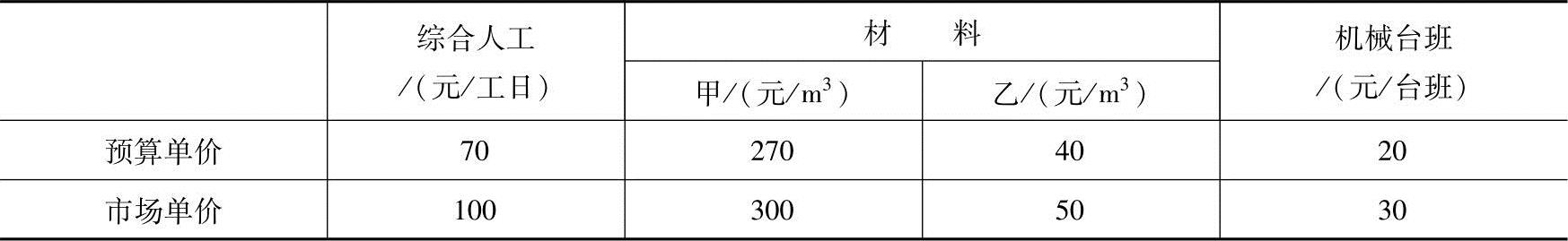

13.编制某工程施工图预算,套用预算定额后得到的人工、甲材料、乙材料、机械台班的消耗量分别为15工日、12m3、0.5m3、2台班,预算单价与市场单价见下表。措施费为直接工程费的7%。则用实物法计算的该工程的直接费为( )元。【2011年真题】


A.4654.50 B.5045.05 C.5157.40 D.5547.95

(二)多项选择题

1.关于施工图预算的说法,正确的有( )。【2012年真题】

A.施工图预算一定要结合施工图样和预算定额编制

B.施工图预算是进行“两算”对比的依据

C.综合单价法中的单价是指全费用综合单价

D.实物法能将资源消耗量和价格分开计算

E.使用预算单价法时一般需要进行工料分析

2.下列内容中,属于建筑安装工程施工图预算编制依据的是( )。【2009年真题】

A.工程地质勘察资料 B.有关费用规定文件 C.设备原价及运杂费率

D.工程建设其他费定额 E.工程分析表

3.采用工料单价法编制施工图预算造价时,应在汇总单位工程人工、材料、机械的基础上,计算出人工、材料、机械费后,再加上( )。【2008年真题】

A.企业管理费 B.风险费 C.利润

D.税金 E.规费

4.编制施工图预算的过程中,包括在预算单价法中、但不包括在实物法中的工作内容有( )。【2011年真题】

A.套用预算定额 B.汇总人、材、机费用 C.计算未计价材料费

D.计算材料价差 E.计算其他费用

5.下列表格中,属于单位设备及安装工程预算书构成内容的有( )。【2013年真题】

A.工器具及生产家具购置费计算表 B.设备及安装工程预算表

C.设备及安装工程取费表 D.综合预算表

E.总预算表

(三)答案及解析

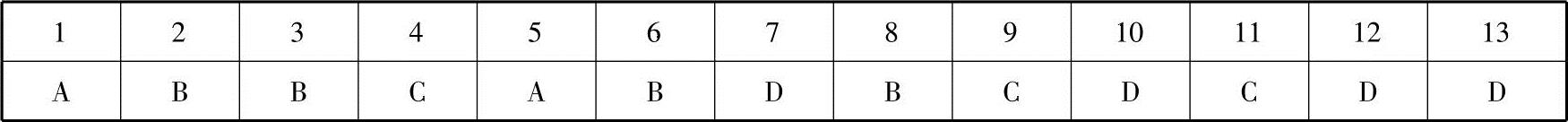

单项选择题答案见下表:


【单选题第1题解析】对投资方的作用,施工图预算可以作为确定合同价款、拨付工程进度款及办理工程结算的基础,施工图预算是投资方确定工程招标控制价的依据,施工图预算是进行“两算”对比的依据,施工企业可以通过施工图预算和施工预算的对比分析,找出差距,采取必要的措施。

【单选题第2题解析】施工图预算根据建设项目实际情况可采用三级预算编制或二级预算编制形式。当建设项目有多个单项工程时,应采用三级预算编制形式,三级预算编制形式由建设项目总预算、单项工程综合预算、单位工程预算组成。当建设项目只有一个单项工程时,应采用二级预算编制形式,二级预算编制形式由建设项目总预算和单位工程预算组成。

【单选题第3题解析】建筑安装工程预算造价=(∑分项工程量×分项工程工料单价)+措施费+间接费+利润+税金。

【单选题第4题解析】编制施工图预算时,措施费应在按费用定额取费时计算。

【单选题第5题解析】套用定额预算单价,计算人、材、机费时需要注意以下几个问题:①分项工程的名称、规格、计量单位与预算单价或单位估价表中所列内容完全一致时,可以直接套用预算单价。②分项工程的主要材料品种与预算单价或单位估价表中规定材料不一致时,不可以直接套用预算单价,需要按实际使用材料价格换算预算单价。③分项工程施工工艺条件与预算单价或单位估价表不一致而造成人工、机械的数量增减时,一般调量不调价。

【单选题第6题解析】预算单价法编制施工图预算时,主要的工作步骤和程序是:编制前的准备工作;熟悉图样和预算定额以及单位估价表;了解施工组织设计和施工现场情况;划分工程项目和计算工程量;套单价;工料分析;计算主材费;按费用定额取费;计算汇总工程造价。

【单选题第7题解析】预算单价法与实物法首尾部分的步骤是相同的,所不同的主要是中间的三个步骤,即:①采用实物法计算工程量后,套用相应人工、材料、施工机械台班预算定额消耗量;②求出各分项工程人工、材料、施工机械台班消耗数量并汇总成单位工程所需各类人工工日、材料和施工机械台班的消耗量;③用当时当地的各类人工工日、材料和施工机械台班的实际单价分别乘以相应的人工工日、材料和施工机械台班总的消耗量,并汇总后得出单位工程的人工费、材料费和机械使用费。

【单选题第8题解析】实物量法与定额单价法首尾部分的步骤基本相同,所不同的主要是中间两个步骤,即:①采用实物量法计算工程量后,套用相应人工、材料、施工机械台班预算定额消耗量,求出各分项工程人工、材料、施工机械台班消耗数量并汇总成单位工程所需各类人工工日、材料和施工机械台班消耗量。②采用实物量法,采用的是当时当地的各类人工工日、材料和施工机械台班的实际单价分别乘以相应的人工工日、材料和施工机械台班总的消耗量,汇总后得出单位工程的人工费、材料费和施工机具使用费。用实物量法编制施工图预算,采用的是工程所在地当时人工、材料、机械台班价格,较好地反映实际价格水平,工程造价的准确性高。计算过程较单价法繁琐。

【单选题第9题解析】实物法的优点是能比较及时地将反映各种材料、人工、机械的当时当地市场单价计入预算价格,不需调价,反映当时当地的工程价格水平。

【单选题第10题解析】施工图设计的深度应能满足设备、材料的选择与确定、非标准设备的设计与加工制作、施工图预算的编制、建筑工程施工和安装的要求。

【单选题第11题解析】对于构筑物工程,当烟囱和水塔定额是以“座”编制时,地下部分已包括在定额内,按规定不能再另行计算,应审查是否符合要求,有无重算,所以A选项错。室内给水排水管道不应扣除阀门、接头零件所占的长度,但应扣除卫生设备本身所附带的管道长度,审查是否符合要求,有无重算,所以B选项错。室内排水工程采用承插铸铁管,不应扣除异形管及检查口所占长度,应审查是否符合要求,有无重算,所以选择C选项,金属构件制作工程量多数以t为单位。在计算时,型钢按图示尺寸求出长度,再乘以每米的重量;钢板要求算出面积,再乘以每平方米的重量,审查是否符合规定,所以D选项错。

【单选题第12题解析】分项工程直接工程费=(2×40+3×50+0.6×100+5)×10=2950(元)。

【单选题第13题解析】工程的直接费=(15×100+12×300+0.5×50+2×30)×(1+7%)=5547.95(元)。

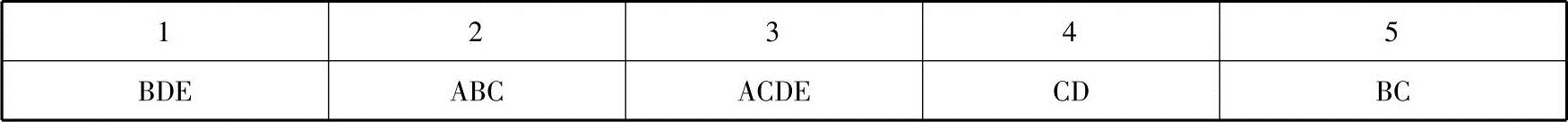

多项选择题答案见下表:


【多选题第1~2题解析】施工图预算编制依据有:①国家、行业和地方政府有关工程建设和造价管理的法律、法规和规定;②经过批准和会审的施工图设计文件和有关标准图集;③工程地质勘察资料;④企业定额、现行建筑工程和安装工程预算定额和费用定额、单位估价表、有关费用规定等文件;⑤材料与构配件市场价格、价格指数;⑥施工组织设计或施工方案;⑦经批准的拟建项目的概算文件;⑧现行的有关设备原价及运杂费率;⑨建设场地中的自然条件和施工条件;⑩工程承包合同、招标文件。综合单价法的单价按综合内容不同,又可分为全费用综合单价和清单综合单价。

【多选题第3题解析】定额单价法又称工料单价法或预算单价法,建筑安装工程预算造价=(∑分项工程量×分项工程工料单价)+措施费+企业管理费+利润+规费+税金。

【多选题第4题解析】预算单价法与实物法的异同:①采用实物法计算工程量后,套用相应人工、材料、施工机械台班预算定额消耗量;②求出各分项工程人工、材料、施工机械台班消耗数量并汇总成单位工程所需各类人工工日、材料和施工机械台班的消耗量;③用当时当地的各类人工工日、材料和施工机械台班的实际单价分别乘以相应的人工工日、材料和施工机械台班总的消耗量,并汇总后得出单位工程的人工费、材料费和机械使用费。

【多选题第5题解析】单位建筑工程预算书主要由建筑工程预算表和建筑工程取费表构成。单位设备及安装工程预算书主要由设备及安装工程预算表和设备及安装工程取费表构成。
