重要强化习题及答案解析
(一)单项选择题
1.因发包人原因造成工程暂停超过( )天,承包人请求复工时仍不能复工或因不可抗力持续而无法继续施工的,双方可按合同约定以变更方式调减受暂停影响的部分工程。
A.45 B.60 C.72 D.90
2.承包人接到发包人的变更通知后,有义务在( )天内向发包人提交书面建议报告,发包人接到承包人提交的书面建议报告后( )天内对此项建议给予审查,并发出批准、撤销、改变、提出进一步要求的书面通知。
A.10,10 B.10,14 C.15,10 D.28,10
3.在引起合同价格调整的情形发生后( )天内,合同双方均有权将调整合同价格的原因及调整金额,以书面形式通知发包人或监理人。发包人在收到承包人通知后( )天内不予确认,视为同意该项价格的调整。
A.30,14 B.14,28 C.28,28 D.30,15
4.发包人延误付款达( )天以上,并影响到整个工程实施的,承包人有权依据合同的约定向发包人发出解除合同的通知,并有权就因此而增加的相关费用向发包人提出索赔。
A.20 B.40 C.50 D.60
5.因工程删减所导致的费用损失中,承包商不能索赔的是( )。
A.工程删减后将导致该项费用不构成合同价格的一部分
B.因工程删减造成的利润损失
C.删减工程已经导致该项费用不构成合同价格的一部分
D.任何替代工程的估价之中没有包含该项费用
6.在( ),工程所在国的法律变化导致施工费用发生变化的,合同价格应做出相应的调整。
A.提交投标文件截止日期前的第14天以后
B.提交投标文件截止日期后的第14天以后
C.提交投标文件截止日期前的第28天以后
D.提交投标文件截止日期后的第28天以后
(二)多项选择题
1.下面关于总承包合同竣工结算有关事项说法正确的是( )。
A.发包人应在缺陷责任期届满后15天内,将暂扣的缺陷责任保修金金额支付给承包人
B.发包人应在收到承包人提交的竣工结算报告和完整的竣工结算资料后28天内,经审查并提出修改意见
C.发包人应在收到承包人提交的最终竣工结算资料后30天内,结清竣工结算款项
D.发包人在承包人提交最终竣工结算资料的90天内仍未支付工程款的,承包人可依据合同中有关争议和裁决条款的约定解决
E.发承包双方针对工程竣工结算的价款发生争议的,应委托工程造价咨询单位进行竣工结算审核
2.根据FIDIC施工合同条件的约定,保留金的返还通常的时点是( )。
A.竣工结算后
B.颁发工程接收证书后
C.最终结算后
D.在工程的最后一个缺陷通知期期满后
E.履约保函失效后
3.关于国际工程进度款的支付规定,叙述正确的有( )。
A.工程师可在任何期中支付证书中对任何以前的期中支付证书给予恰当的改正或修正
B.承包商的代表应自行参加或派人协助工程师进行计量并提供工程师所要求的全部详细资料
C.业主应于工程师收到承包商的报表及证明文件之日起42天内,将期中支付证书中开具的款额支付给承包商
D.在每个月的月末,承包商应按工程师规定的格式向工程师提交一式6份本月支付报表,详细说明承包商认为自己应得到的款额,并附具各项证明文件,包括当月工程进度报告
E.如果承包商在被要求对计量记录进行审查后14天内未向工程师发出通知,则认为工程师的计量记录是准确的并已被承包商接受
(三)答案及解析

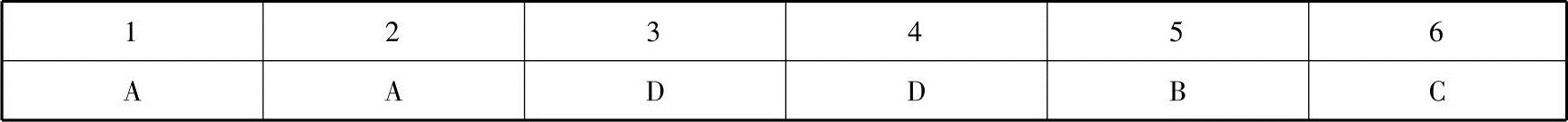

单项选择题答案见下表:
【单选题第1题解析】工程总承包合同价款的调整,调减部分工程。因发包人原因造成工程暂停超过45天,承包人请求复工时仍不能复工或因不可抗力持续而无法继续施工的,双方可按合同约定以变更方式调减受暂停影响的部分工程。
【单选题第2题解析】工程总承包合同变更通知的建议报告。承包人接到发包人的变更通知后,有义务在10天内向发包人提交书面建议报告,发包人接到承包人提交的书面建议报告后10天内对此项建议给予审查,并发出批准、撤销、改变、提出进一步要求的书面通知。
【单选题第3题解析】合同价格的调整程序。在引起合同价格调整的情形发生后30天内,合同双方均有权将调整合同价格的原因及调整金额,以书面形式通知发包人或监理人。经发包人确认的合理金额,作为合同价格的调整金额,并在支付当期工程进度款中支付或扣减调整的金额,一方在收到另一方通知后15天内不予以确认,也未能提出修改意见,视为已经同意该项价格的调整。
【单选题第4题解析】发包人延误付款达60天以上,并影响到整个工程实施的,承包人有权依据合同的约定向发包人发出解除合同的通知,并有权就因此而增加的相关费用向发包人提出索赔。
【单选题第5题解析】因工程删减所导致的费用损失中,承包商可以索赔应满足的条件有:①如果工程未被删减时,该项费用本可以包含在中标合同价中;②该项工程的删减将导致该项费用不构成合同价的一部分;③任何替代工程的估价之中也没有包含该项费用。
【单选题第6题解析】基准日后法规变化引起的价格调整,在提交投标文件截止日期前的第28天以后,工程所在国的法律变化导致施工费用发生变化的,合同价格应做出相应的调整。

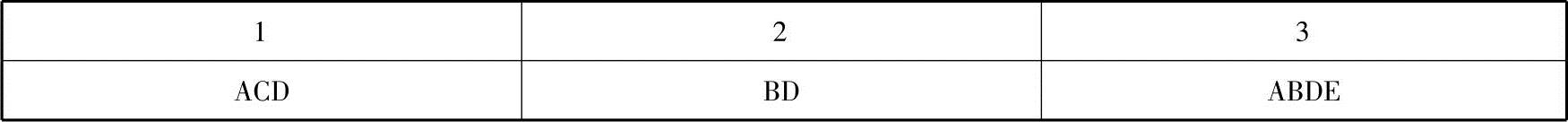

多项选择题答案见下表:
【多选题第1题解析】B选项,发包人应在收到承包人提交的竣工结算报告和完整的竣工结算资料后30天内,经审查并提出修改意见。E选项,发承包双方针对工程竣工结算的价款发生争议的,应委托一家具有相应资质等级的工程造价咨询单位进行竣工结算审核,按审核结果结清竣工结算的款项。
【多选题第2题解析】保留金的返还:①颁发工程接收证书后返还,当整个工程接收证书签发后,保留金的一半应由工程师开具证书,并支付给承包商。②在工程的最后一个缺陷期期满后,保留金的余额应立即支付给承包商。
【多选题第3题解析】业主应于工程师收到承包商的报表及证明文件之日起56天内,将期中支付证书中开具的款额支付给承包商。
